测试负责人排期实战:12 个人支撑 5 条业务线,先算四本账

0 阅读4分钟

周一上午,5 条业务线都说周五必须上线:支付改路由、会员换计费、营销上新活动、客服升级工单、数据平台迁移。测试团队一共 12 个人,其中 3 人熟悉支付,2 人正在处理线上问题。

如果按项目平均分人,每条线两三个人,看起来公平,却可能让最高风险的支付变更连故障演练都做不完。测试负责人真正要做的,不是把表格填满,而是把有限能力换成可解释的风险控制。

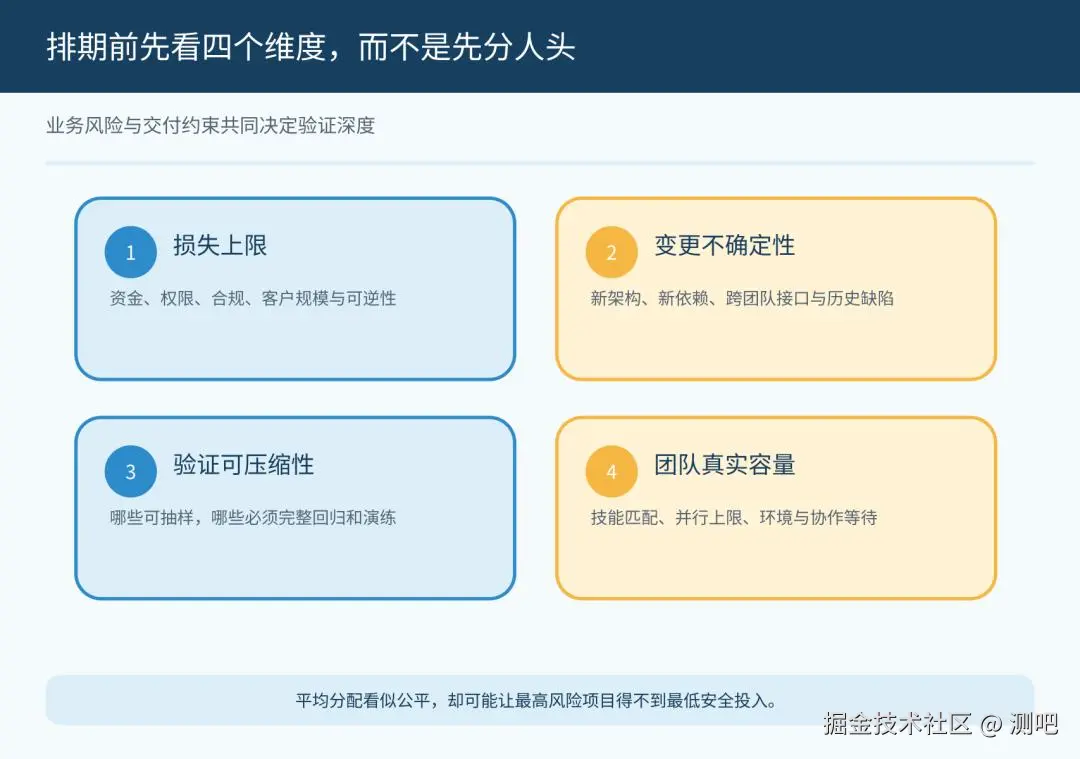

第一步:把“都很重要”翻译成风险差异

风险可以粗略拆成影响与不确定性。支付路由涉及资金且回滚复杂,影响高;营销活动流量大但可随时关闭,影响高、可逆性也高;客服工单主要改内部页面,影响相对可控。

不要追求一个看似科学的万能分数。评分的价值是逼各方说清依据:最大损失是什么、谁受影响、能否回滚、是否首次使用新依赖、历史上哪里出过事故。

第二步:算真实容量,不要用 12 人 × 5 天

60 人日只是理论容量。扣除线上值守、需求评审、环境等待、缺陷复测、跨团队联调和发布当天应急,可能只剩 38 人日。再考虑技能约束:会支付清结算的 3 个人不能被当作任意 3 个资源替换。

可以用一个简单模型做第一版预算:

from dataclasses import dataclass

@dataclass
class Project:
    name: str
    impact: int
    uncertainty: int
    reversibility: int
    minimum_days: int
    specialist: str | None

def risk_score(p: Project) -> int:
    return p.impact * 4 + p.uncertainty * 3 + (6 - p.reversibility) * 2

def reserve_capacity(total_days: int) -> dict:
    return {
        "planned_validation": int(total_days * 0.65),
        "defect_retest": int(total_days * 0.15),
        "release_and_recovery": int(total_days * 0.10),
        "unplanned": total_days - int(total_days * 0.90),
    }

minimum_days 表示不能继续压缩的工作,例如账务对账、权限回归和回滚演练。如果所有项目的最低投入已经超过容量,负责人应要求调整范围、日期或控制措施,不能承诺“加班解决”来掩盖数学上不可能。

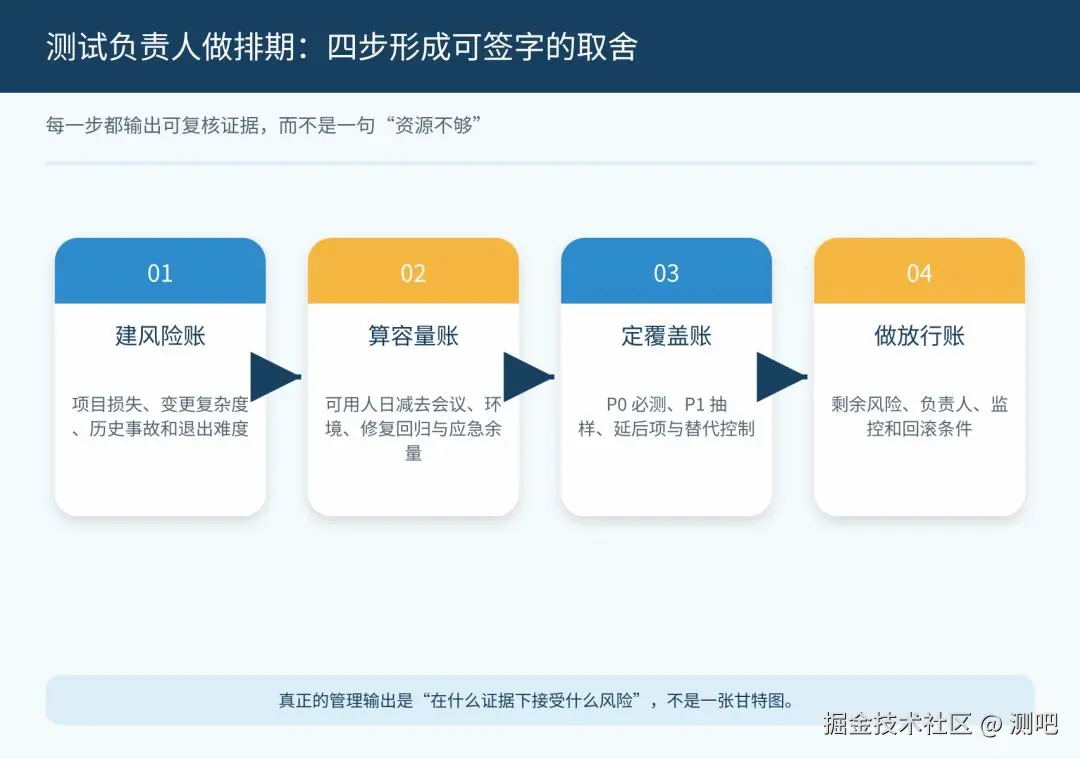

第三步:明确哪些覆盖被保留,哪些被放弃

支付变更保留端到端资金对账、异常补偿、幂等和回滚;营销活动可用开关、流量分层和上线监控替代部分低风险组合;客服内部样式回归延后,但权限路径不压缩。

这一步要形成 coverage decision:风险项、验证方式、负责人、未覆盖原因、替代控制和上线后监控。测试负责人不是对“全部都测”负责,而是对取舍透明负责。

第四步:把人员能力当约束,不当标签

支付专家只负责所有关键用例,会成为单点瓶颈。更好的安排是专家定义策略、评审对账与故障场景,由其他成员执行可标准化部分,并安排一人结对,扩大下一次容量。

新同学也不应永远只测低风险页面。可以让他负责一个边界清晰的 P1 模块,同时由资深人员设门禁和复盘。排期既要完成本周发布,也要减少下次仍依赖同一人的结构性风险。

面试里怎么讲出管理能力

不要只说“我协调资源、推动进度”。可以按四本账回答:风险账说明为什么支付优先;容量账说明 60 人日为何只有 38 可用;覆盖账说明哪些必测、哪些用替代控制;放行账说明剩余风险由谁接受,发生什么指标就回滚。

还要讲一次冲突:业务不愿延期时,你拿什么证据沟通?如果最终仍选择上线,你如何确保监控、值守和恢复?成熟管理不是总能说服别人,而是让决策者在看见代价后签字。

如果你准备测试负责人或测试经理岗位,高级测试管理课程更适合训练风险沟通、资源模型、质量度量和放行决策;技术能力仍重要,但岗位定级往往取决于你能否把跨团队取舍讲成证据链。

排期的本质不是“把谁安排到哪里”,而是“用有限容量守住哪些风险,并让没有守住的部分被所有责任人看见”。 这才是测试负责人区别于高级执行者的地方。
