老板说“哪里上不了?”——项目排期谈不拢?你缺的不是理由,是弹药

0 阅读4分钟

1. 被排期按在地上摩擦

最近接手了几个项目,压力特别大。上线时间都是倒排的,必须卡在某个节点完成。整个项目要协调前端、后端、产品、UX等多个角色,每个人都希望自己的时间不被压缩。作为项目负责人,夹在中间确实很难受——排期从周一纠结到周三,明明已经跟老板说这个时间点根本上不了线,他却回一句:“哪里上不了?

2. +2才是话语权

说实话,没有实权的时候,最难的就是推动共识。

后来跟一位老朋友聊了聊,他的一句话让我豁然开朗:

“你想调整排期,关键不是说服你的老板接受‘做不完’,而是给他足够的素材,让他能去说服他的老板。”

这其实揭示了一个职场底层逻辑:很多时候,你的直接上级(+1)并不是最终决策者,真正拍板的往往是他的上级(+2)。而你的+1也有他的压力和难处。如果你只说“压力太大”“人手不够”,他没法拿这些模糊的理由去向上争取;但如果你拿出具体数据、清晰排期、明确风险,他就有了“弹药”。

比如,别只说“一个月做不完”,而是拿出一张详细的工作量评估表:

环节计划排期实际所需工时差额备注
开发2.1–2.1520人日-5天多个模块并行,存在依赖风险
联调2.16–2.196人日-2天接口变动频繁,返工概率高
测试2.20–2.2510人日-4天核心路径复杂,需多轮回归
验收上线2.26–2.285人日-2天历史项目在此阶段平均修复3.2个P0问题

然后附上风险说明:

若强行按此排期上线,可能面临以下问题:

  1. 开发阶段压缩5天,需全员连续高强度加班,疲劳导致代码质量下降;
  2. 测试周期不足,关键路径覆盖不全,上线后可能出现严重线上故障;
  3. 验收阶段若发现问题,修复窗口极短,可能被迫带缺陷上线。

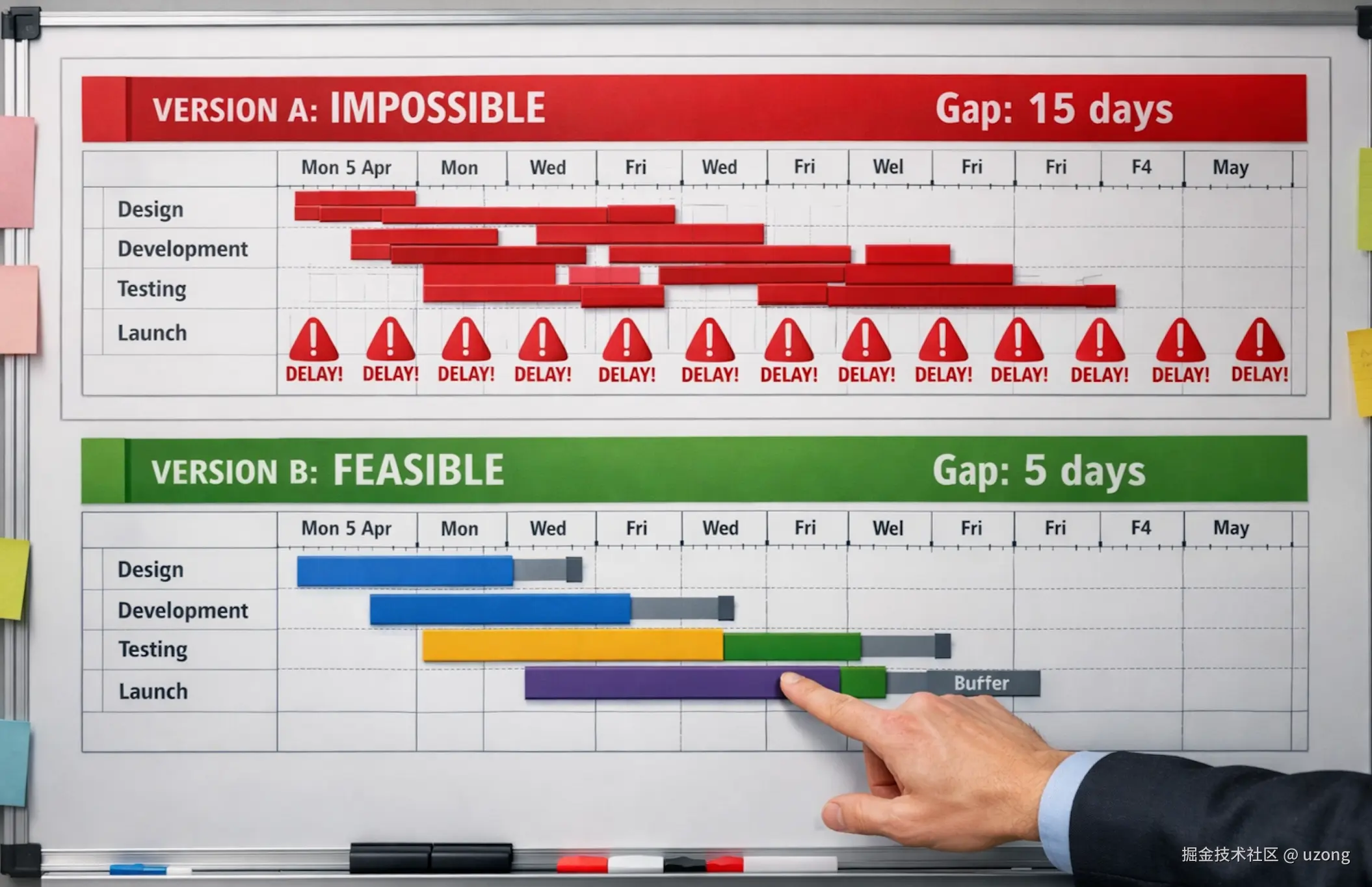

重点来了:光说“做不到”是不够的。你得提前准备好一个折中可行的方案——既比理想周期短,又能保证基本质量。比如把原计划1个月的项目,调整为5周,适当加班但不至于透支团队:

环节调整后排期差额说明
开发2.1–2.18-2天关键模块优先,非核心功能延后
联调2.19–2.24-1天提前对齐接口规范,减少返工
测试2.25–3.6-2天自动化覆盖核心流程,人工聚焦边缘场景
上线3.7–3.120预留3天缓冲应对突发问题

这样,你的老板拿着两套方案去汇报:

  • 第一套是“理想但高风险”的原排期;
  • 第二套是“可落地、有依据、团队能扛住”的调整版。

他更容易在上级面前争取空间,你也避免了团队被逼到极限。

3. 应对倒排的技巧


关键不是盲目服从deadline,而是在约束条件下,找到那个既能交付、又不至于让团队崩溃的平衡点

另外提醒一点:别指望靠拼命加班换来团队的集体认可。项目成功时,往往只有少数人被看见,大多数人只是“陪跑”。如果你没法给大家争取到实际好处(比如绩效、晋升、奖金),那就至少守住底线——别用别人的健康,换自己的KPI

作为负责人,该扛的压力自己扛,不该向下传导的焦虑,就别转嫁。多一点方法,也多一点温度。

4. 风险管控是基石

一旦判断项目大概率无法按期交付,越早向上同步越好。宁可提前说“有困难”,也不要等到最后一刻才“爆雷”。预期管理,比临时救火重要一百倍。

5. 附一个小技巧:

当其他成员迟迟不给出评估时,你可以主动帮他填一个初稿,写明“如有出入请于XX日前反馈,否则视为确认”。这招能有效推动那些习惯拖延或回避责任的人参与进来。
