产品需求管理怎么做?从需求收集到优先级排序的管理实践指南

44 阅读12分钟

需求永远比资源多,真正拉开差距的不是“谁更会写 PRD”,而是组织有没有一套能落地的产品需求管理机制:统一入口让需求可见,澄清流程让需求可比,分层决策让优先级可解释,承诺池与节奏管理让计划可兑现。本文用一套“需求漏斗 + 模型工具 + 治理底座”的方法,帮助中高层与 PMO 把争论变成决策,把排序变成交付。

本文关键词:产品需求管理、需求收集、需求评审、需求池、需求优先级、需求优先级排序方法、产品路线图、版本规划、迭代计划、插单管理、承诺管理、WIP 限制、RICE 模型、WSJF、MoSCoW、Kano、Cost of Delay(延迟成本)

从治理角度看,需求多并不可怕。可怕的是三件事不清楚:谁说了算、按什么算、算完怎么落地。所以,产品需求管理的核心不是“把需求排个序”,而是建立一套可解释、可承诺、可复盘的决策系统:让需求从“声音”变成“投资项目”,从“争抢”变成“组合管理”。

把需求当作“投资项目”:产品需求管理的三步漏斗

结论先说:先让需求“可见、可比”,再谈“可算、可做”。

我更愿意把需求管理称为“需求治理”。它关心的不只是做什么功能,而是如何在有限资源下持续把价值做出来。落地上,用“三步漏斗”把需求先处理成可管理对象。

1)统一入口:先解决需求收集的可见性

一句话定义:统一入口 = 任何需求都能提,但必须进入同一个需求池,并补齐最小信息集。

最怕的不是需求多,而是需求“散”。散意味着:口头承诺多、信息不完整多、隐性插队多,最后组织只能靠“拍板”维持运转。

最小信息集(建议强制)

  • 业务问题/机会:我们到底在解决什么?
  • 用户与场景:谁在什么场景下遇到问题?
  • 期望结果与衡量指标:上线后用什么证明“值”?
  • 约束与依赖:合规/合同/窗口期/外部系统依赖
  • 粗粒度投入:人周或相对点数即可

再加一个“顾问式硬规则”:证据等级(让组织从“嗓门”走向“证据”)。

  • A 级:有数据或实验(漏斗、转化、工单、A/B)
  • B 级:有系统化访谈/调研与一致性结论
  • C 级:有典型案例但样本较少
  • D 级:只有观点或转述

工具实践:很多团队之所以“入口统一不了”,并不是流程写得不够,而是缺少一个能承载需求池、字段模板与状态流转的载体。以 ONES Project 为例,可以直接建立需求池,按团队习惯自定义需求状态与多种属性,并把需求及关联任务规划进迭代,做到“入口统一、信息可见”。

2)需求澄清:从“我要功能”到“我要结果”,再到“可验证假设”

一句话定义:需求澄清 = 把功能语言翻译成结果语言,把结果语言翻译成可验证的假设。

很多企业在优先级排序阶段吵翻天,根因不是模型选错,而是需求没澄清:大家在比较“不同维度的东西”。一个是“要一个按钮”,一个是“要提升复购”,本来就没法放在同一条尺子上。

建议用 30~60 分钟做“轻量澄清”,重点问四个问题:

  1. 问题是否真实存在:有没有数据、工单、访谈证据?
  2. 目标是否可衡量:上线后如何验证,否则就是“信仰型需求”。
  3. 是否有更便宜的解法:流程/配置/运营/培训,往往比开发快。
  4. 是否可拆分里程碑:把“大而全”拆成可交付的小批量,降低一次性失败风险。

可复用的假设模板(建议写进需求卡)

为了【目标人群】在【场景】达成【业务结果】,我们计划做【方案】;若成功,指标【X】在【周期】提升【Y】。

当需求能用这句话讲清楚,优先级讨论就会从“立场对抗”转向“假设与证据对齐”。

工具实践:澄清阶段常见的“信息散落”问题,是访谈纪要在文档里、决策记录在群里、需求卡在表格里。更稳的做法是把“证据与决策”沉淀到可关联的知识载体里——例如 ONES Wiki 支持文档关联任务,并可在文档中插入 Project 的工作项列表,便于把证据、讨论、交付挂到同一条链路上。

3)需求定级:先同类化再排序,让优先级“可解释、可复盘”

一句话定义:需求定级 = 先把需求放进同一类价值逻辑里,再比较先后。

优先级最怕“跨物种比较”。合规需求与增长需求放在一张表里算分,结论要么失真,要么引发不信任。

建议先定级(治理层),再排序(方法层):

  • 合同/客户承诺类(有明确交付责任与窗口期)
  • 合规/风险类(不做会出事)
  • 增长/收入类(直接拉动业务指标)
  • 体验/满意度类(影响留存与口碑)
  • 效率/技术债类(影响交付能力与稳定性)

同类排序才有意义;跨类用资源分桶解决(比如交付承诺/增长迭代/平台与技术债分别占一定容量),不要硬塞进同一套分数里。

三、需求优先级排序的四类模型

先说结论:模型解决“可比性”,机制解决“可执行性”。模型是算术,治理是制度。

下面四类模型是企业最常用、也最容易落地的组合。

先给你一张对比表(更容易选型)

配图:需求优先级排序的四类模型

1)RICE:适合增长与体验迭代的“可量化排序”

定义句:RICE 用 Reach、Impact、Confidence、Effort 四个维度帮助比较难以直接对比的想法。

适用场景:增长、体验优化、运营驱动迭代。

落地要点

  • Reach 用周期口径(如季度受影响用户数),避免口径漂移。
  • Confidence 绑定证据等级,否则就是“分数游戏”。
  • Effort 用相对估算即可(人周/点数),统一尺度比“精确”更重要。
  • 结果要能复盘:分数不是裁判,而是讨论的起点(Intercom 也强调不要把分数当硬规则)。

常见坑:把 RICE 当作“自动生成优先级”的裁判。

纠偏:RICE 负责“同类可比”,最终仍要回到战略窗口与承诺边界。

2)WSJF:适合平台化与跨团队的“经济紧迫性排序”

定义句:WSJF(Weighted Shortest Job First)在 SAFe 中常用“相对延迟成本 / 相对工作时长”来排序,以获得最大经济收益。

它背后有个非常管理者视角的提醒:“如果只能量化一件事,就量化 Cost of Delay(延迟成本)。”

适用场景:平台能力、架构演进、研发效能、跨团队依赖多的需求。

落地要点

  • Cost of Delay 可拆成业务价值、时间紧迫性、风险降低等维度做相对打分。
  • WSJF 的一个重要优点是它“自动忽略沉没成本”,这对企业止损非常关键。

常见坑:把 WSJF 变成“财务模型秀”,算得很精但没人信。

纠偏:WSJF 追求相对排序,用统一刻度即可,不必追求绝对准确。

3)MoSCoW:适合版本范围控制与共识管理

定义句:MoSCoW 把需求分为 Must/Should/Could/Won’t this time,用分类帮助管理优先级与交付预期。

适用场景:版本发布、MVP 定义、合同交付。

落地要点

  • Must 必须“数量受控”,否则等于没有优先级。
  • Won’t 不是拒绝,而是“这次不做”,要写清原因与复审时间点。
  • DSDM/Agile Business 强调:这种分类比简单 1、2、3 排序更能减少无谓争论。

常见坑:Must 膨胀。

纠偏:给 Must 加一句判定标准——“缺了它版本是否失败/是否违法/是否违约”。不满足就不要叫 Must。

4)Kano:适合体验与差异化的“满意度分层”

定义句:Kano 将需求理解为不同层次的顾客期望(例如 expected/normal/exciting),强调特性对满意度的影响并非线性。

适用场景:体验升级、差异化创新、满意度提升。

落地要点

  • Kano 适合先做“结构判断”(基础/期望/魅力),避免把资源花在“做了也没人感谢”的地方。
  • 再用 RICE 或 WSJF 在同类里排序,既有方向感又有可执行性。

四、从模型到落地

结论先说:没有治理底座,任何优先级排序都会被插单击穿。

1)明确决策权与节奏:把需求评审嵌入组织节拍

建议建立固定节奏,而不是“有事再开会”:

  • 双周/每月需求评审会:决定承诺池(未来 1~2 个迭代/一个版本确定做什么)。
  • 季度路线图校准:对齐战略与资源,调整资源分桶比例(交付承诺、增长迭代、平台与技术债各占多少容量)。

评审会上只做两类决策:

  • 信息是否充分(不足则退回澄清);
  • 同类需求如何排序(按统一模型给出可解释结论)。

这会把“临时拍板”变成“制度化决策”,减少个人意志对系统的破坏。

2)三张清单:让“想做、承诺、在做”清清楚楚

  • 需求池(Options):任何人都能提,但不代表会做。
  • 承诺池(Committed):已评审、已排期、资源已锁定。
  • 在建池(In Progress):正在做的必须受 WIP 限制,避免多线程导致整体变慢。

**WIP 限制(Work In Progress Limits)**是 Kanban 中常见的做法,它通过限制同时在做的工作数量,迫使团队更聚焦于“完成”而不是“开工”,从而改善流动与交付可预测性。对中高层而言,它还有更现实的价值:你可以用它解释“为什么不能同时满足所有人”——因为系统吞吐有限,增加并行只会让交付更慢。

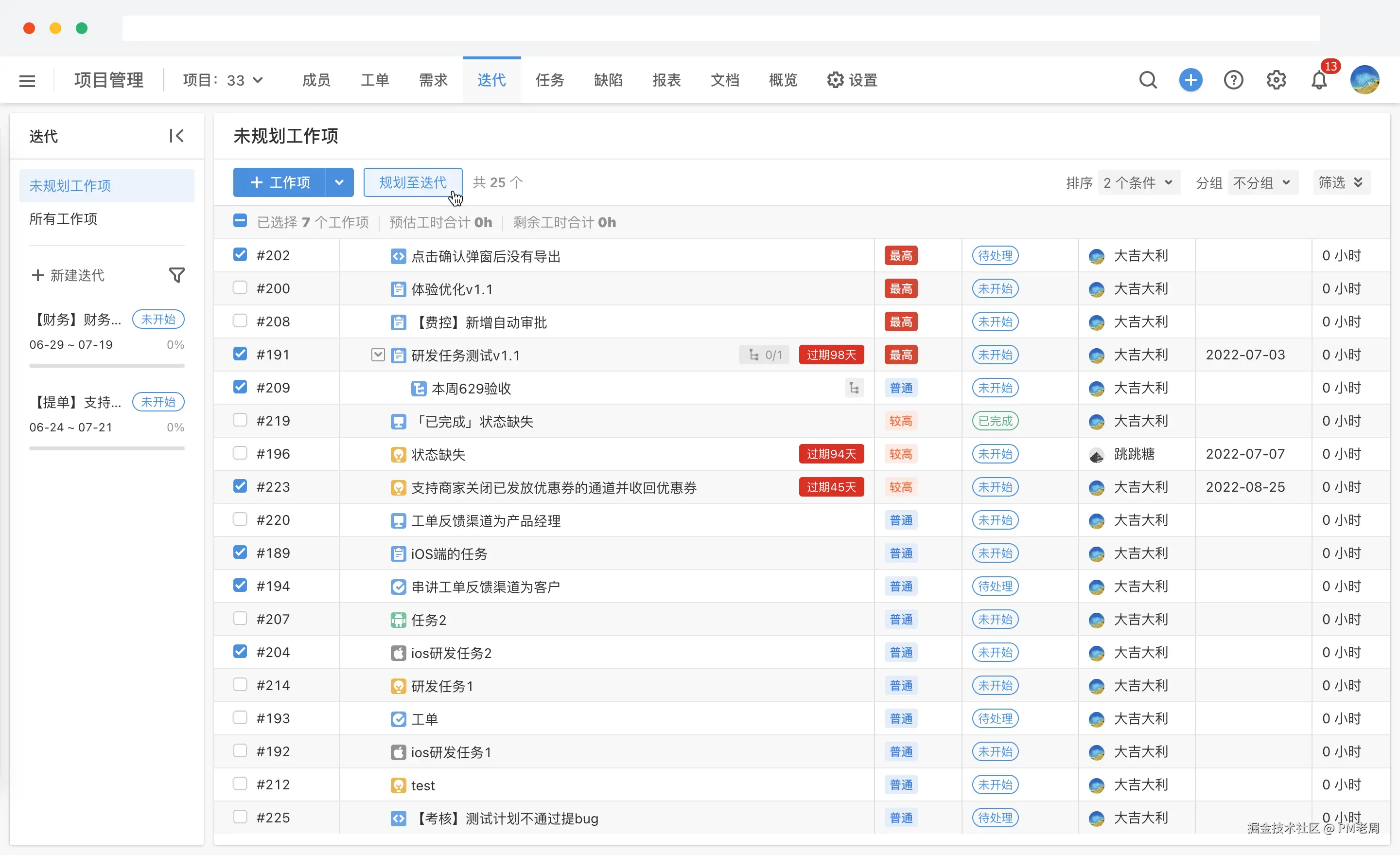

工具实践:三张清单最怕变成“写在 PPT 上的概念”。如果工具层面能把需求—迭代—任务的关系可视化,执行会顺很多。比如 ONES Project 支持把需求与相关任务规划至迭代,并提供看板、燃尽图等视图来跟踪进度,更利于把“承诺池”落到可追踪的工作流上。

3)插单治理三问:把“临时需求”变成“可承担的代价”

插单无法彻底消灭,但可以治理。建议固化三问(并要求可追溯):

  1. 插单要挤掉承诺池里的哪一项?
  2. 被挤掉的业务代价是什么(收入/客户/风险/口碑)?
  3. 谁来签字承担这个代价(业务负责人/产品负责人/项目治理角色)?

当插单需要显性代价,组织就会自然减少随意插单。

4)指标闭环:用“结果”反向校准需求质量

产品需求管理成熟与否,不看流程有多复杂,而看复盘是否持续回答三个问题:

  • 做完后,指标是否变好?
  • 若没变好,是假设错了、执行不到位,还是指标选错?
  • 这些结论如何进入下一轮排序(提升/降低 Confidence,修正 Impact,调整策略)?

工具实践:闭环的关键是“用同一套口径持续看”。如果平台能提供可配置的度量视图(按项目/迭代/类型/负责人等维度),复盘会更像“经营”,而不是“讲故事”。以 ONES Performance 为例,其提供多种报表形态并支持自定义数据范围与维度,便于做持续度量。

常见问题 FAQ:

Q1:产品需求管理流程是什么?

一个可落地的产品需求管理流程通常包括:需求收集(统一入口)→ 需求澄清(结果与假设)→ 需求定级(同类化)→ 优先级排序(模型辅助)→ 承诺管理(承诺池/WIP)→ 复盘闭环(指标校准)

Q2:需求优先级怎么排才不会“吵架”?

先把需求变得可比:统一口径、补齐信息、明确证据;再用模型做同类排序;最后把排序结果放进承诺池,并绑定插单治理规则。换句话说:先治理,再计算

Q3:RICE 和 WSJF 我应该选哪个?

RICE更适合增长与体验迭代,把“影响与投入”讲清楚(来自 Intercom 的实践总结);WSJF更适合平台化与跨团队资源稀缺场景,强调“延迟的代价”。

Q4:领导/大客户插单怎么办?

不建议靠“拒绝技巧”,而是靠机制:插单必须回答“挤掉谁、代价多少、谁签字承担”。把冲突从情绪层拉回到代价层,组织会更理性。

Q5:Must 太多怎么办?

给 Must 一个可判定标准:缺了它版本是否失败/是否违法/是否违约。并且为 Must 设上限(例如一个版本 Must 不超过 30% 容量),否则 MoSCoW 会失效。

Q6:PMO 在需求优先级里到底做什么?

PMO 的价值不在“帮产品排优先级”,而在搭治理底座:评审节奏、口径标准、承诺池机制、插单流程、复盘与指标口径,确保组织能持续兑现承诺。
