软考高项第 11 章-项目成本管理

913 阅读4分钟
  • 成本失控的原因包括:

    • 对工程项目认识不足
    • 组织制度不健全
    • 方法问题
    • 技术的制约
    • 需求管理不当
  • 成本是指项目活动或其组成部分的货币价值或价格,包括为实施、完成或创造该活动或其组成部分所需资源的货币价值。对于一个项目而言,产品的全生命期成本考虑的是权益总成本,即开发成本加上维护成本。

  • 成本类型:

    • 可变成本(变动成本)
    • 固定成本
    • 直接成本
    • 间接成本(共同分摊的费用)
    • 机会成本(做出某一选择失去其他选择)
    • 沉没成本(由于过去的决策已经发生的)
  • 应急储备是包含在成本基准内的一部分预算,用于应对已经接受的已识别风险,以及已经制定应急或减轻措施的已识别风险。常用来应对“已知-未知”的风险。

  • 管理储备是为了管理控制的目的而特别留出的项目预算,用来应对项目中不可预见的工作。常来应对“未知-未知”风险。

  • 成本基准是经批准的按时间安排的成本支出计划(不包括管理储备),并随时反映了经批准的项目成本的变更(所增加或减少的资金数目),被用于度量和监控项目的实际执行成本。

  • 项目成本管理的过程及作用:

    1. 规划成本管理
      • 作用:在整个项目中为如何管理项目提供指南和方向
    2. 估算成本
      • 作用:确定项目的资金
    3. 制定预算
      • 作用:确定可以依据其来进行监督和控制项目绩效的成本基准。项目预算包括经批准用于执行项目的全部资金,而成本基准是经过批准且按时间分配的项目预算,包括应急储备,但不包括管理储备。
    4. 控制成本
      • 作用:在整个项目期间保持对成本基准的维护

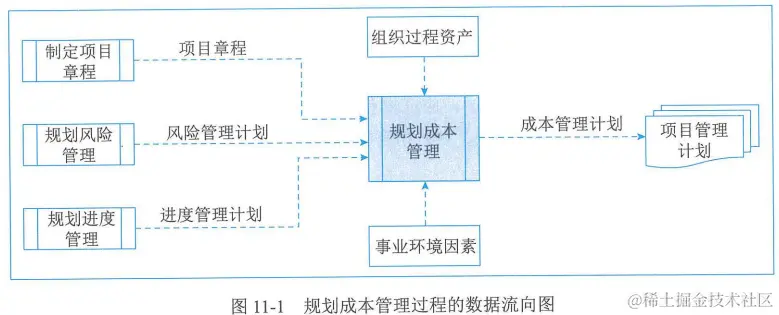

  • 规划成本管理的数据流向图 image.png

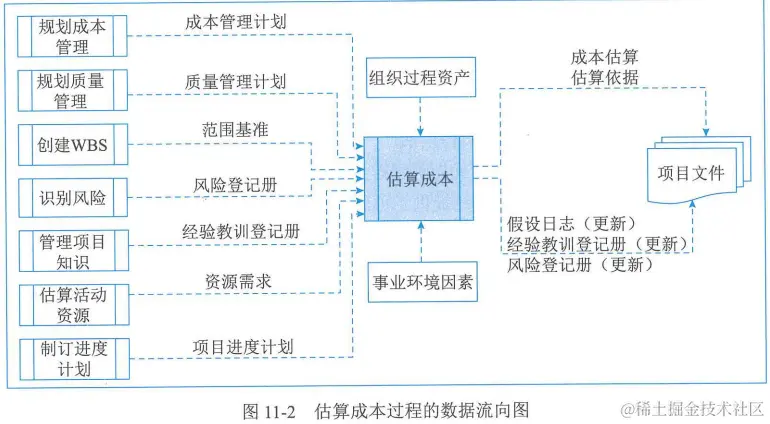

  • 估算成本的数据流向图 image.png

  • 估算成本的攻击与技术

    • 专家判断
    • 类比估算
    • 参数估算
    • 自下而上估算

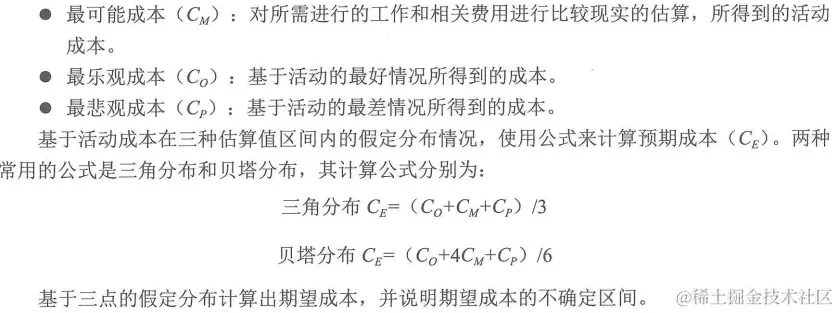

    • 三点估算 -
    • 数据分析(备选方案分析、储备分析、质量成本)
    • 项目管理信息系统
    • 决策
  • 制定预算是汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程。

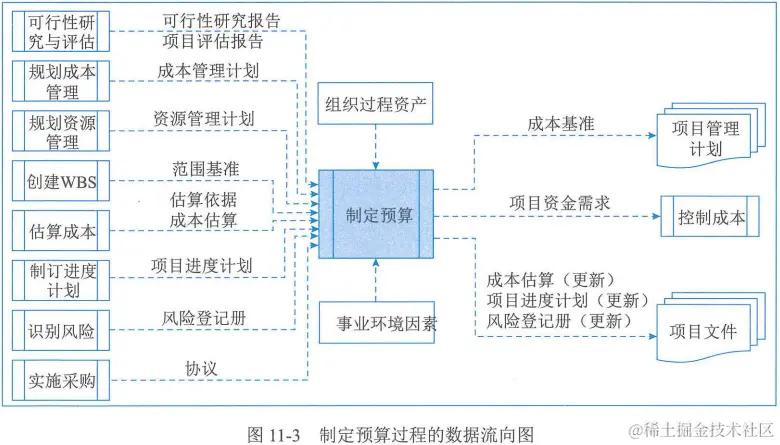

  • 制定预算的数据流向图 image.png

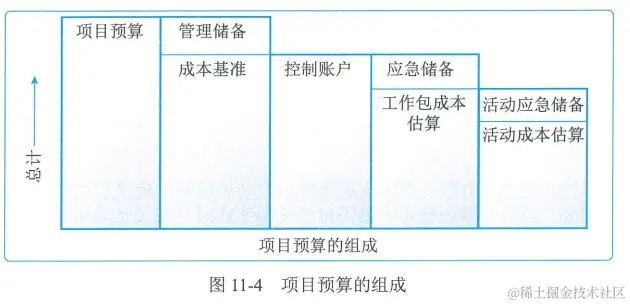

  • 项目预算的组成示意图 image.png

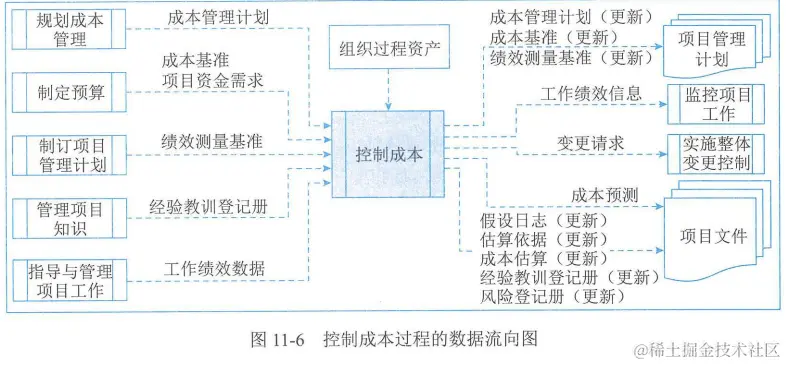

  • 控制成本的数据流向图 image.png

  • 项目成本控制的目标包括

    1. 对造成成本基准变更的因素施加影响
    2. 确保所有变更请求都得到及时处理
    3. 当变更实际发生时,管理这些变更
    4. 确保成本支出不超过批准的资金限额,既不超出按时段、WBS组件和活动分配的限额,也不超出项目总限额
    5. 监督成本绩效,找出并分析与成本基准间的偏差
    6. 对照资金支出,监督工作绩效
    7. 防止在成本或资源使用报告中出现未经批准的变更
    8. 向干系人报告所有经批准的变更及其相关成本
    9. 设法把预期的成本超支控制在可接受的范围内

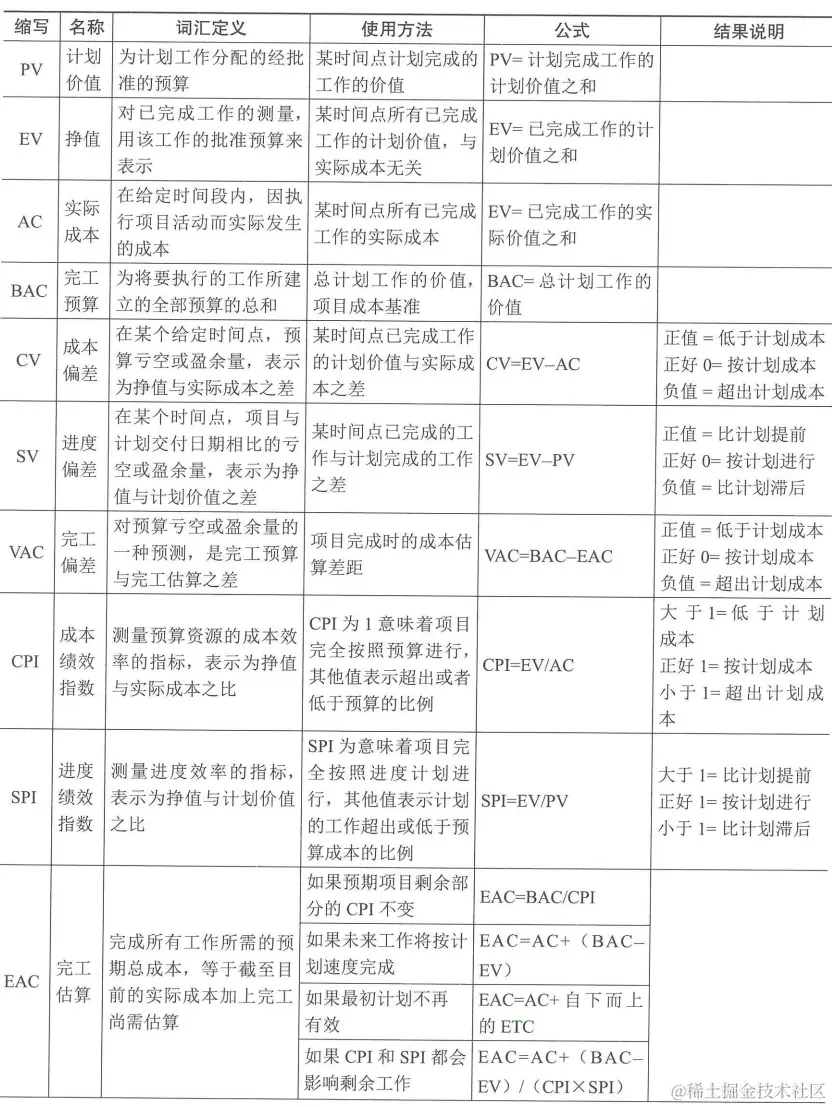

  • 挣值分析(EVA)把范围基准、成本基准和进度基准整合起来,形成绩效测量基准。它针对每个工作包和控制账户,计算并检测以下三个关键指标:

    • 计划价值(PV):不包括管理储备。PV的总和有时被称为绩效测量基准(PMB),项目的总计划价值又被称为完工预算(BAC)
    • 挣值(EV)
    • 实际成本(AC)
  • BAC:完工预算

  • 偏差分析有:

    • 成本偏差CV,计算方法:CV = EV - AC
    • 进度偏差SV,计算方法:SV = EV - PV
    • 完工偏差VAC,计算方法:VAC = BAC - EAC
  • ETC:完工尚需估算

  • 完工估算EAC,计算方法EAC = AC + 自下而上的ETC

  • 进度绩效指数(SPI)与成本绩效指数(CPI):

    • SPI = EV / PV
    • CPI = EV / AC

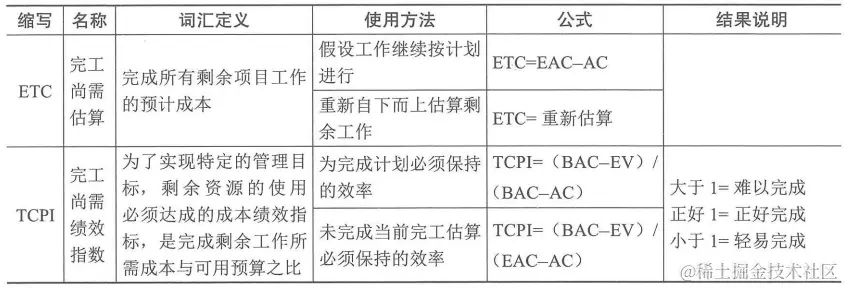

  • 常用的三种用来计算基于EVM数据的EAC值

    1. 假设将按预算单价完成ETC工作,计算公式:EAC = AC + (BAC - EV)
    2. 假设以当前CPI完成ETC工作,计算公式 EAC = BAC / CPI
    3. 假设 SPI 与 CPI 将同时影响ETC工作,计算公式: EAC = AC + [( BAC -EV ) / (CPI * SPI )]
  • 基于BAC的完工尚需绩效指数TCPI计算公式:TCPI = (BAC - EV )/ ( BAC - AC )

  • 基于EAC的完工商需绩效指数TCPI计算公式:TCPI = (BAC - EV )/ ( EAC- AC )

  • 挣值计算汇总如下 image.png image.png
