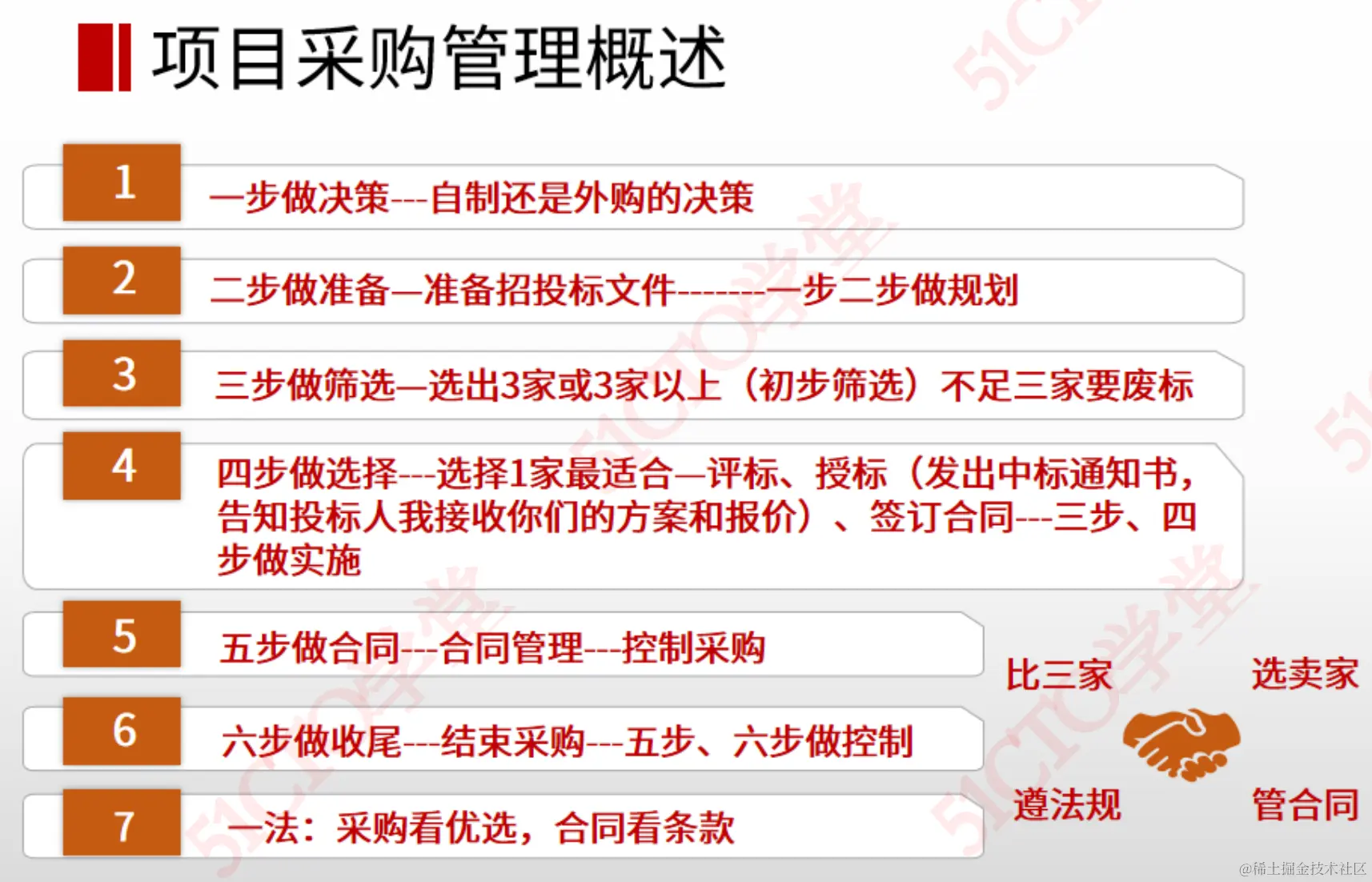

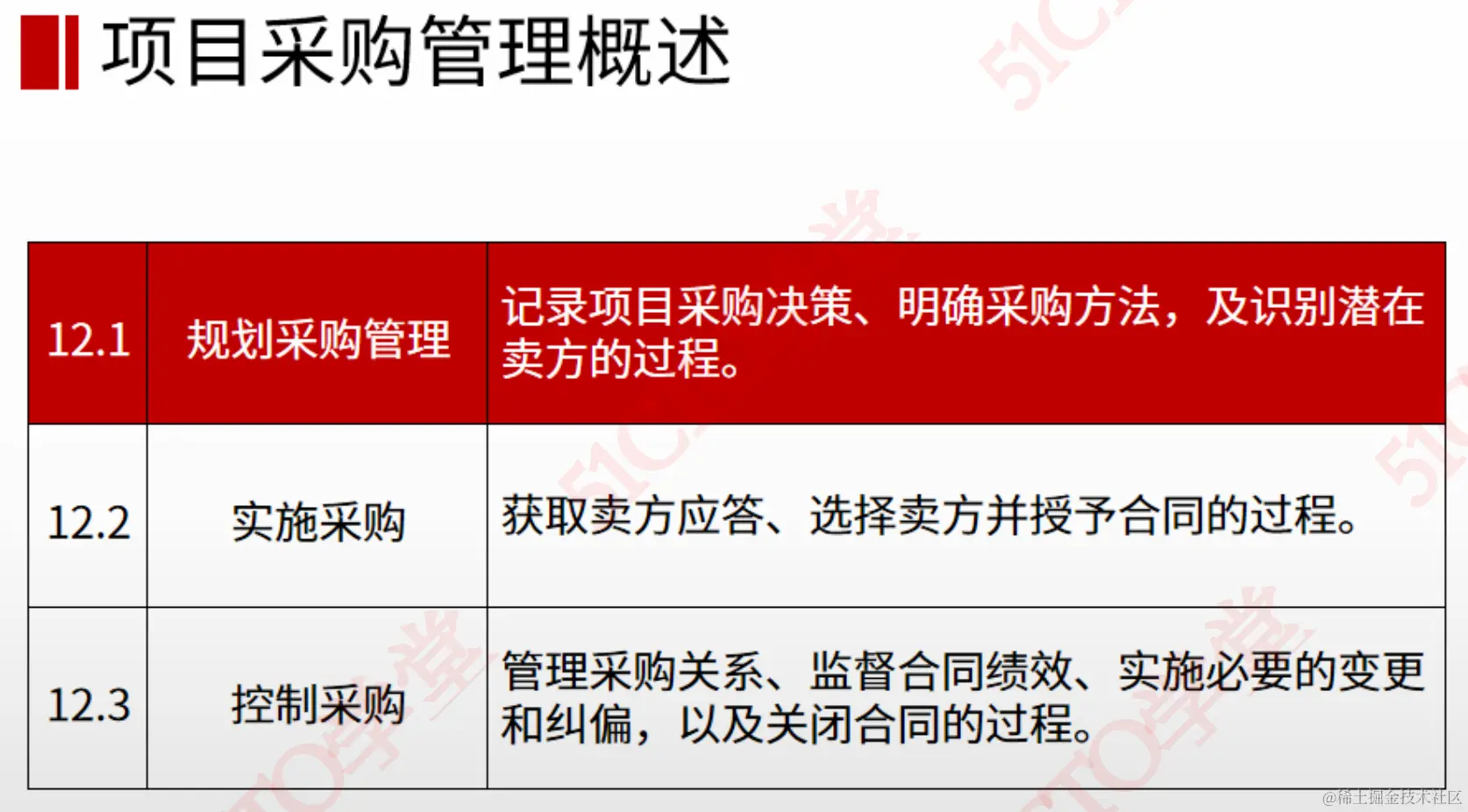

采购管理概述
- 招标: 不足三家要废标

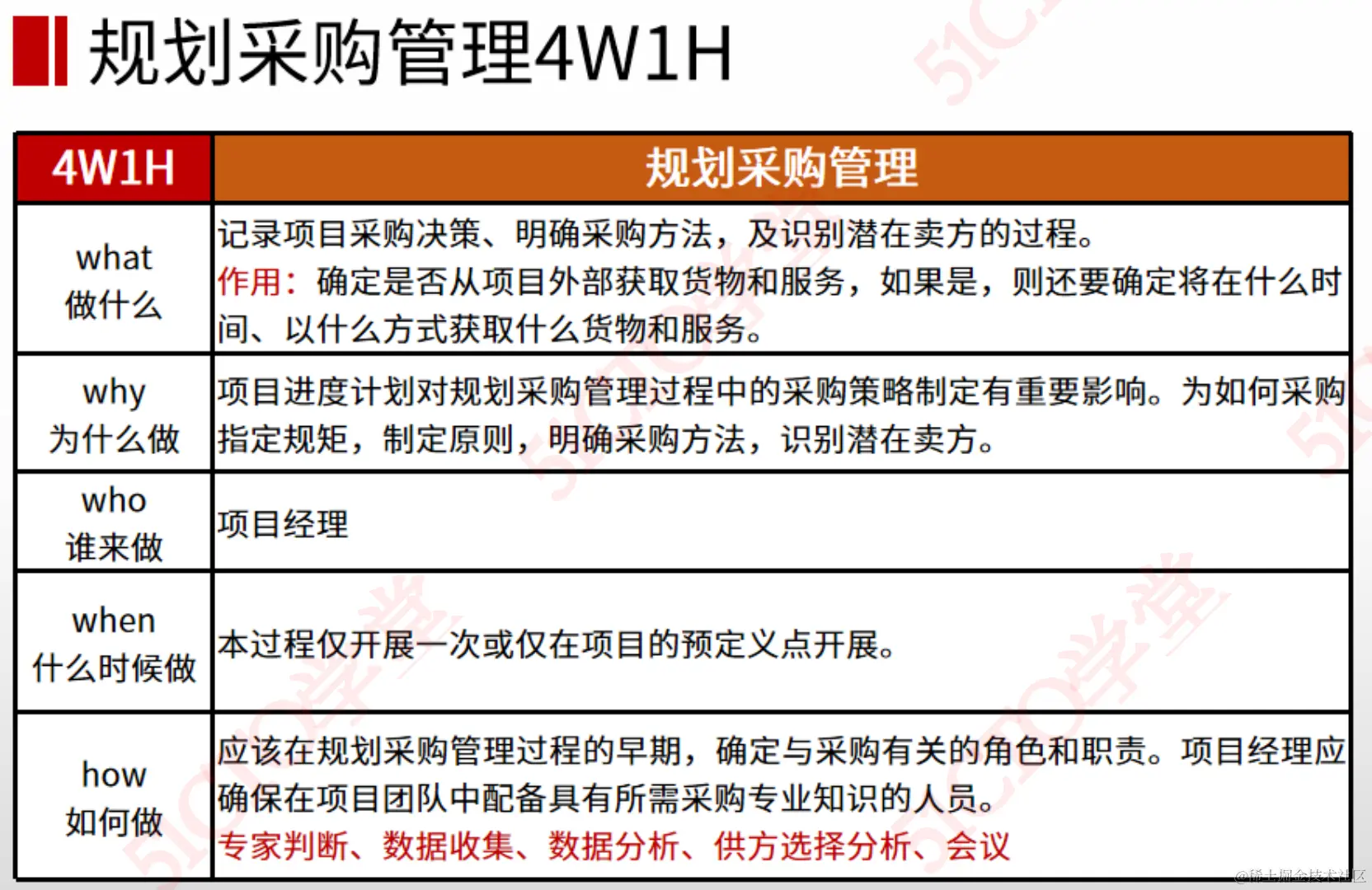

一 规划采购管理
- 定义: 和谁采购?怎么采购!
- 作用: 确认是否外购?怎么外购!
- 作者: 项目经理
- 时间: 项目预定义点(开展一次)
- 做啥: 应该规划在早期,明确采购人员,采购人员配备采购知识

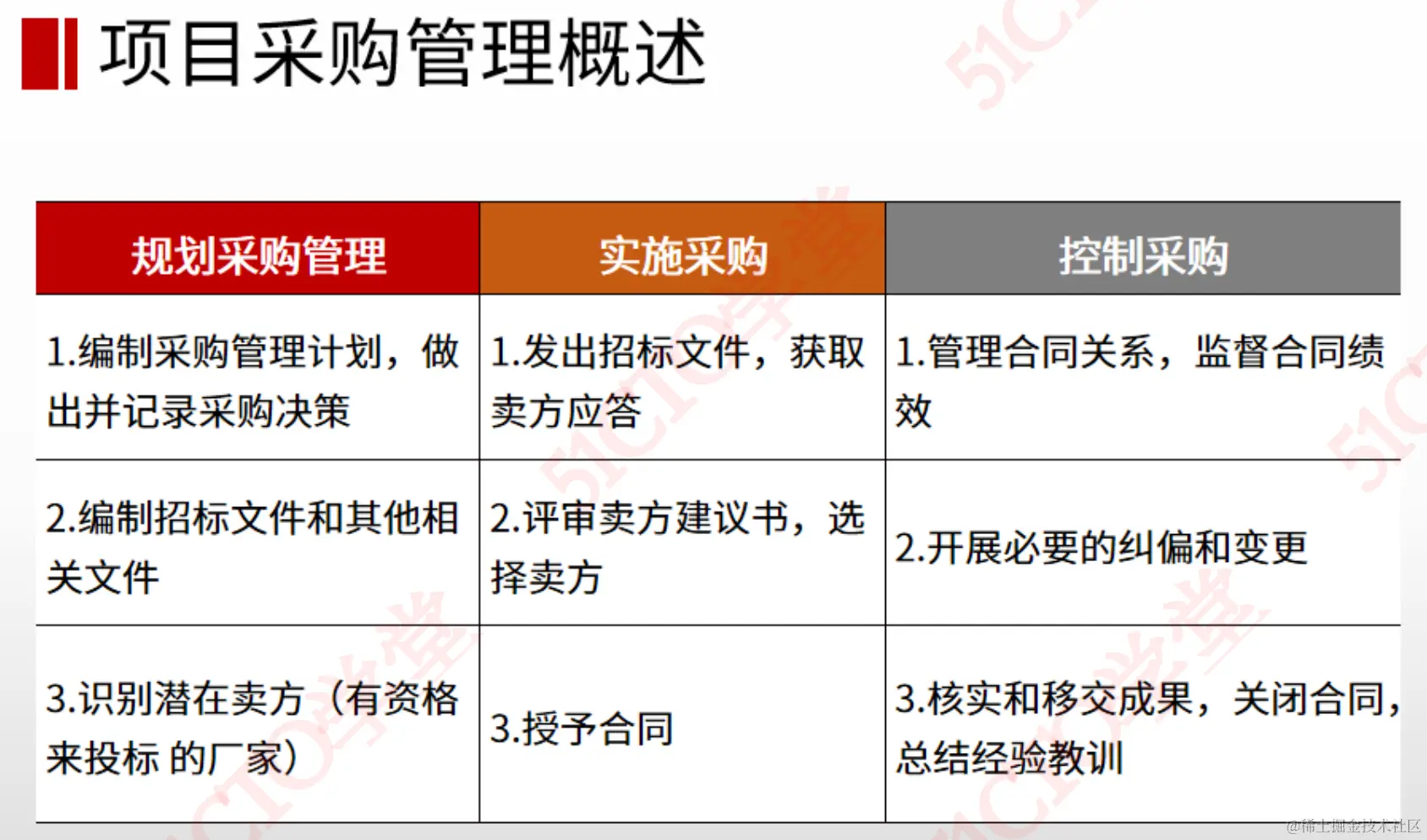

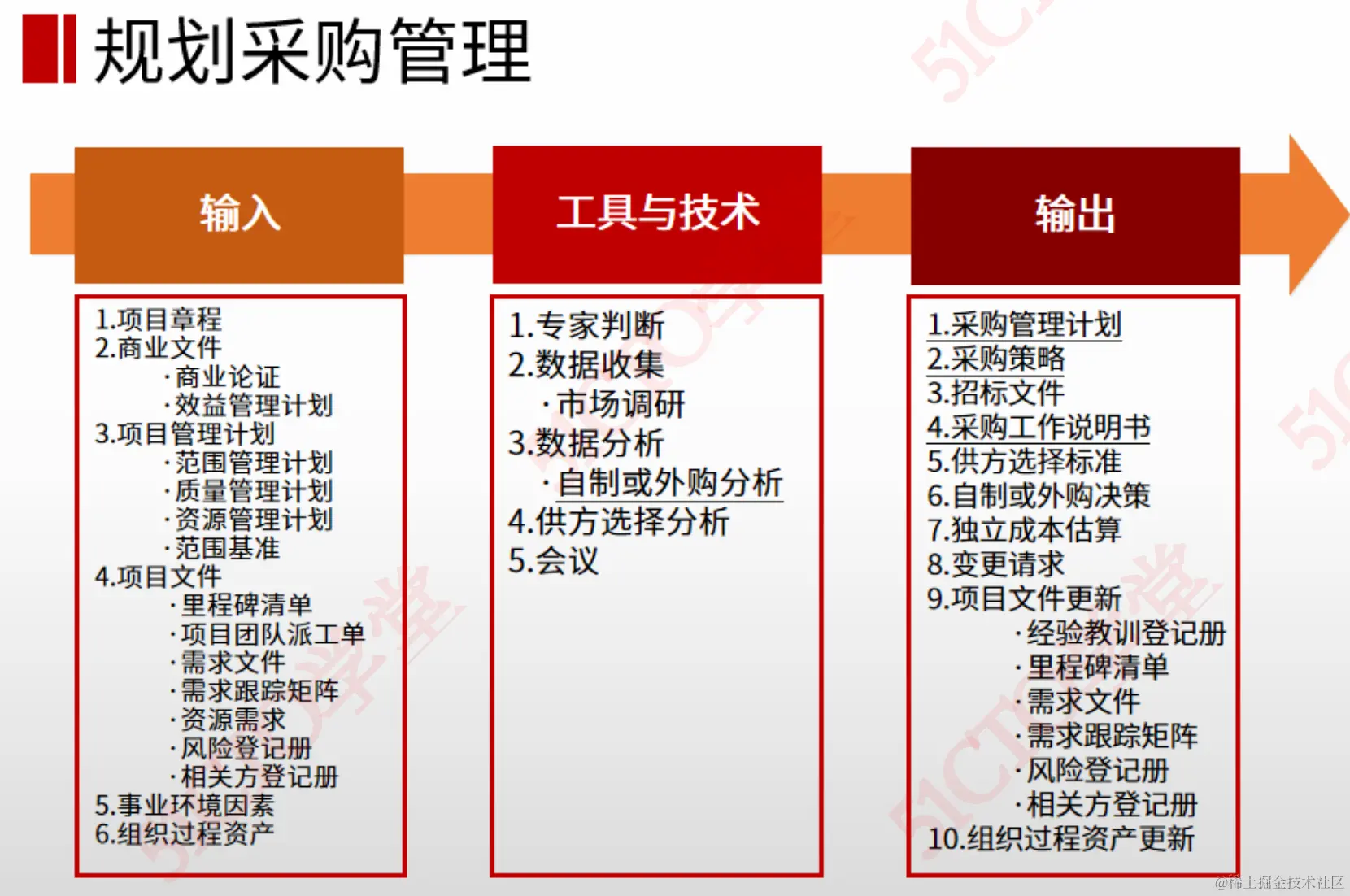

- 输出: 采购管理计划,采购策略,招标文件,采购工作说明书

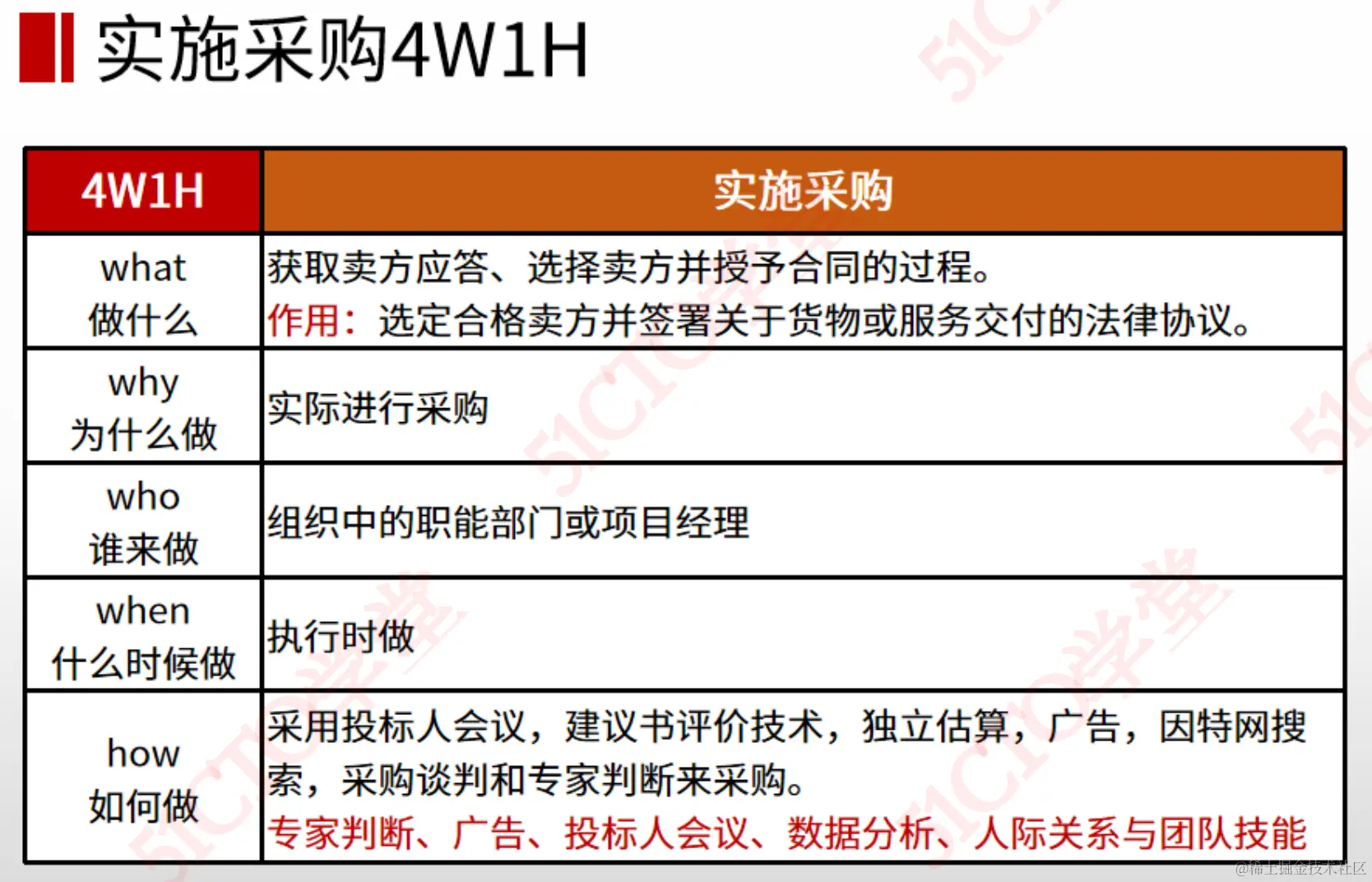

二 实施采购
- 定义: 获取卖方应答,授予卖方合同的过程
- 作用: 卖方,合同
- 作者: 职能部门 或 项目经理
- 时间: 执行时候做
- 做啥: 投标人会议,谈判

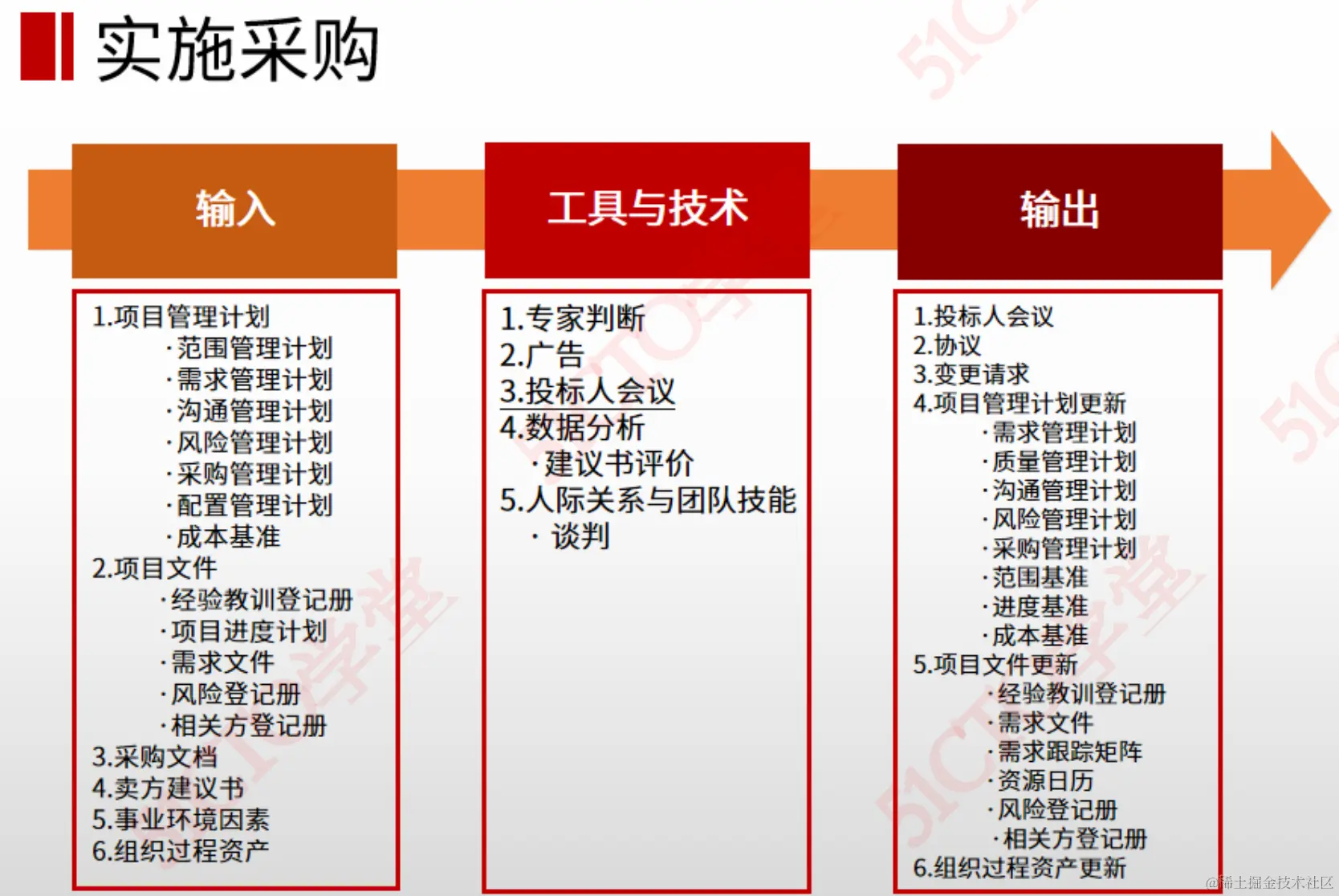

- 输出: 投标人会议

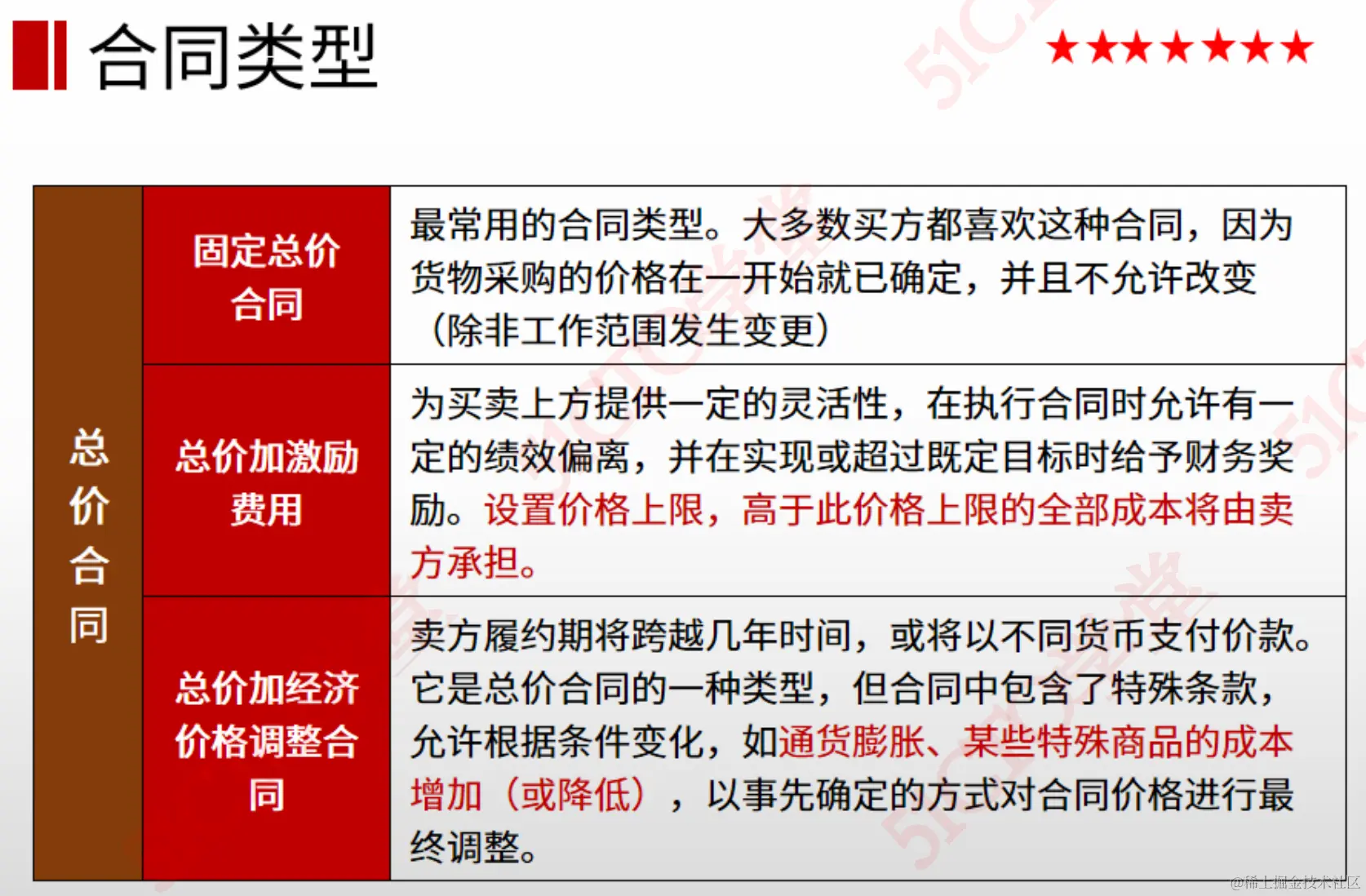

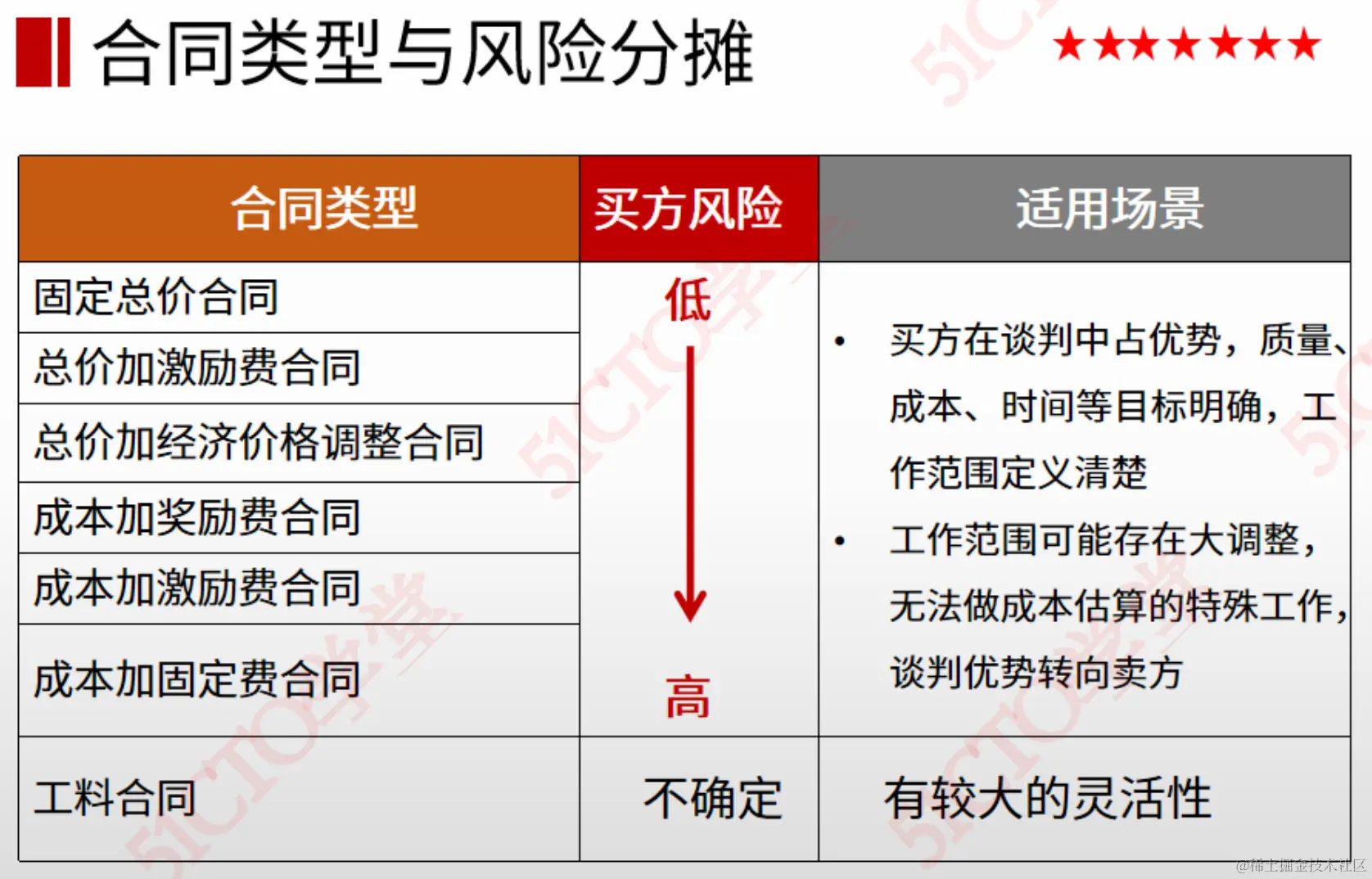

- 总价合同
- 固定总价合同: 一口价
- 总价加激励费用: 成本 + 激励费用
超过限高,卖方承担
- 总价加经济价格调整整合合同: 总价合同 + 特殊条款(时间跨度长,由于价格变化,可以调整)

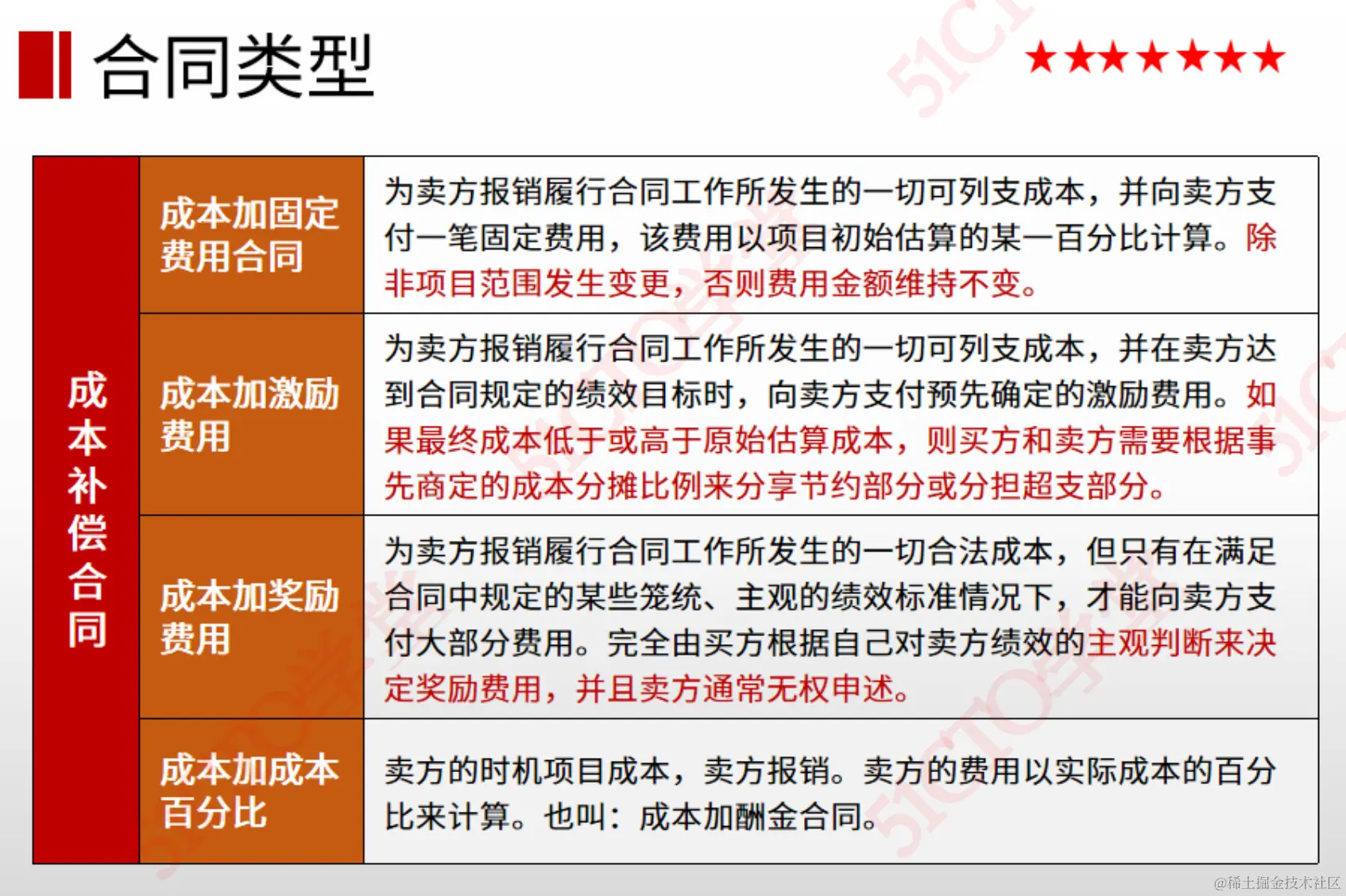

- 成本补偿合同
- 成本加 固定费用 :成本 + 固定酬金
- 成本加 激励费用 :成本 + 激励费用+ 超出/节约成本 *分摊费用
- 成本加 奖励费用 :成本 + 笼统的奖励
- 成本加 成本百分比 :???

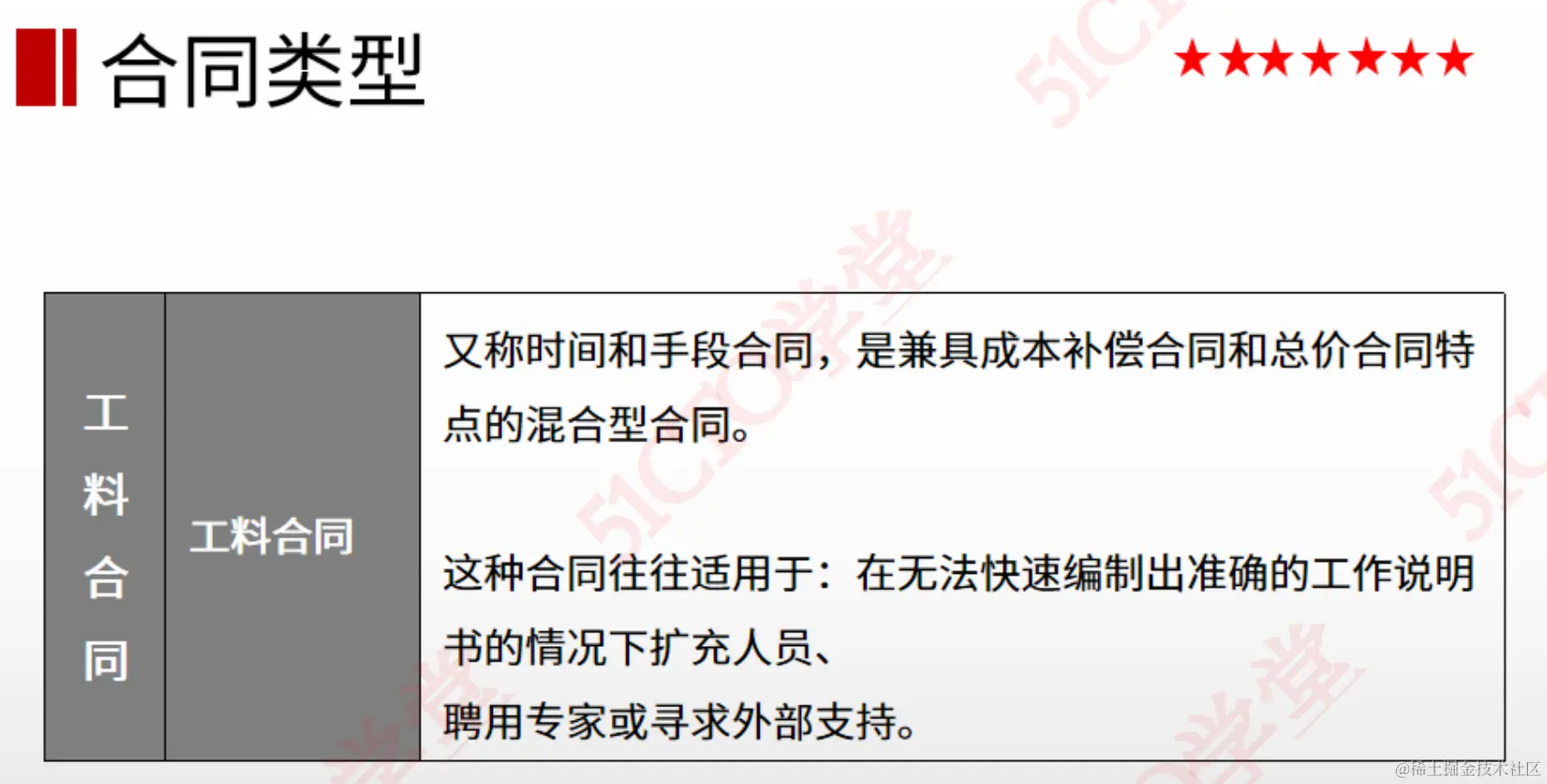

- 工料合同:个人理解实报实销
PS:工料合同风险介于总价和成本合同之间
。

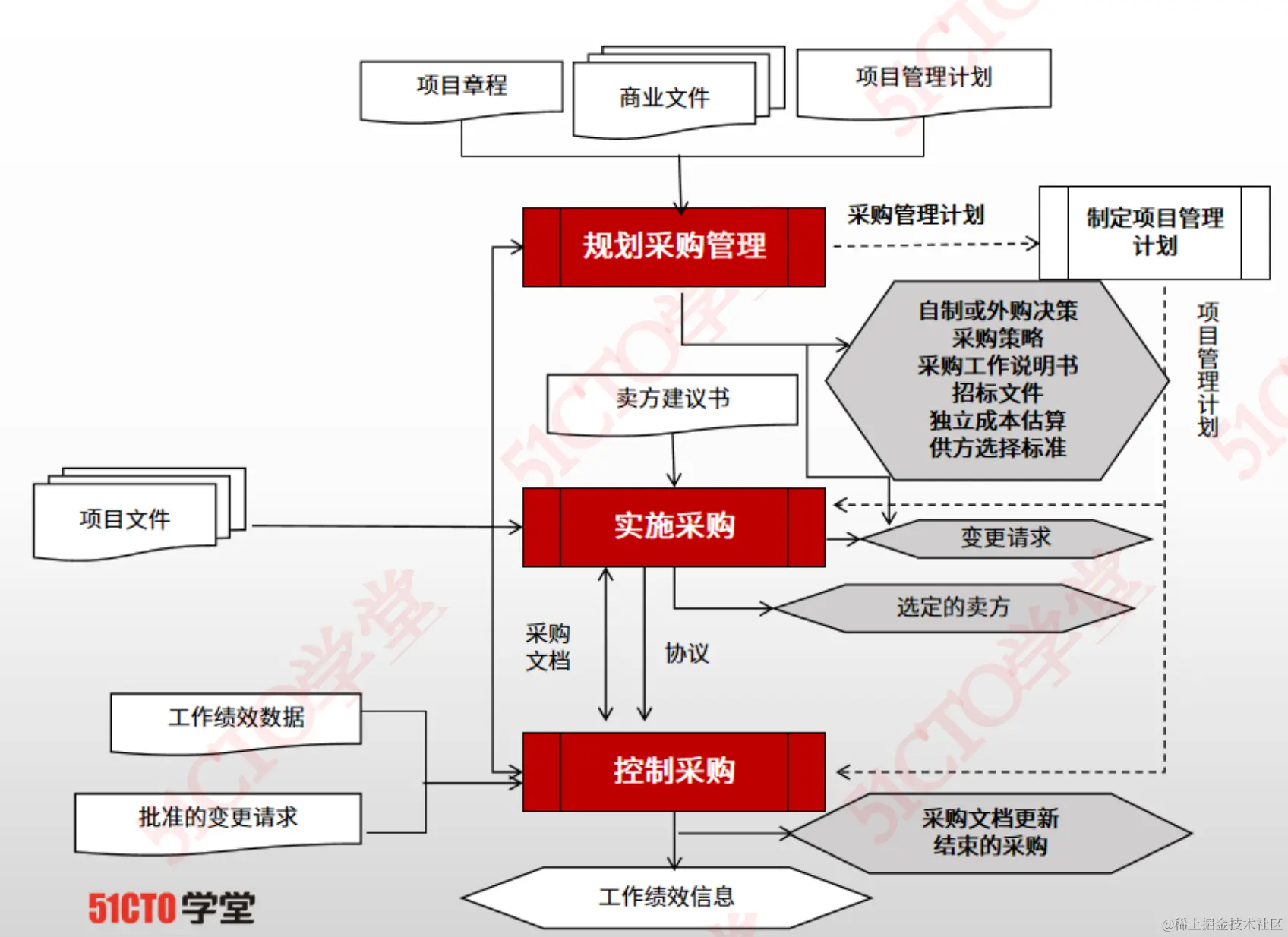

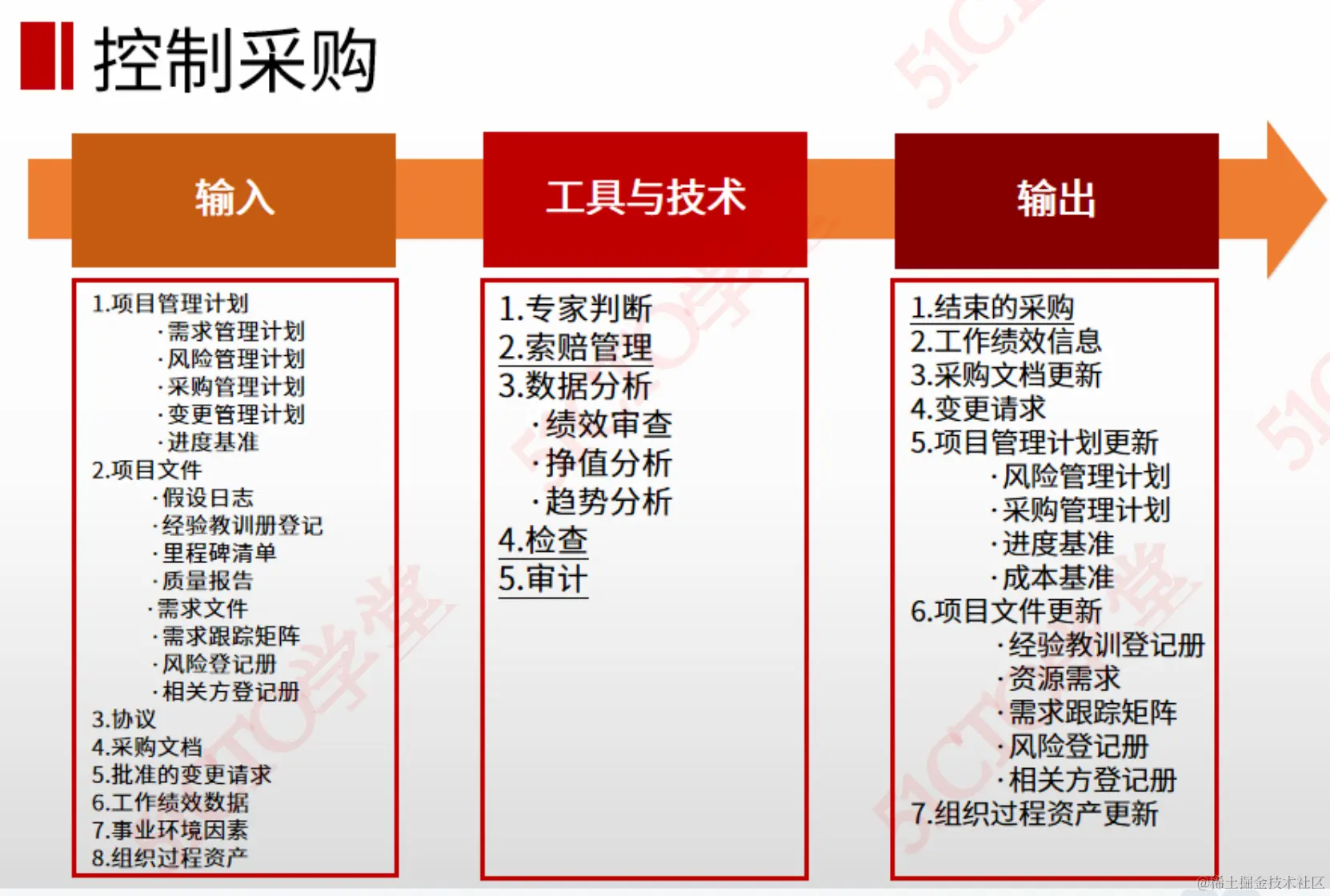

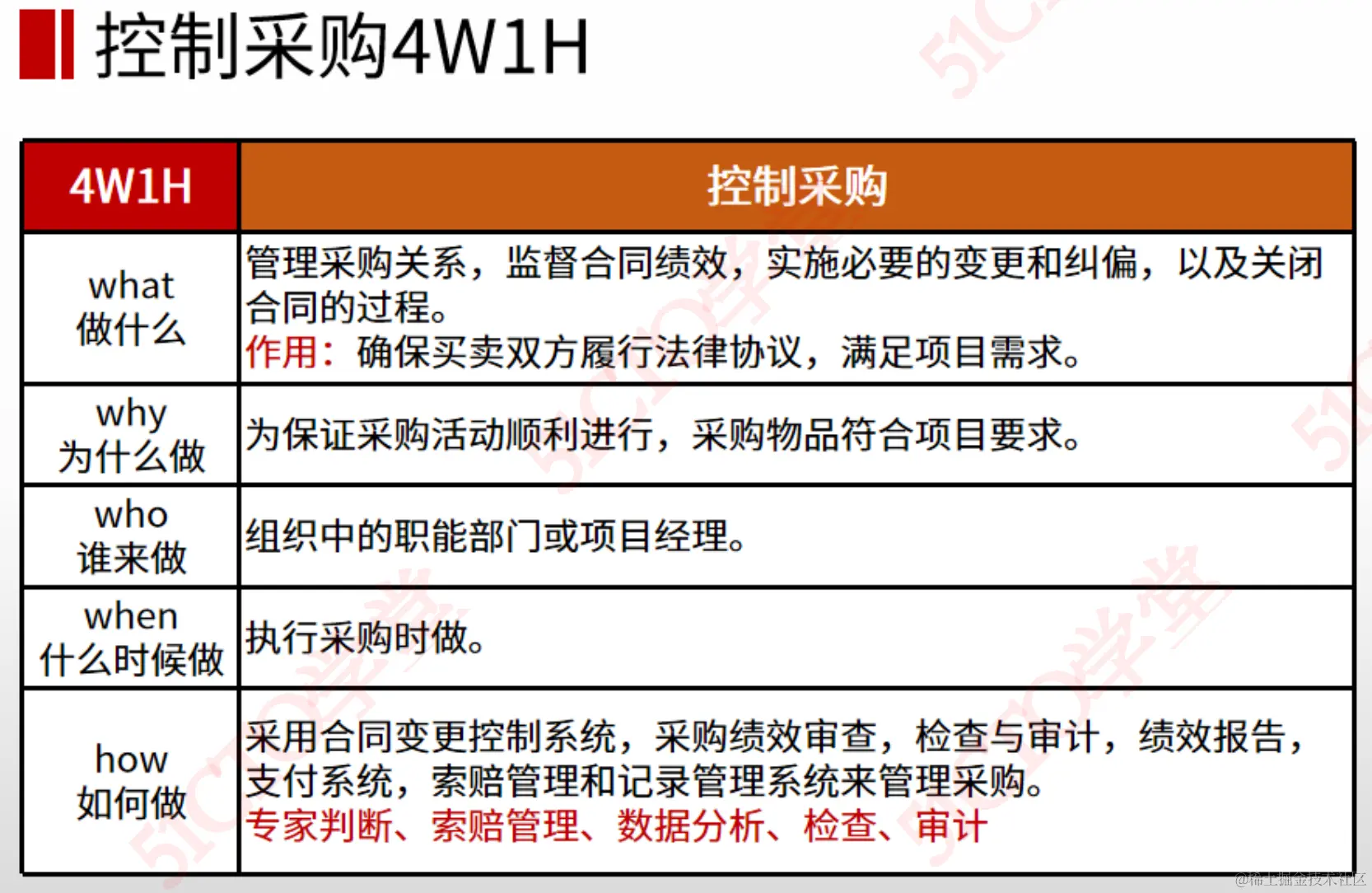

三 控制采购
- 定义: 管理采购关系(人),监督合同绩效,关闭合同(合同)
- 作用: 确保采购合同履行
- 作者: 职能部门,项目经理
- 时间: 执行采购做
- 咋做: 审计
- 输出: 结束的采购,工作绩效信息
小结
补充
1 为了满足正在制定的政府税收新法规,一家组织启动了一个项目,来修改其企业资源规划(ERP)系统。在管理这个项目时,项目经理应该做什么?
- A 将其搁置,直到新法规得到明确规定
- B 创建一份工料合同(T&M)
- C 使用总价加经济价格调整合同(FPEPA)
- D 制定一份灵活的工作说明书(SOW),规定明确退出条款
【答案解析】 当遇到范围不明的采购时,必须采用灵活的合同,如成本补偿合同或工料合同,因此选 B。
2 你是项目经理,你的部门经理来找你,要你帮助他投标新的项目。你想保护你的公司免受金融风险,你的范围定义很有限。最好选择哪种合同?
- A 固定总价合同(FFP)
- B 总价加经济价格调整合同(FP-EPA)
- C 工料合同(T&M)
- D 成本加固定费用(CPFF)
【答案解析】 根据题干描述,“我”是乙方人员,在加上项目的“范围定义有限”,所以不能采用总价合同,因此排除A、B。
工料合同不适合本题意,因此排除C。
站在乙方的角度上,为了保障乙方的利益,最好由甲方报销一切成本,并提供利润,因此选 D。
3 项目团队和第三方供应商签订合同,要求开发指定的设备。第三方供应商不希望接受项目期间成本增加的风险,而项目团队希望尽量降低设备质量差的风险。什么样的合同类型对项目团队和第三方供应商最有利?
- A 成本加奖励费用合同
- B 成本加固定费用合同
- C 总价加激励费用合同
- D 工料合同
【答案解析】 由于供应商拒绝接受成本增加的风险,同时,项目团队希望尽量减少质量差的风险,因此选择兼具成本补偿合同和总价合同特点的工料合同,该合同中双方的风险较为均衡 D
4 一幢公寓楼正在实施过程中,实施公司计划将某些工作分包出去。但是,由于房地产市场价格下跌,它们十分关心企业的营利性。项目经理与分包商签订的最佳合同类型是哪种?
- A 成本加固定费用合同
- B 工料合同
- C 总价加经济价格调整合同
- D 成本加激励费用合同
【答案解析】 对买方来说,风险最小的合同类型为总价合同。总价加经济价格调整合同是总价合同的一种,允许根据条件变化(如通货膨胀、某些特殊商品的成本增降),以事先确定的方式对合同价格进行最终调整。C
- A 固定总价合同
- B 工料合同
- C 成本加奖励费用合同
- D 总价加经济价格调整合同
【答案解析】 由于产品理念的全新性,且可能有重大范围变更,因此选择成本补偿类合同,这种合同适用于工作范围不明确,预计会在合同执行期间发生重大变更的情况。C
6 你是项目经理,你的部门经理来找你,要你帮助她投标新的项目。你想保护你的公司免受金融风险,你的范围定义很有限。最好选择哪种合同?
A Firm Fixed Price Contracts (FFP) 固定总价合同(FFP)
B Fixed Price with Economic Price Adjustment Contracts (FP-EPA) 总价加经济价格调整合同(FP-EPA)
C Time and material Contracts (T&M) 工料合同(T&M)
D Cost plus fixed fee Contracts (CPFF) 成本加固定费(CPFF)
【答案解析】
选择合同类型首先要从买卖方的风险角度考虑,题中你是卖方,所以使用成本加成类合同。D
7 在进行自制或购买决策后,你们公司决定对药品研究项目的管理工作进行外包。因为你们公司对项目管理是外行,不能完全了解合同所规定的管理服务范围。因此,最好是签订:
A Firm Fixed price contracts 固定总价合同
B Fixed price incentive Fee contracts 总价加激励费用合同
C Cost plus fixed Fee contracts 成本加固定费用合同
D Time-and-materials contract 工料合同
【答案解析】
考察合同类型,工料合同(又称时间和手段合同),是兼具成本补偿合同和总价合同特点的混合型合同。这种合同往往适用于:在无法快速编制出准确的工作说明书的情况下扩充人员、聘用专家或寻求外部支持。 D
8 在获得项目资源过程中,当无法快速定义一个精确的工作说明书时,下列哪一种合同类型更适用 ?
A cost-plus-award-fee 成本加奖励合同
B firm-fixed-price 固定总价合同
C cost-plus-incentive 成本加激励费用
D time and material 工料合同
【答案解析】
所属知识领域:项目采购管理。所属过程组:规划过程组。解析:工料合同常用来在项目范围无法快速定义,范围不精确情况下获得外部资源,本题题干指出在获得项目资源过程时选择合同类型,因此工料合同符合题意。考点:合同类型选择-工料合同。D
9 在采购规划过程中,主办单位表示,项目经理必须创建一个风险最小的采购计划。以下哪种合同类型表明买方风险最小?( )
A cost plus incentive fee contract 成本加激励费用合同
B price plus incentive fee contract 总价加激励费用合同
C cost plus fixed fee contract 成本加固定费用合同
D quantity contract 工料合同
【答案解析】
总价合同买方风险小,需了解各合同的适用条件和风险排序。B
10 供应商承包完成某处某项可交付成果,规定买方将会支付卖方的成本且卖方每提前一天完成,买方还支付1%的费用,与供应商签订的合同属于什么类型?( )
A Fixed-price-plus-incentive-fee 总价加激励费用合同
B Cost-plus-incentive-fee 成本加激励费用合同
C Cost-plus-award-fee 成本加奖励合同
D Cost-plus-percentage-of-cost-fee 成本加按成本百分比计算奖励合同
【答案解析】 B
A价格完全固定,不允许调整,以便卖方承担工作范围变更的风险
B买方只需粗略定义所需采购的产品或服务
C买方承担因合同履行不好而导致的成本增加
D如果工作范围发生变化,则可以调整合同价格
【答案解析】
A.价格固定的前提条件是:工作范围不变。如果工作范围变了,通常可调整合同价格。
B.要使用固定总价合同,买方必须准确定义所要采购的产品或服务。
C.买方承担工作范围变更引起的成本增加,但是,合同履行不好(如卖方成本控制不力)导致的成本增加,应该由卖方承担。
D.正确答案。工作范围发生了变更,可以相应调整合同价格。
