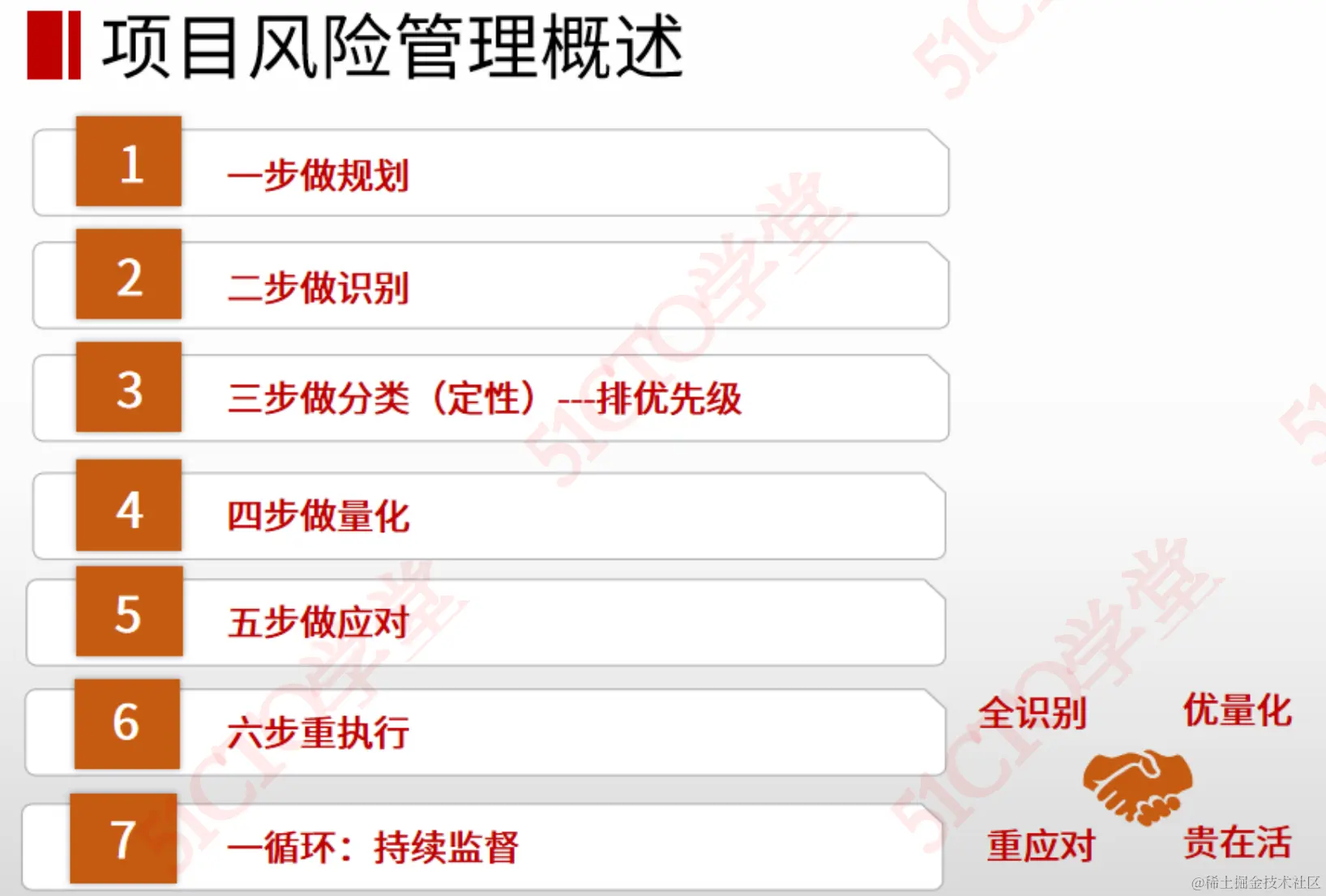

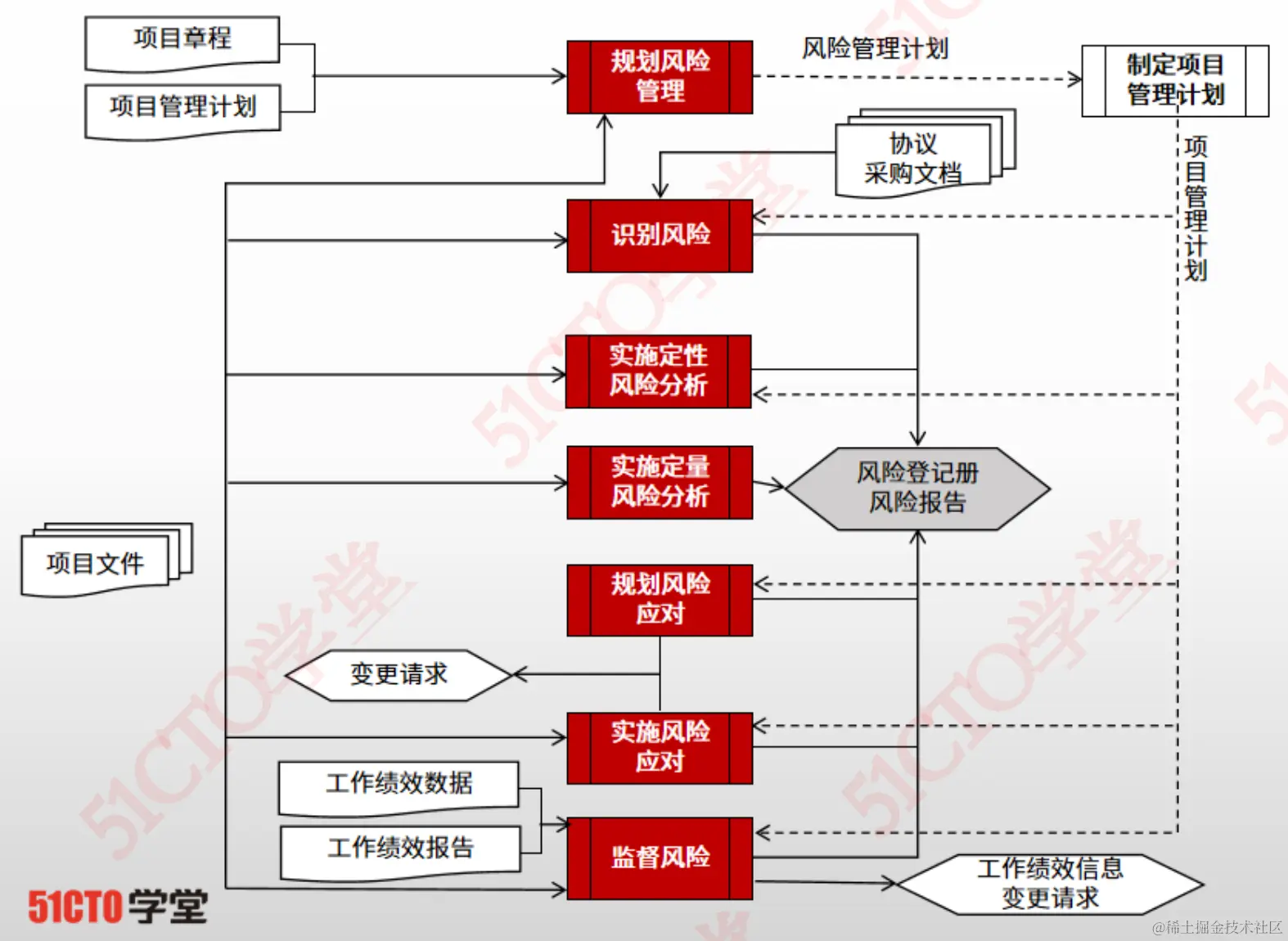

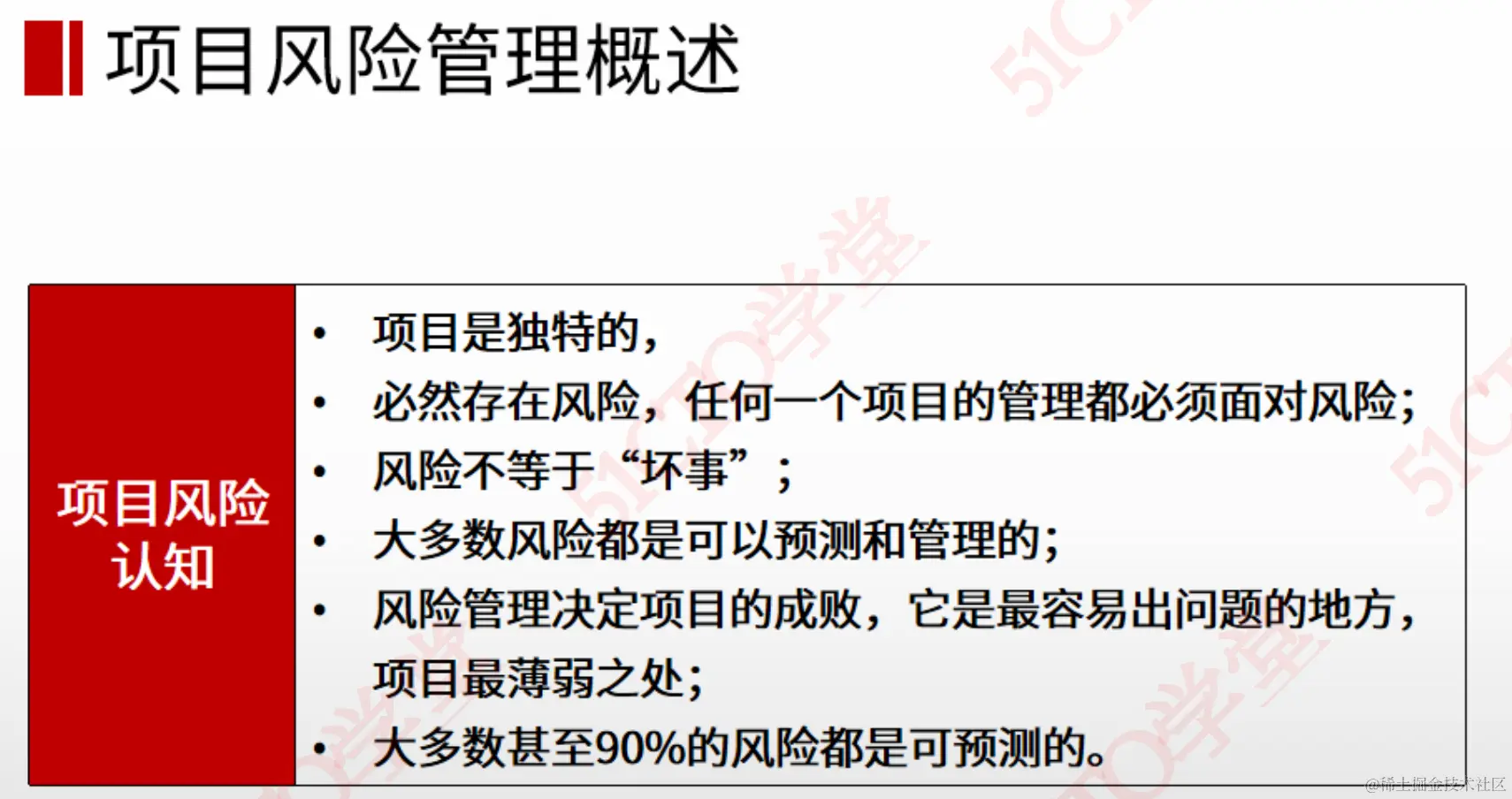

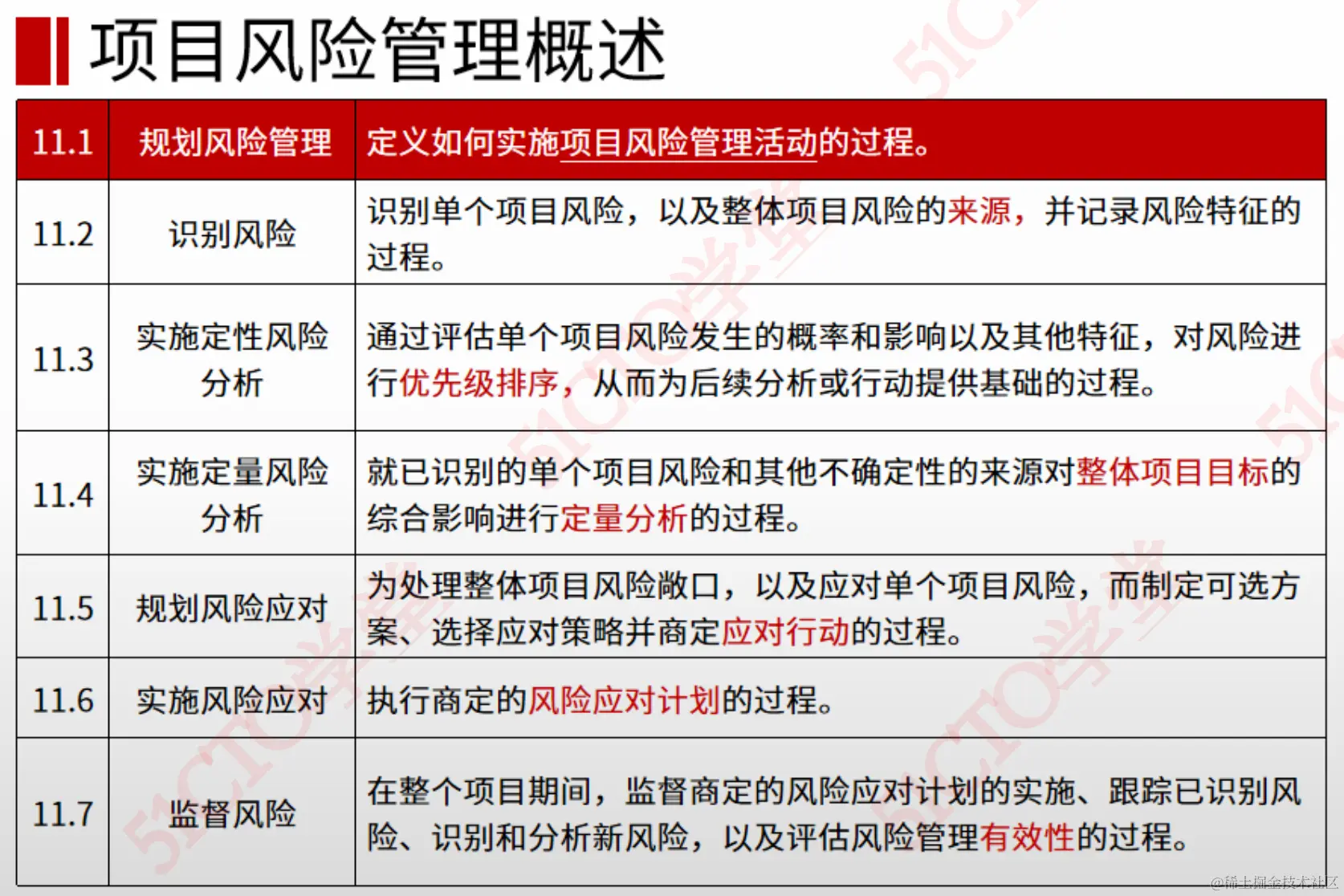

项目风险管理概述
- 已知已知风险: 应对措施, 直接成本
- 已知未知风险: 应急计划, 应急储备
- 未知未知风险: 权变措施, 管理储备

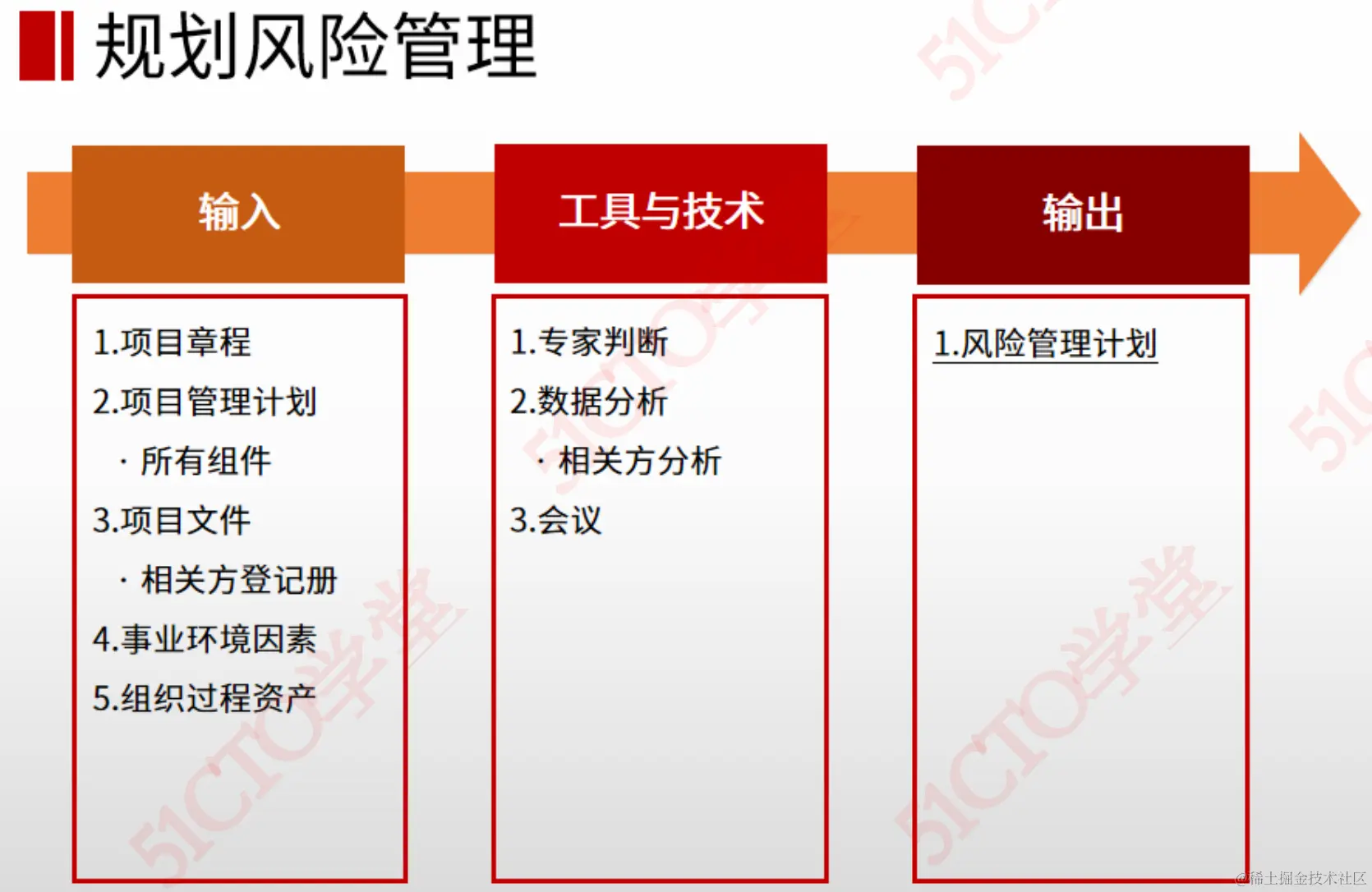

一:规划风险管理

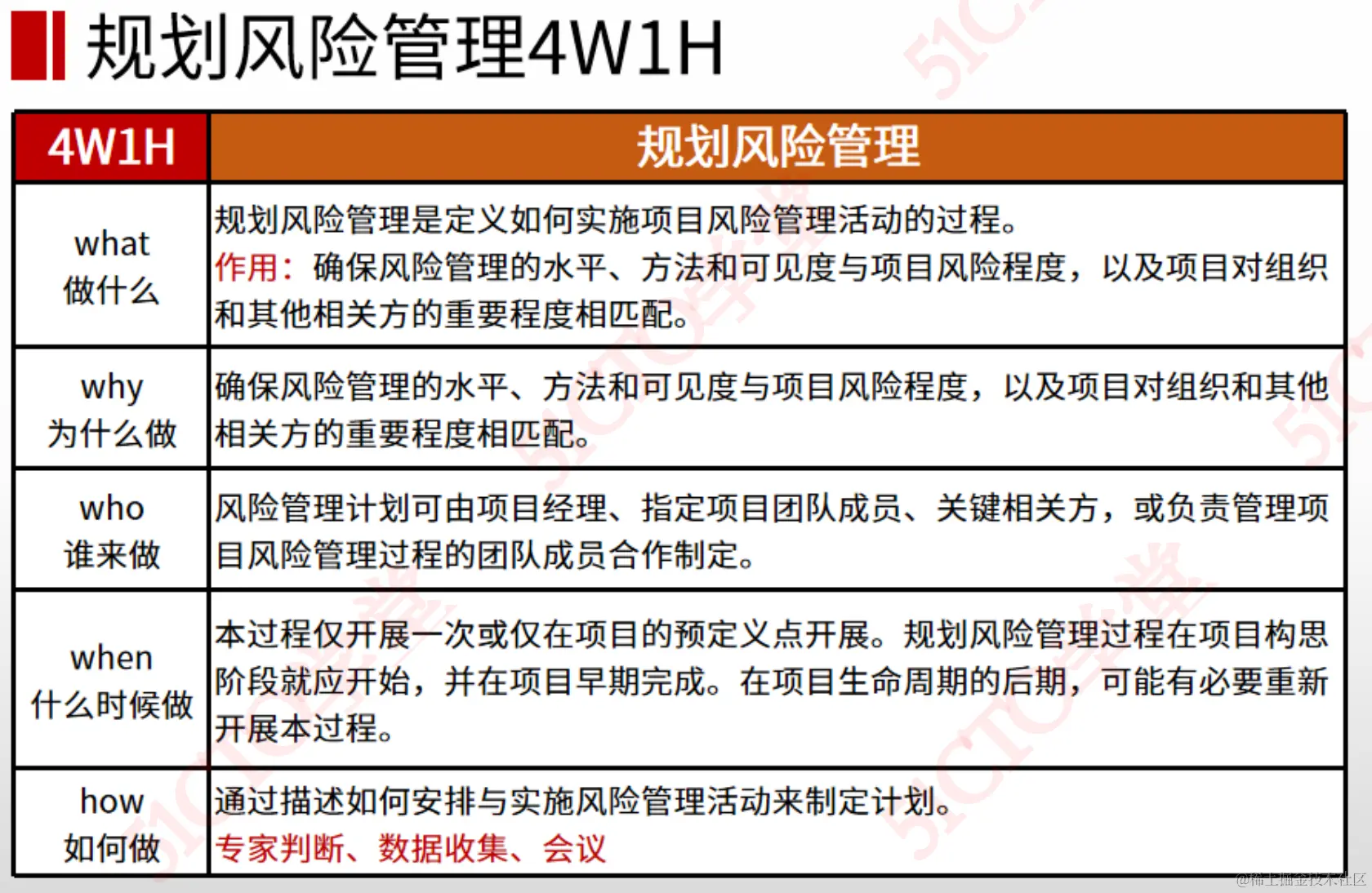

- 定义: 规划实施
风险管理活动过程 - 作用: 确保
风险管理水平与风险程度匹配 - 作者: 项目经理指定,团队成员,关键相关方,或风险管理过程团队成员合作制定
- 时间: 项目早期构思,在项目预定义点开展(开展一次)??
- 咋做:
- 产出: 风险管理计划
二:识别风险

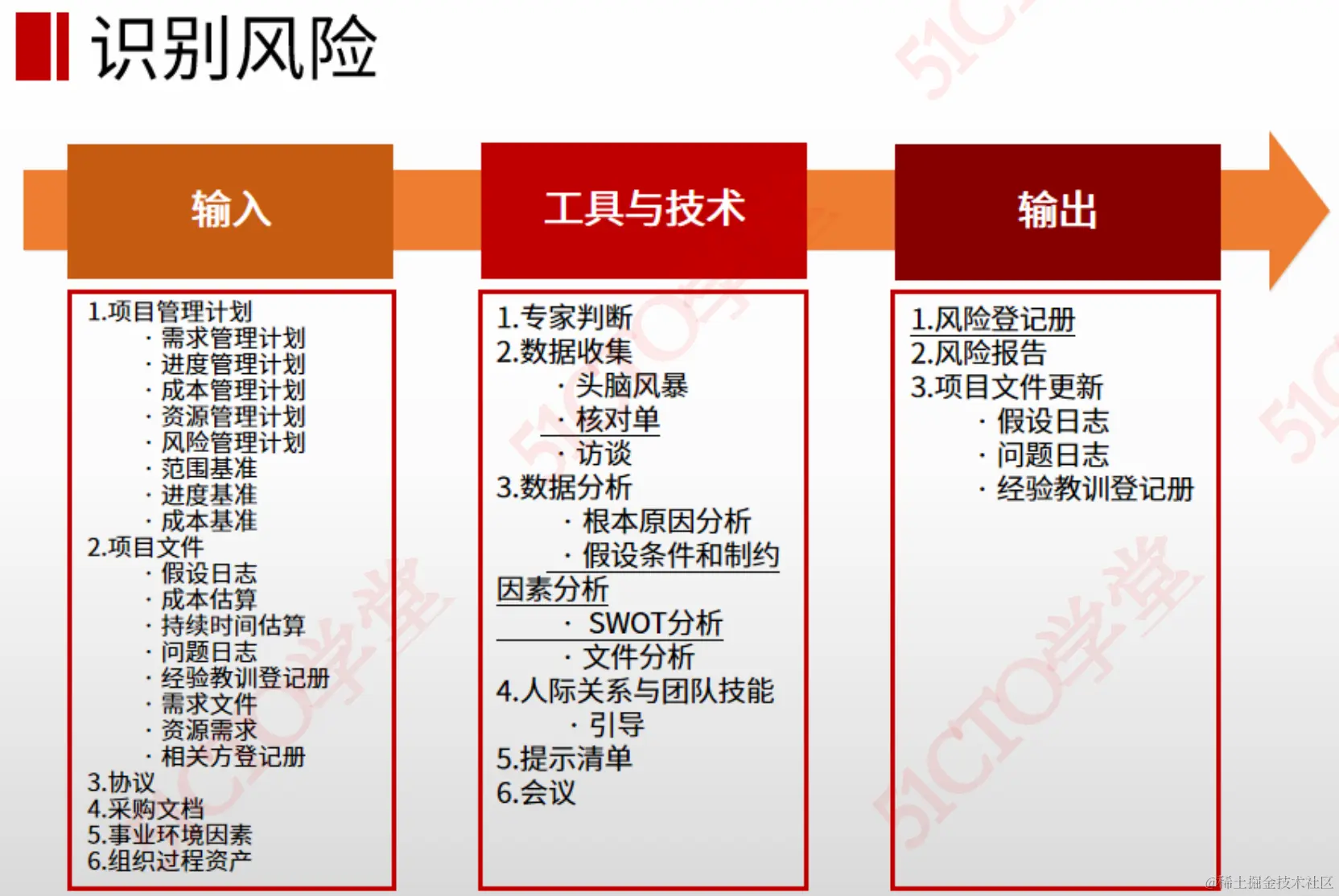

- 定义:
识别单个/整体风险来源,记录风险 - 作用: 识别汇总记录风险,以便团队识别
- 作者: 风险识别活动关键参与者(项目经理/团队成员/指定风险专家...)及鼓励相关方参与
- 时间: 项目期间开展
- 咋做:
- 产出: 风险登记册,风险报告
识别风险管理工具很重要哈!!!!
风险核对单:历史信息编制风险核对单
- 优点:识别过程,快速简单
- 缺点:不能囊括所有状况(历史出现嚒~)

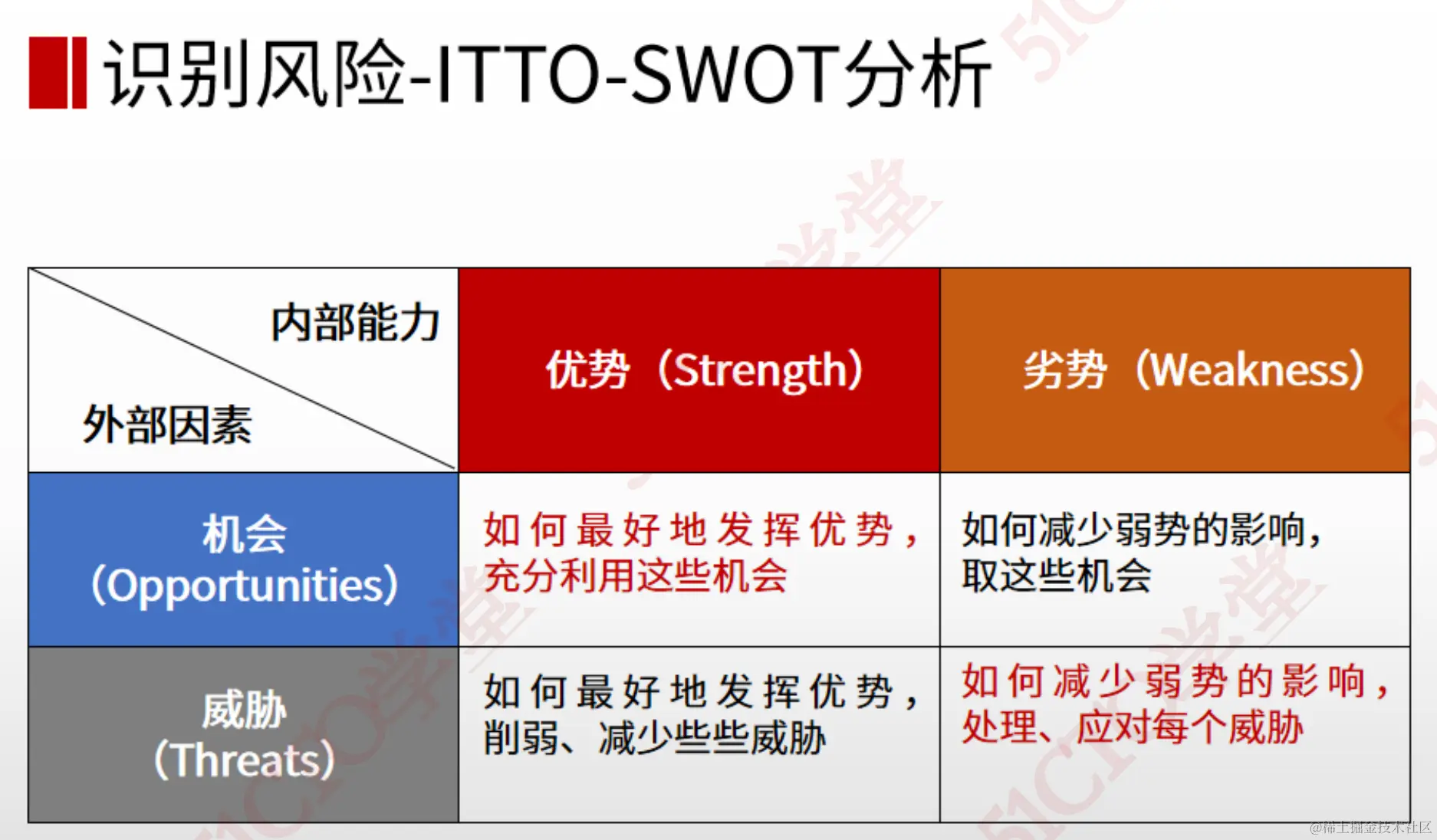

swot分析:优势,劣势,机会,威胁

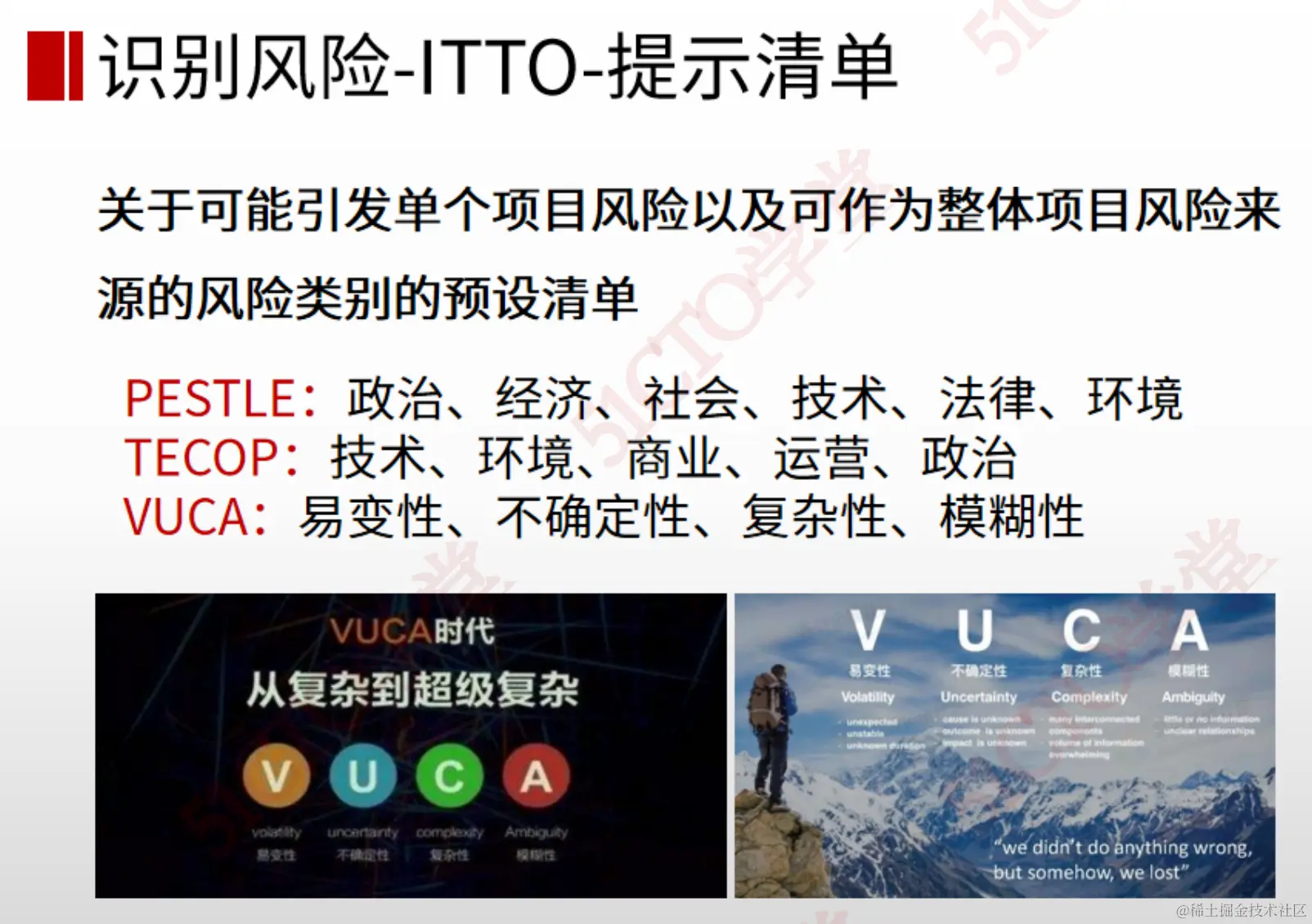

识别风险提示清单:提示风险的预设清单(引发单个项目风险,整体来源风险)

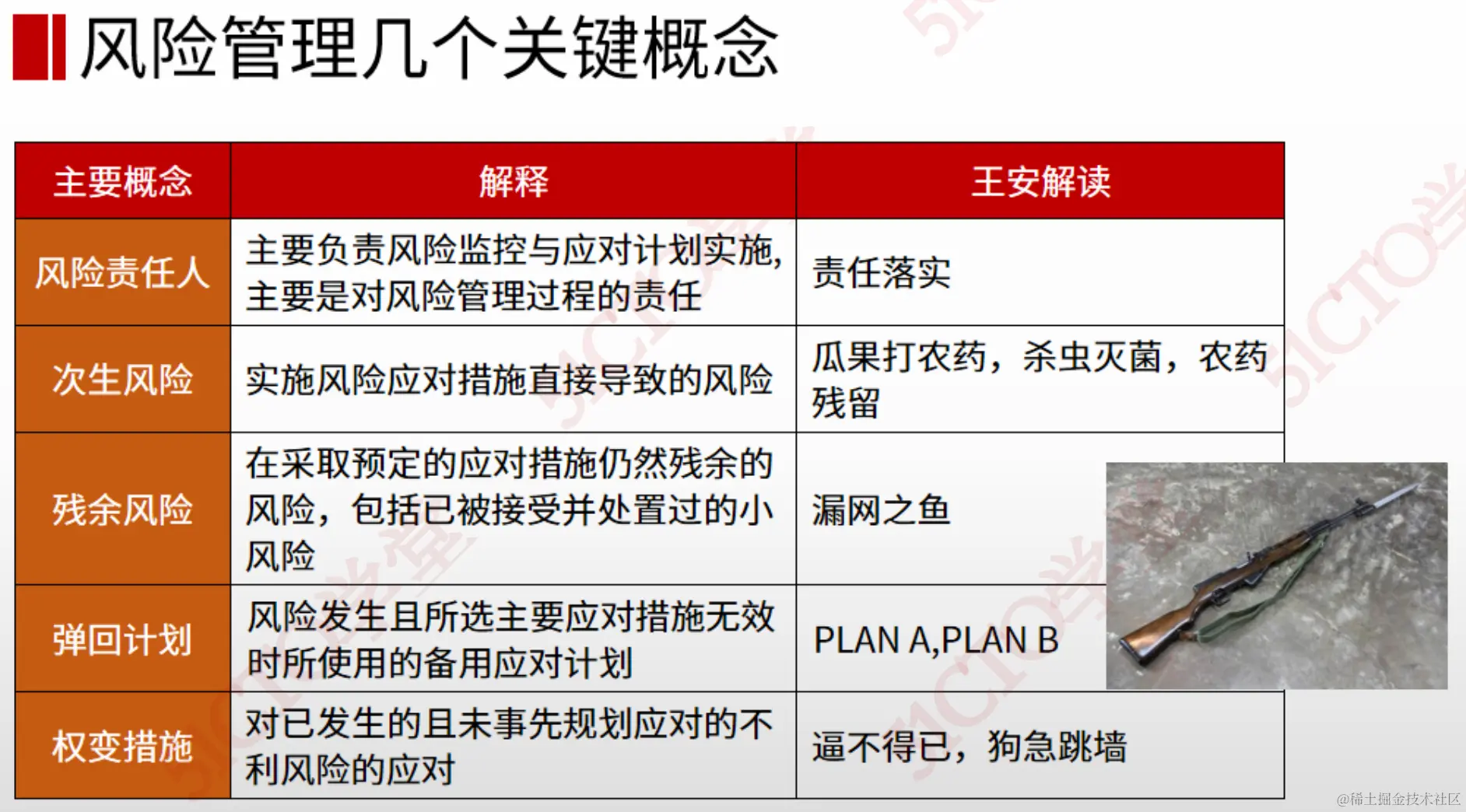

这图? 相关责任人呢?

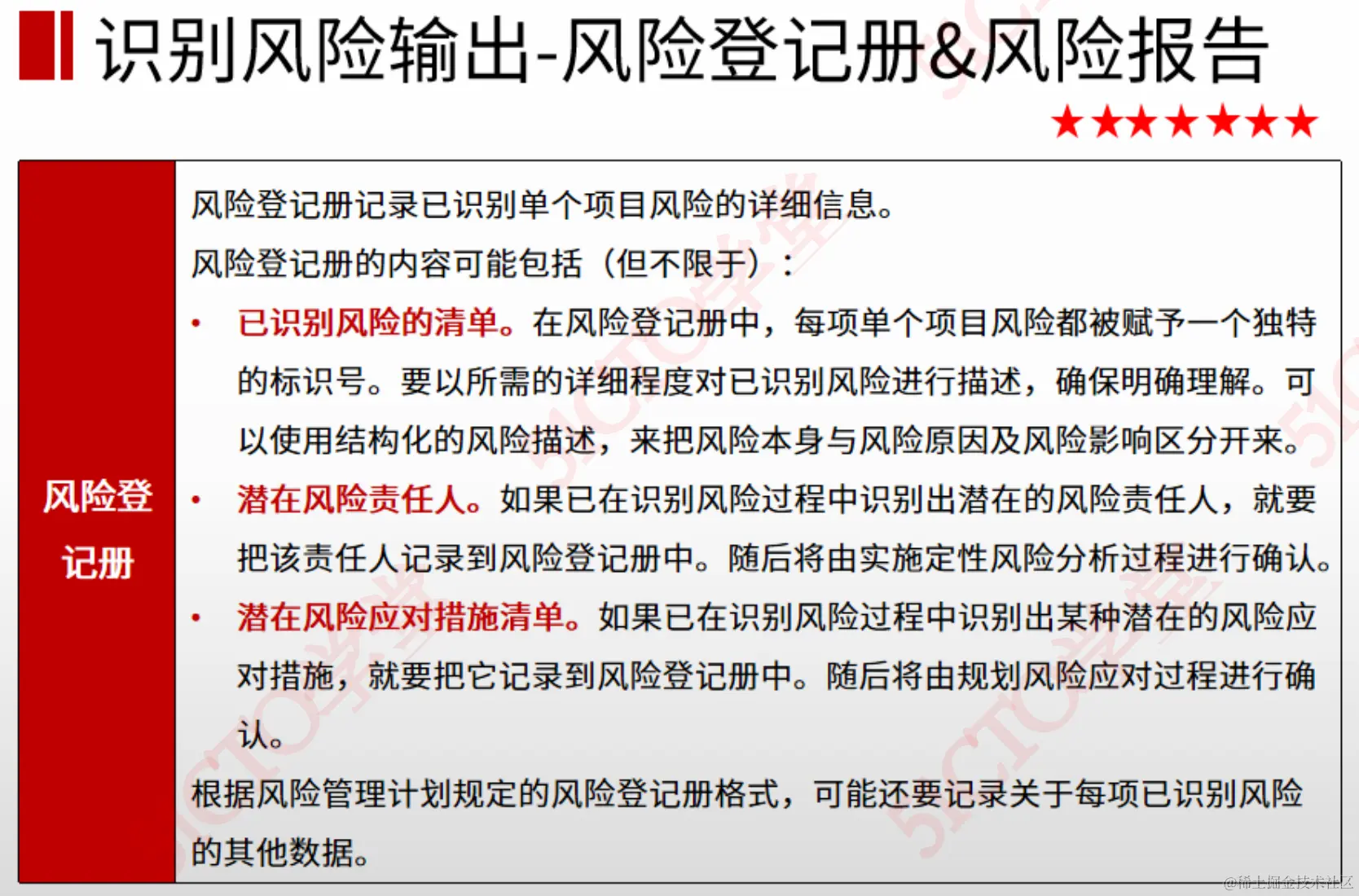

- 风险登记册:包含
1:单个风险识别(标记识别号)2:相关责任人 3:应对措施
- 风险报告:包含
1:整体风险来源(敞口/诱因)2:单个风险概述(数量,分布,测量指标,发展趋势)

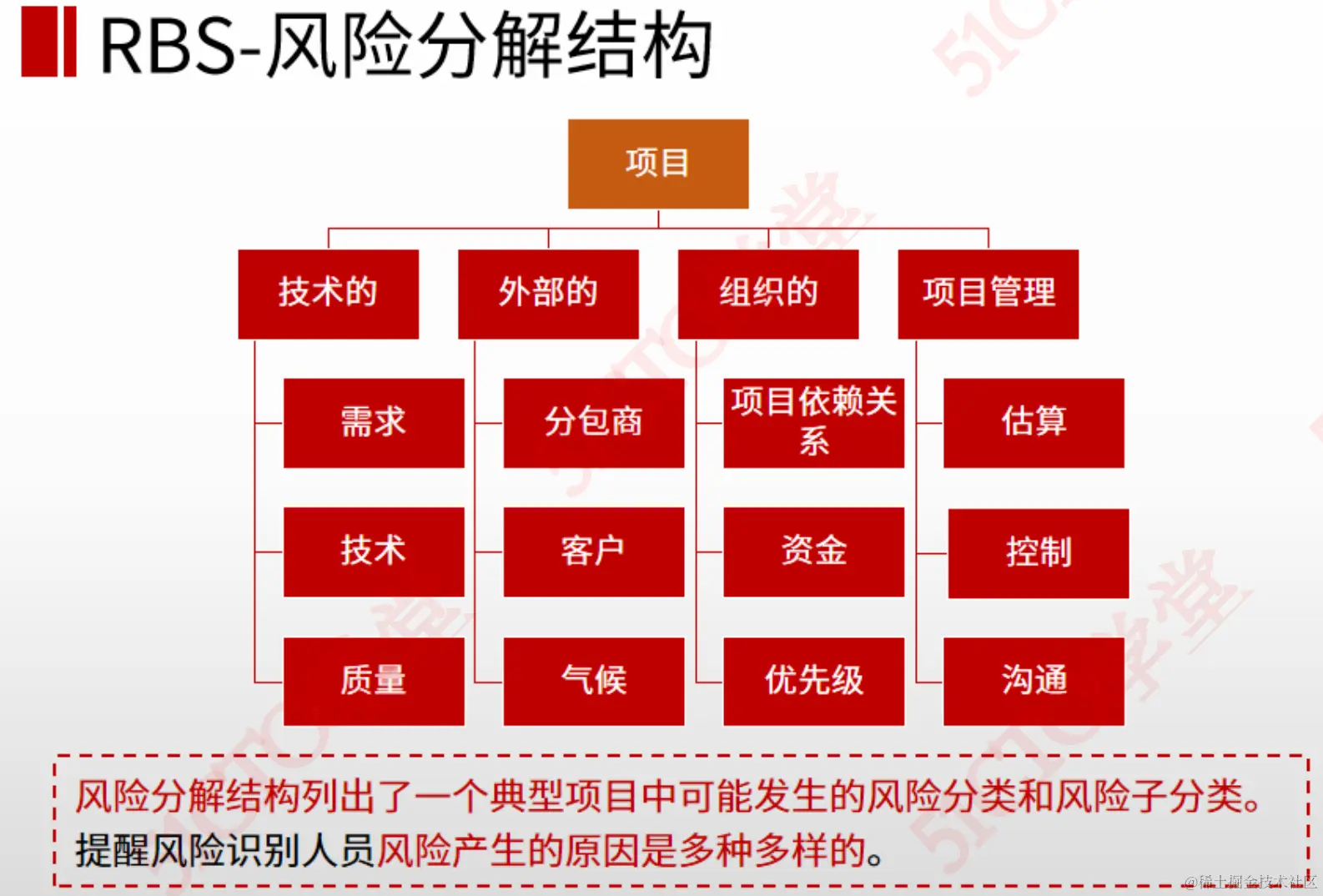

风险分解结构:项目风险分类和风险子分类

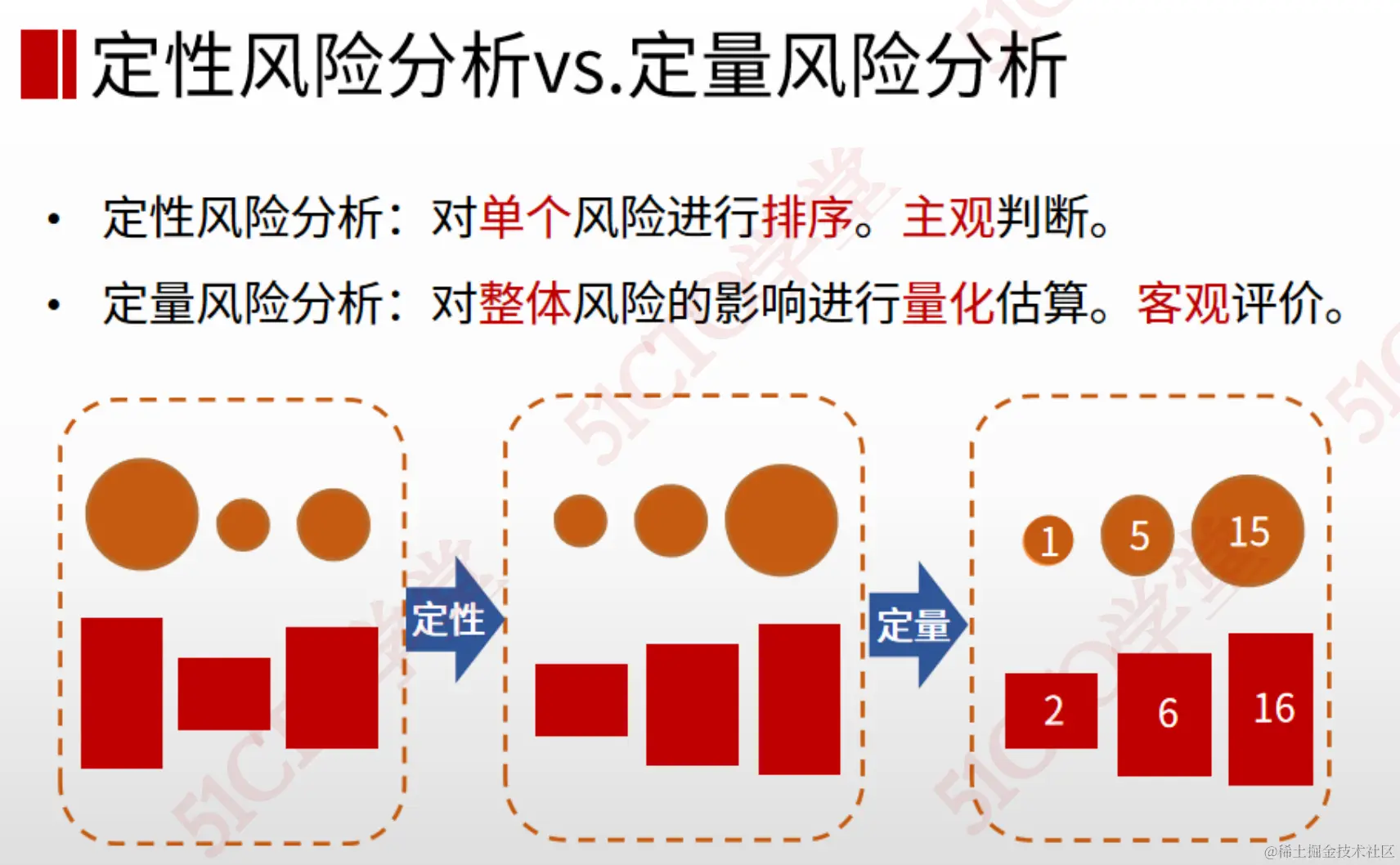

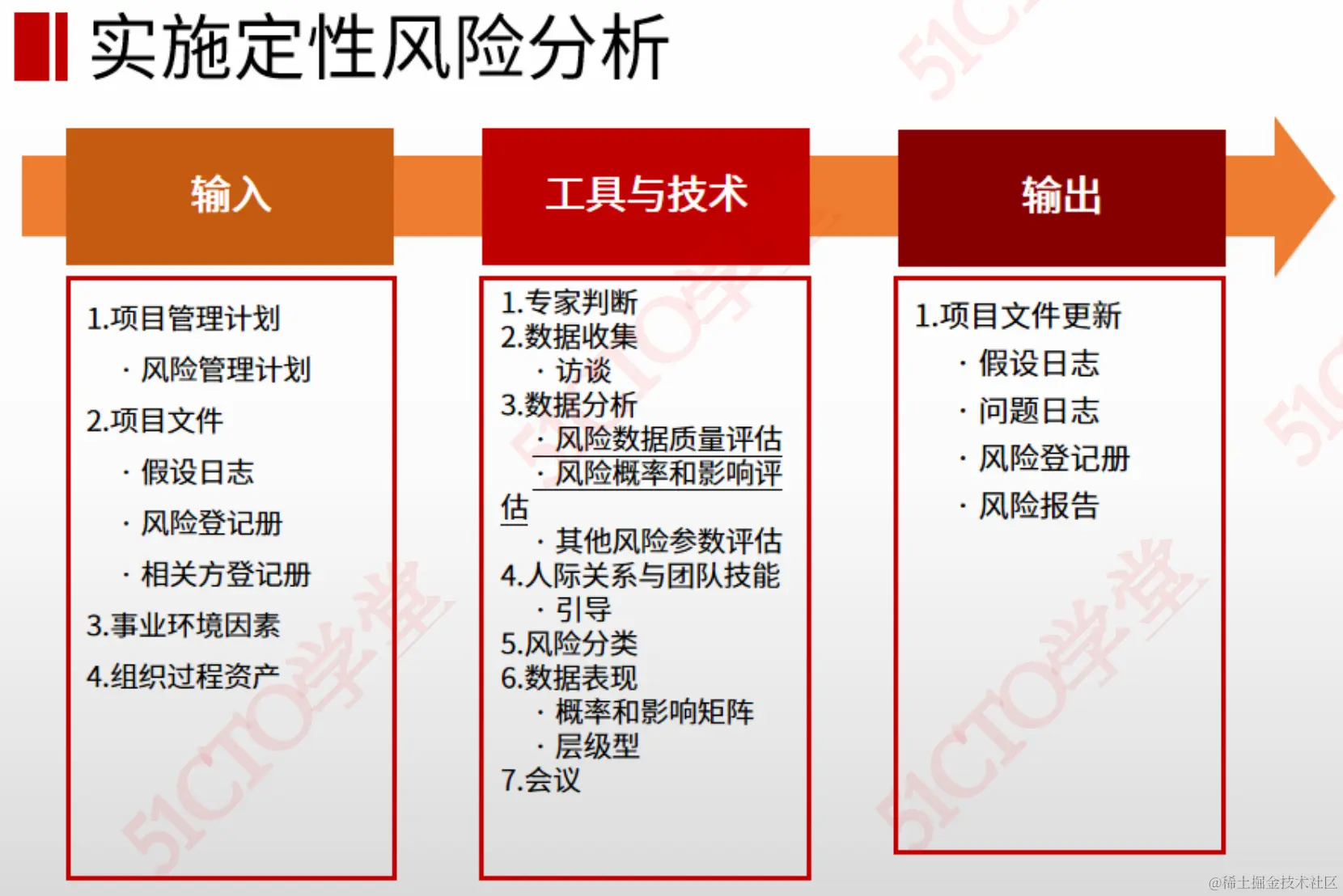

三:实施定性风险分析
- 定义: 单个风险排序
- 作用: 关注高优先级风险
- 作者: 项目经理 项目管理 外部自身人员
- 时间: 整个项目期间开展
- 咋做: 按风险管理计划做
- 产出: 更新 风险登记册,风险报告

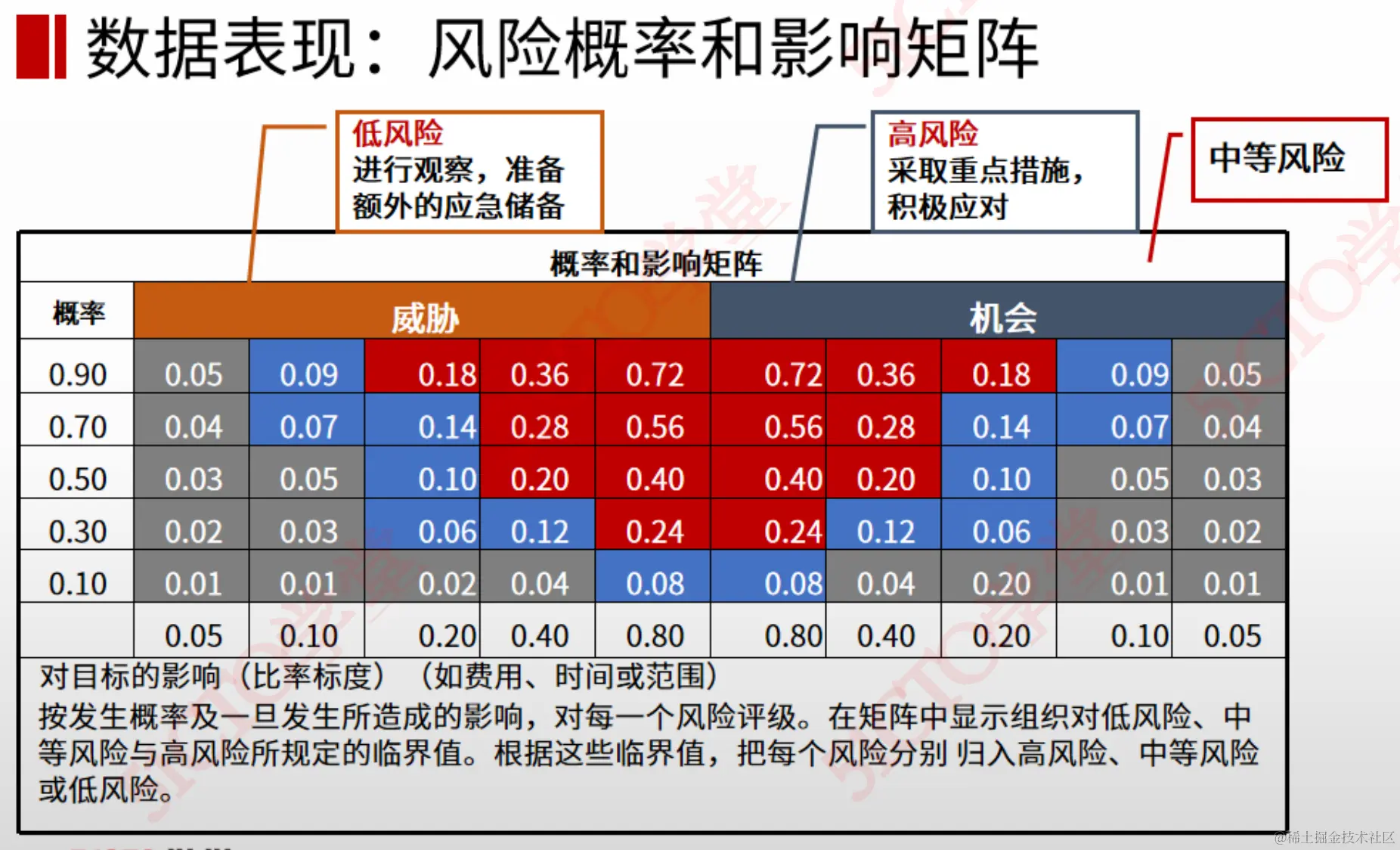

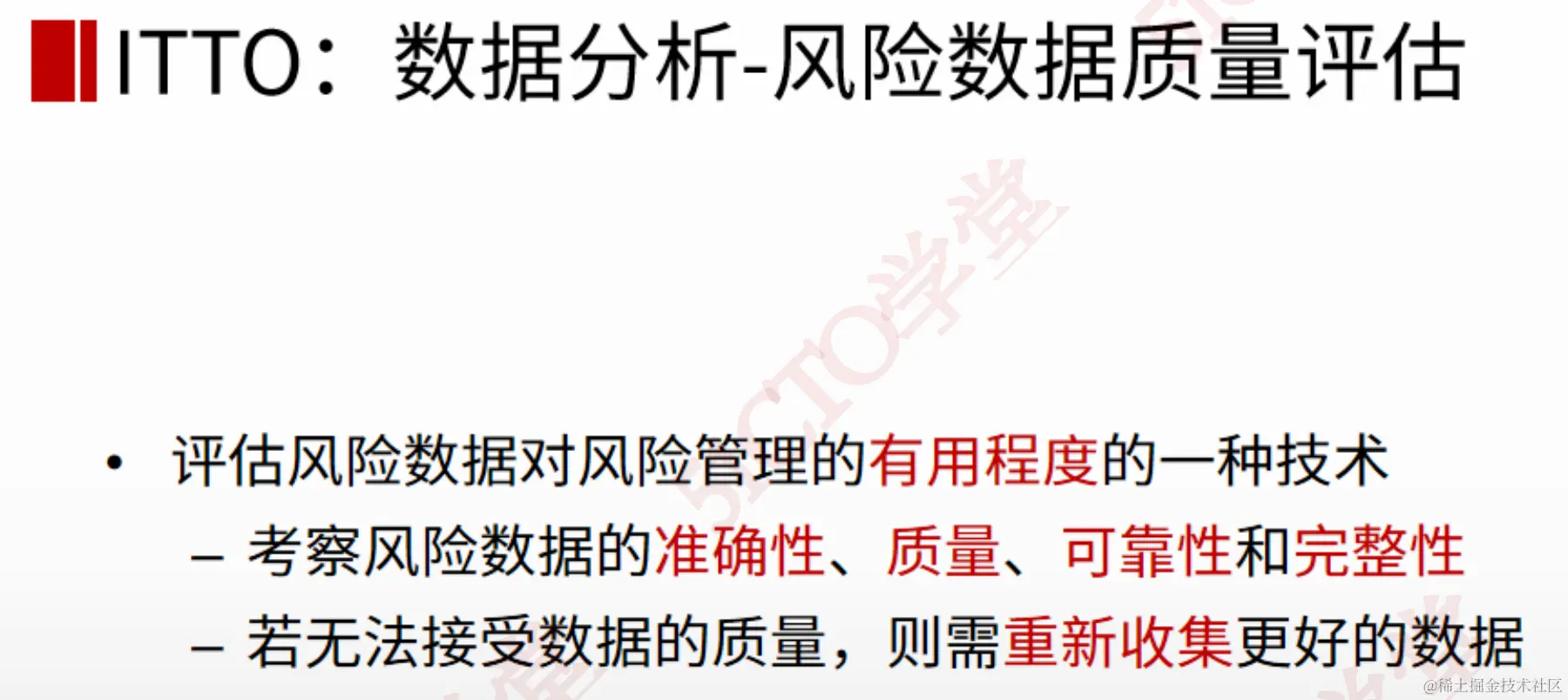

风险数据质量评估: 评估风险数据的质量(准确,质量,可靠,完整)

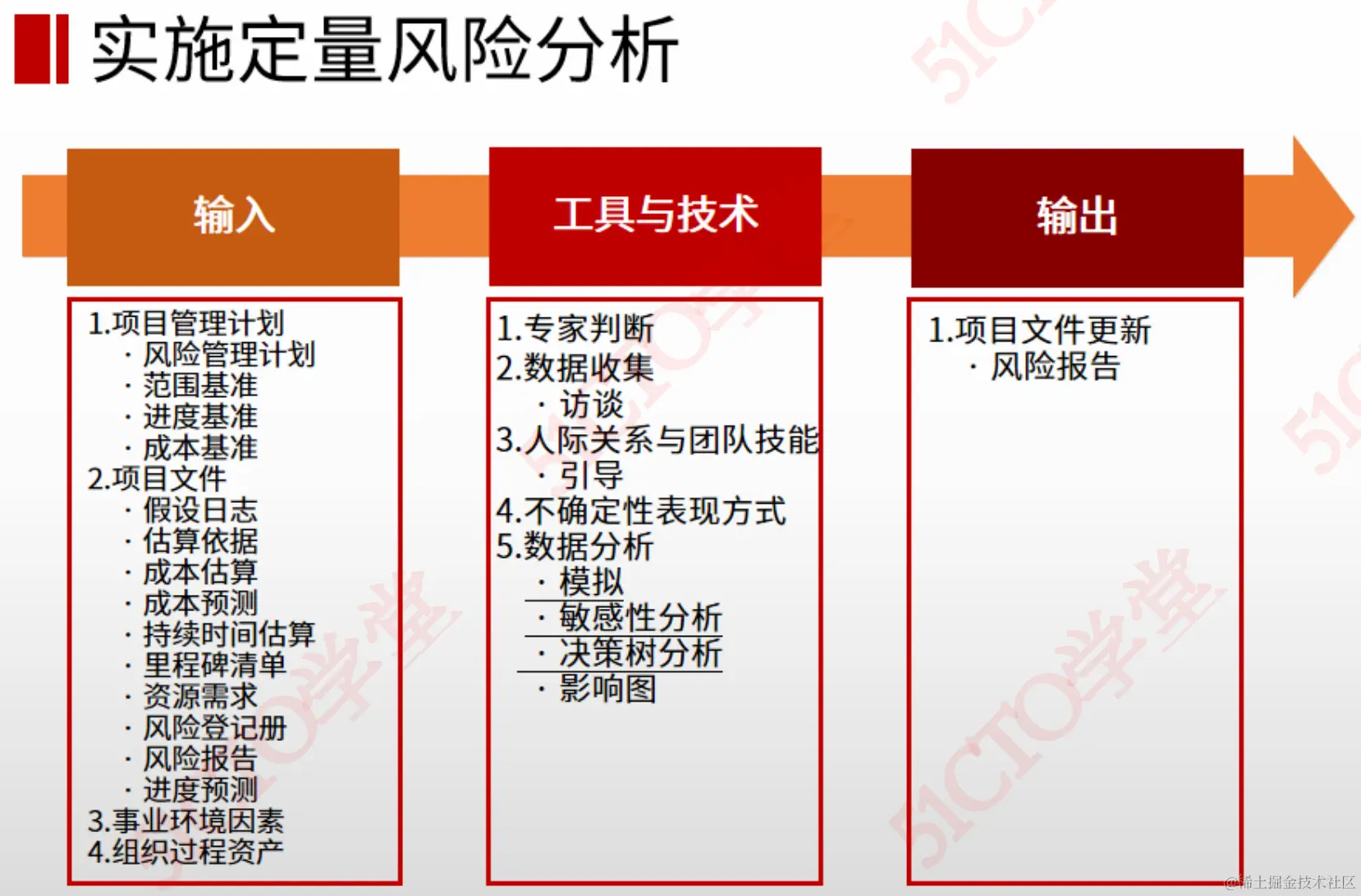

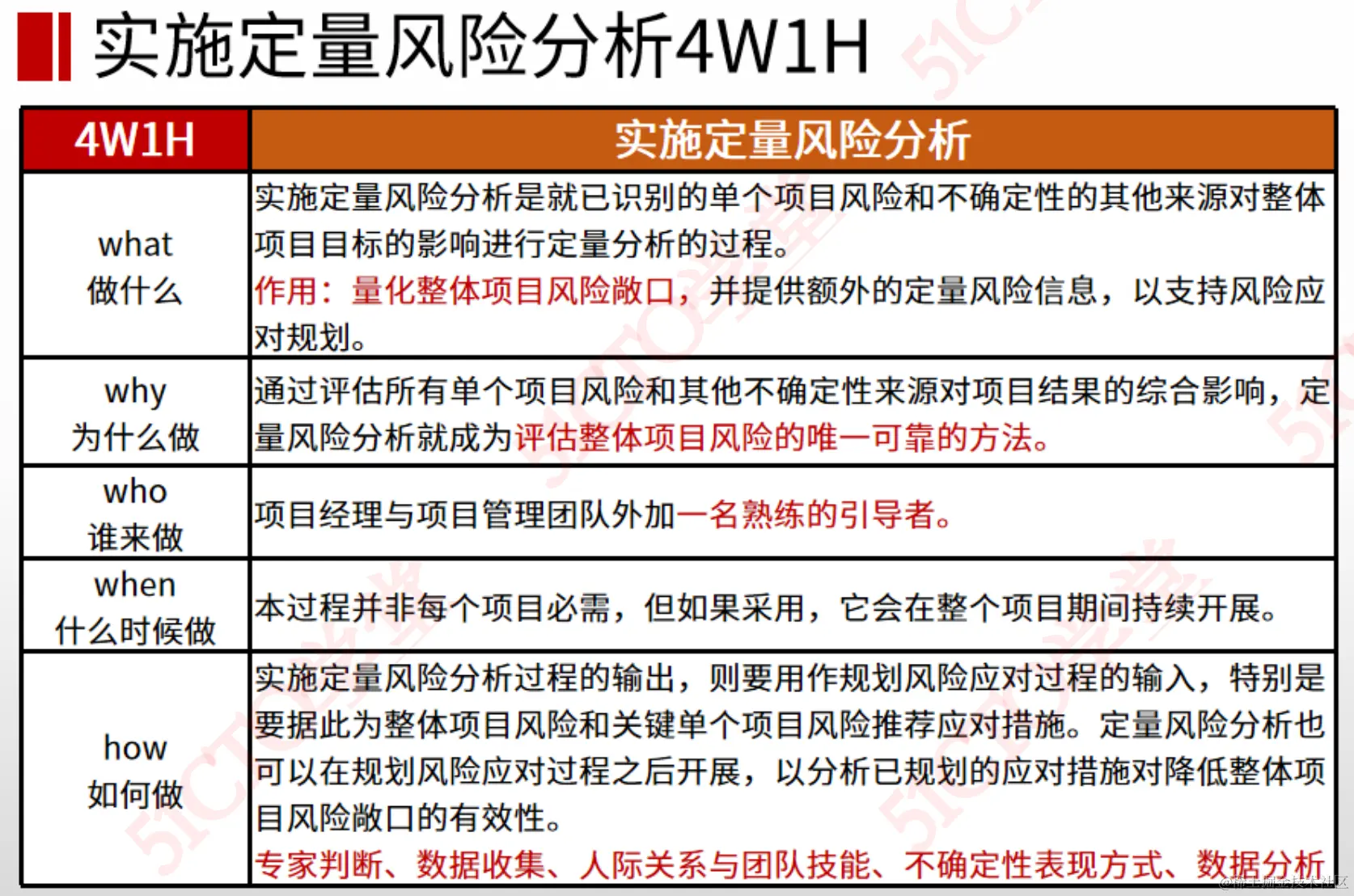

四:实施定量风险分析
- 定义:
单个风险对项目整体的影响 - 作用:
量化整体风险敞口,项目整体风险评估 - 作者: 项目经理,管理团队,
熟练引导者 - 时间: 项目期间(非每个项目必须)
- 咋做:
- 产出: 更细风险报告
- 模拟
(蒙特卡洛模拟):模拟某事件发生的概率(成本、概率)。 - 敏感性分析:分析哪些风险对项目具有重大影响
- 龙卷风图(敏感性分析代表):在龙卷风图中标出每项要素与其能影响的项目结果之间的关联系数。

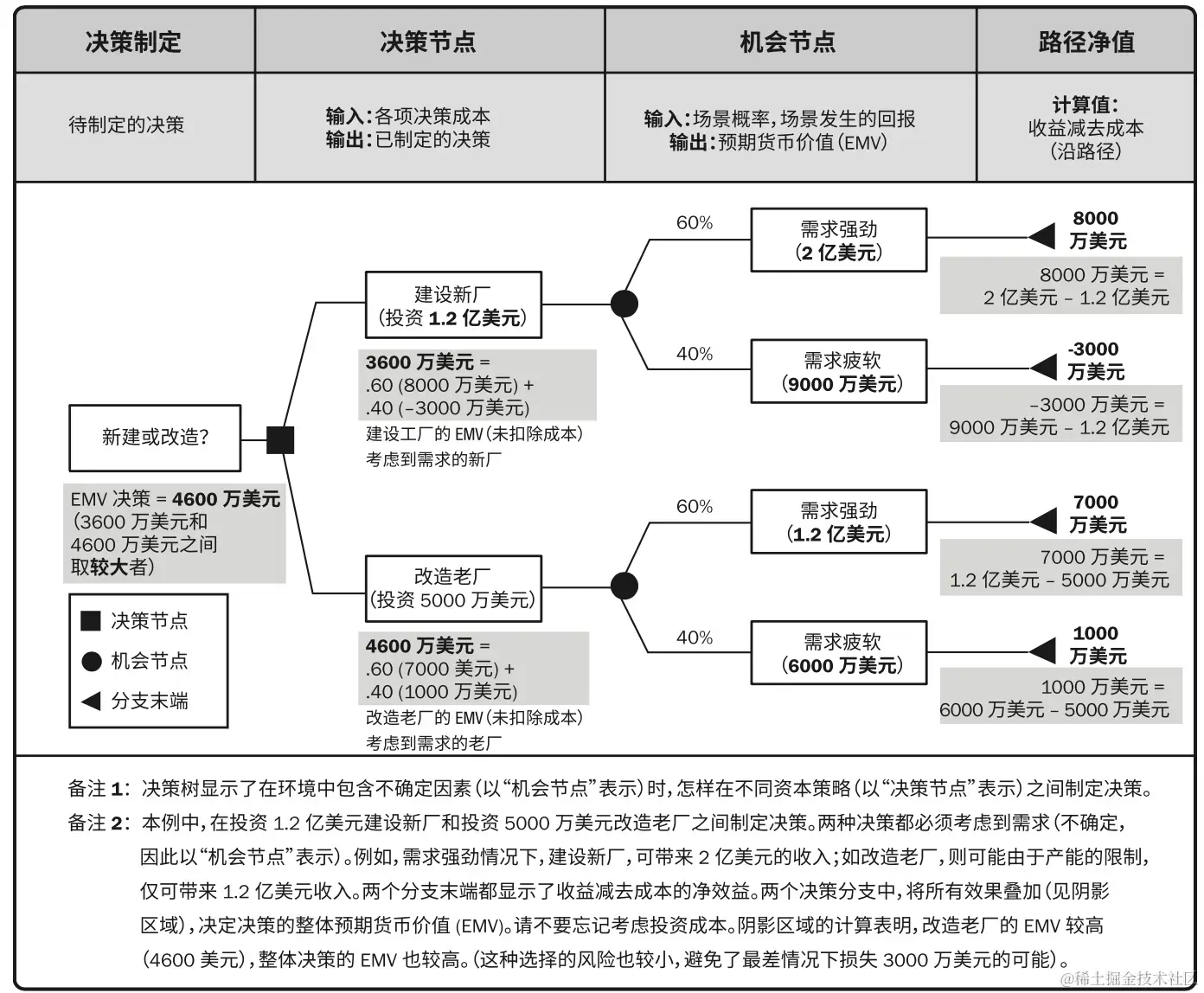

- 决策树:不同决策的(EVM分支)比较
-
用决策树在若干备选行动方案中选择一个最佳方案。在决策树中,用不同的分 支代表不同的决策或事件,即项目的备选路径。每个决策或事件都有相关的成本和单个项目 风险(包括威胁和机会)。决策树分支的终点表示沿特定路径发展的最后结果,可以是负面 或正面的结果。
-
在决策树分析中,通过计算每条分支的预期货币价值(EMV=∑ 概率*可能的的金额),就可以选出最优的路径。决策树示例, 见图

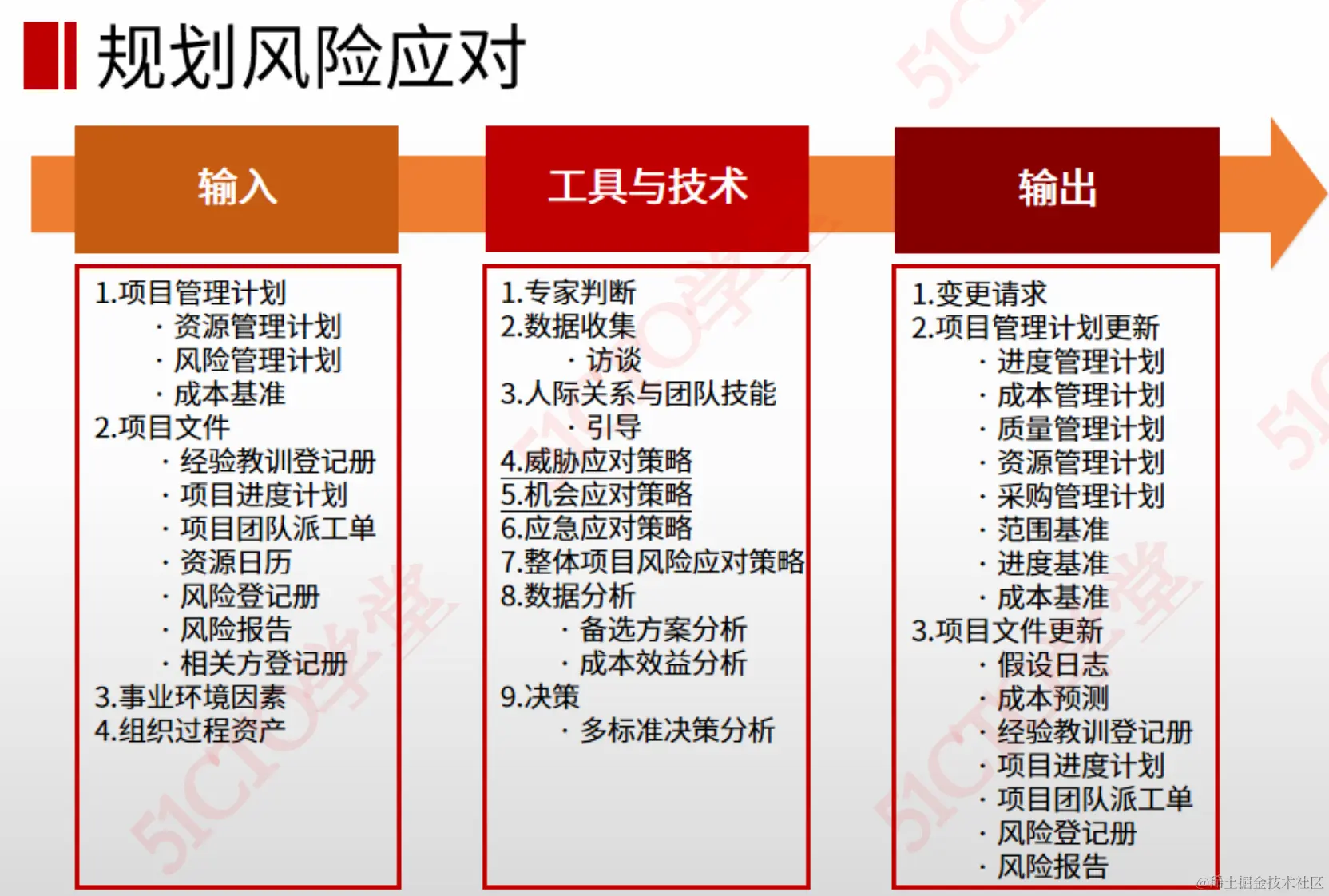

五:规划风险应对
- 定义: 执行商定的风险应对计划
- 作用: 针对,整体项目
风险敞口,最小单个项目威胁,实施商定的风险应对计划 - 作者: 项目经理,项目管理团队,专业应对小组
- 时间: 项目期间
- 咋做: 应对策略,备用策略,测试风险,应急储备
- 产出: 更新,风险登记册,风险报告,经验教训登记册等
ps:经验教训登记册:首次出现在(整合管理-指导项目管理工作)输出中,作为更新出现

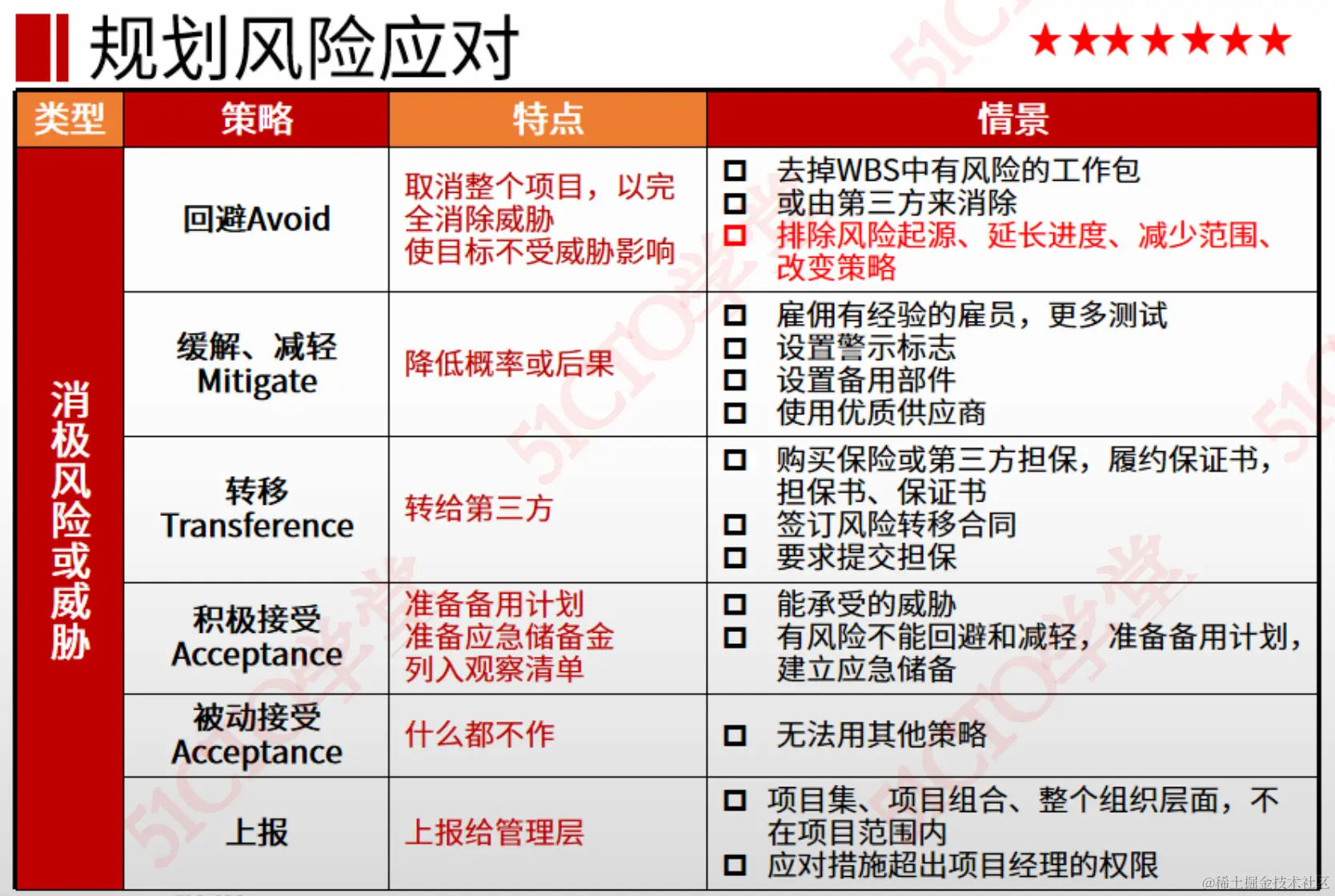

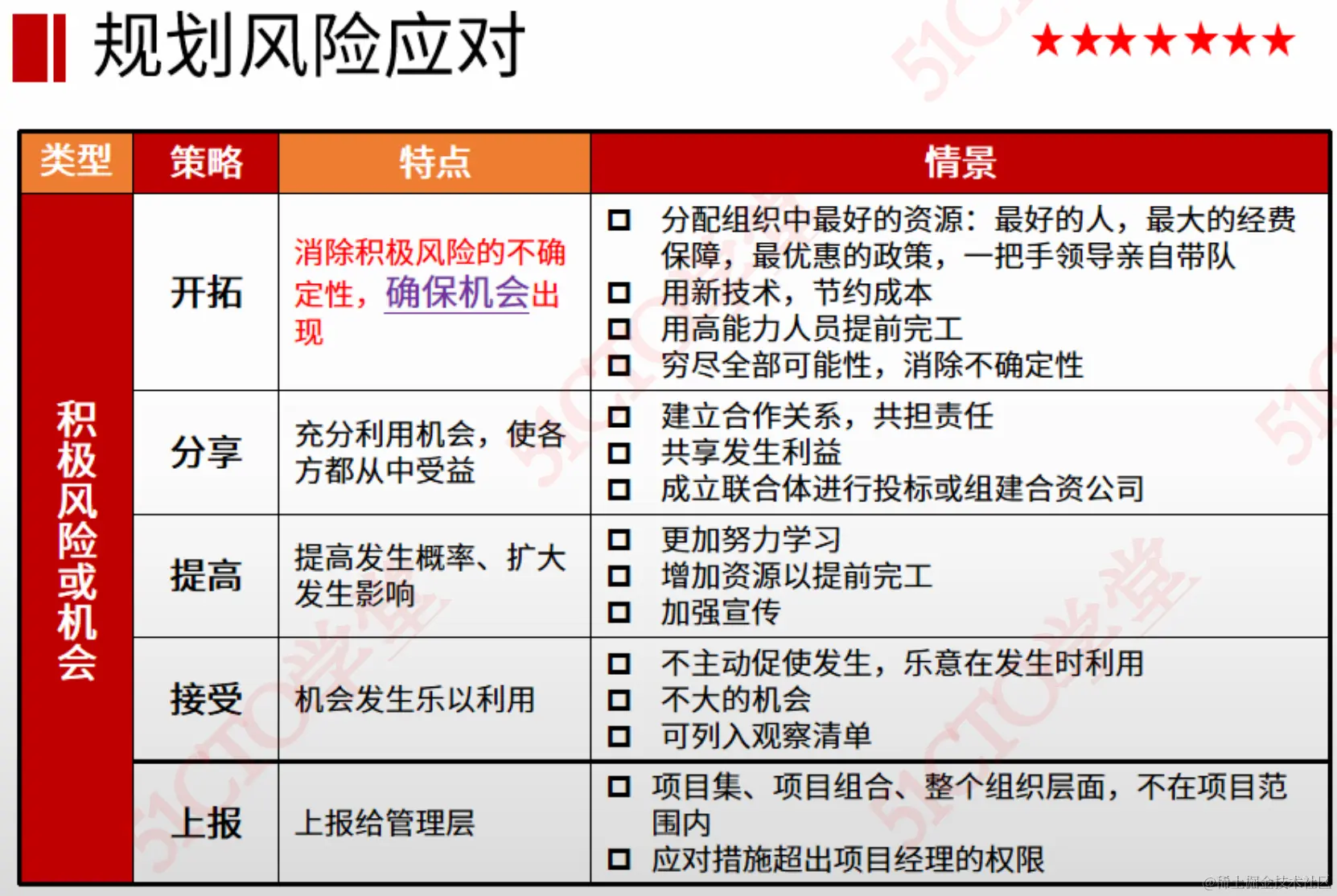

PMBook总结风险应对策略:
- 1 规避:项目超过风险临界值,可以采用规避策略
- 例如:
取消项目内高风险工作,规避风险
- 例如:
- 2 开拓:项目风险有显著正面影响,且超过风险临界值,可以采用开拓
- 例如:
项目范围内增加高收益工作,提高项目相关方收益
- 例如:
- 3 转移/分享:项目风险级别过高,且无法有效应对,可以让第三方代表组织应对风险管理
- 例如:
1建立买方或卖方分享整体项目风险业务结构或公司 2项目关键工作进行分包
- 例如:
- 4 减轻或提高:策略强调降低整体项目风险等级,优化项目目标,减轻策略使用负面风险,提高策略适用正面风险
- 例如:
重新规划项目,修改范围,调整项目优先级,修改配置资源及交付日期等
- 例如:
- 5 接受:整体项目风险,超过商定的风险临界值,无法采取主动应对策略,选择接受,分为主动接受/被动接受
- 例如:
应急储备(主动接受)定期审查项目风险级别,确保不发生重大改变(被动接受)
- 例如:

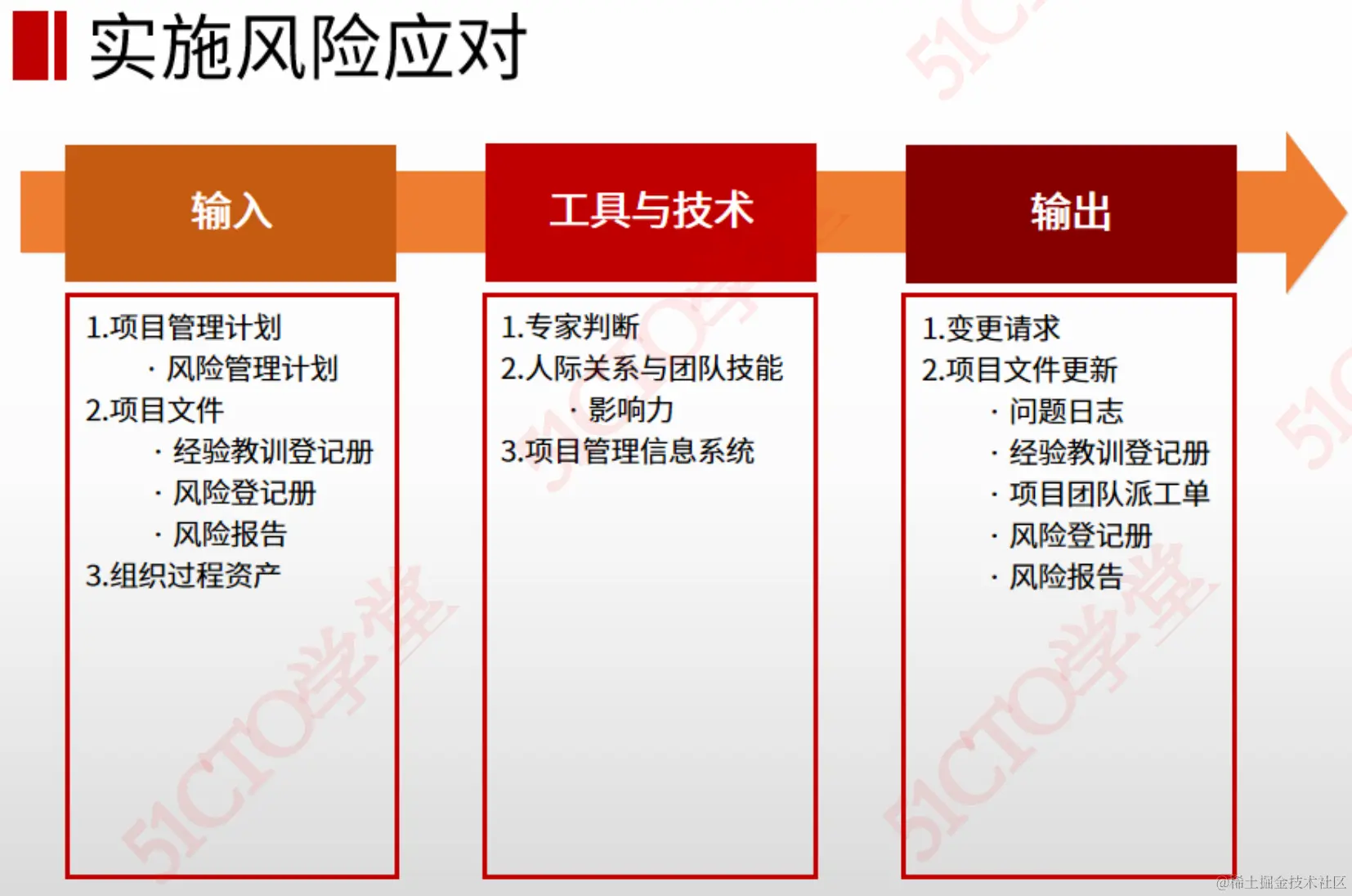

六:实施风险应对

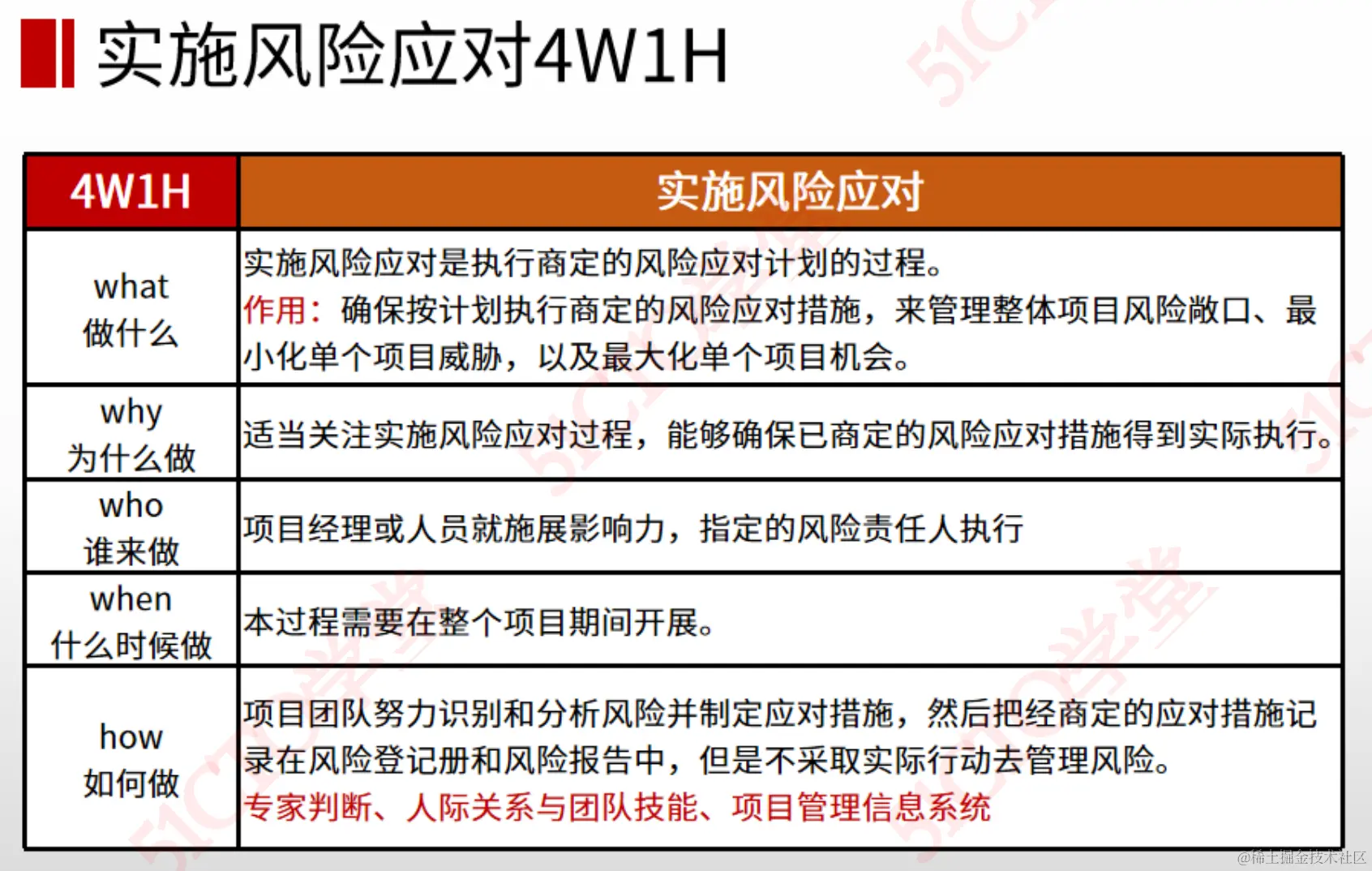

- 定义:
实施应对风险计划 - 作用: 实施计划
- 作者: 项目经理,制定风险责任人
- 时间: 整个项目期间
- 咋做:
注意!!项目管理团队识别、记录风险,但是不采取实际行动管理风险 - 产出: 更新 风险登记册,风险报告,项目团队派工单,经验教训登记册等
ps:项目团队派工单:资源管理 - 获取资源 首次输出

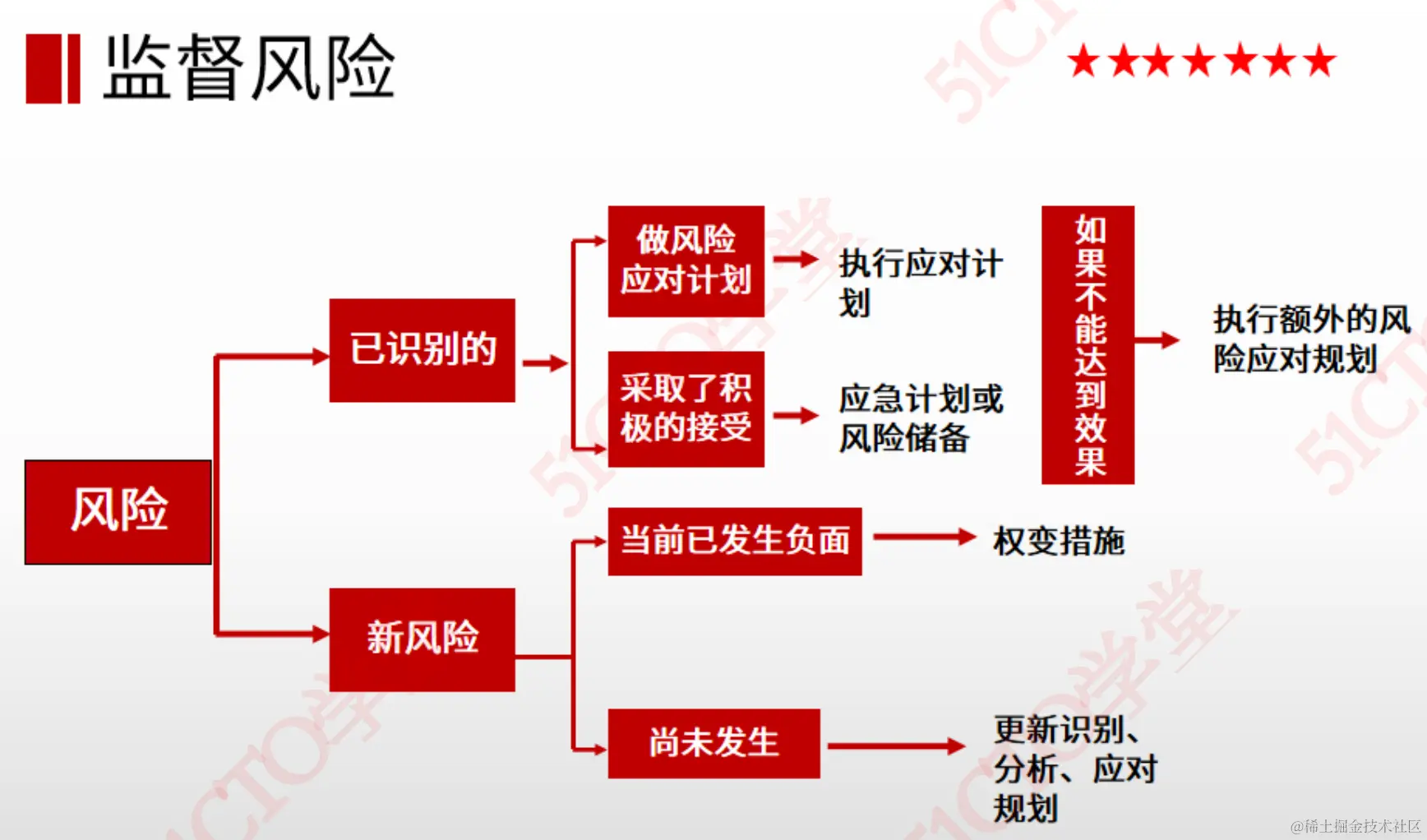

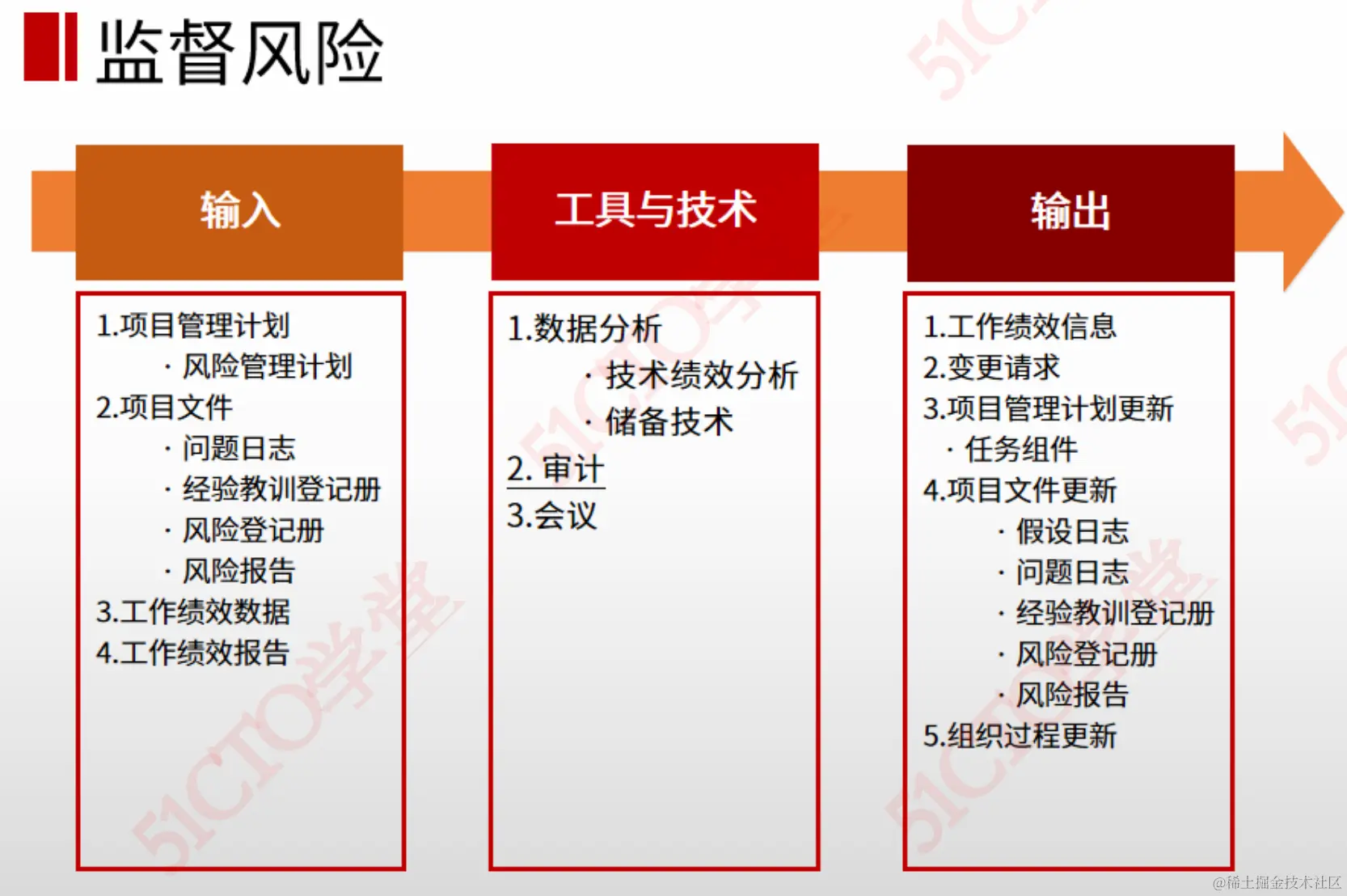

七:监督风险

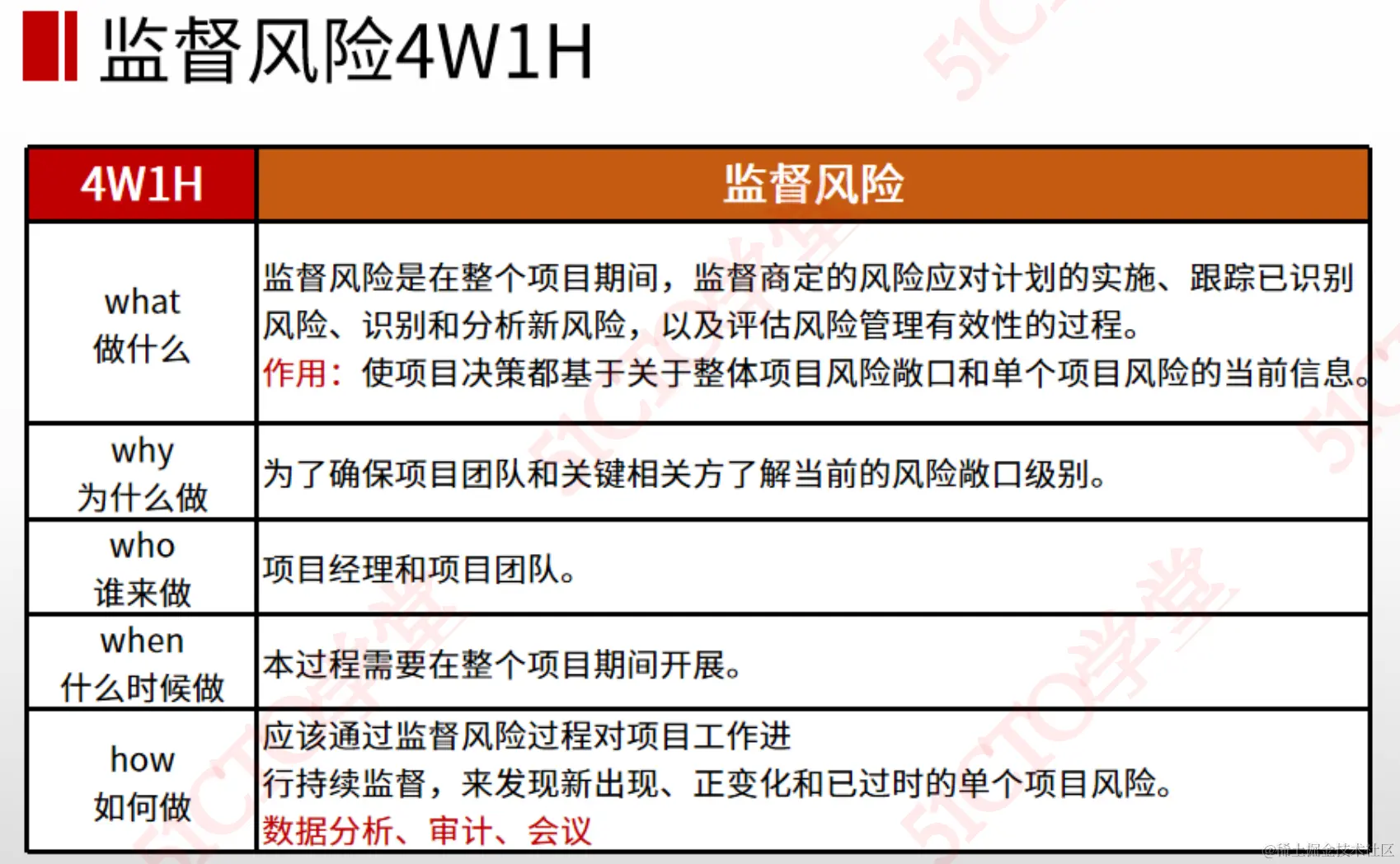

- 定义: 监督商定风险应对计划实施, 跟踪识别风险,评估风险管理有效性
- 作用: 关注焦点风险(整体项目风险敞口,单个项目风险)
- 作者: 项目经理及项目团队(
你丫负责监督,不处理) - 时间: 项目期间
- 咋做: 持续监督
- 产出: 工作绩效信息
