第七章 PMP串讲 整合管理

163 阅读5分钟

截屏2023-08-04 14.47.25.png

一 制定项目章程 (启动阶段)

截屏2023-08-04 14.56.36.png

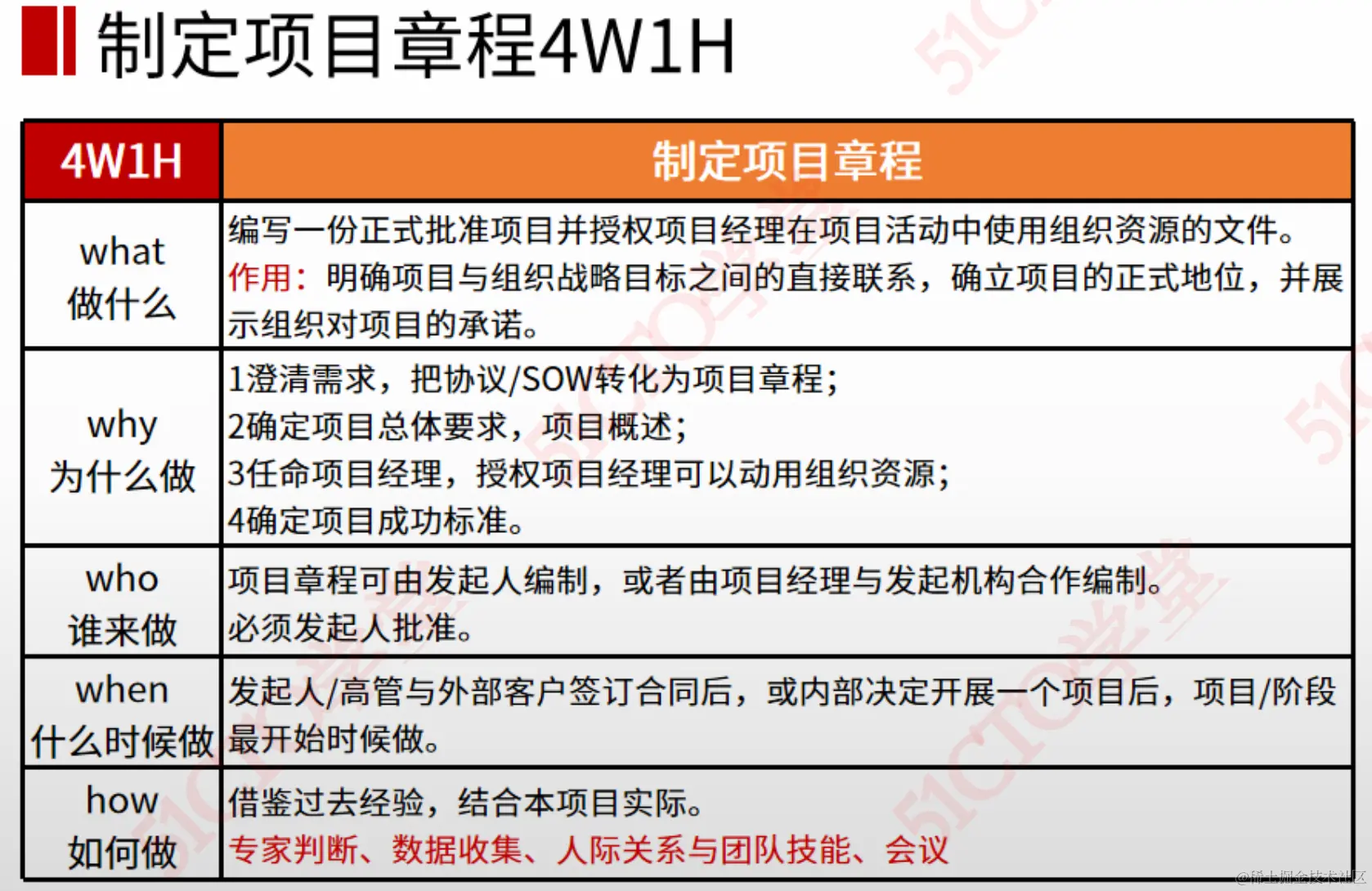

  • 定义: 1 编写一份正式项目文件, 2 授权项目经理使用组织资源
  • 作用: 确定项目正式地位,展示组织对项目承诺
  • 作者: 发起人或是项目经理,必须发起人要批准
  • 时间: 项目最开始阶段
  • 怎么做: 借鉴过去,结合实际
  • 产出: 项目章程,假设日志

截屏2023-08-04 15.05.15.png

  • 假设日志(Assumption Log) :在整个项目生命周期中用来记录所有假设条件制约因素的项目文件。

  • 问题日志(Issue Log) :记录和监督问题信息的项目文件。

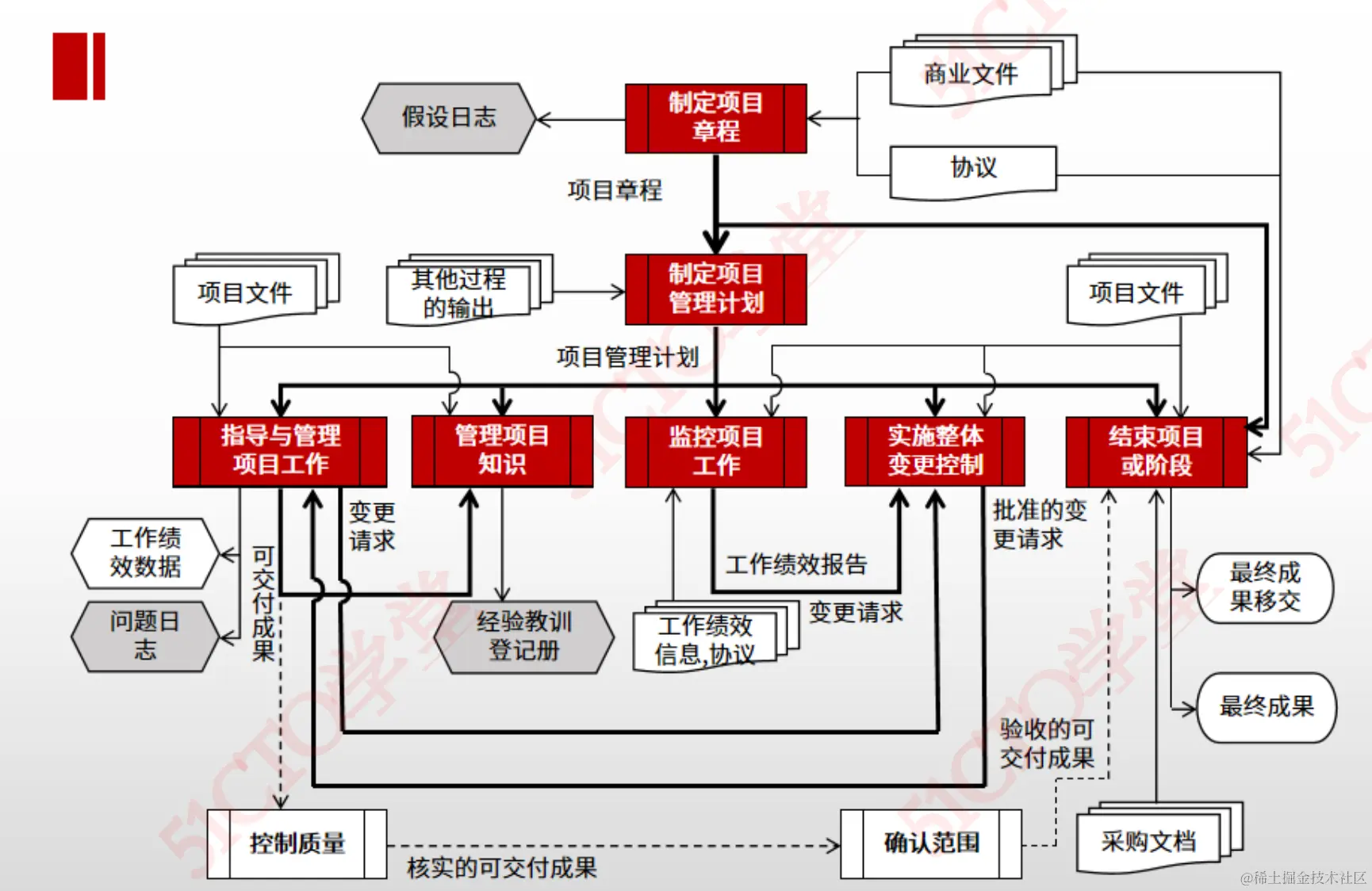

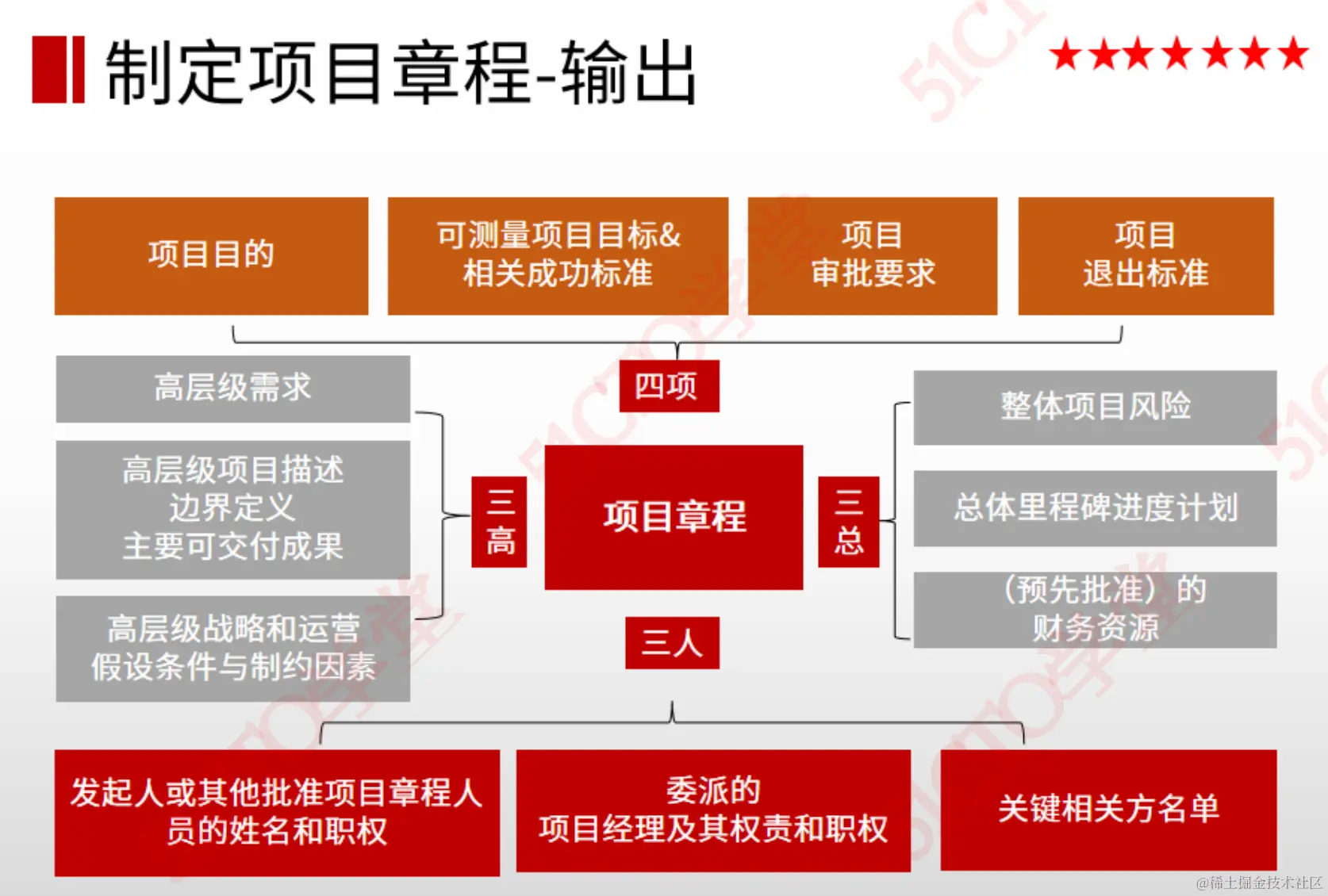

  • 项目章程包含内容 截屏2023-08-04 15.06.18.png

二 制定项目管理计划 (规划阶段)

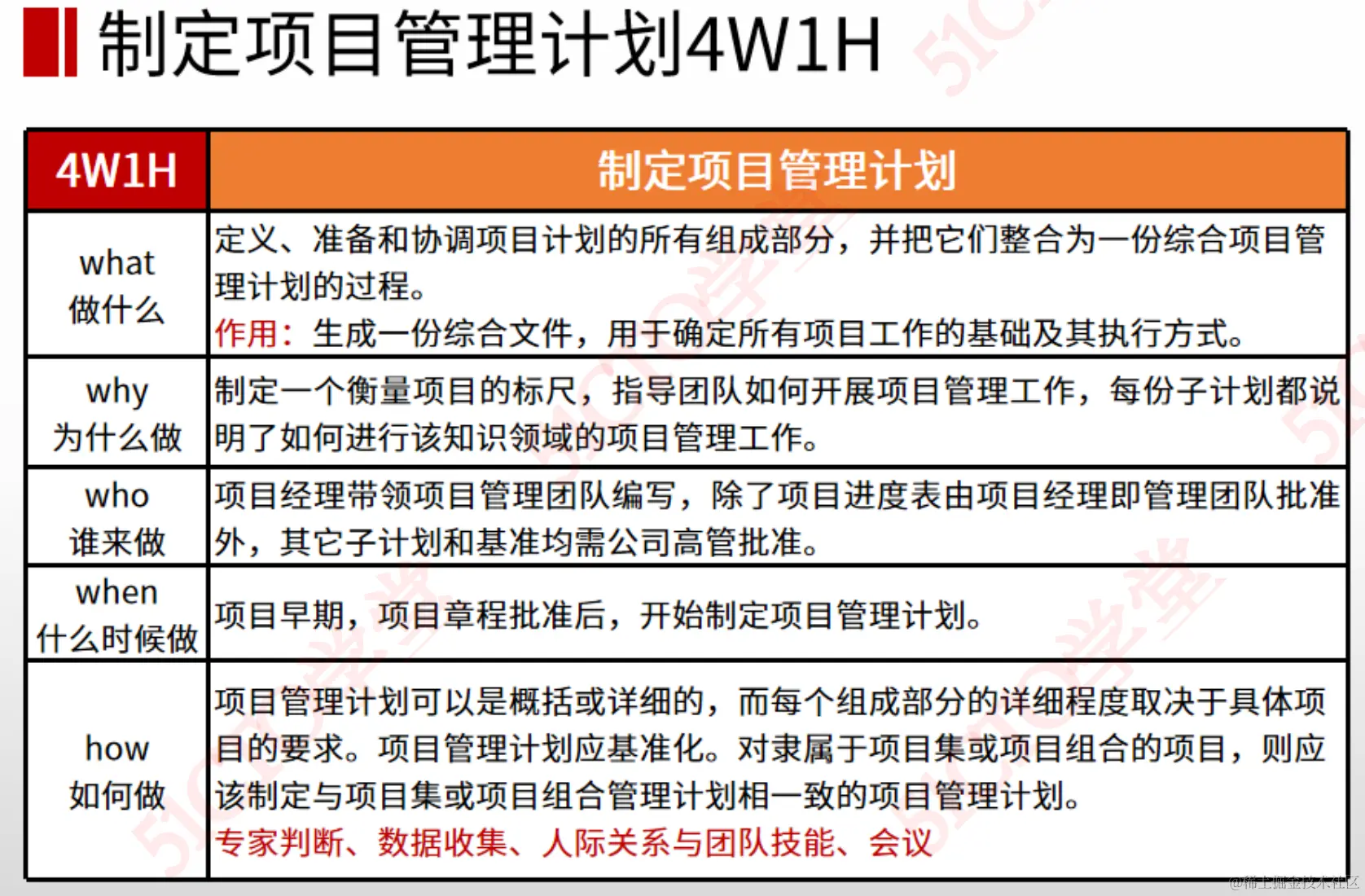

截屏2023-08-04 15.08.11.png

  • 定义: 整合一份综合项目管理计划过程(定义准备协调所有组成部分)
  • 作用: 综合文件,确定工作基础,执行方式
  • 作者: 项目经理,项目管理团队(项目进度表),公司高管执行(子计划,基准变化)
  • 时间: 项目最早期,项目章程批准后
  • 怎么做: 具体计划详细看要求
  • 产出: 项目管理计划(包含各个领域子计划)

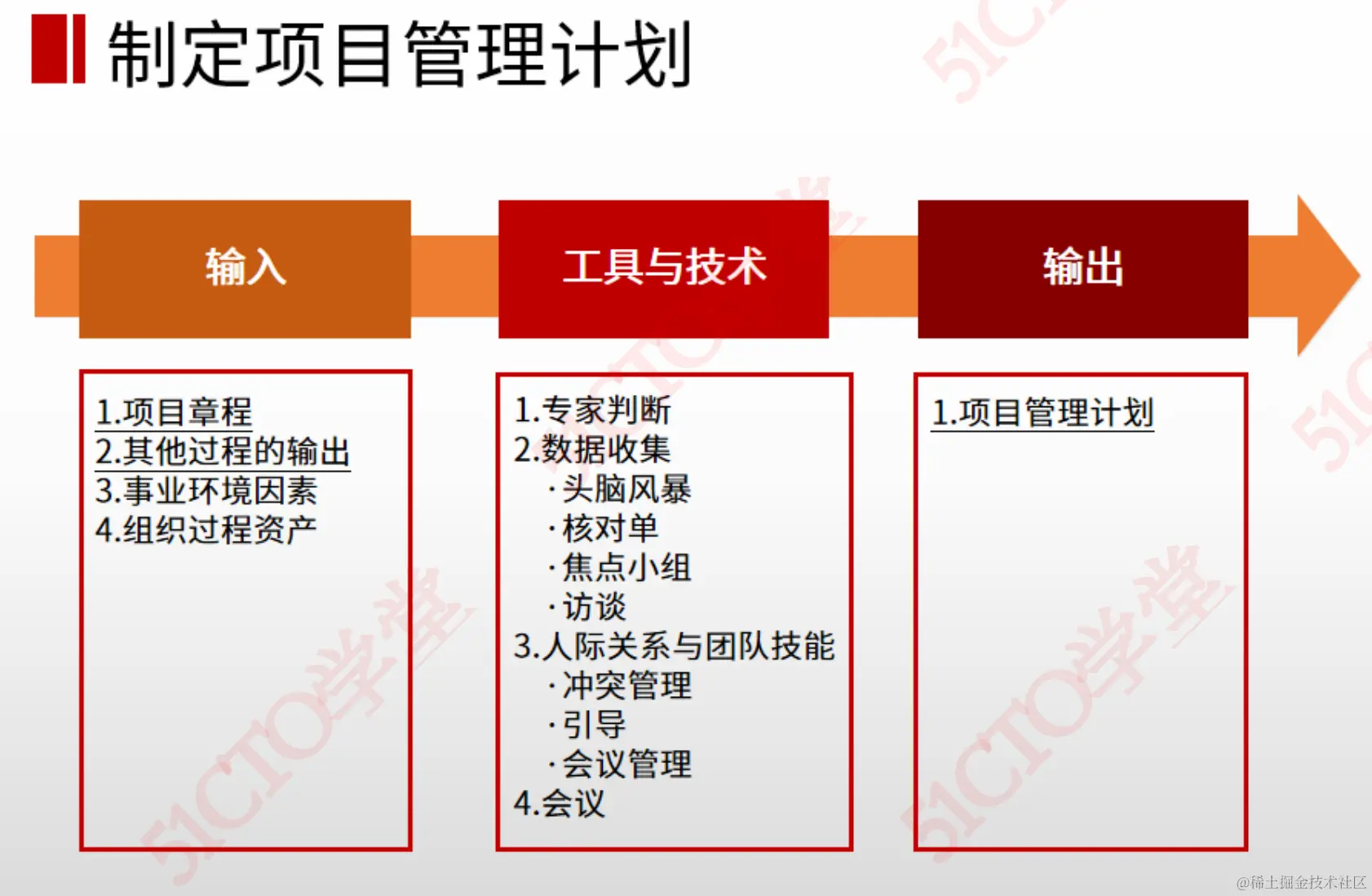

截屏2023-08-04 15.18.35.png

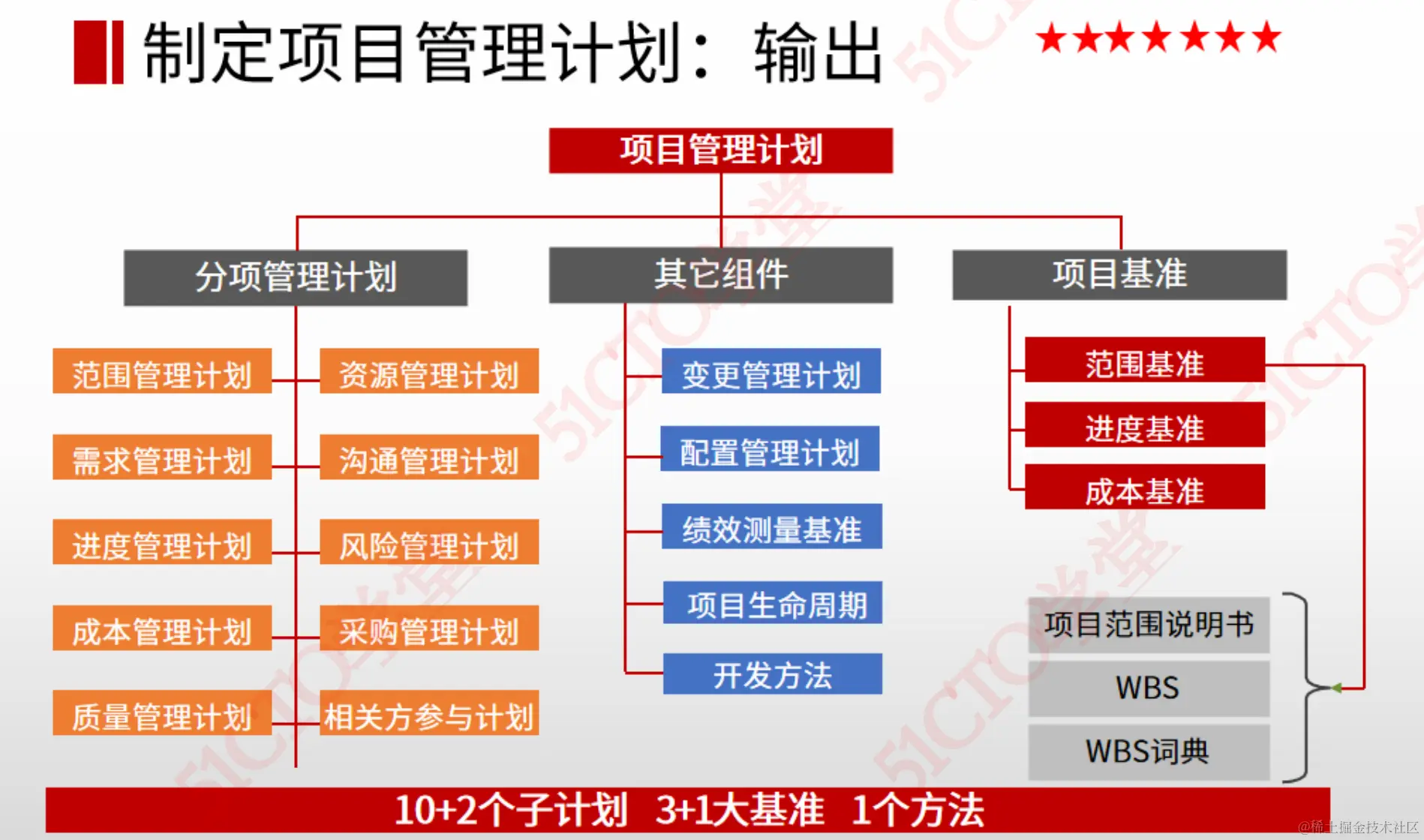

截屏2023-08-04 15.21.31.png

三 指导与管理项目管理工作 (执行阶段)

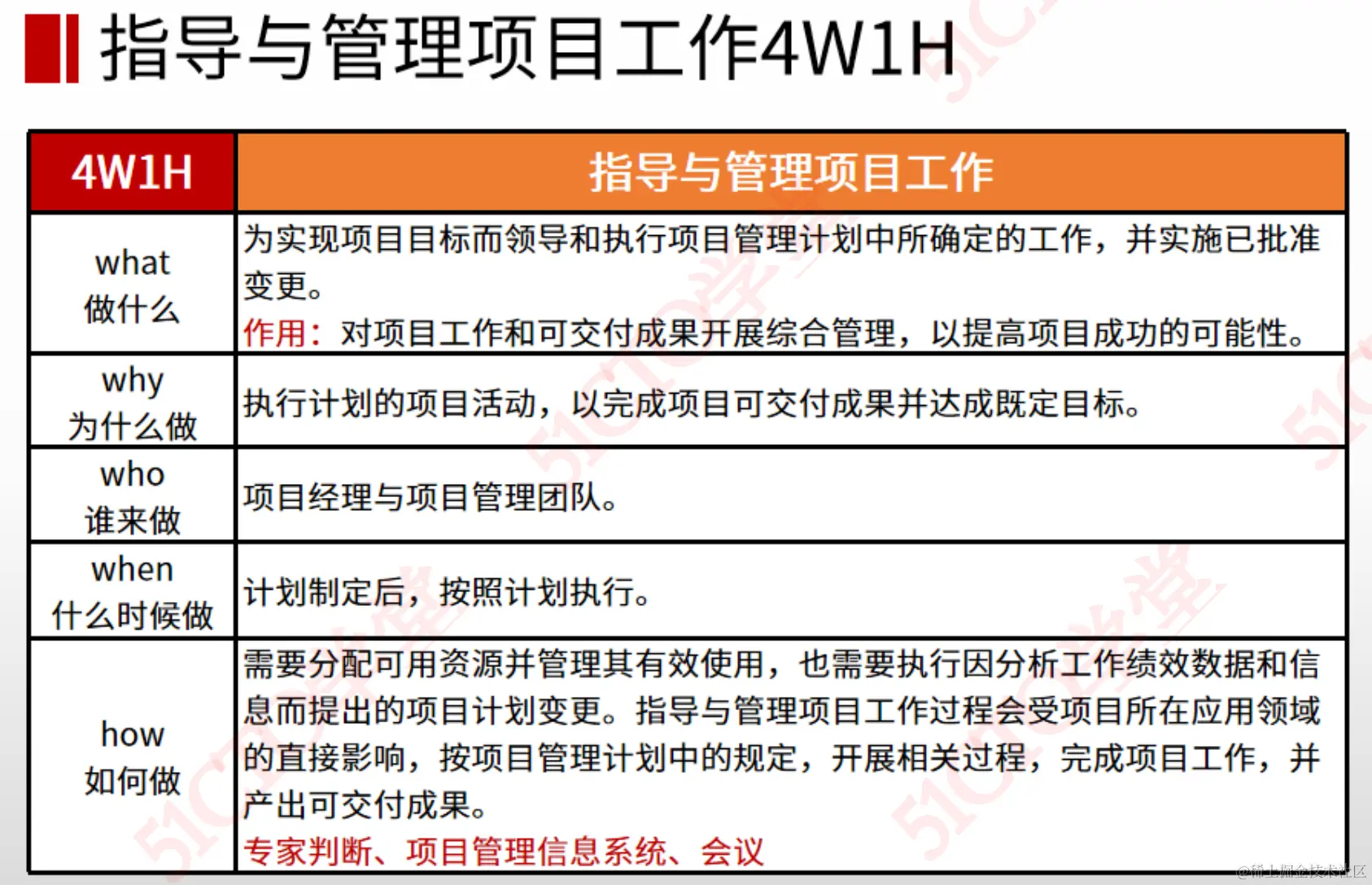

截屏2023-08-04 15.27.01.png

  • 定义: 领导执行项目管理计划确定的工作,实施批准变更
  • 作用: 综合管理项目
  • 作者: 项目经理,项目管理团队
  • 时间: 项目管理计划制定后,依计划实施
  • 怎么做: 计划开展
  • 产出: 交付成果,绩效报告,问题日志,变更请求...

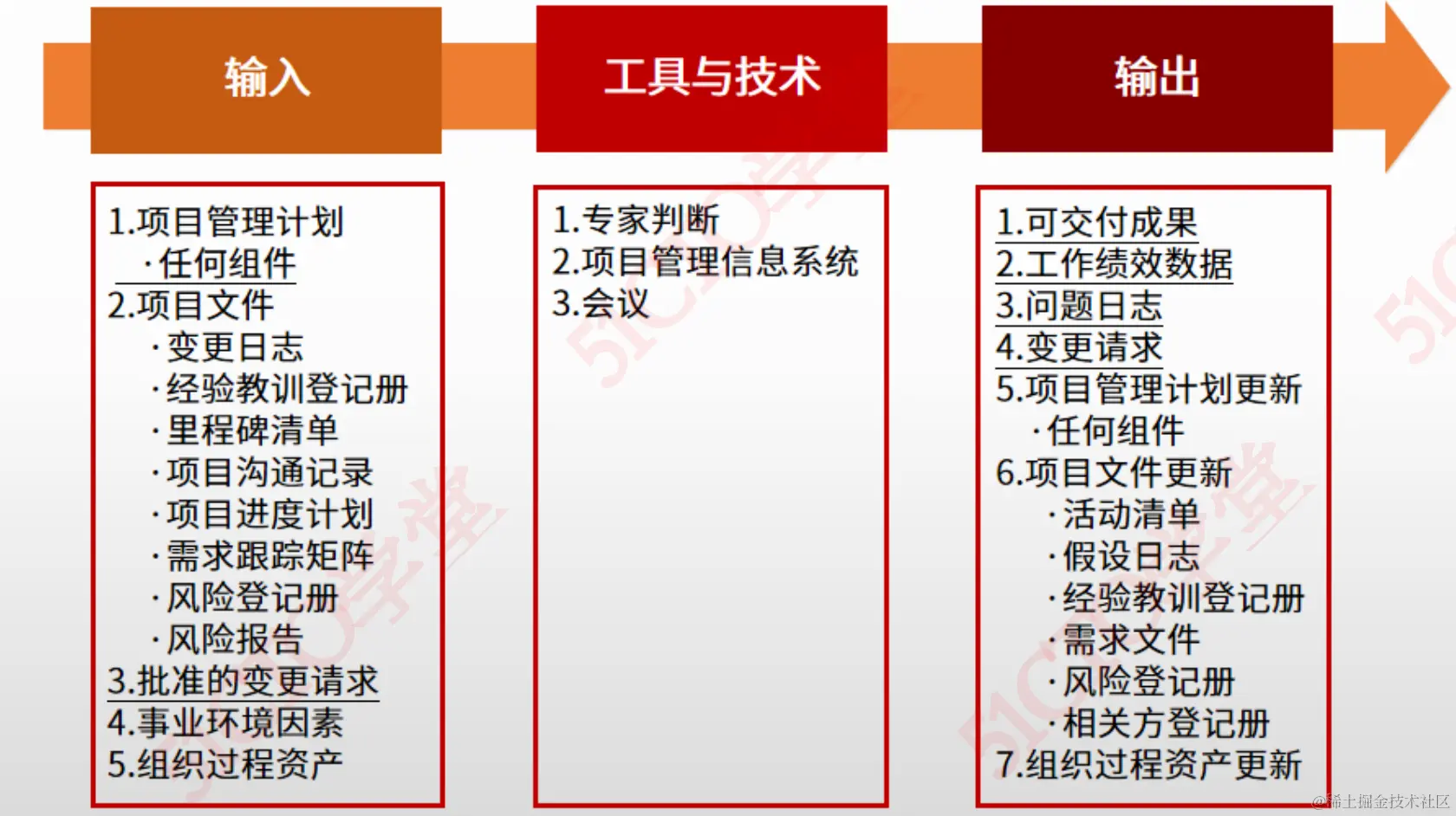

截屏2023-08-04 15.26.50.png

  • 问题日志介绍 截屏2023-08-04 15.27.32.png

四 管理项目知识 (执行阶段) Easy~ 他没有4W1H

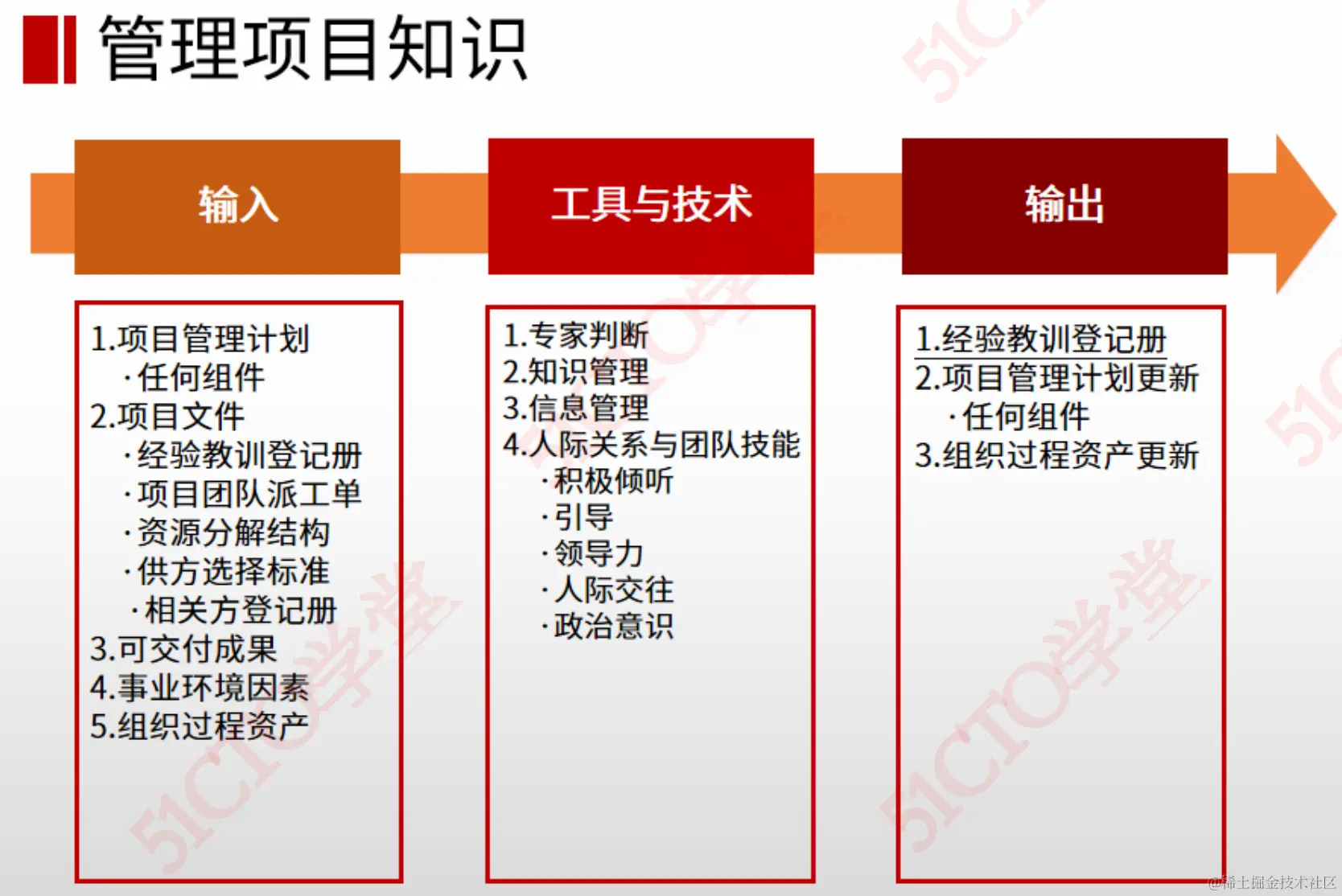

截屏2023-08-04 15.29.25.png

  • 管理项目知识 - 显性知识 / 隐形知识 截屏2023-08-04 15.30.29.png

五 监控项目工作 (监控阶段)

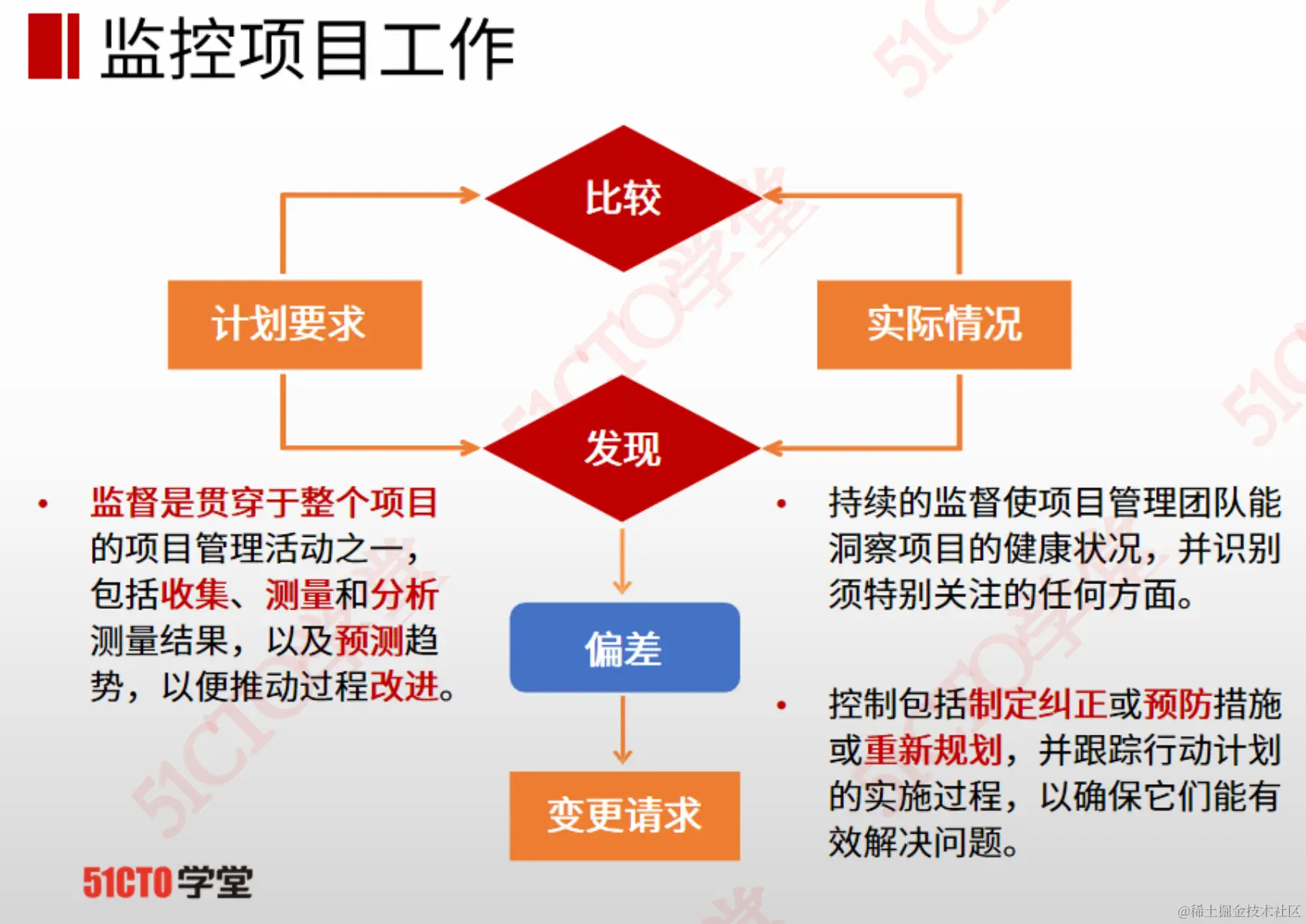

截屏2023-08-04 15.33.37.png

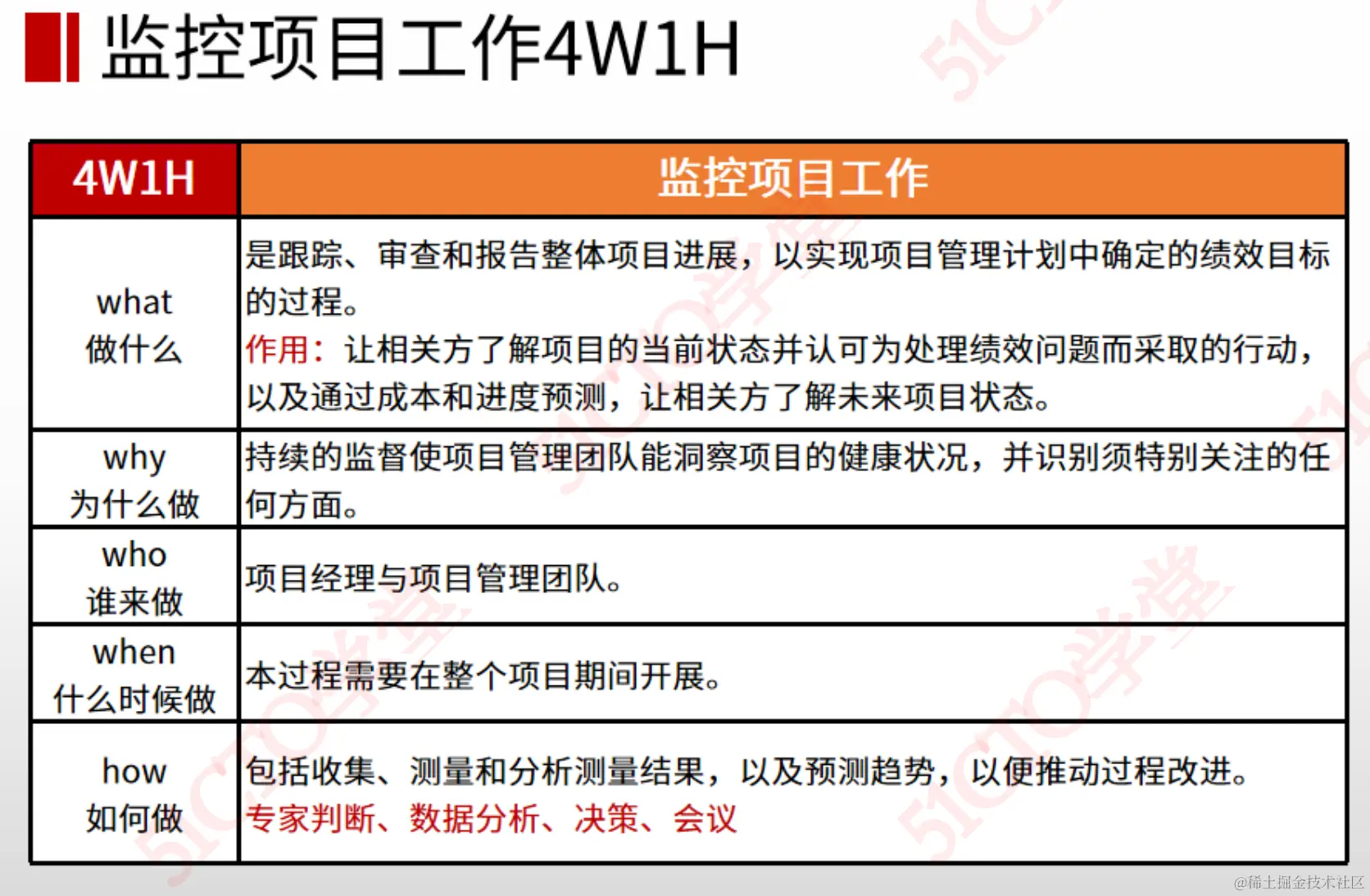

截屏2023-08-04 15.34.54.png

  • 定义:  通过跟踪监控项目,确定绩效目标
  • 作用:  让相关方了解项目当前状态, 预测未来项目状态
  • 作者:  项目经理,项目管理团队
  • 时间:  整个项目期间
  • 怎么做:  收集,测量,分析,预测
  • 产出:  工作绩效报告,变更请求

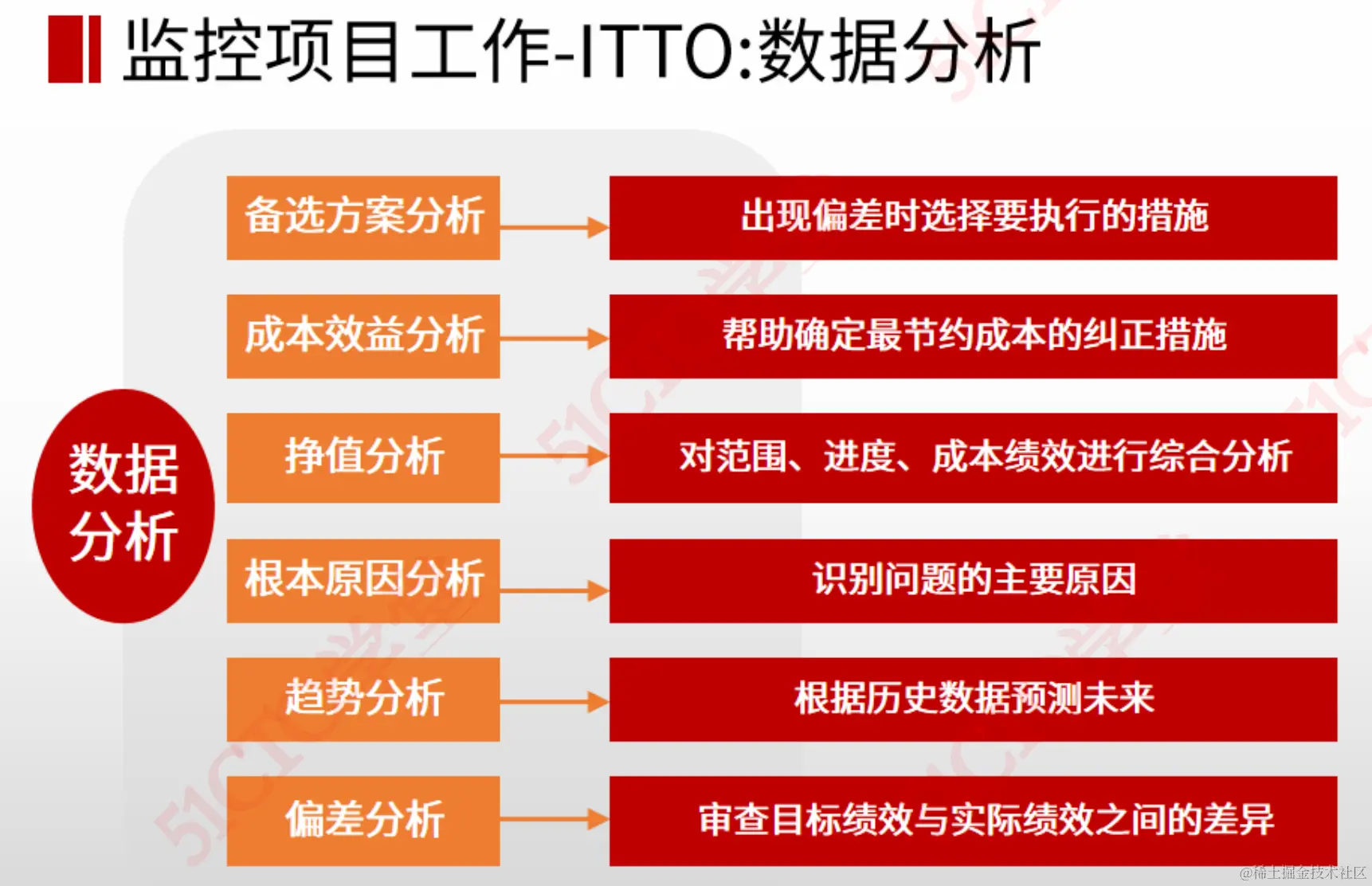

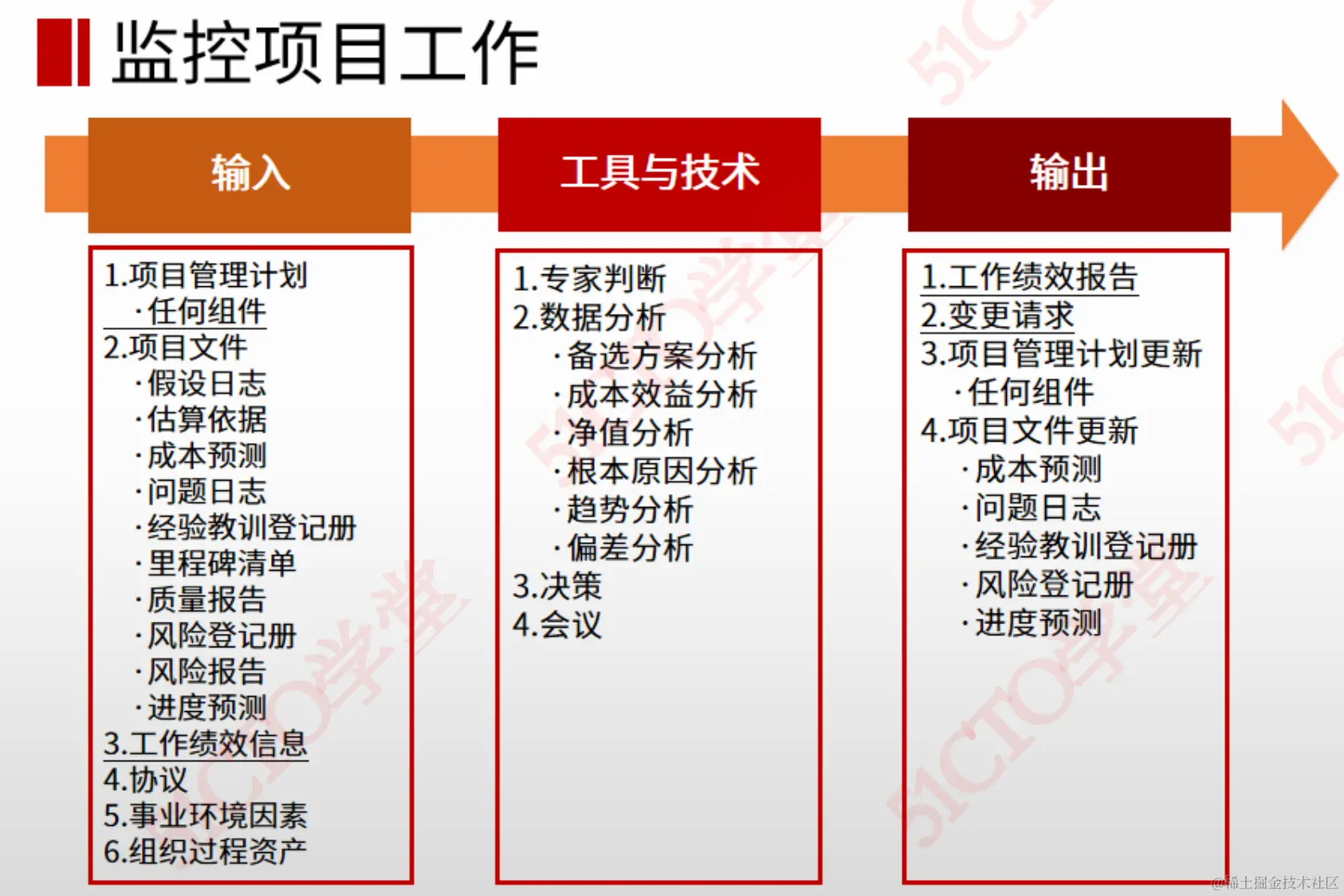

截屏2023-08-04 16.21.26.png

截屏2023-08-04 16.22.17.png

六 实施整体变更控制 (监控阶段)

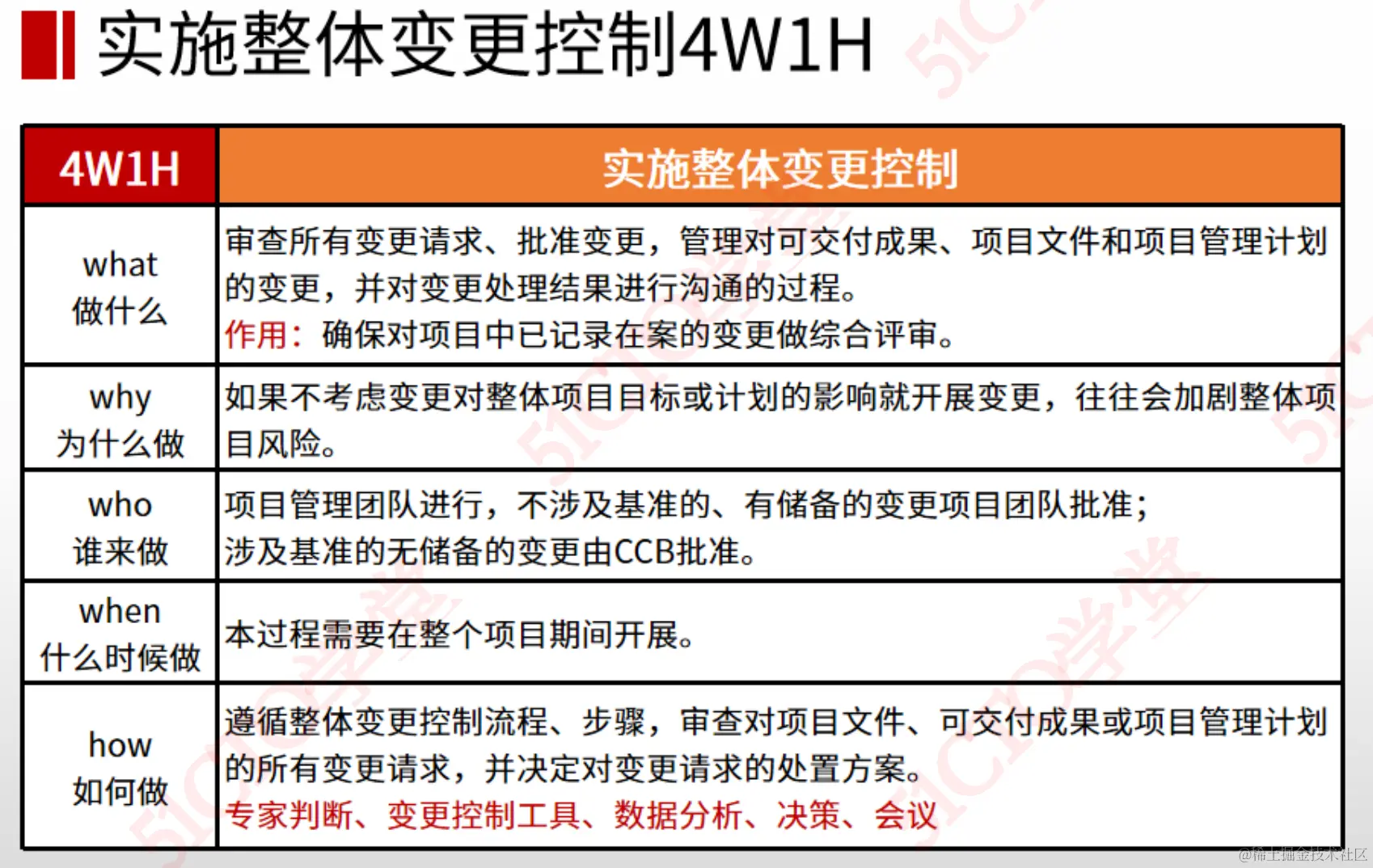

截屏2023-08-04 16.24.10.png

  • 定义:  审查变更, 对处理结果沟通
  • 作用:  确保对记录在案的变更,做综合评审
  • 作者:  不涉及基准有储备的变更,项目管理团队来做; 涉及范围基准的变更没有储备的变更CCB(项目管理办公室)批准
  • 时间:  整个项目期间
  • 怎么做:  遵循变更流程
  • 产出:  批准变更请求

截屏2023-08-04 16.29.25.png

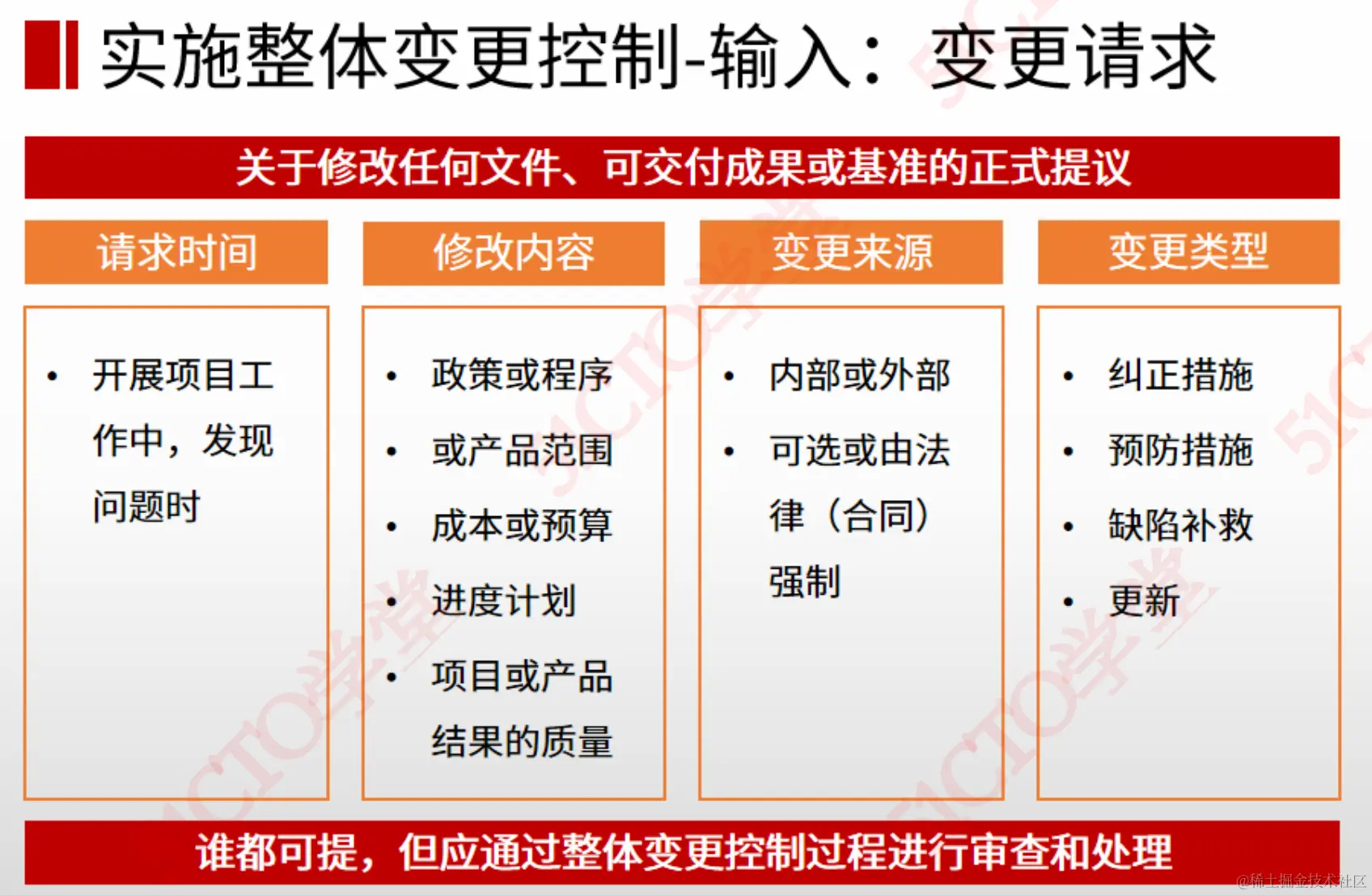

截屏2023-08-04 16.30.37.png

  • 变更谁都能提交, 需要经过实施整体变更控制过程的审批

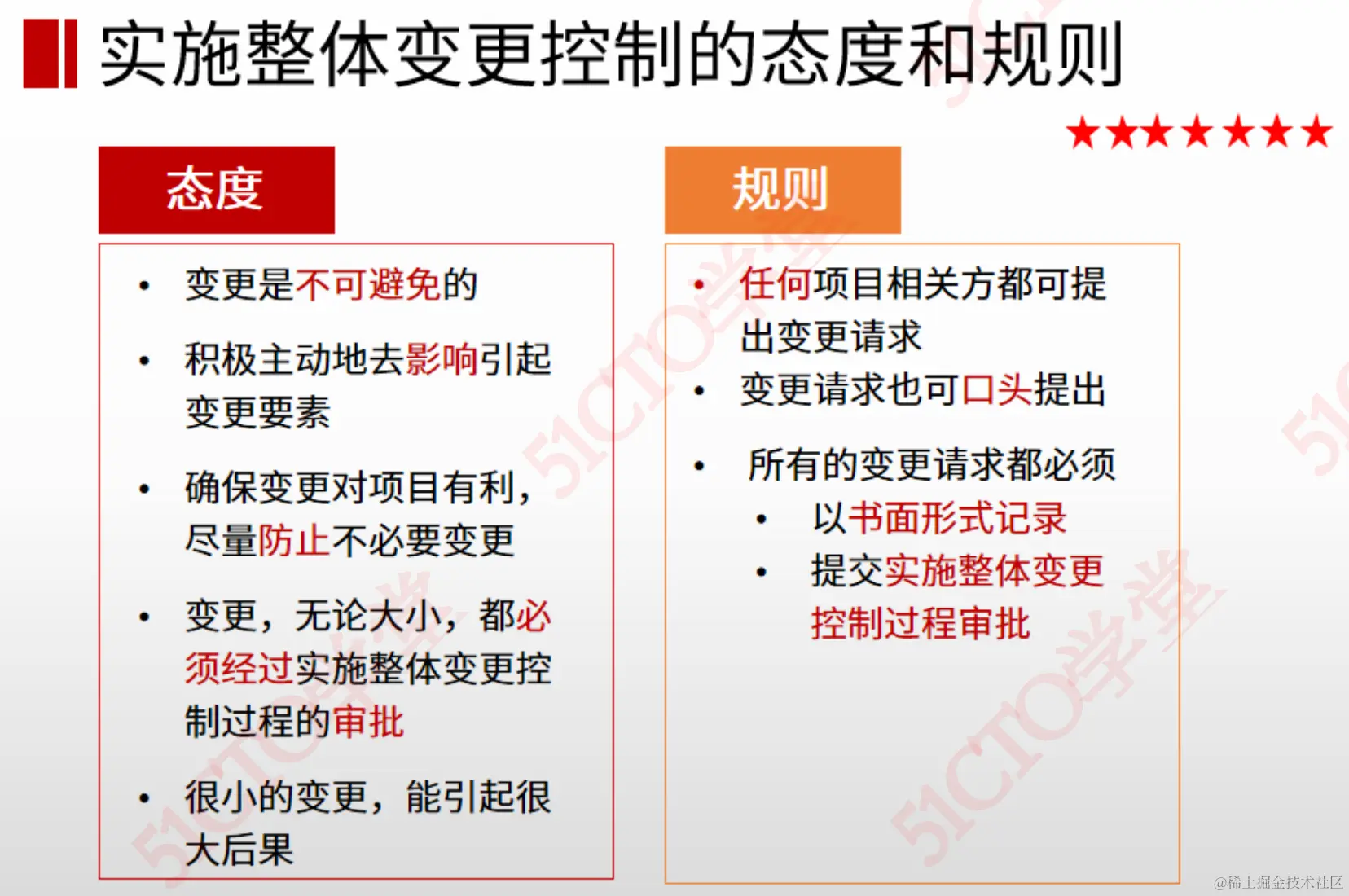

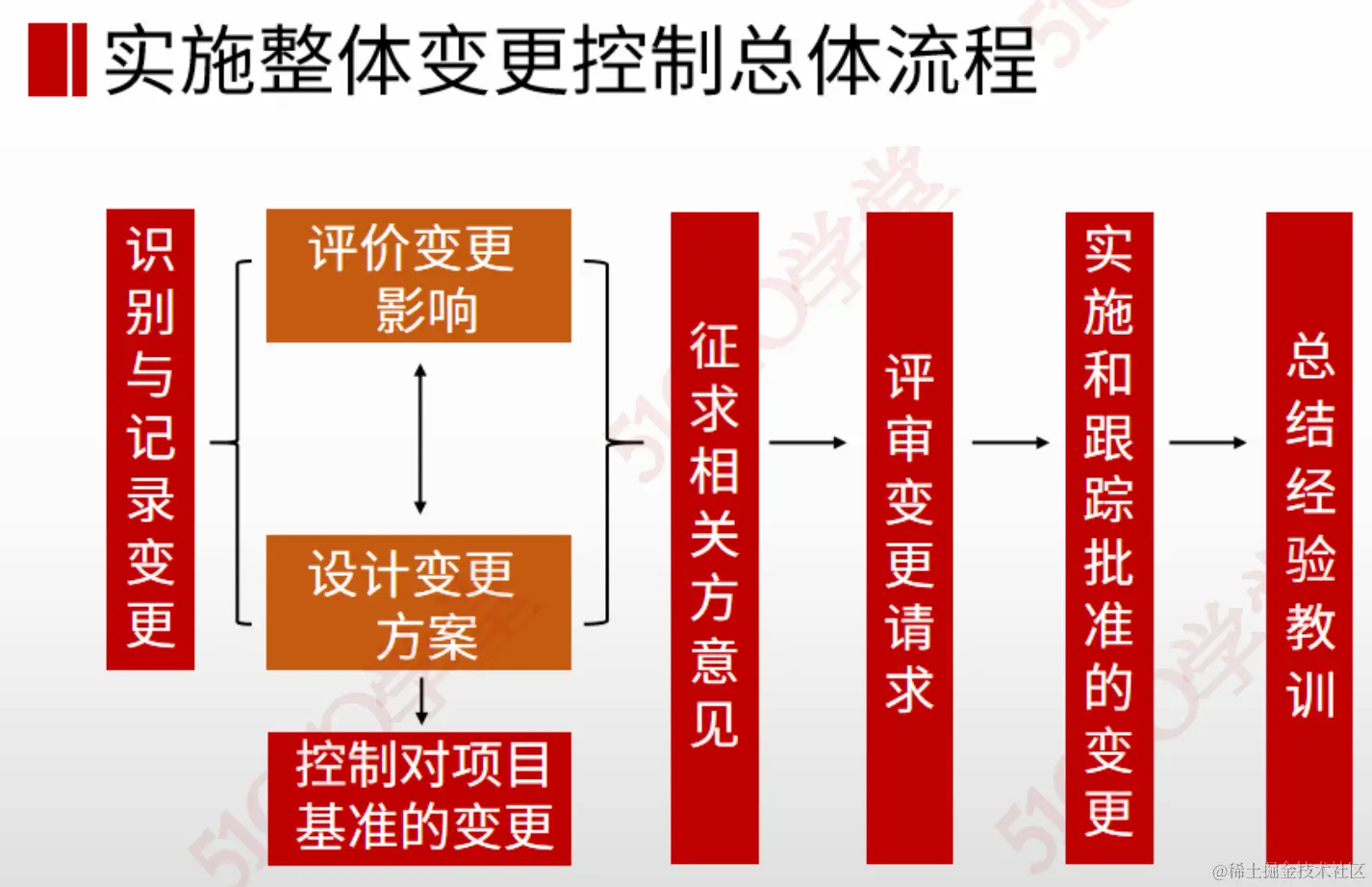

截屏2023-08-04 16.31.39.png

截屏2023-09-08 09.35.42.png

截屏2023-09-08 09.35.51.png

截屏2023-09-08 09.35.57.png 这个图很重要!!!

  • 时间范围成本 是项目经理应该熟悉的三个主要约束因素。这些因素通常被称为三重约束(或三重制约)

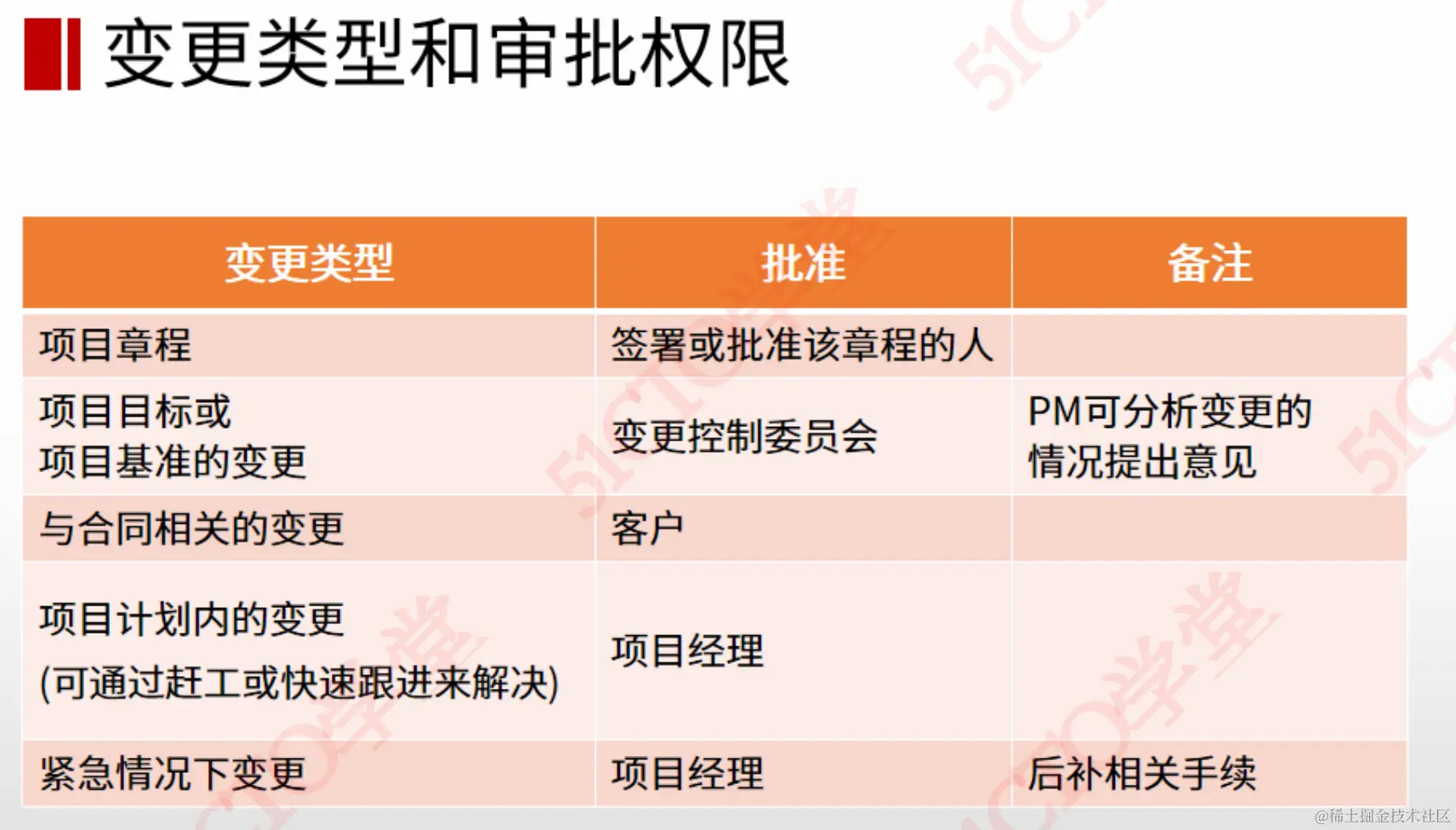

截屏2023-08-04 16.36.35.png

截屏2023-08-04 16.39.12.png

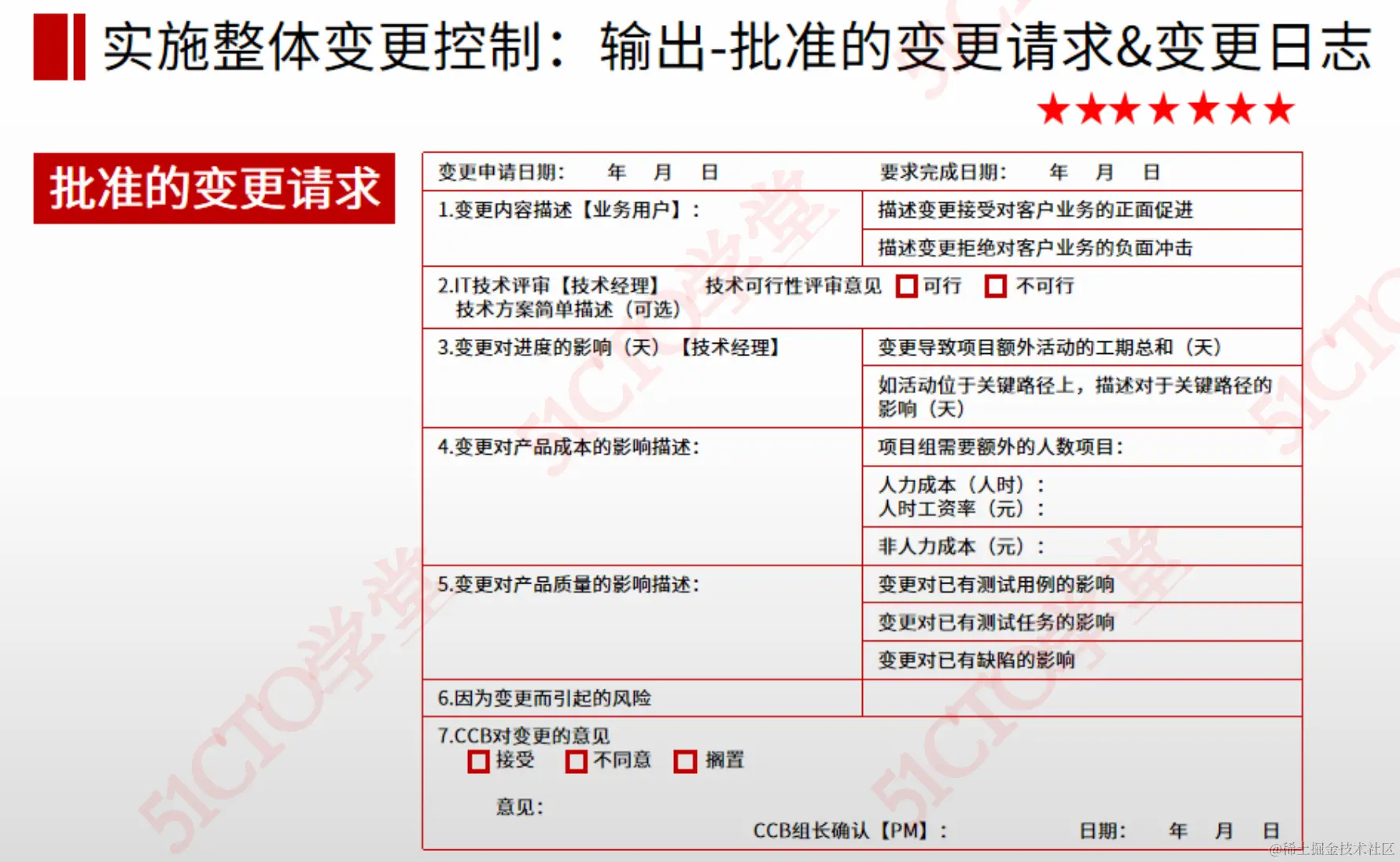

截屏2023-08-04 16.39.39.png

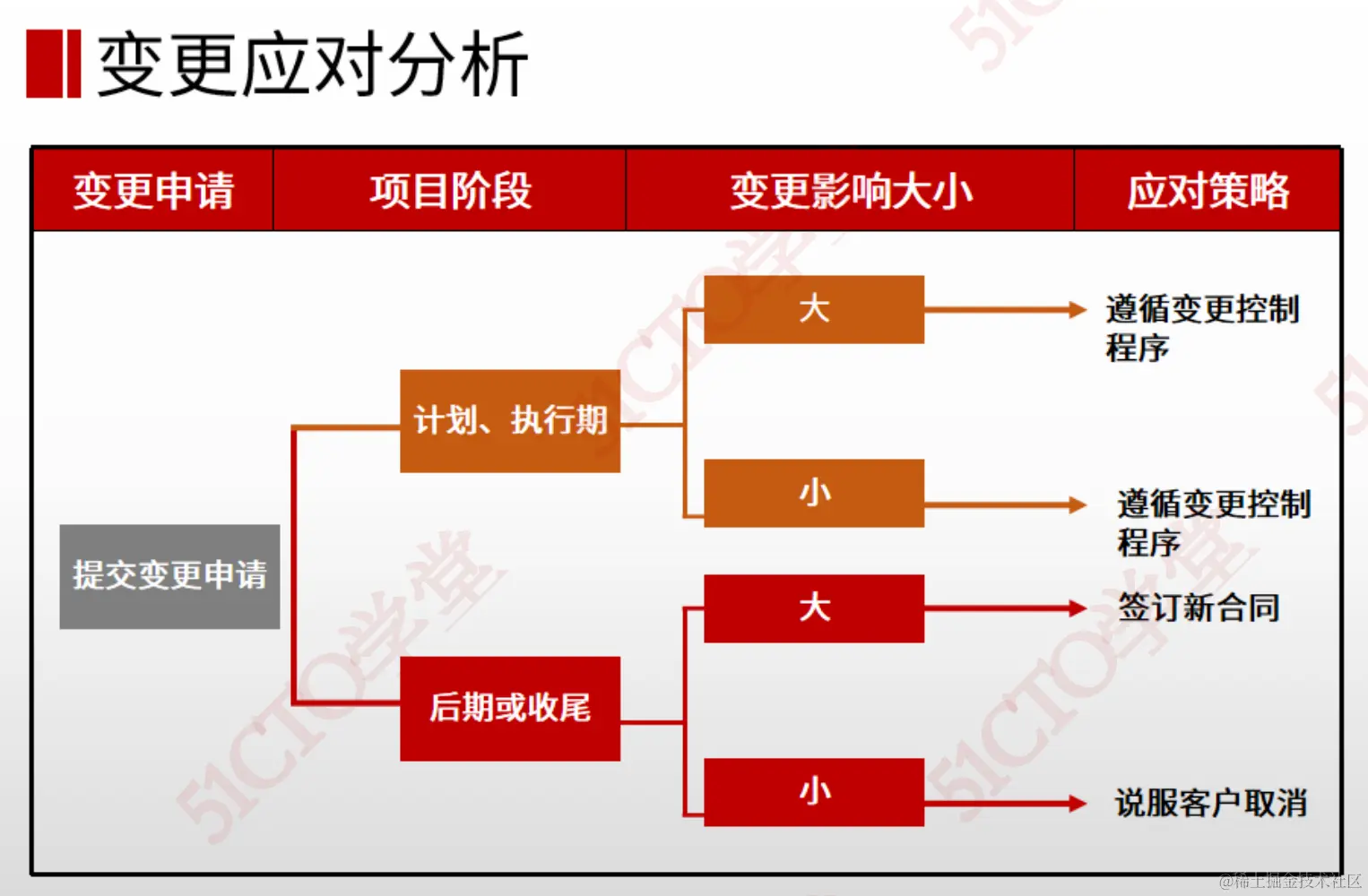

截屏2023-09-08 09.36.38.png

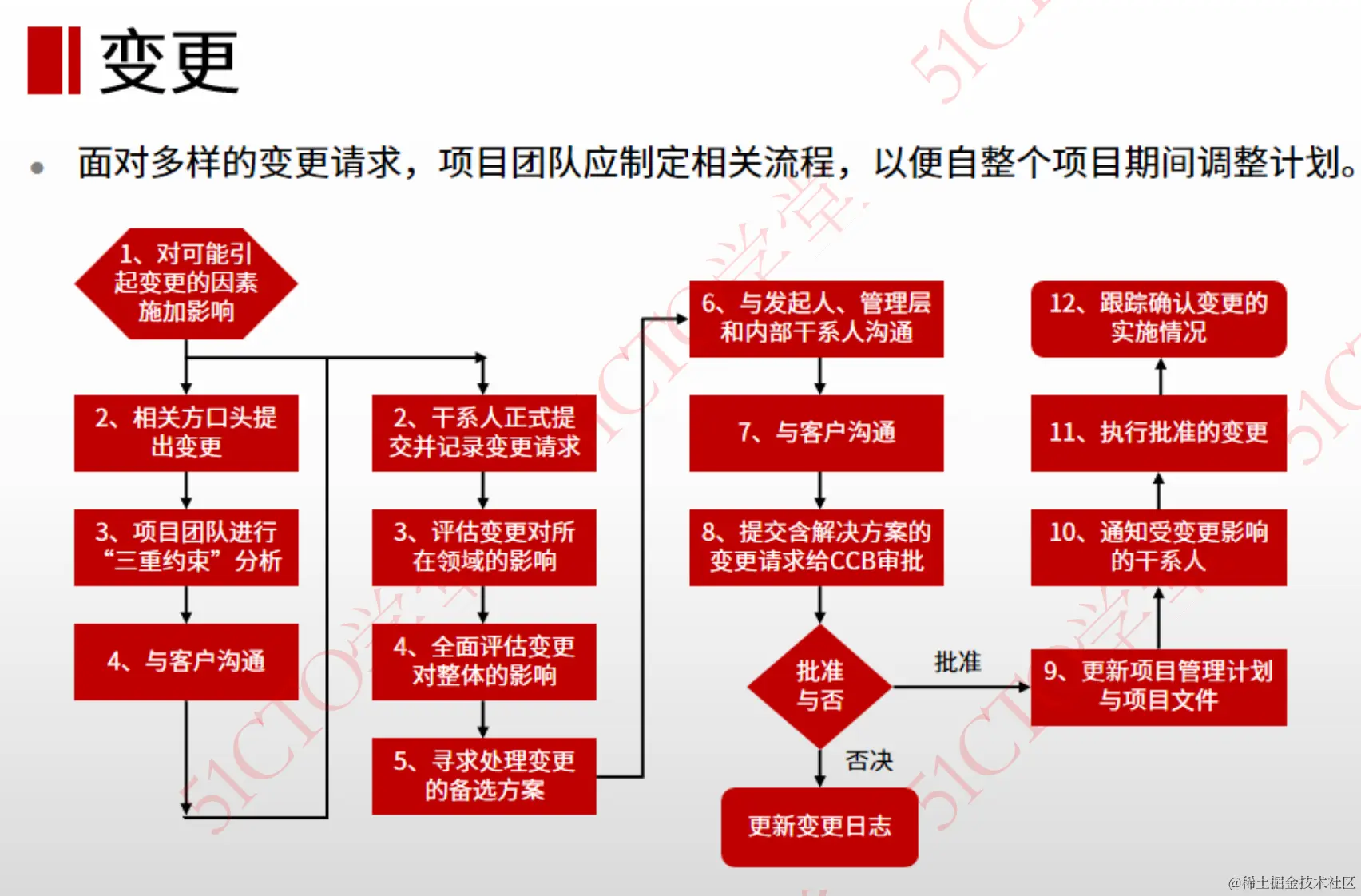

截屏2023-09-11 15.36.04.png

变更的形式:

  • 预防措施:实施活动降低项目消极后果的书面指令
  • 纠正措施:项目执行工作下达书面指令(为工作绩效与项目管理计划保持一致)
  • 缺陷补救:识别项目内缺陷后,补救建议
  • 更新:正式受控项目文件变更(增加意见,反应修改)

七 结束项目阶段 (收尾阶段)

截屏2023-08-04 16.41.22.png

截屏2023-09-05 14.16.21.png

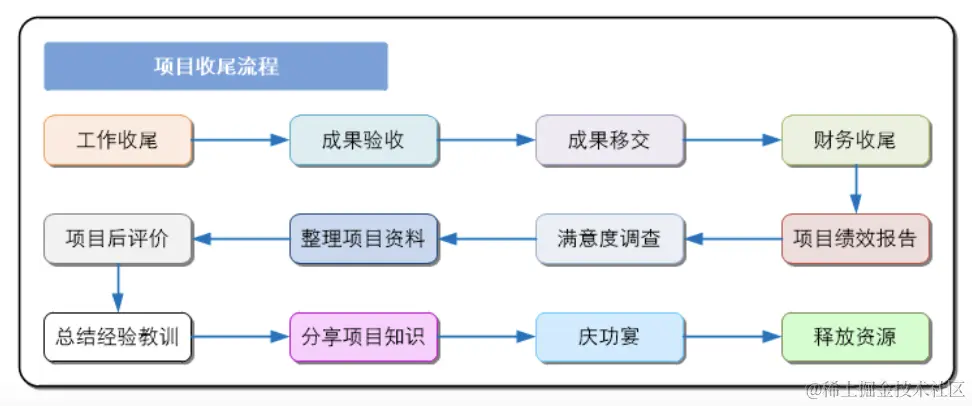

项目结束&收尾流程 ---->

1工作收尾 - 2移交成果 - 3财务收尾 - 4项目绩效报告 - 5整理项目资料 - 6总结经验教训 - 7分享项目知识 - 8释放资源

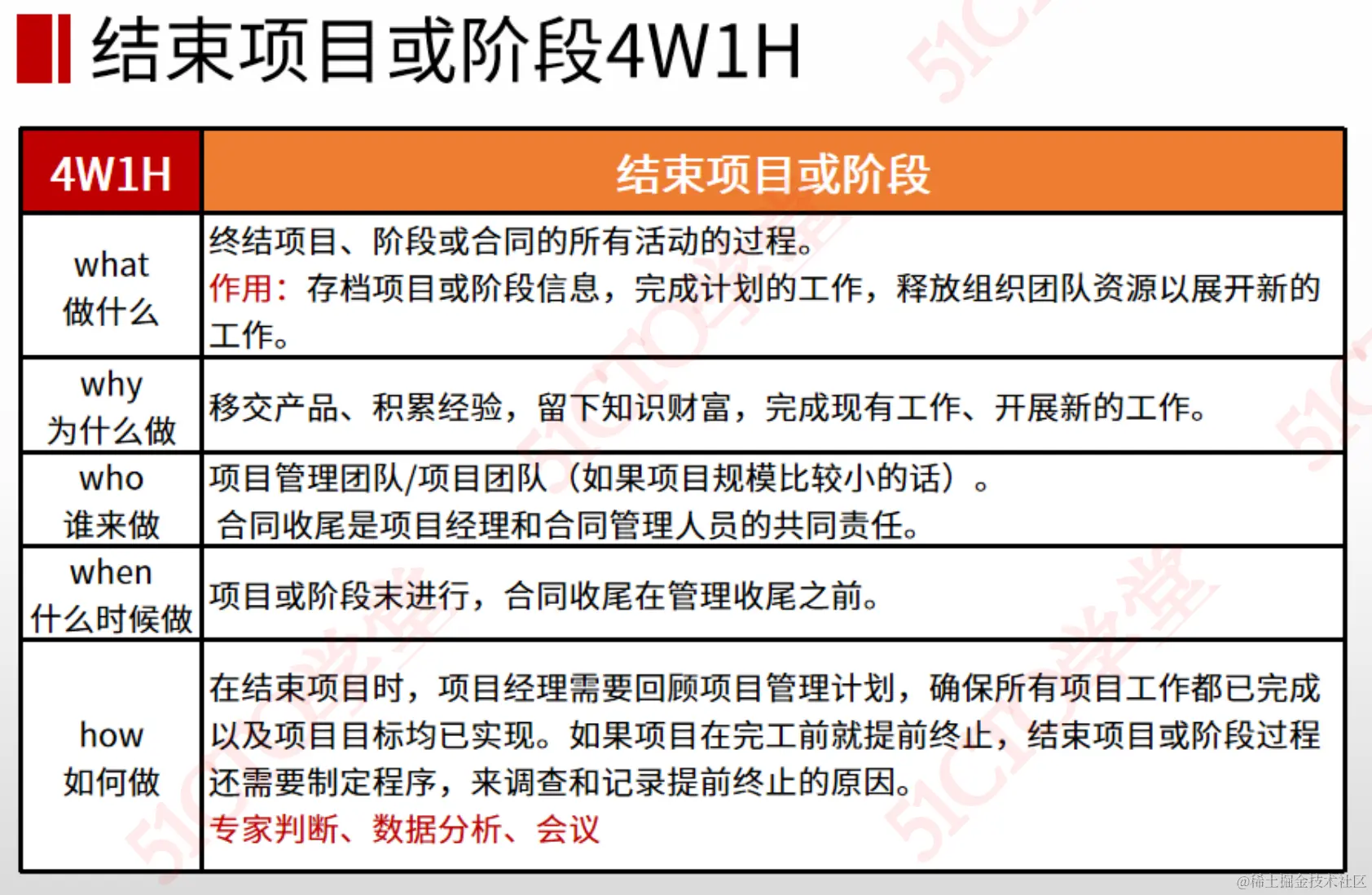

截屏2023-08-04 16.41.36.png

  • 定义:  终结项目所有活动
  • 作用:  存档项目信息, 释放资源
  • 作者:  小项目(项目管理团队) 大项目(项目经理及合同管理人)
  • 时间:  项目末, 先合同收尾,再管理收尾
  • 怎么做:
  • 产出:  经验教训登记册,成果交付,最终报告。。。

截屏2023-08-04 16.55.06.png

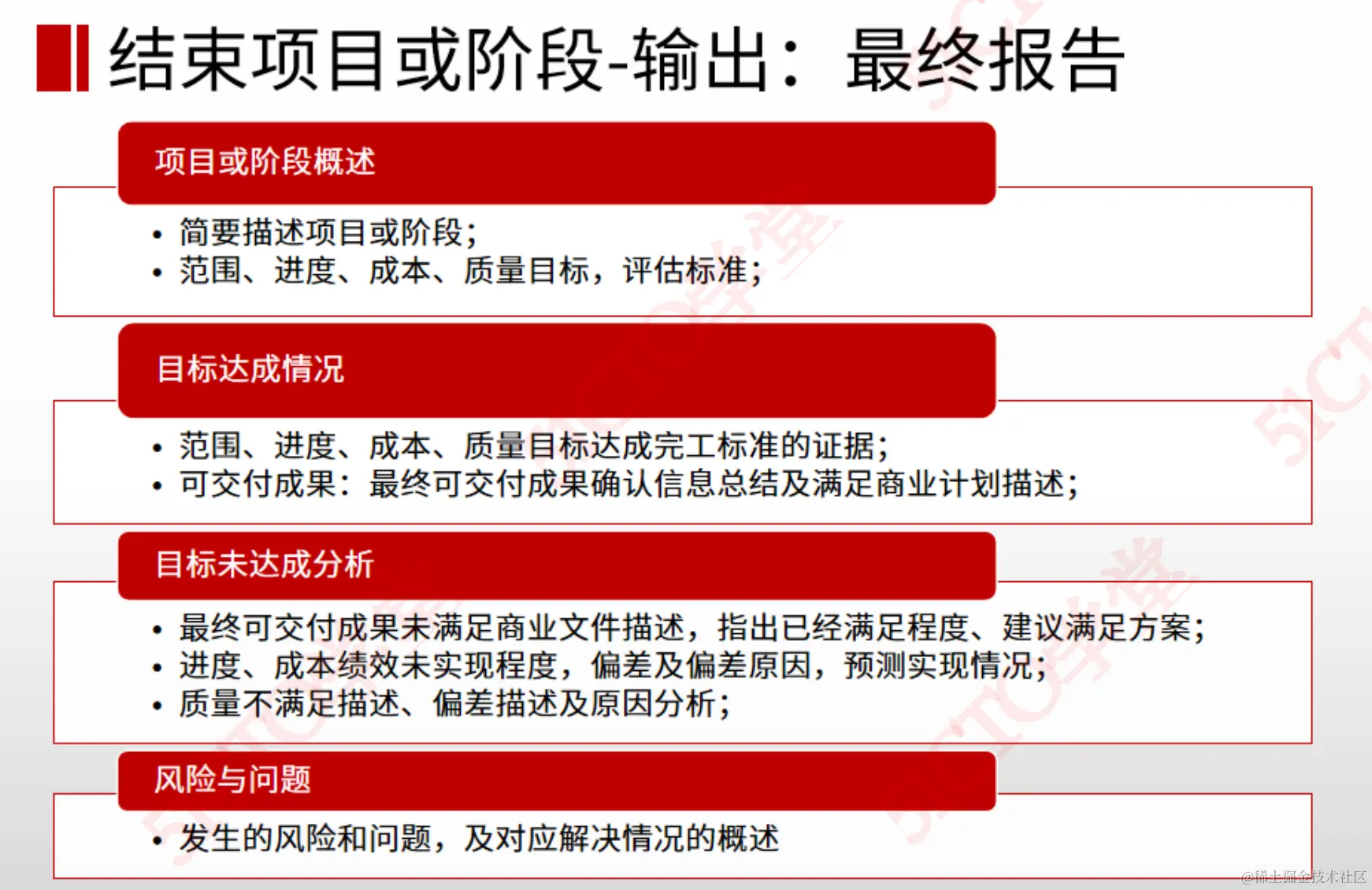

截屏2023-08-04 16.55.56.png

  • 最终报告类似项目总结

截屏2023-08-04 16.56.23.png

八 知识补充

1 假设条件 vs 制约因素

  • 假设条件:制定计划中,不需要验证即视为正确、真实或确定的因素
  • 制约因素:对项目或是过程的执行,有影响的限制性因素

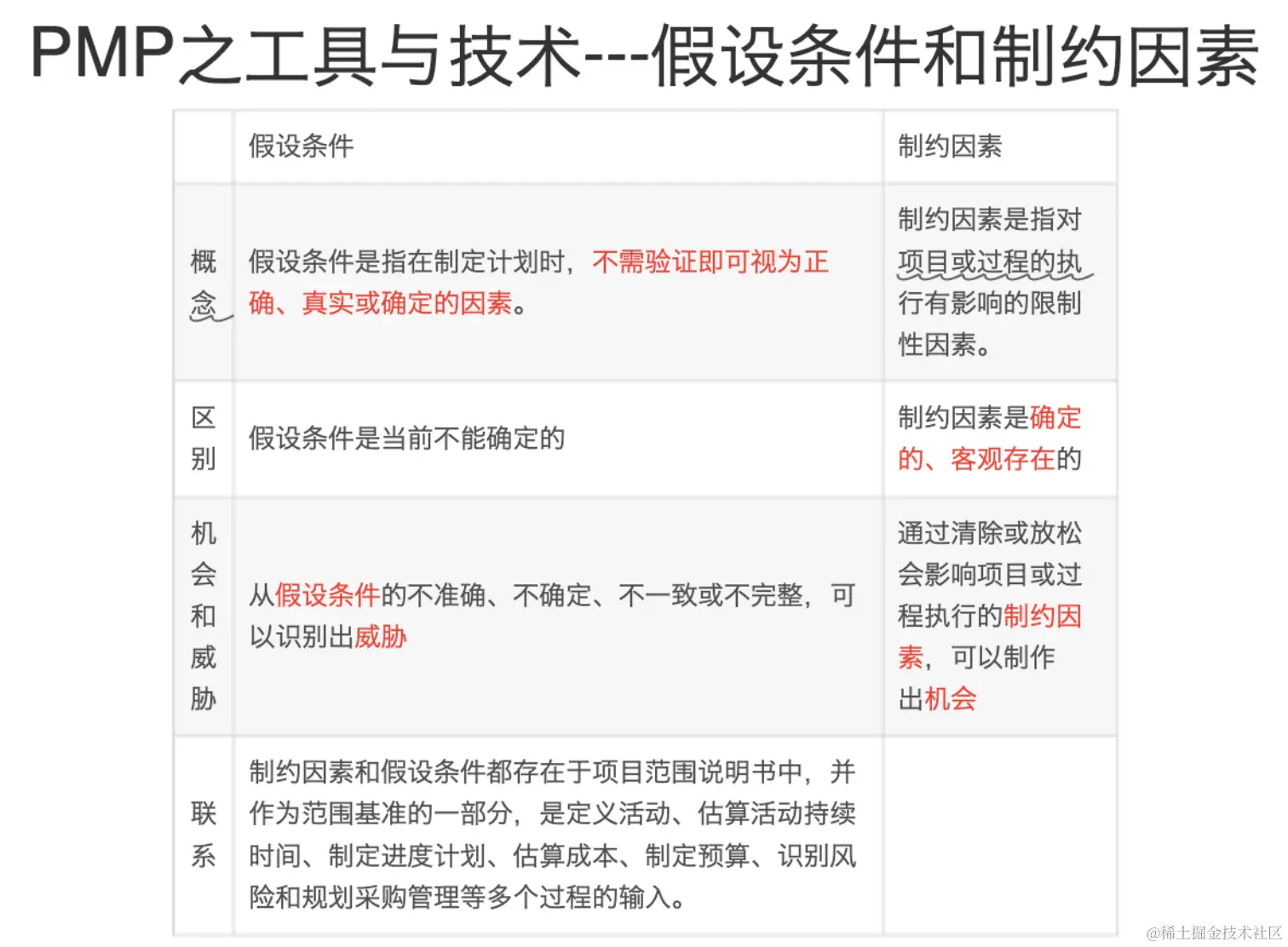

截屏2023-08-28 15.19.10.png 2 项目收尾文件

  • 项目或阶段收尾文件包括表明项目或阶段完工的正式文件,以及用来把完成的项目或阶段可交付成果移交给他人(如运营部门或下一阶段)的正式文件

  • 收尾文件可以证明项目已经完成,并还可以将客户的其他问题收入作为经验教训

3 一道小题

  • 本项目的成功,很大程度取决于釆购工作能否顺利完成。团队第一次开展国际采购,由于经验不足导致设备采购严重影响了项目进度。为了让第二阶段的采购顺利进行,避免重犯错误,你应该要求开展什么工作?

  • A 将第一阶段的教训记录在经验教训登记册中

  • B 开展第一阶段的阶段末审查

  • C 评估项目是否可以进入第二个阶段

  • D 提出修改进度计划的变更请求

正确答案: B

【答案解析】

不能不经过分析判断,就直接发起变更,因此排除D。

选项A、B、C是一个连贯的事情,在阶段末的审查中,需要评审是否进入下一阶段,并更新经验教训登记册,所以先审查,再评估,然后更新经验教训登记册,因此选B。

4 一道小题

公司获得一项合同,开发一种产品的生产组装线。客户对一个关键组件的潜在风险十分担心。下列哪一项将帮助团队进入项目的设计阶段?

  • A 开发原型
  • B 执行标杆对照
  • C 召开客户研讨会
  • D 开展六西格玛分析

答案解析】 收集需求应该放在合同签订之前,因此排除C。 题干说客户对一个潜在风险十分担心,而“原型法”可以帮助减轻风险,并且也是收集需求的一种方法,因此选A。

原型法: 原型法是指在实际制造预期产品之前,先造出该产品的模型,并据此征求对需求的早期反馈。

原型是有形的实物,它使得相关方可以体验最终产品的模型,而不是仅限于讨论抽象的需求描述
