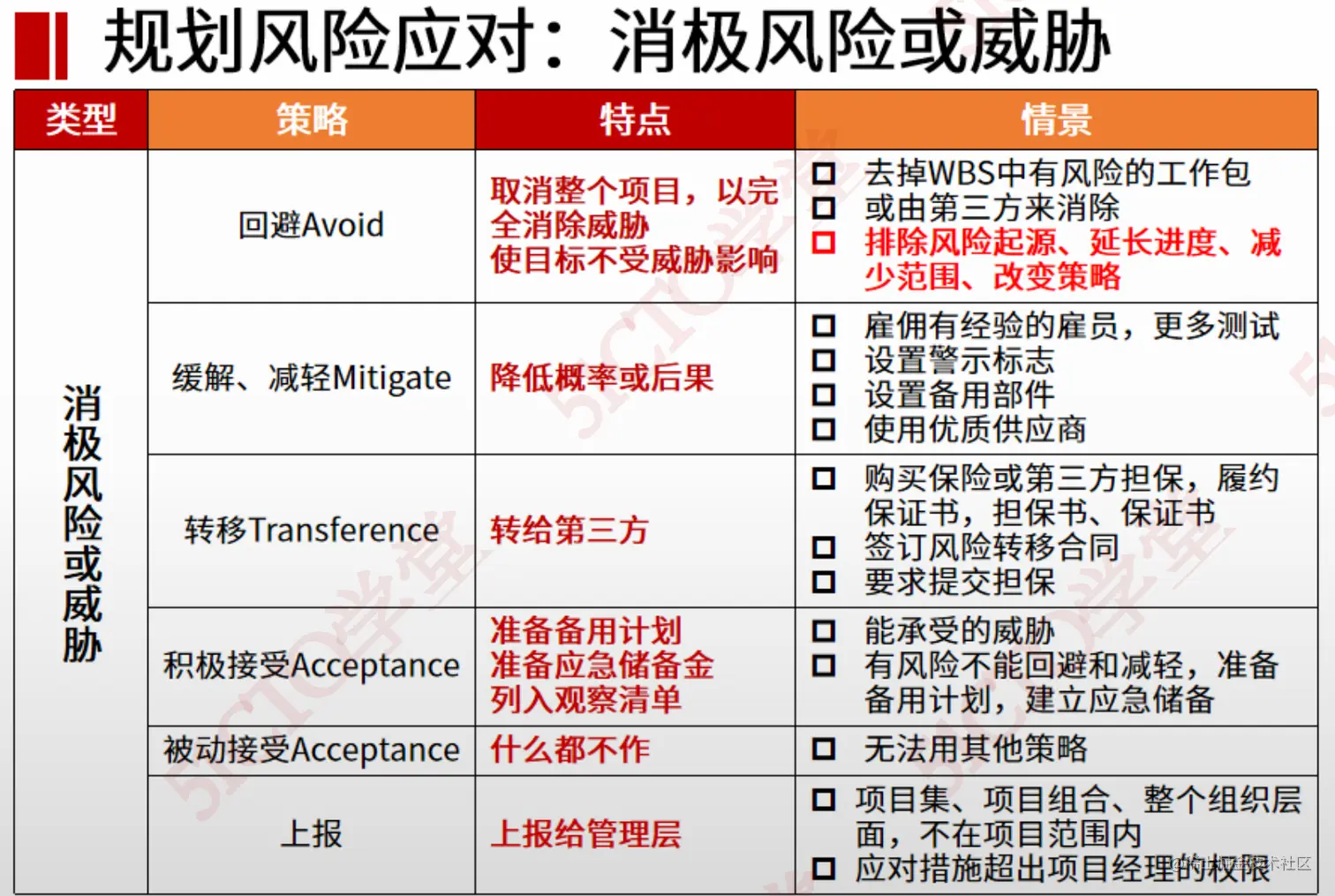

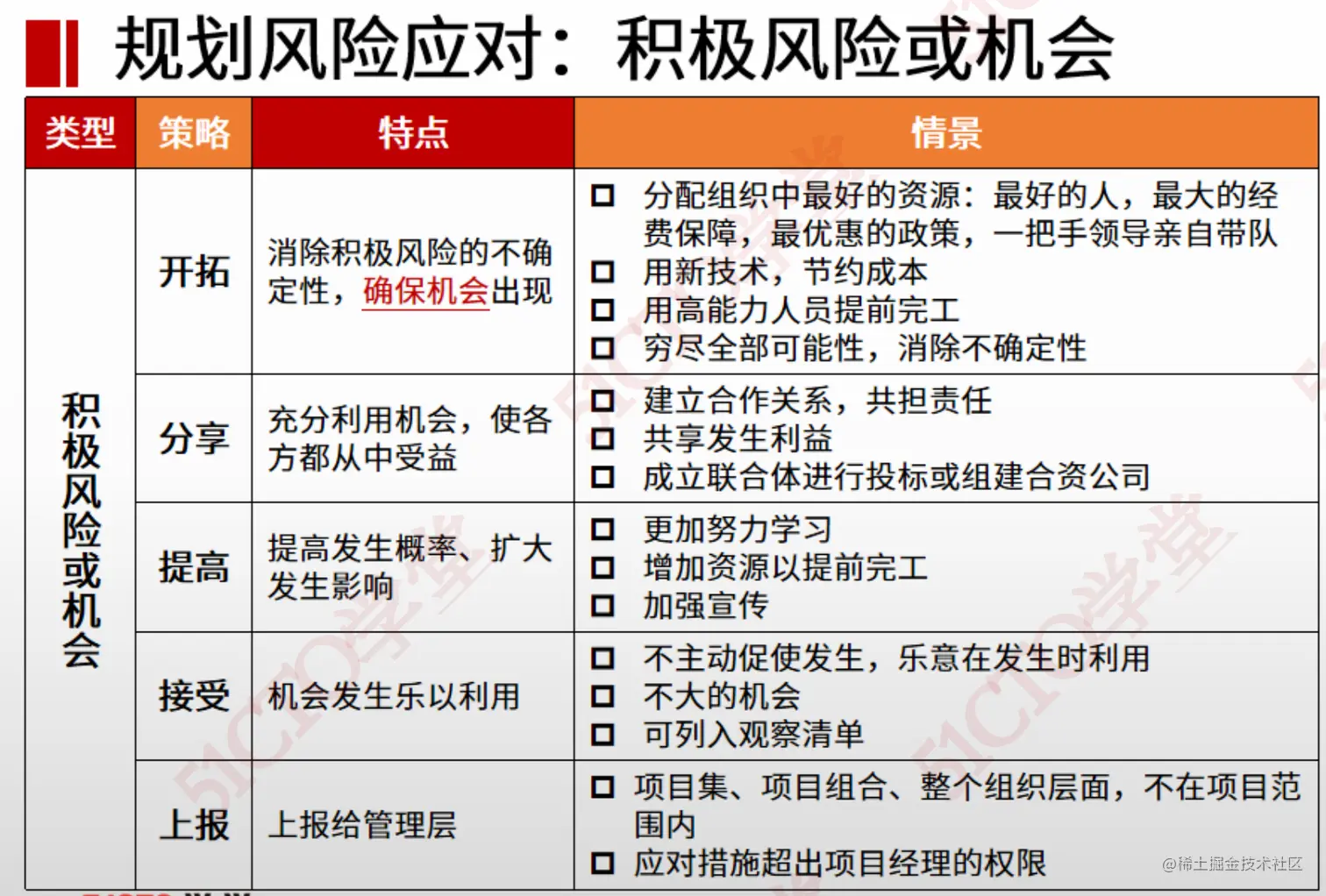

开拓 vs 提高:前者100% 后者提高概率
回避 vs 减轻:前者消除,后者降低概率

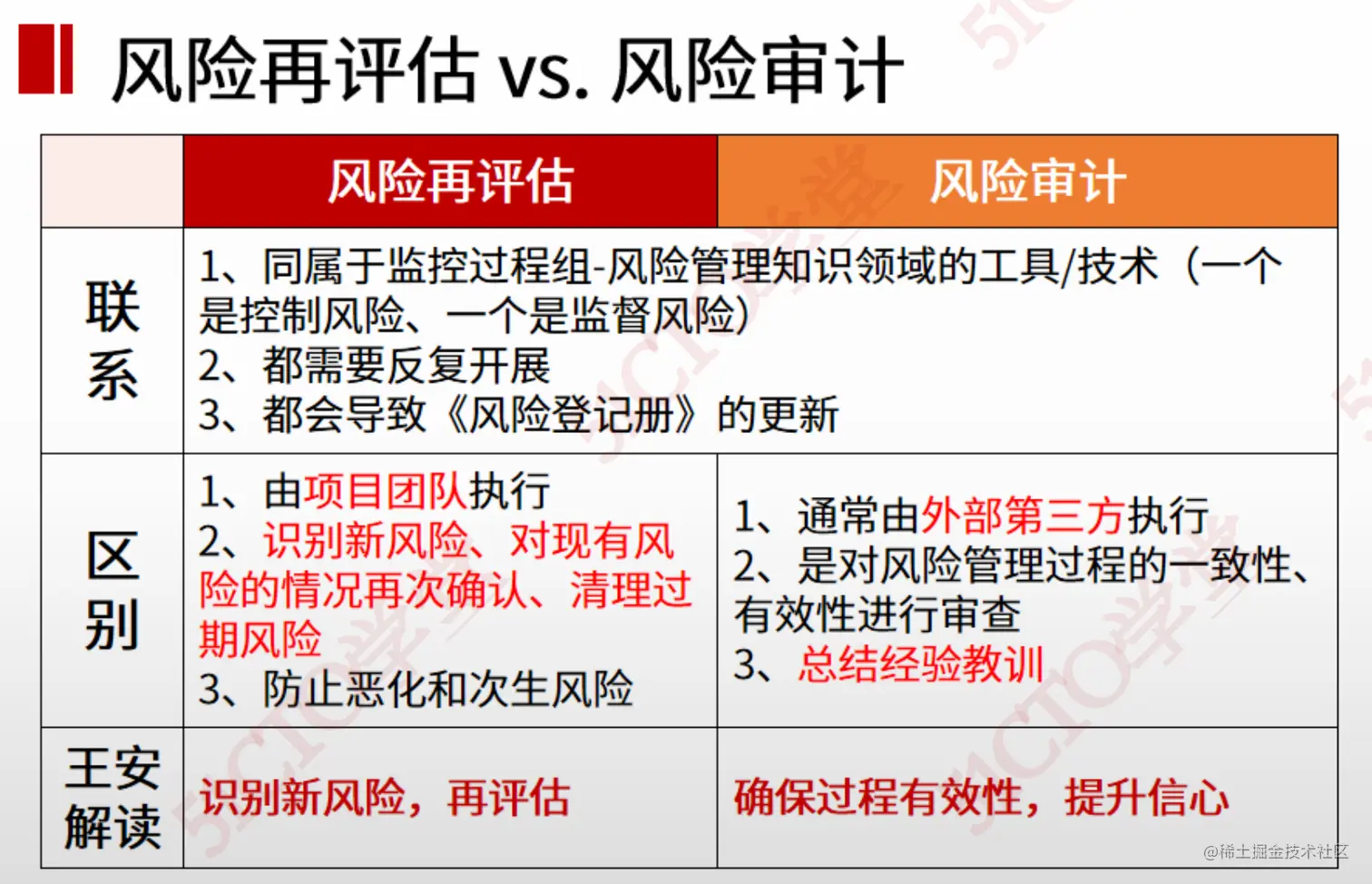

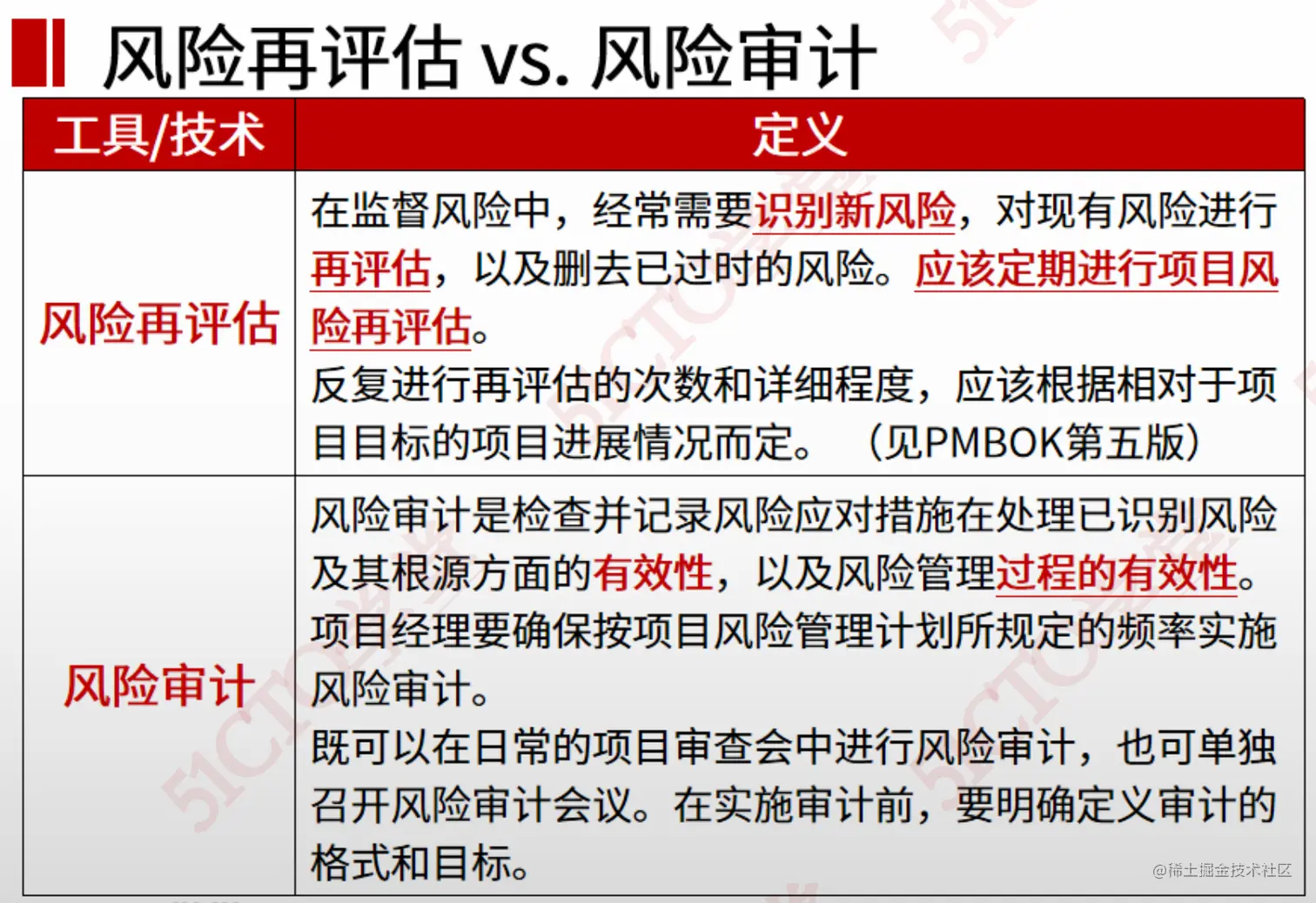

风险再评估:
-
属于控制风险
-
识别新风险,确认旧风险,清理过期风险。
风险审计
-
属于监督风险
-
检查风险应对措施的有效性。
CAB:才能调整成本绩效基准 选:D

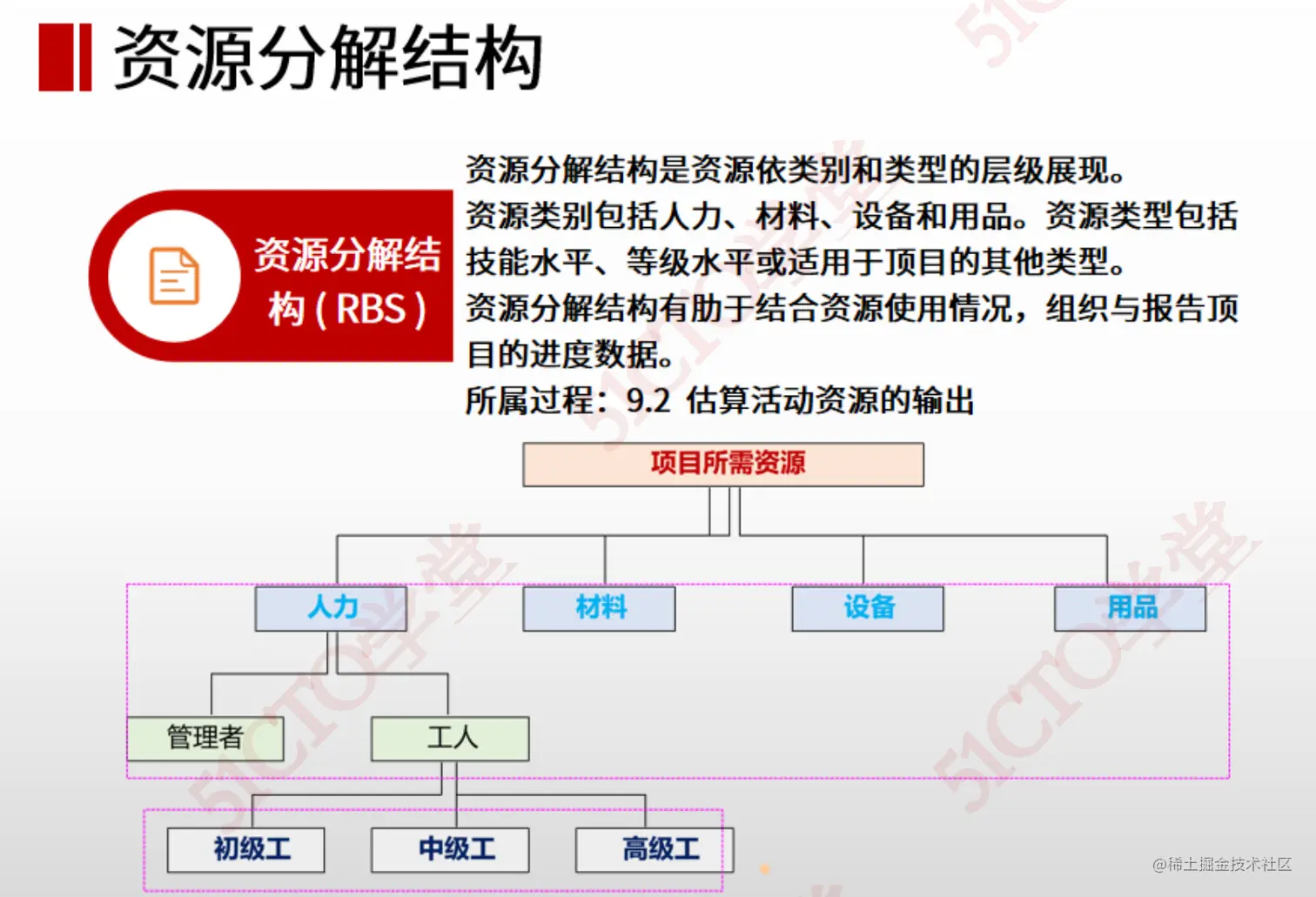

资源类别(包含人力资源分配管理者,工人【初级,中级,高级】)
工作范围
风险类别
明确职责

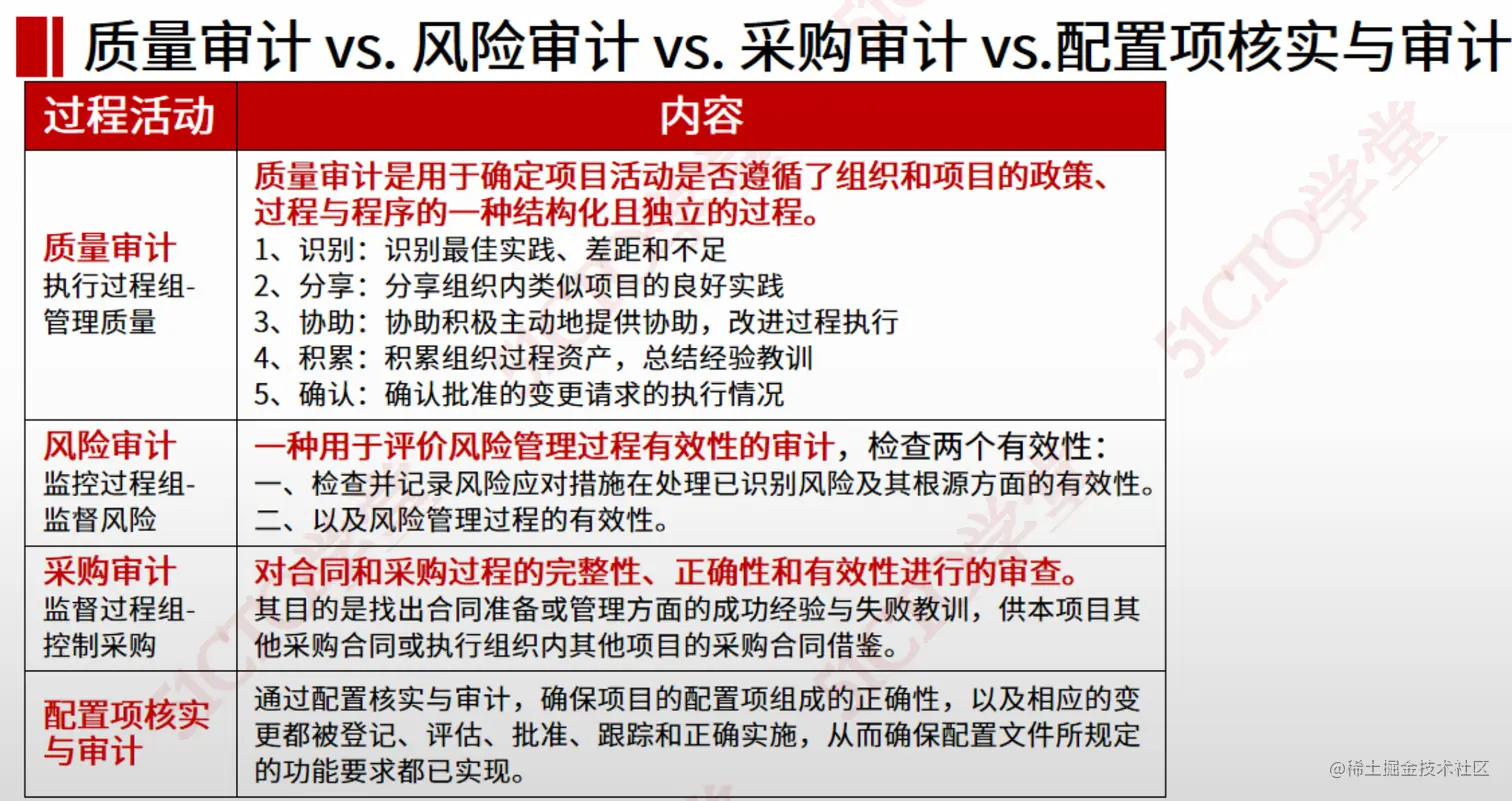

- 质量审计:执行过程组,检查是否遵循过程
- 风险审计:监控过程组,检查风险管理(风险过程及应对措施)
- 采购审计:监督过程组,检查采购过程(采购过程【完整,正确,有效】及总结经验教训)
- 配置项核实与审计:公司资产例:如电脑核查cpu型号 存储空间配置项等

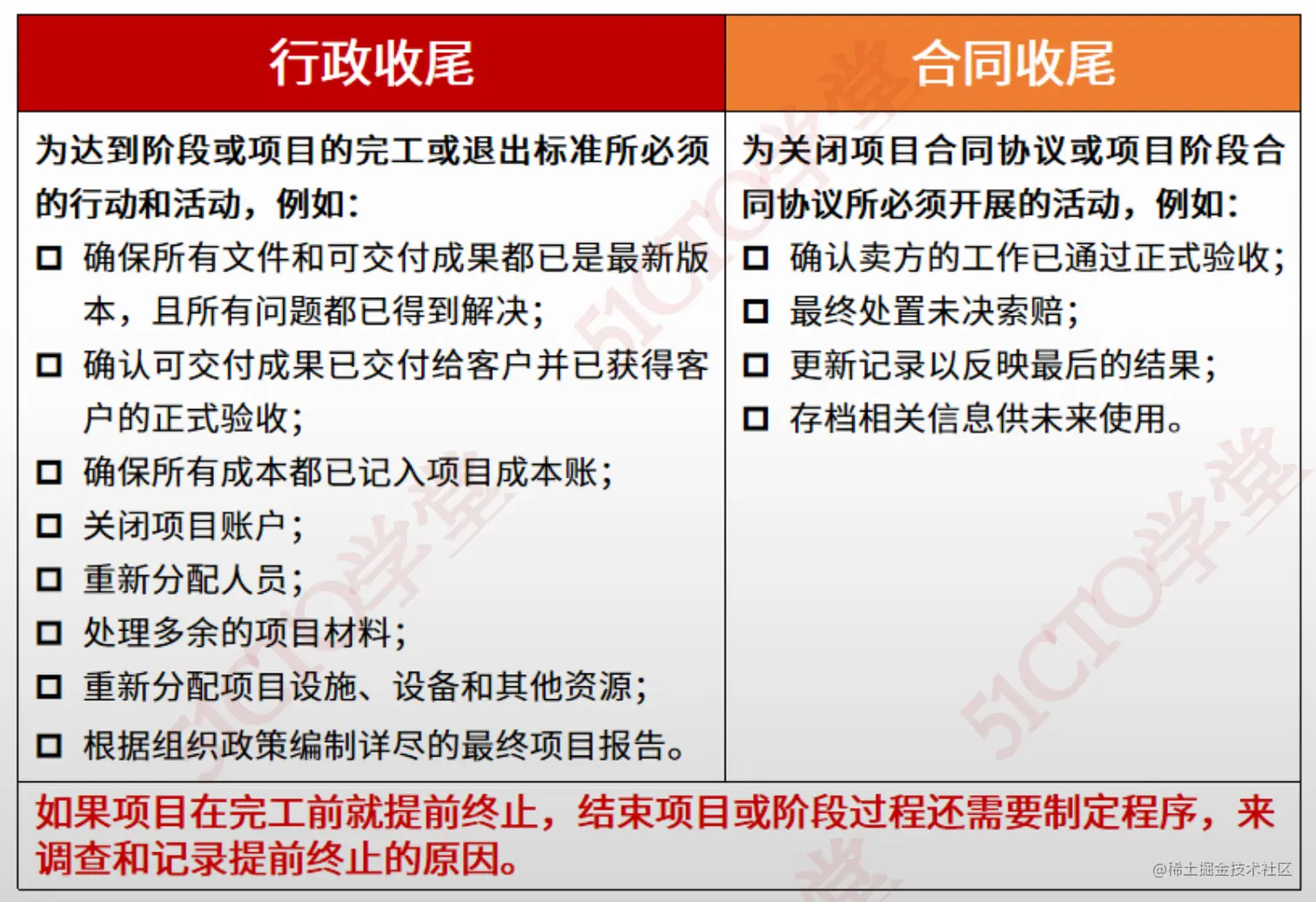

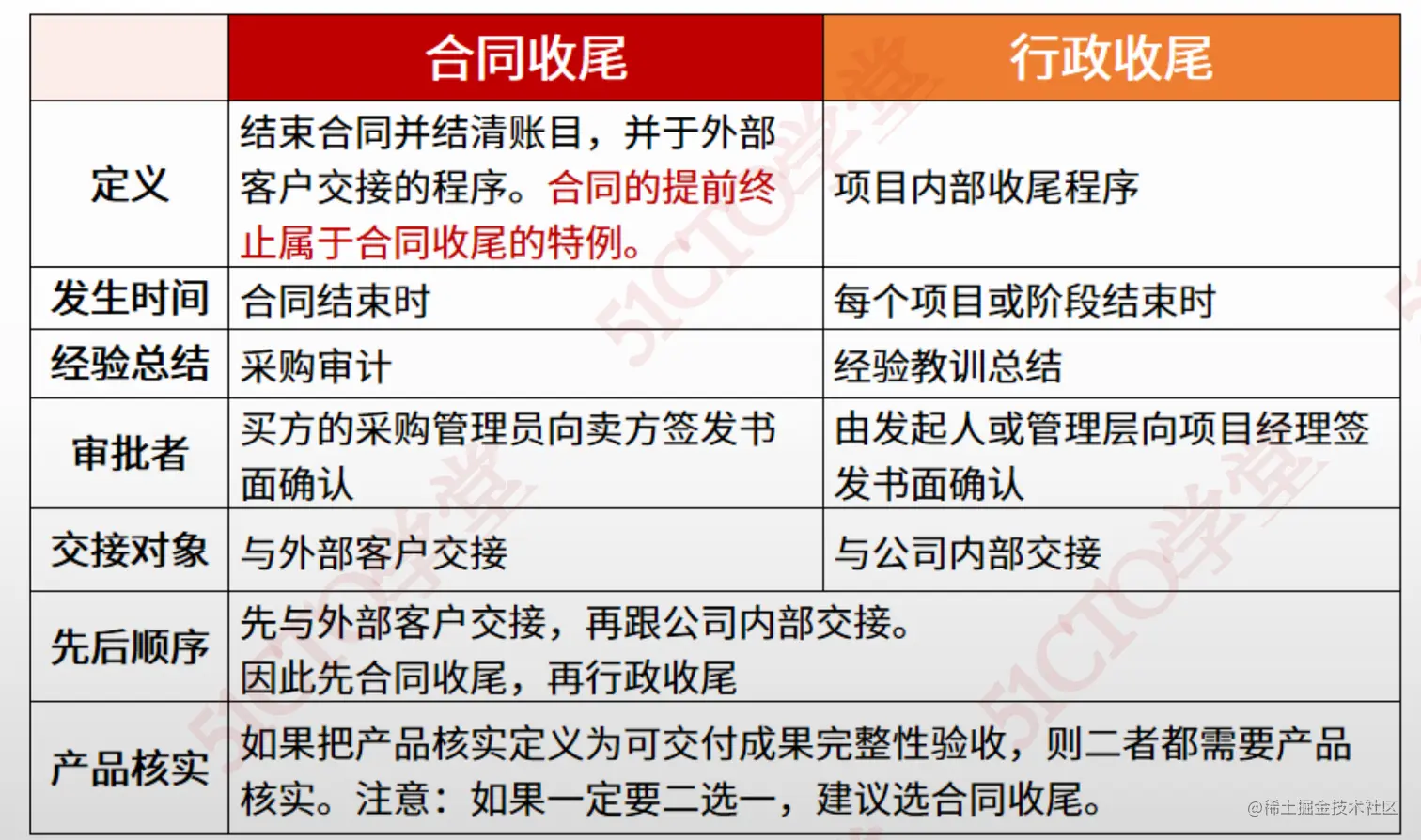

- 合同收尾(对外交接,货款两清)---> 行政收尾(对内交接,释放资源,总结经验)
-
相关方管理:强调相关的人的支持(相关方的)
-
沟通管理:强调信息传递(传递内容的 )
-

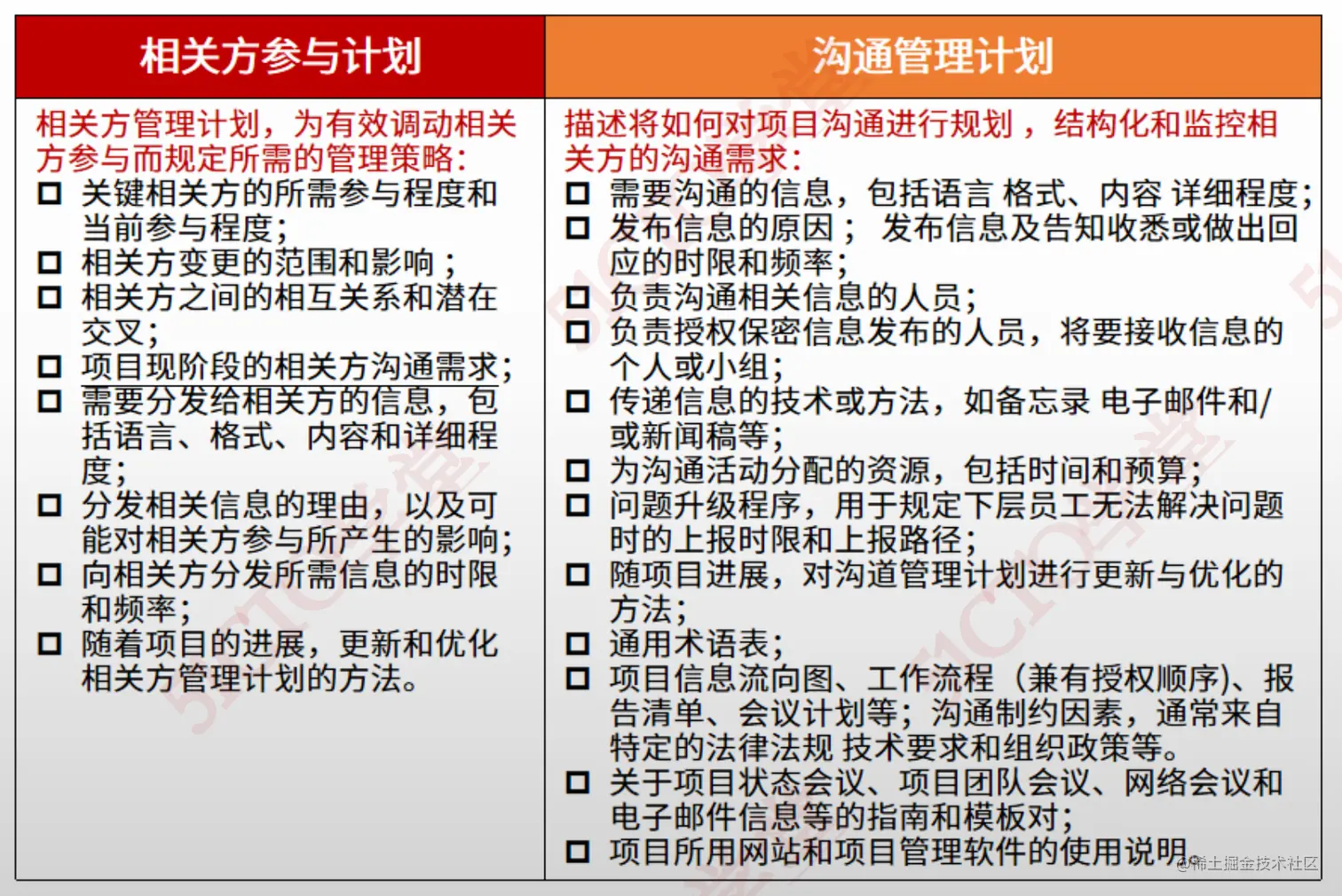

相关方管理计划:调动相关方参与制定的计划
-
沟通管理计划:描述项目如何沟通制定的计划(计划结构化及明确相关方沟通需求)

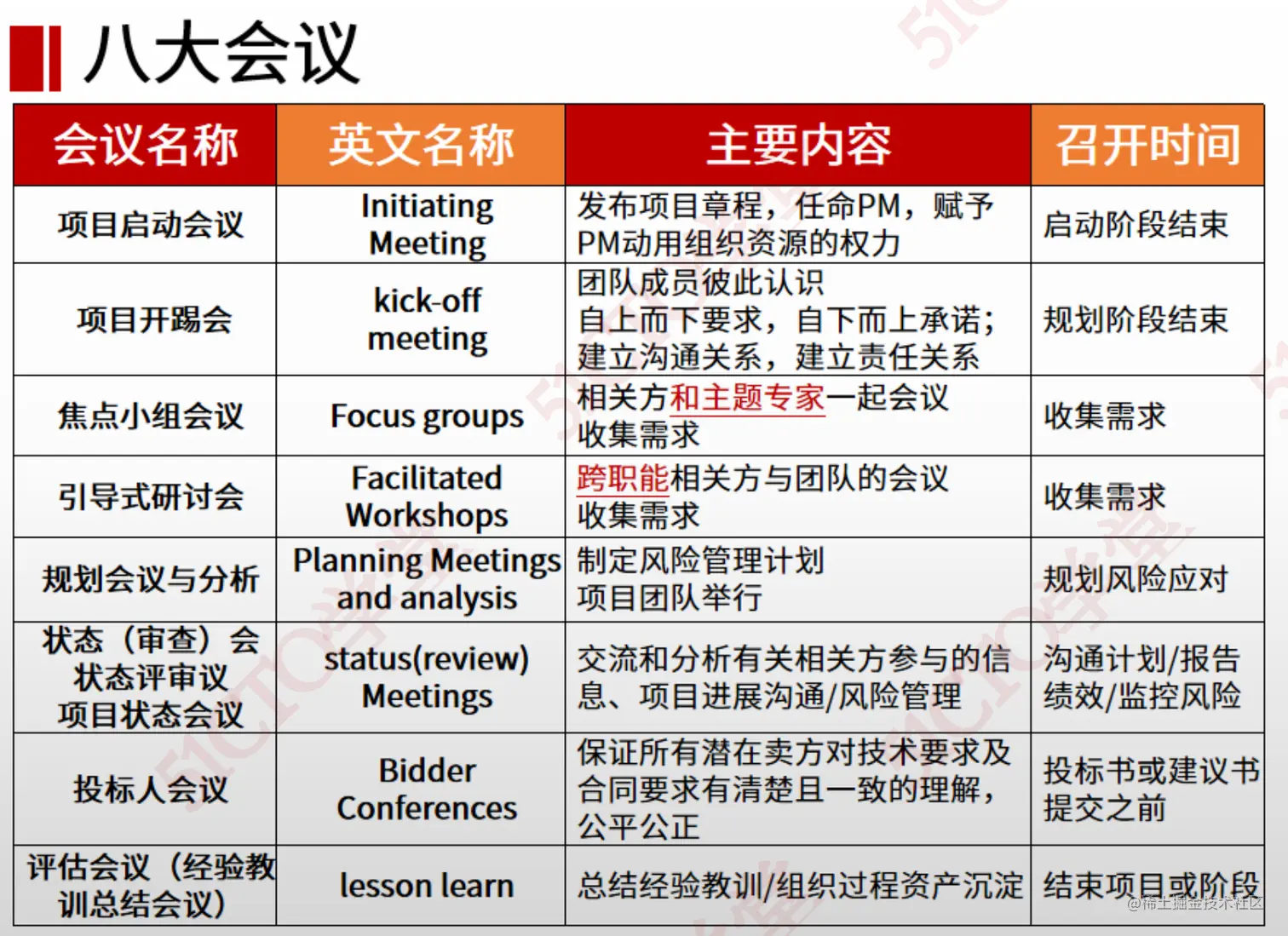

- 项目启动会:启动阶段(制定项目章程) --> 启动结束,开项目启动会(发布章程,任命PM,调配资源)
- 项目开题会/项目开工会:规划阶段(制定管理计划) --> 规划结束(团队认识,誓师, )
- 规划会议分析:规划风险应对

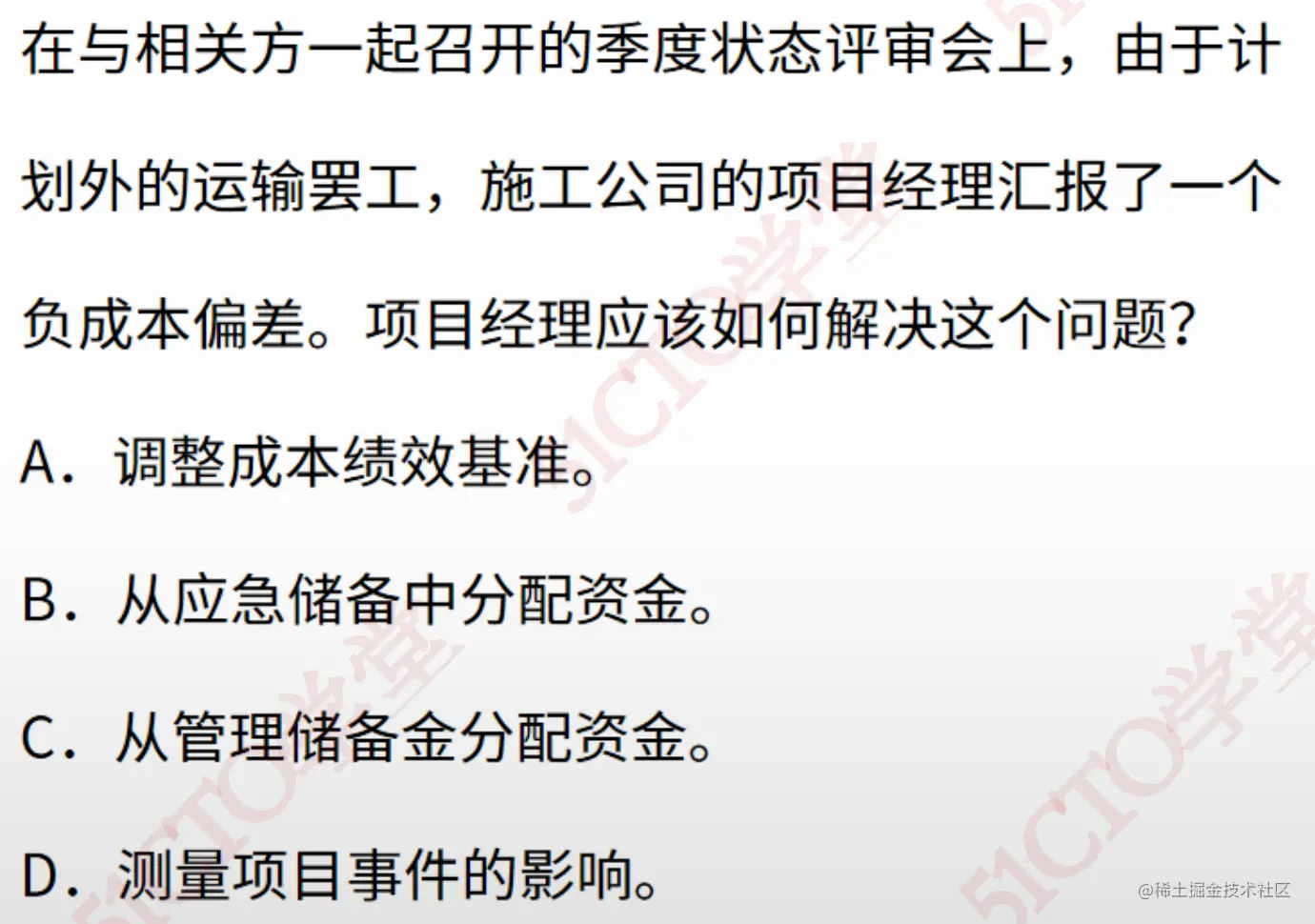

- 状态评审会:监控风险
- 投标人会议:潜在卖方理解买房需求 --> 提交投标书之前
- 评估会议:总结经验教训 --> 项目结束阶段

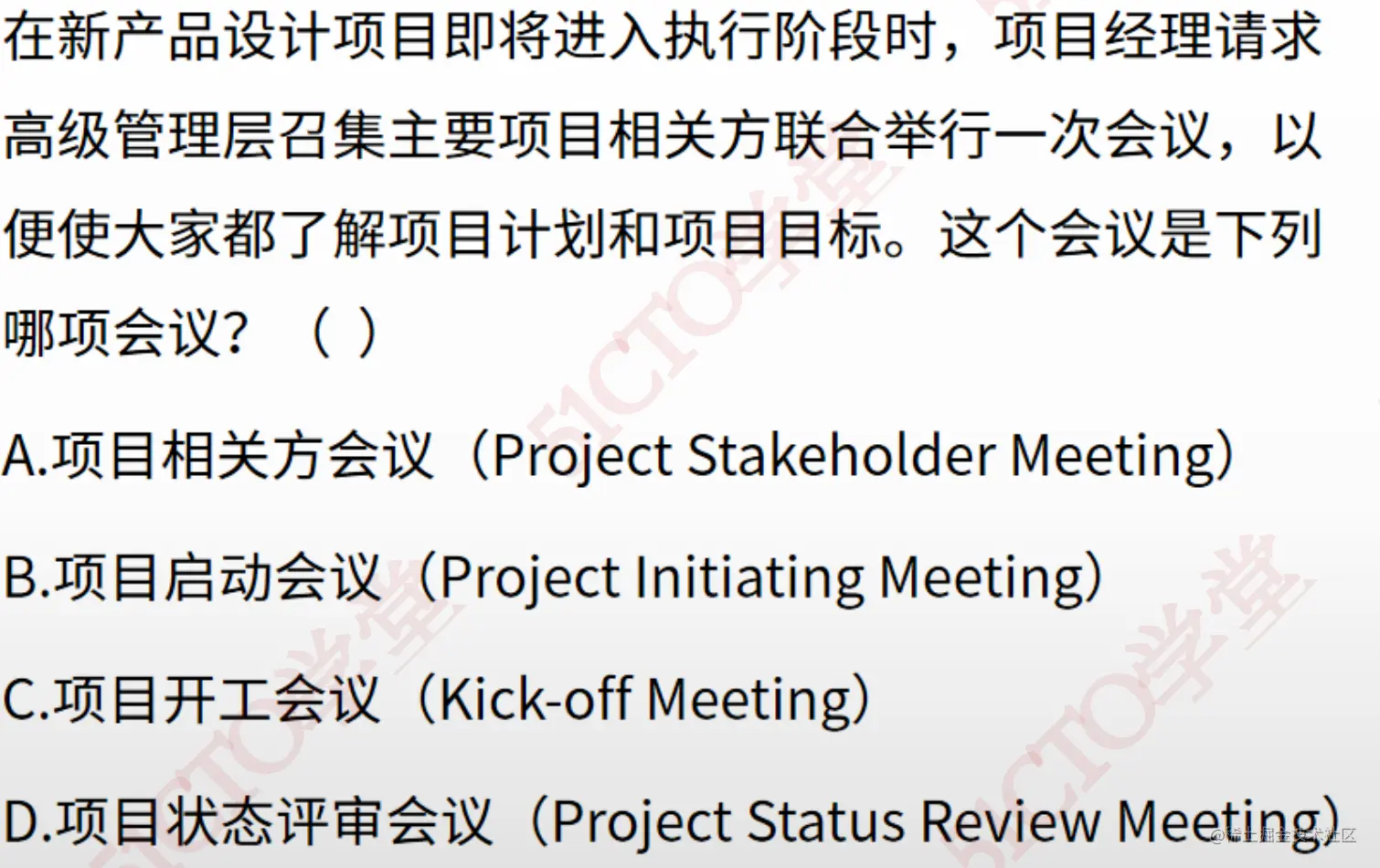

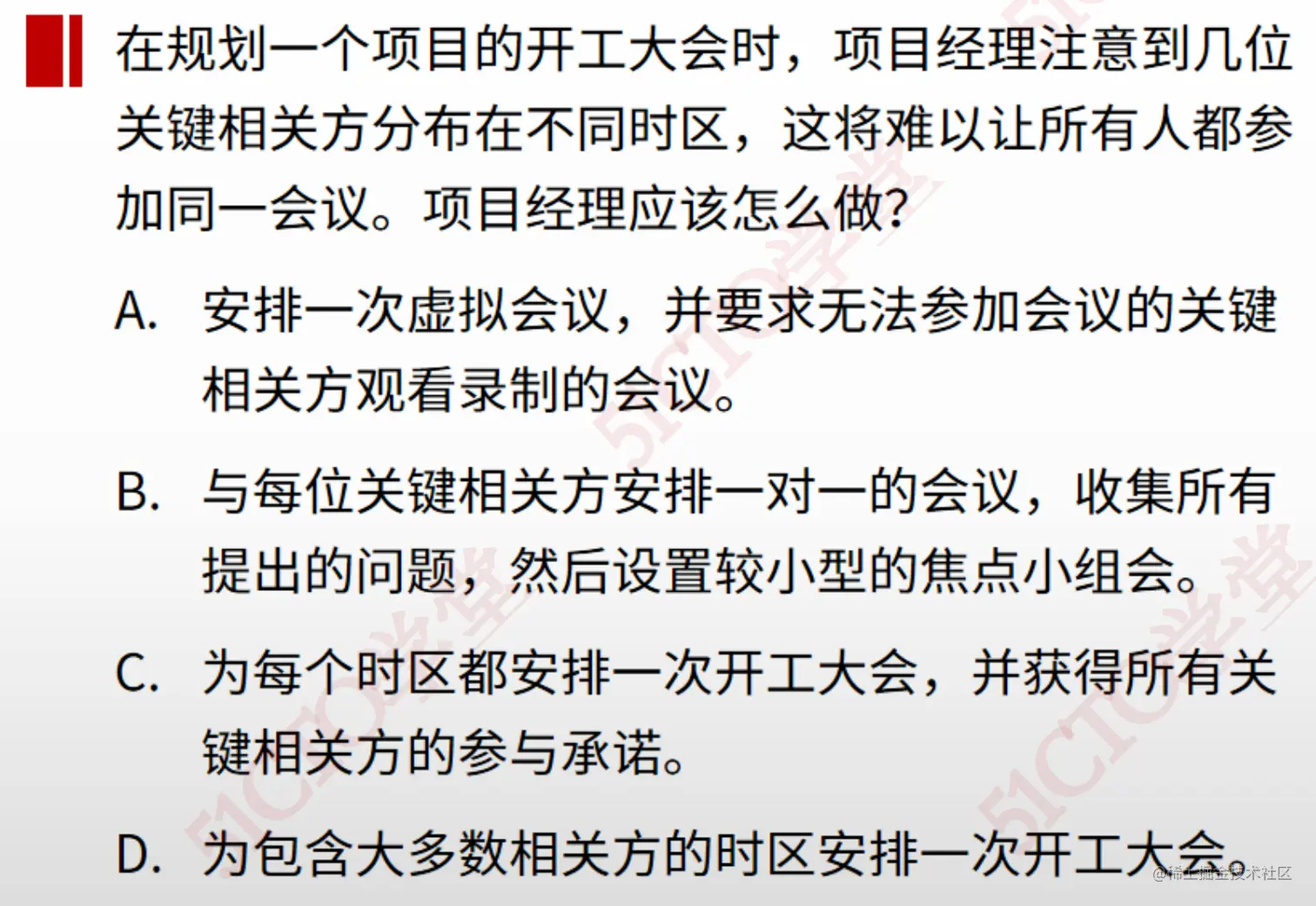

- 开工大会目的:获取相关方的支持及承诺

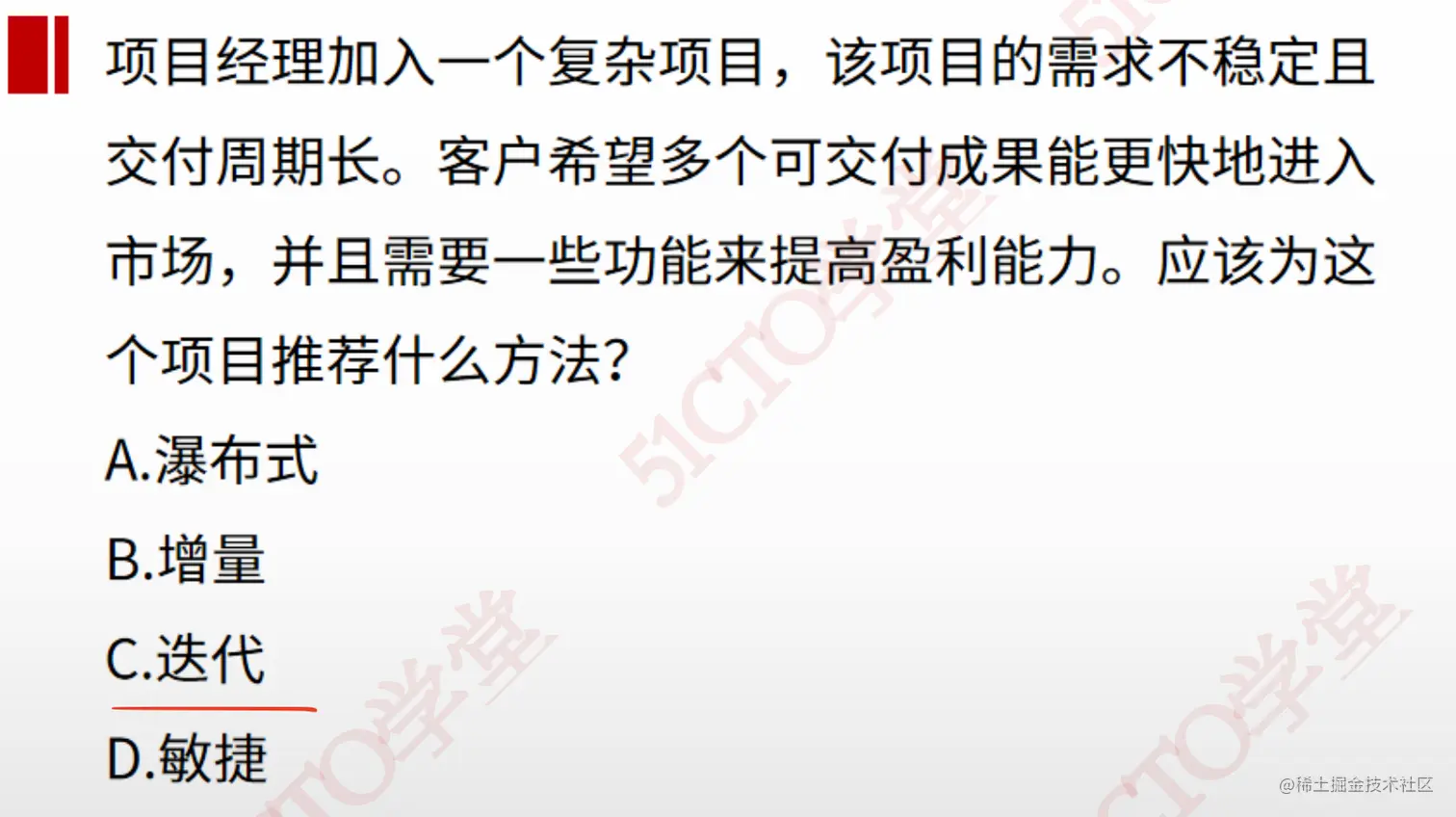

- c
- c
同 第十六讲:质量管理vs控制质量

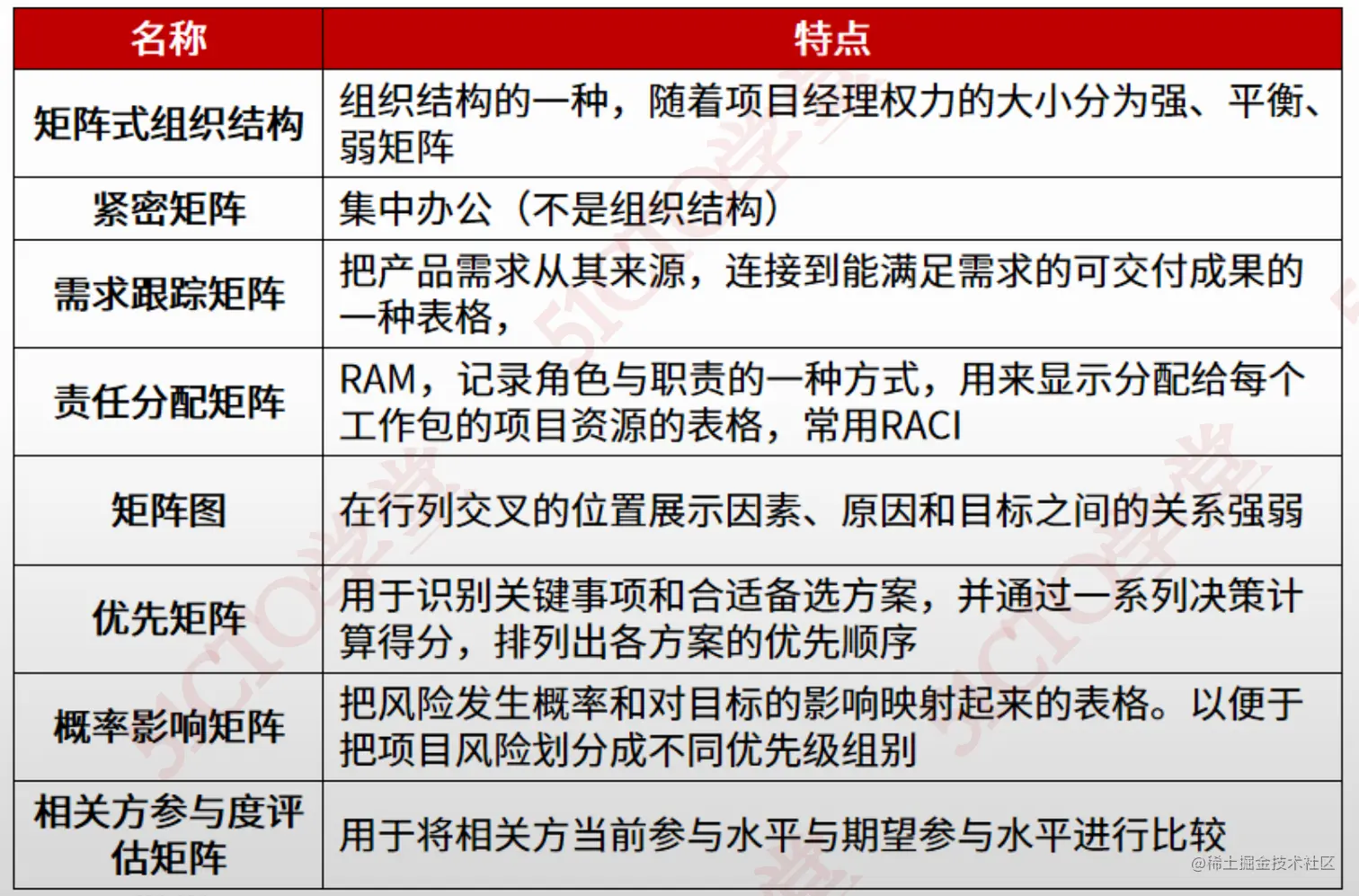

- 常考如下:
- 需求跟踪矩阵

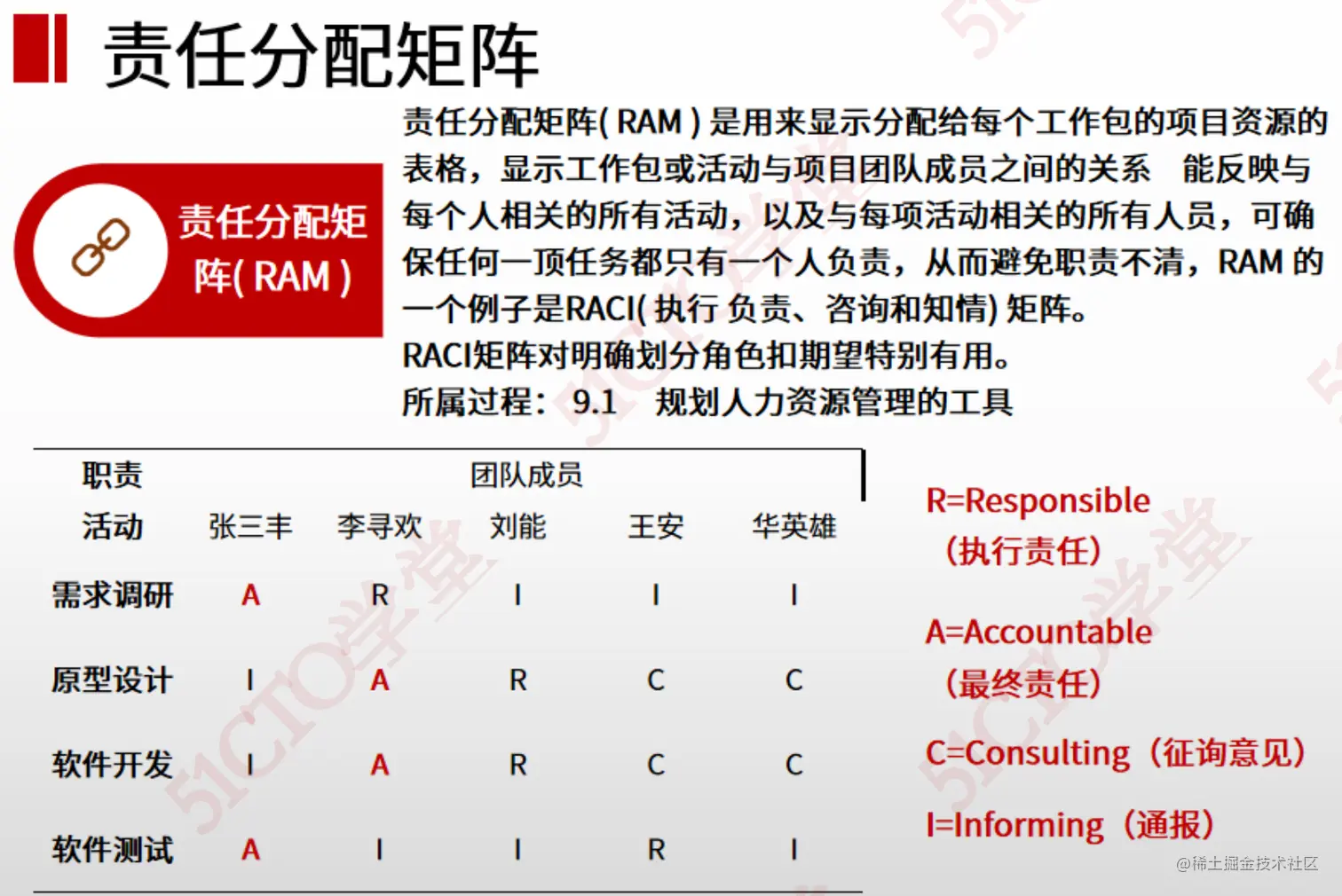

- 责任分配矩阵
- 概率影响矩阵
- 相关方参与度评估矩阵
总结:

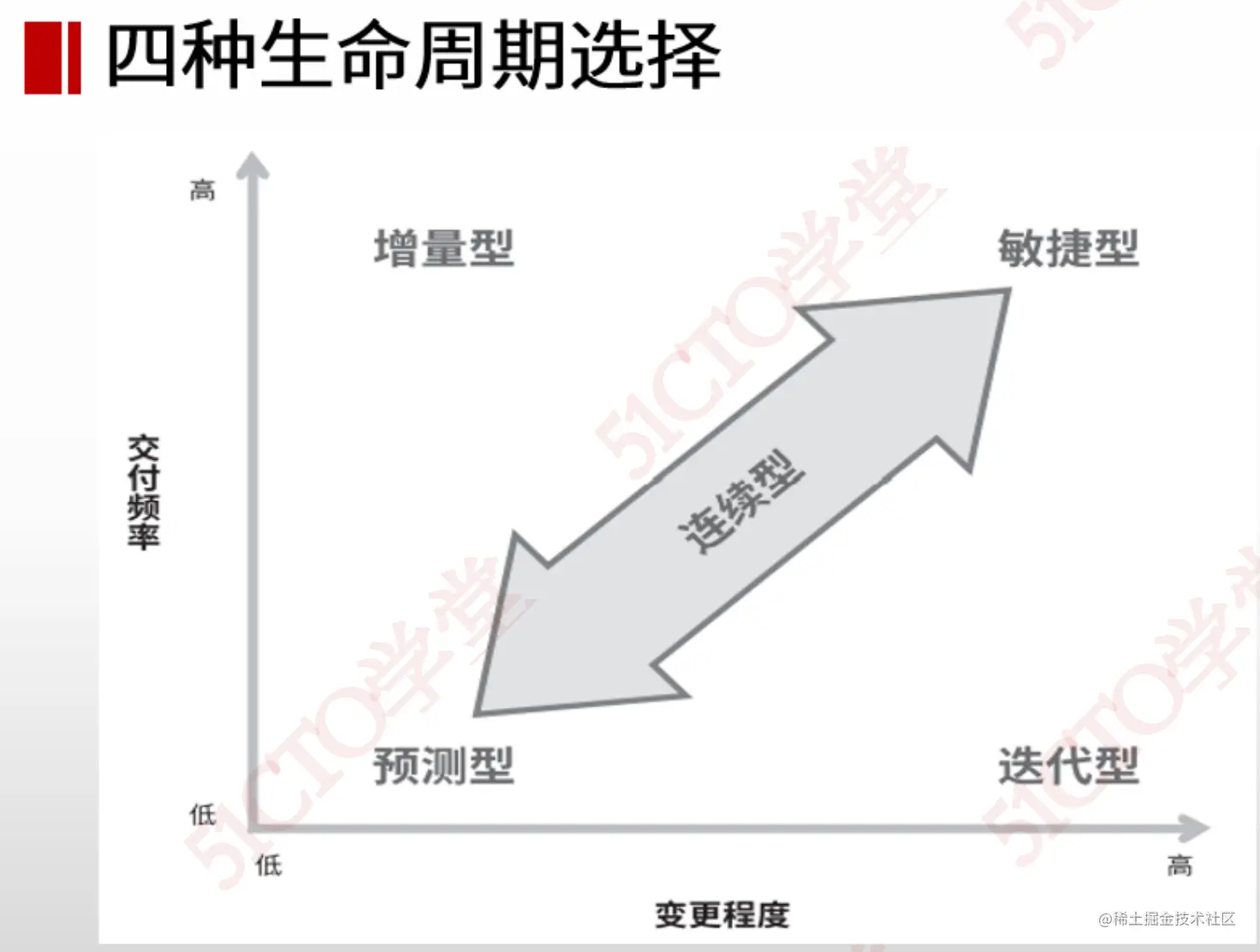

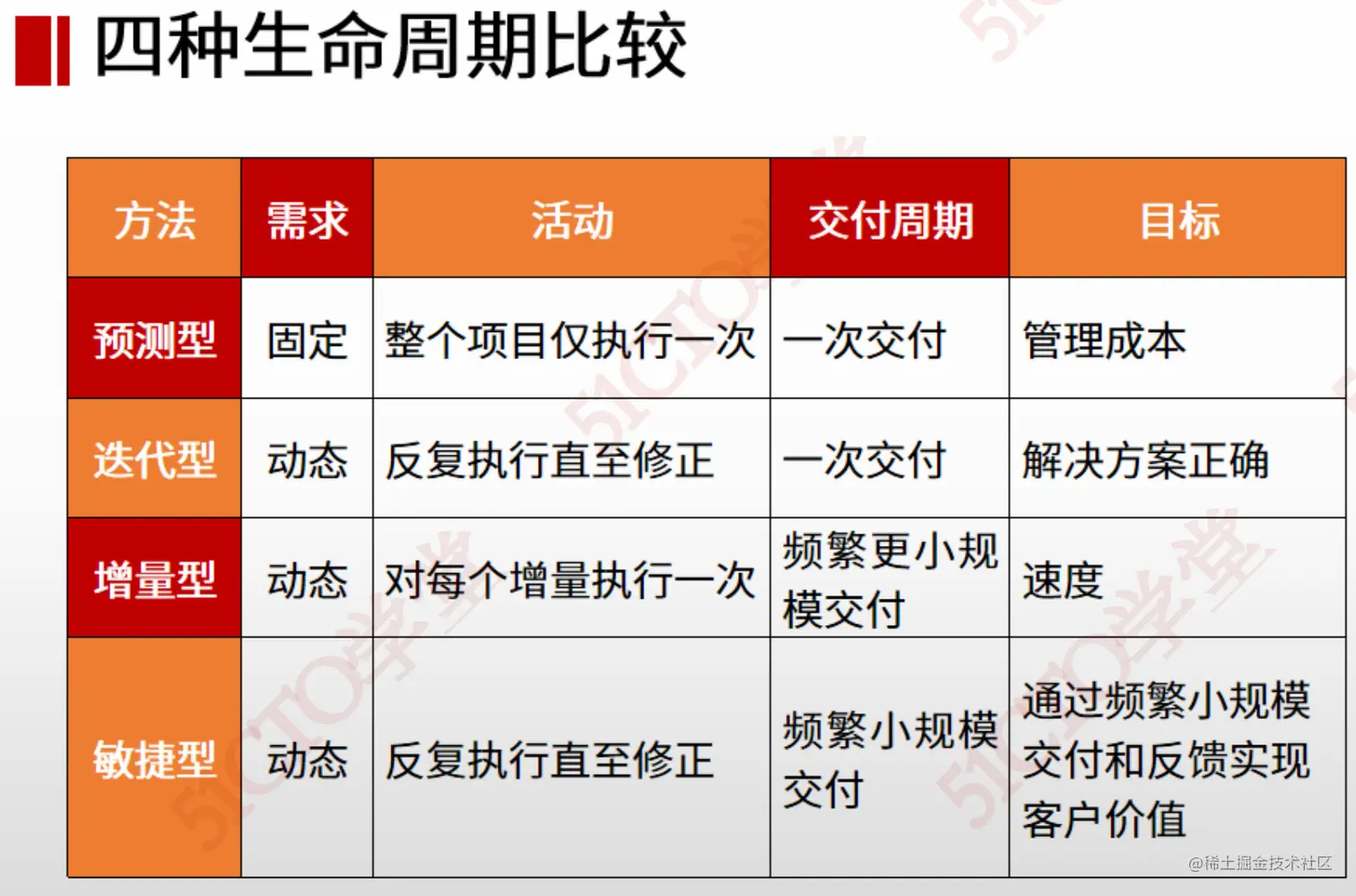

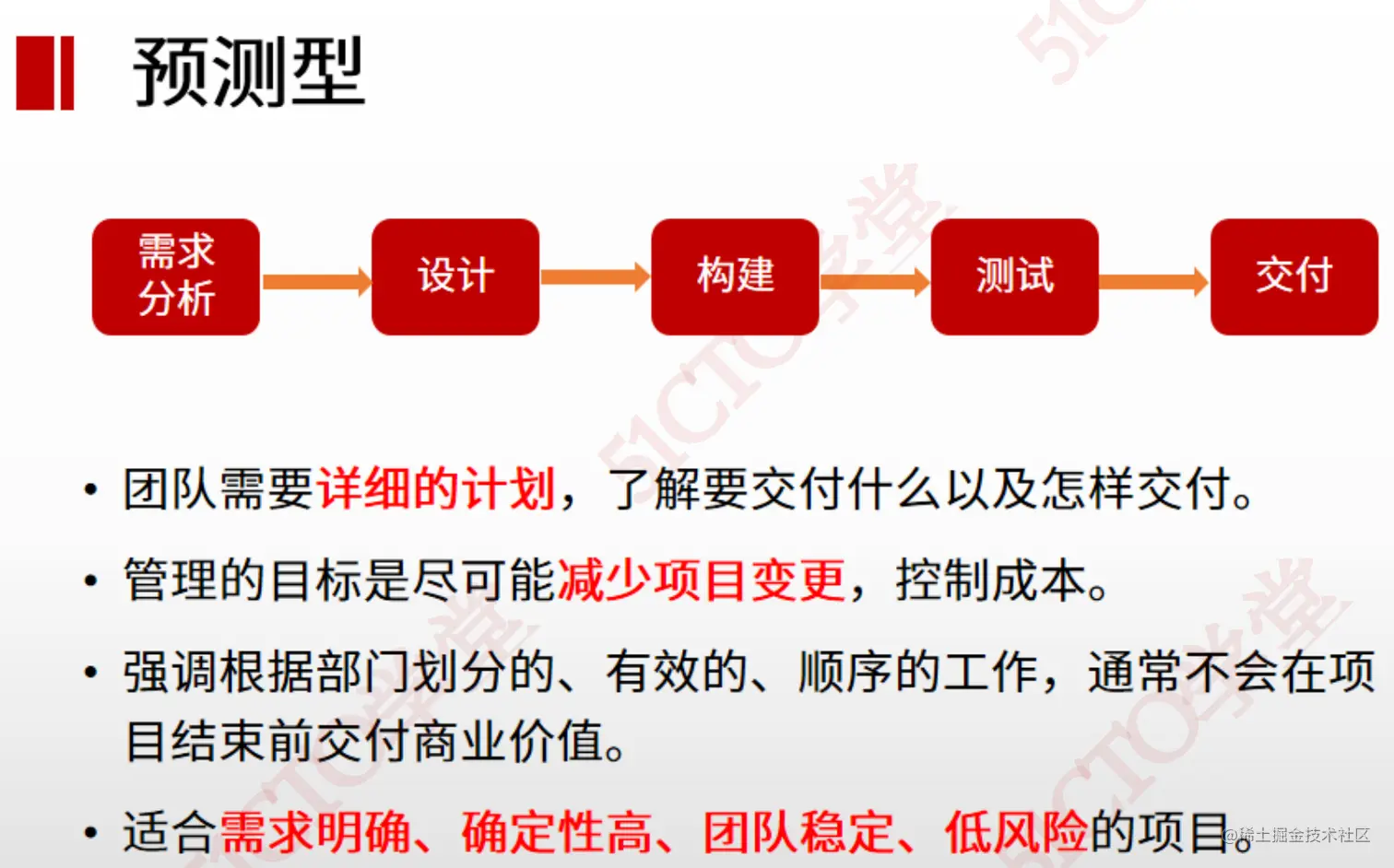

- 预测性:
- 需求明确,风险小项目,一次性交付

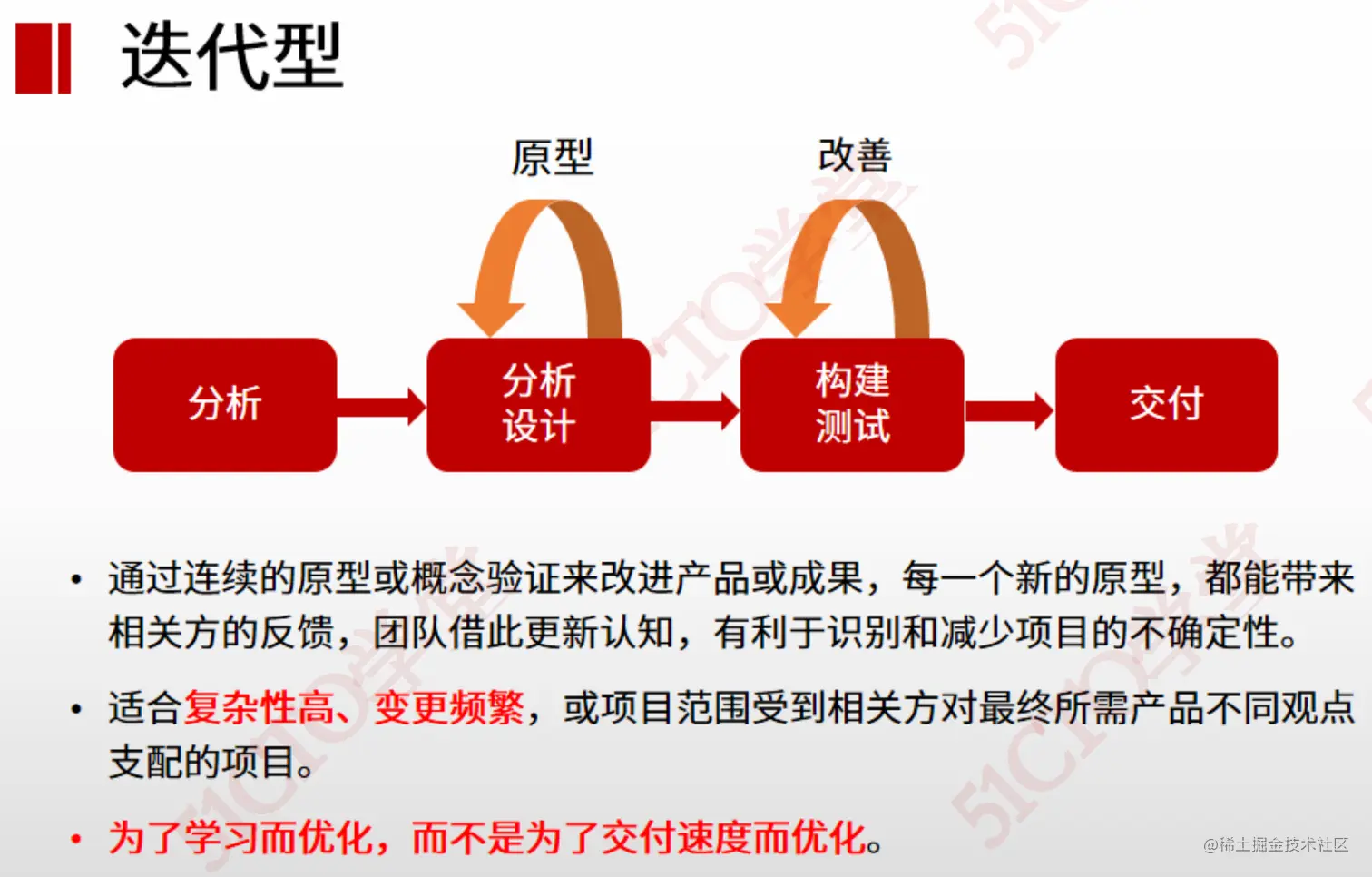

- 迭代性:
- 变更频繁,强调优化质量,一次性交付

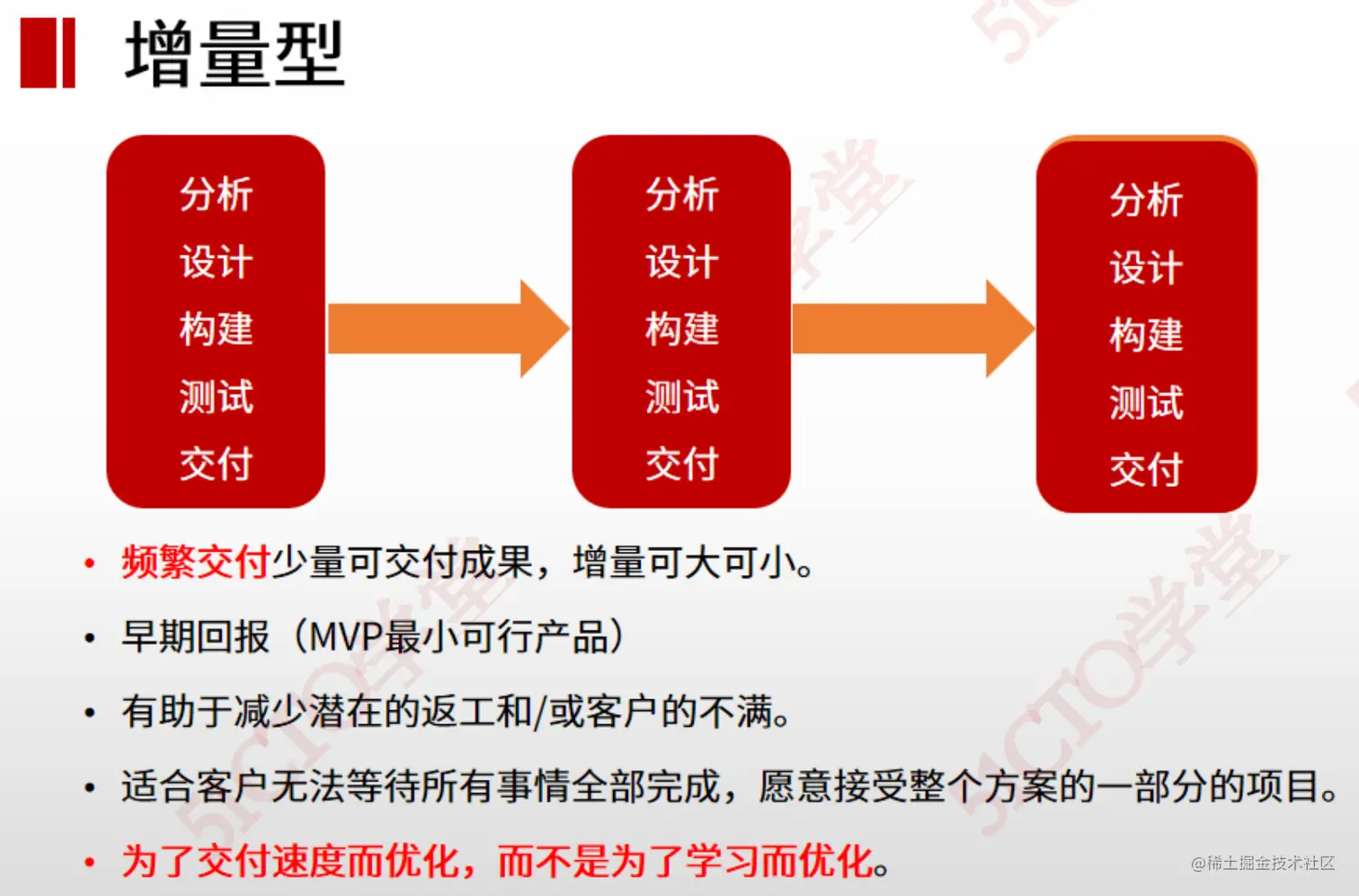

- 增量型
- 变更频繁,强调交付速度,频繁交付

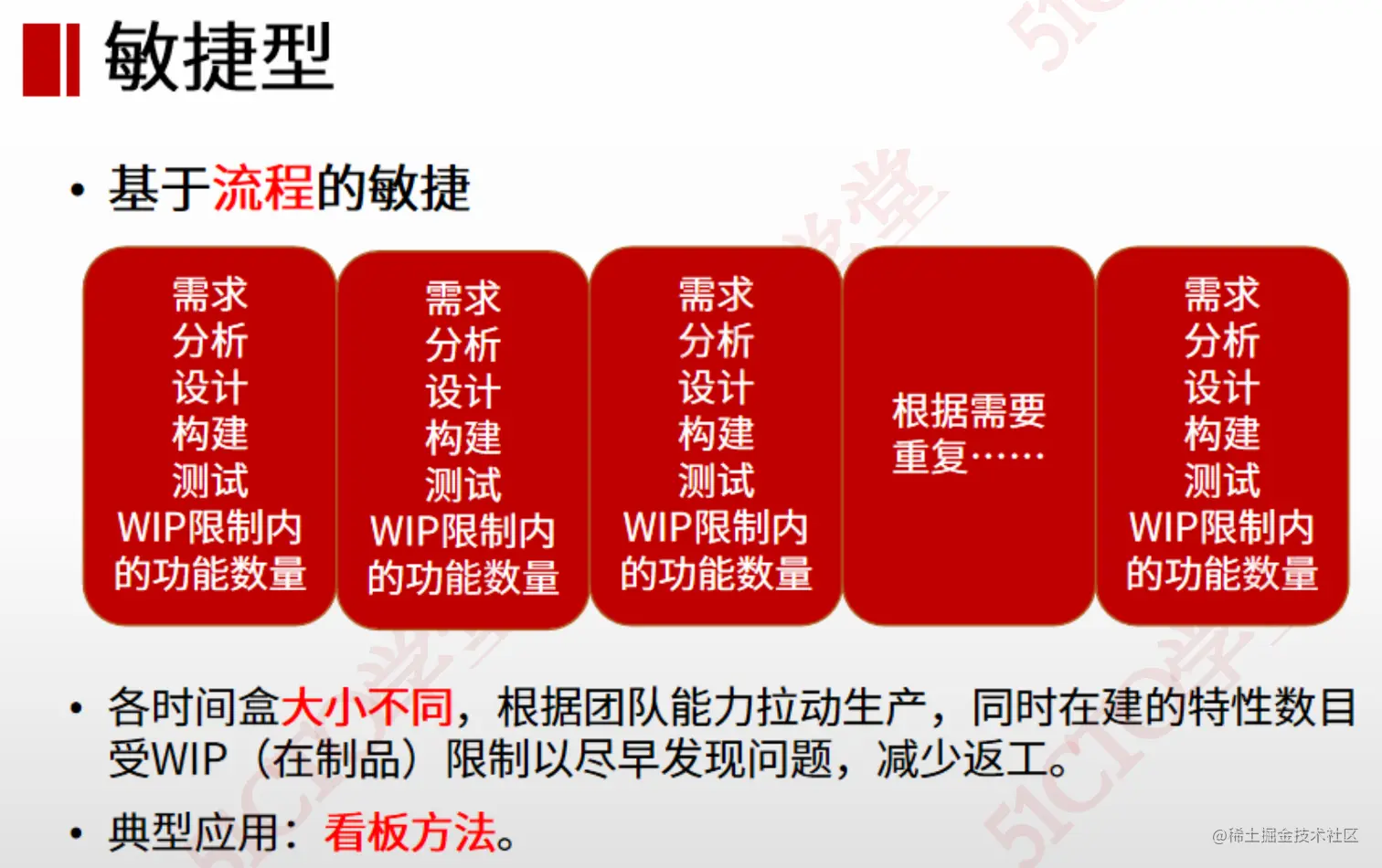

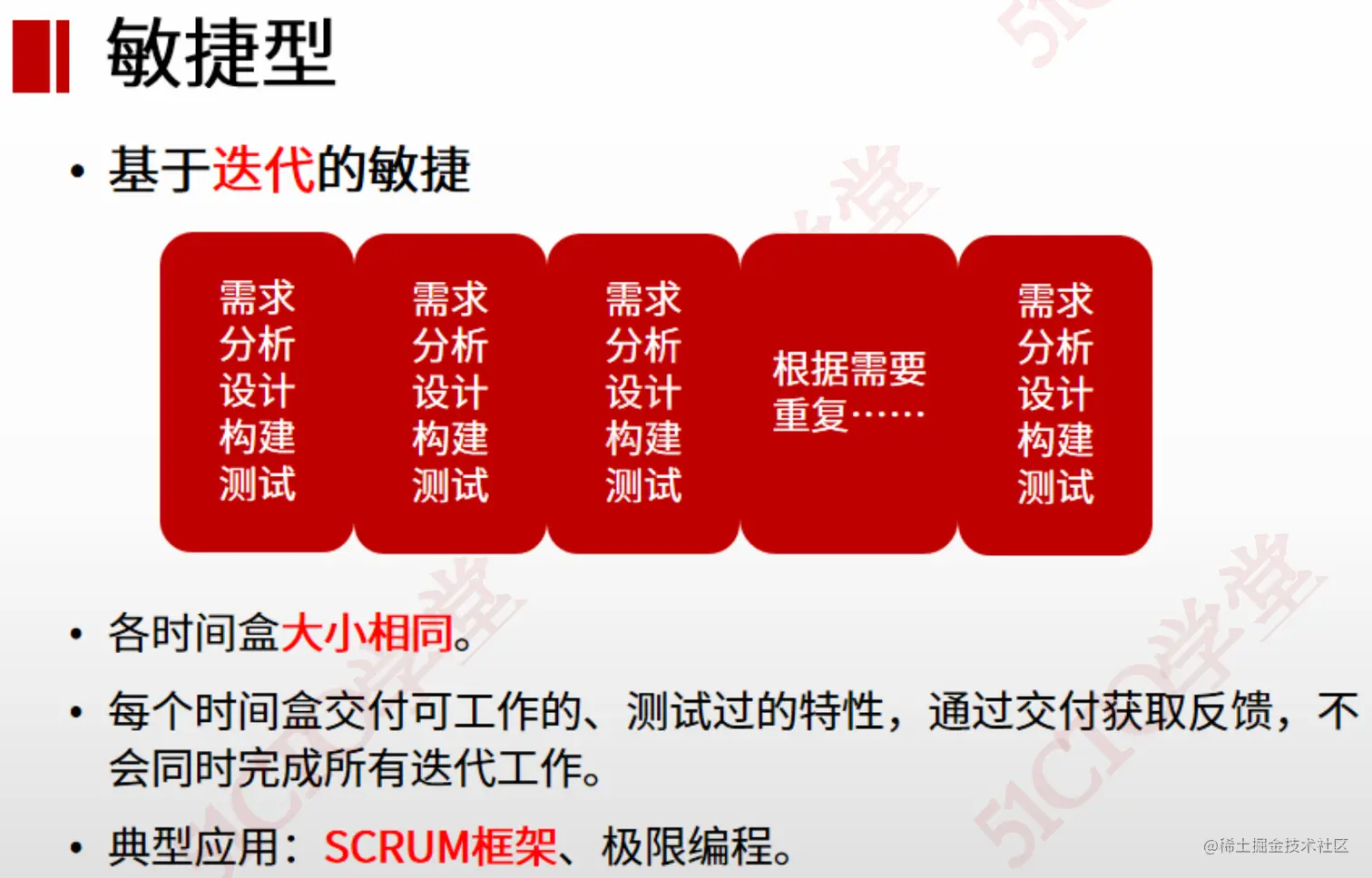

- 敏捷性(含迭代型,流程型):
- 兼容迭代型及增量型,变更频繁,强调频繁交付及优化质量,频繁交付(使用短周期)
- 迭代型敏捷:时间盒相等,频繁交付
- 流程型敏捷:时间盒不等,按流程
分析:

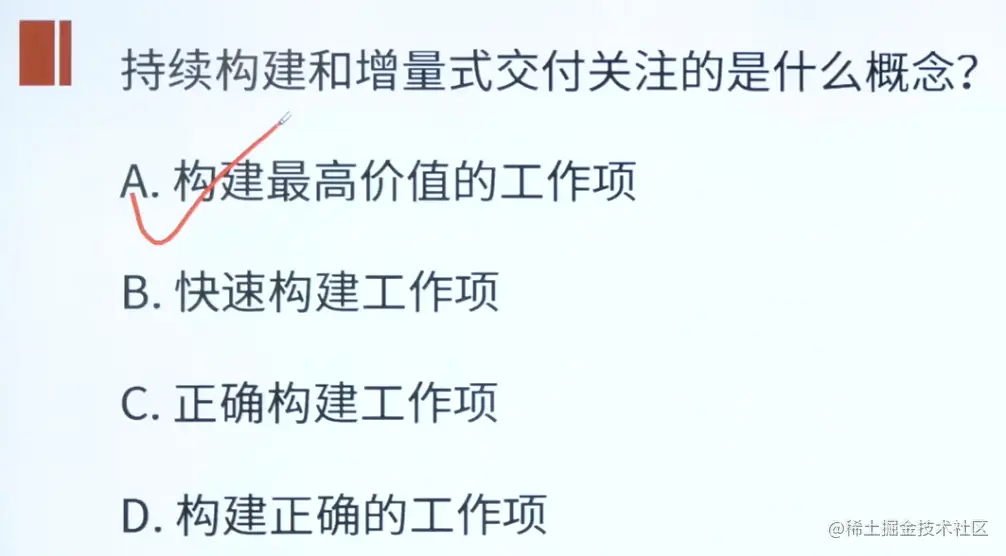

D 敏捷不适合周期长 pass

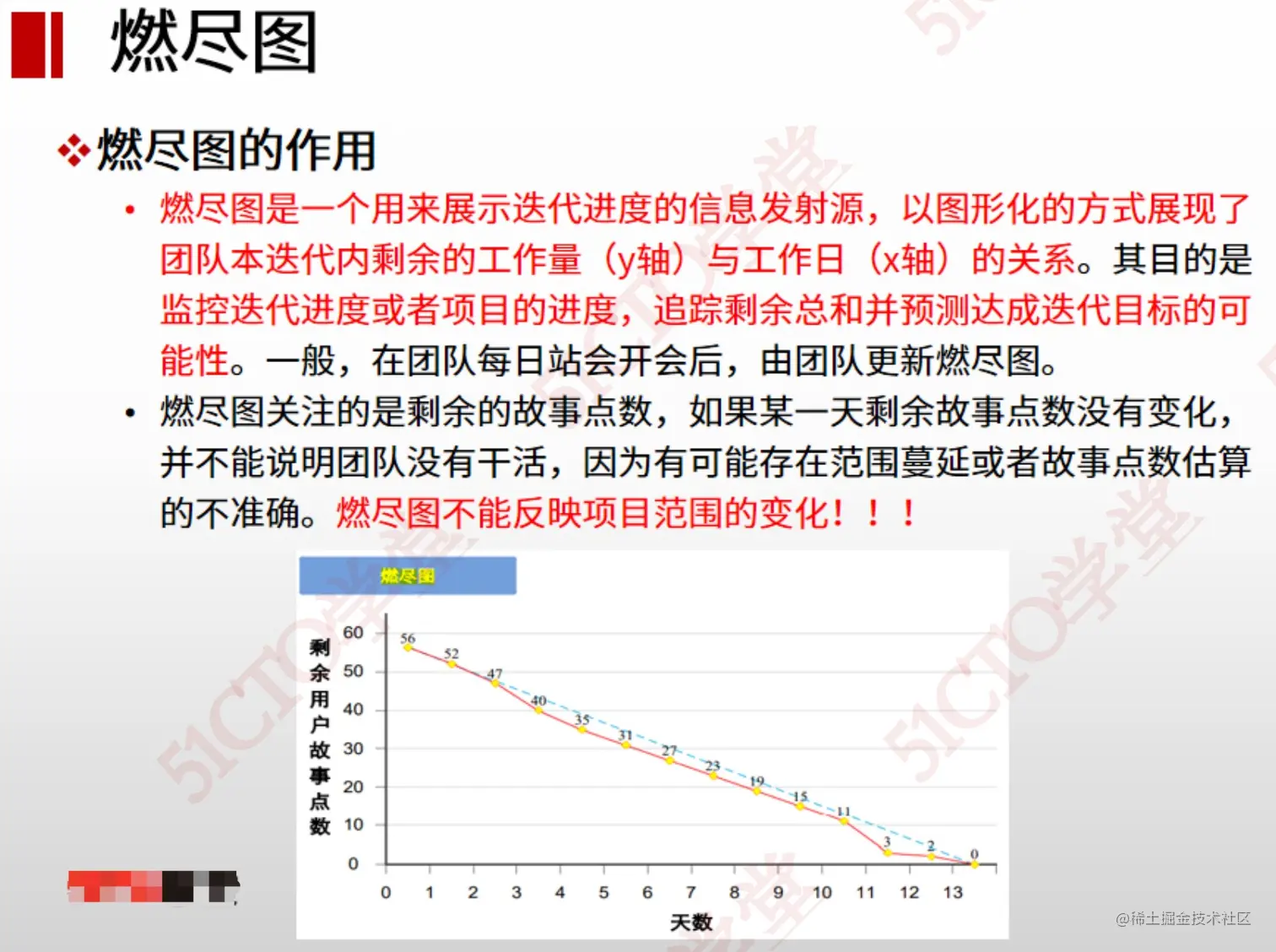

一:燃尽图:
- 用户故事点数,随时间逐渐降低
- 反映项目进度(时间、工作量),项目范围变化不能显示
- 例如:某天进度没有减少,可能并非没工作,只是做了范围外的工作

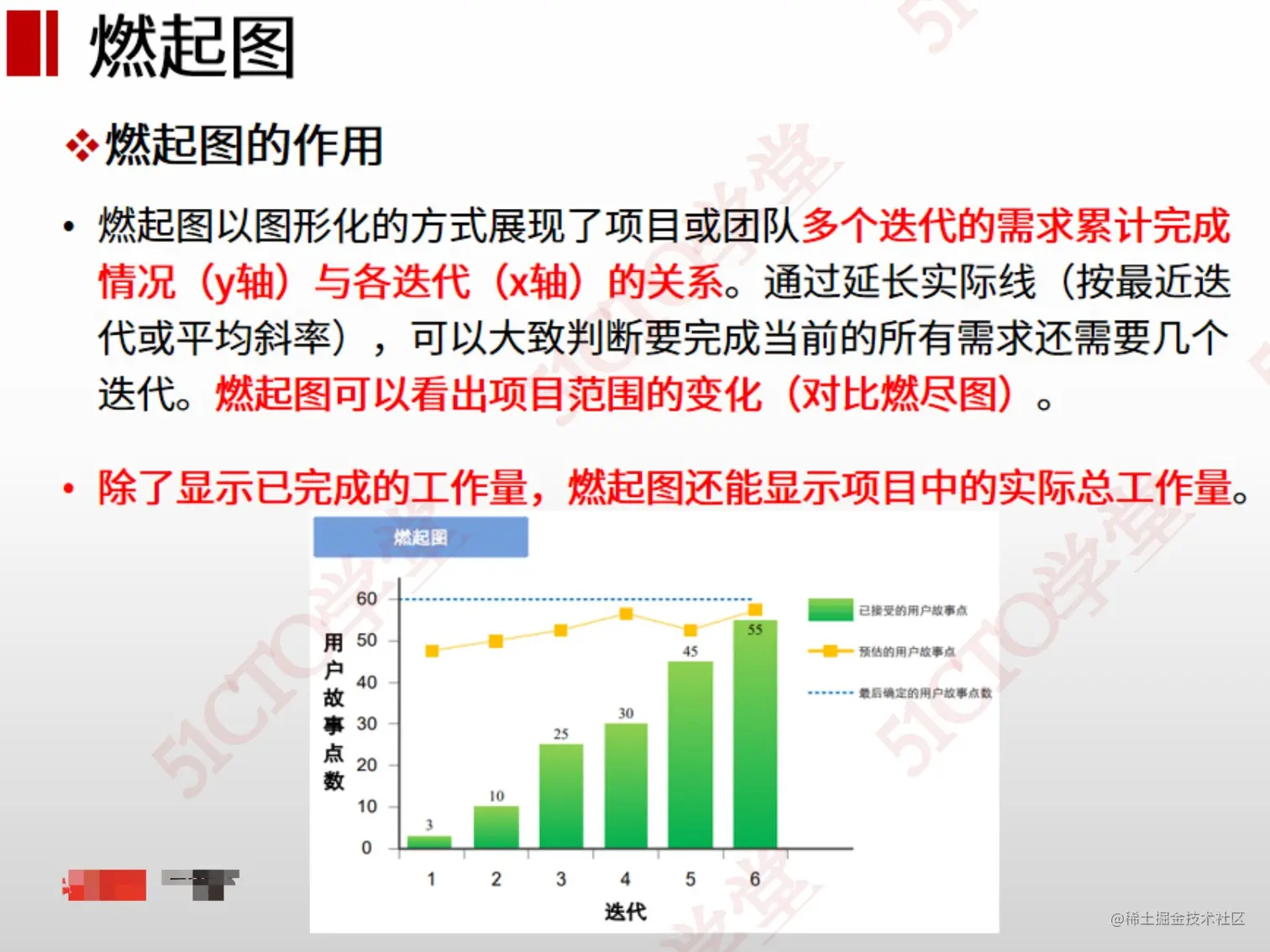

一:燃起图:
- 用户故事点数,随时间逐渐递增
- 迭代需求累计完成情况,可以显示项目范围

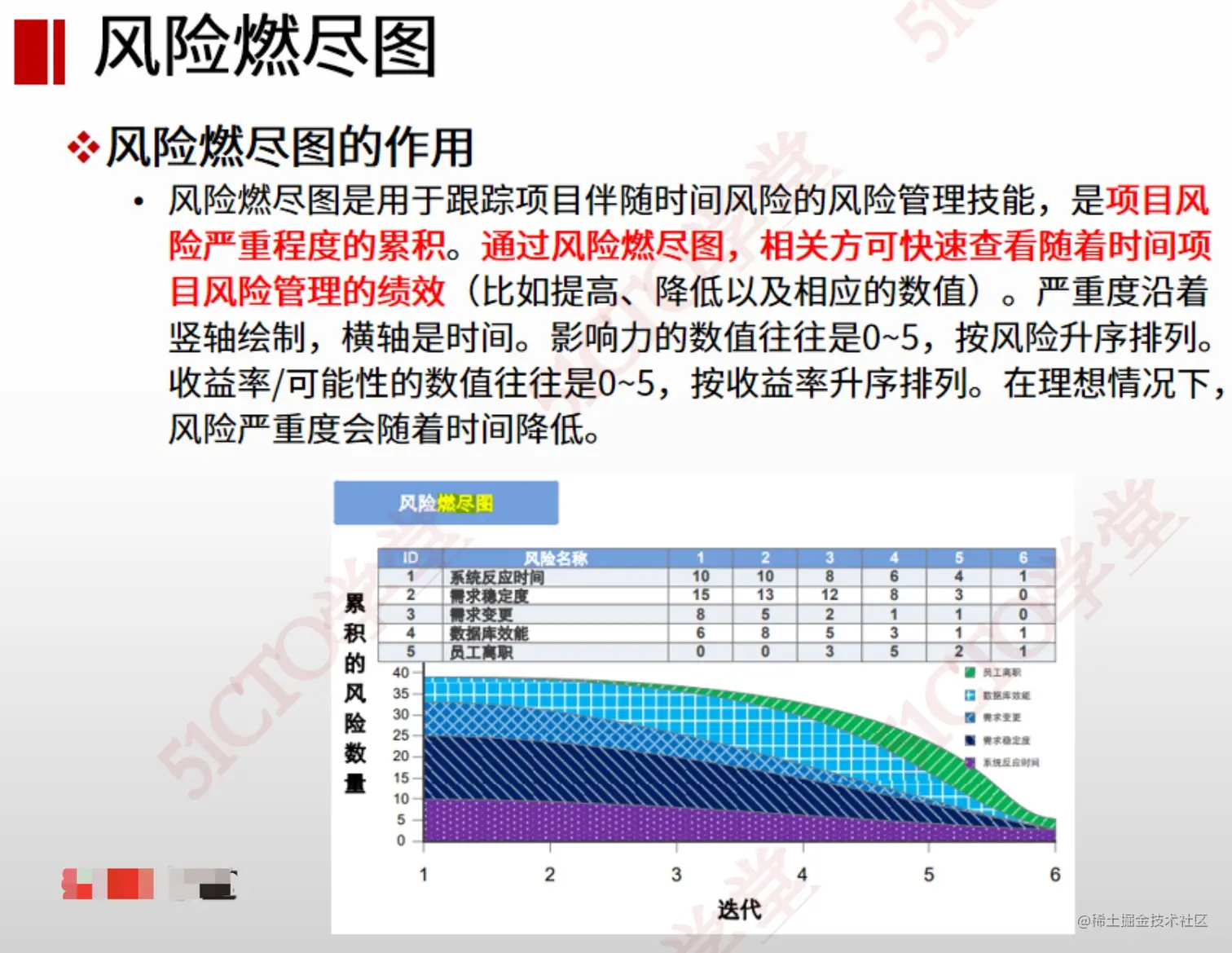

一:风险燃尽图:
- 风险问题,随时间逐渐降低
- 查看风险管理绩效

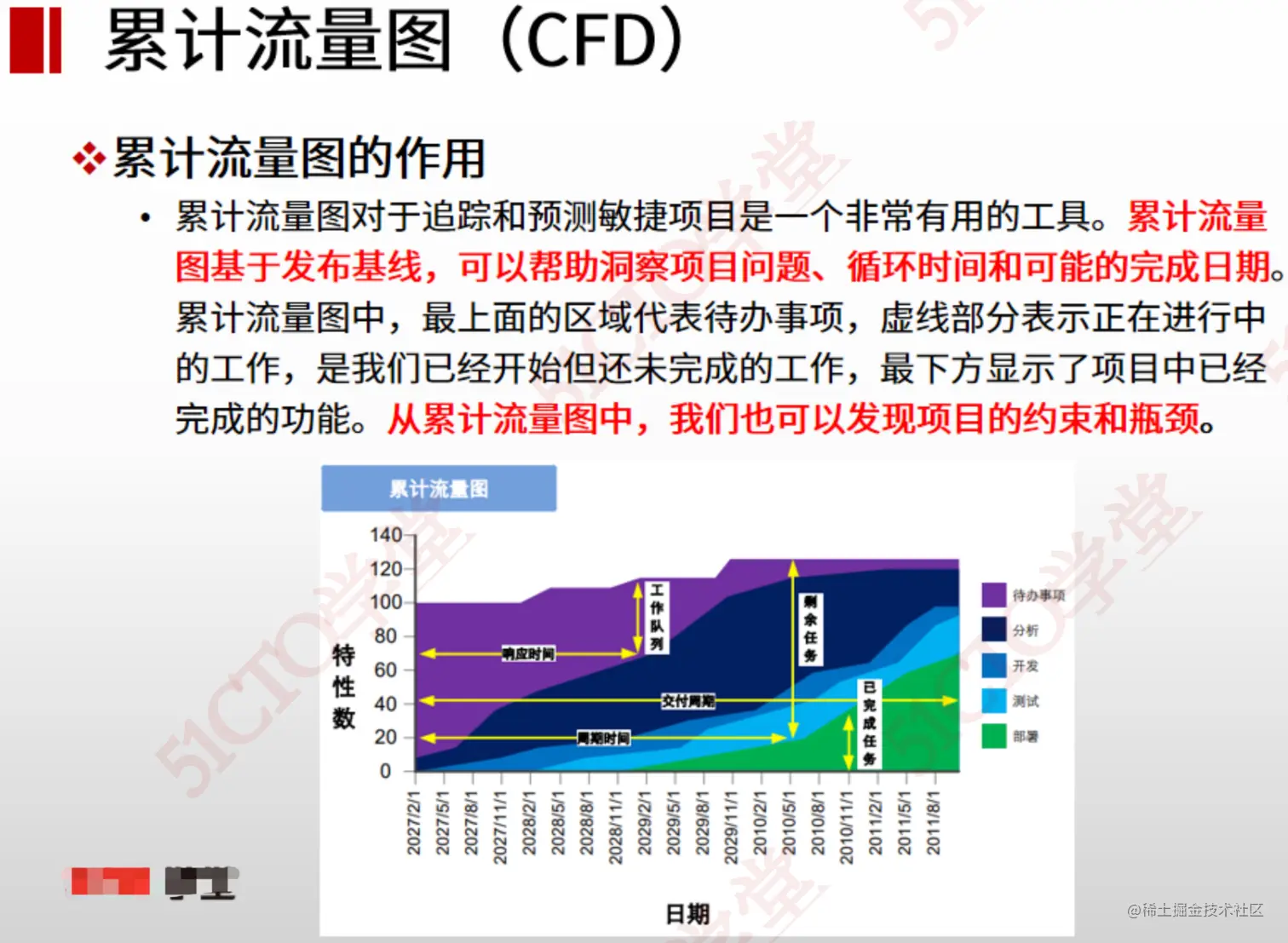

一:累计流量图:
- 各任务状态此消彼长(完成增多,待办变少)
- 分析项目问题(约束,瓶颈),预测完成时间
- 直观体现任务中的任务状态(部署,测试,开发,分析,待办)
- 体现任务状态的,不是tm分析用户流量的
| 敏捷计划 | 内容 |
|---|---|

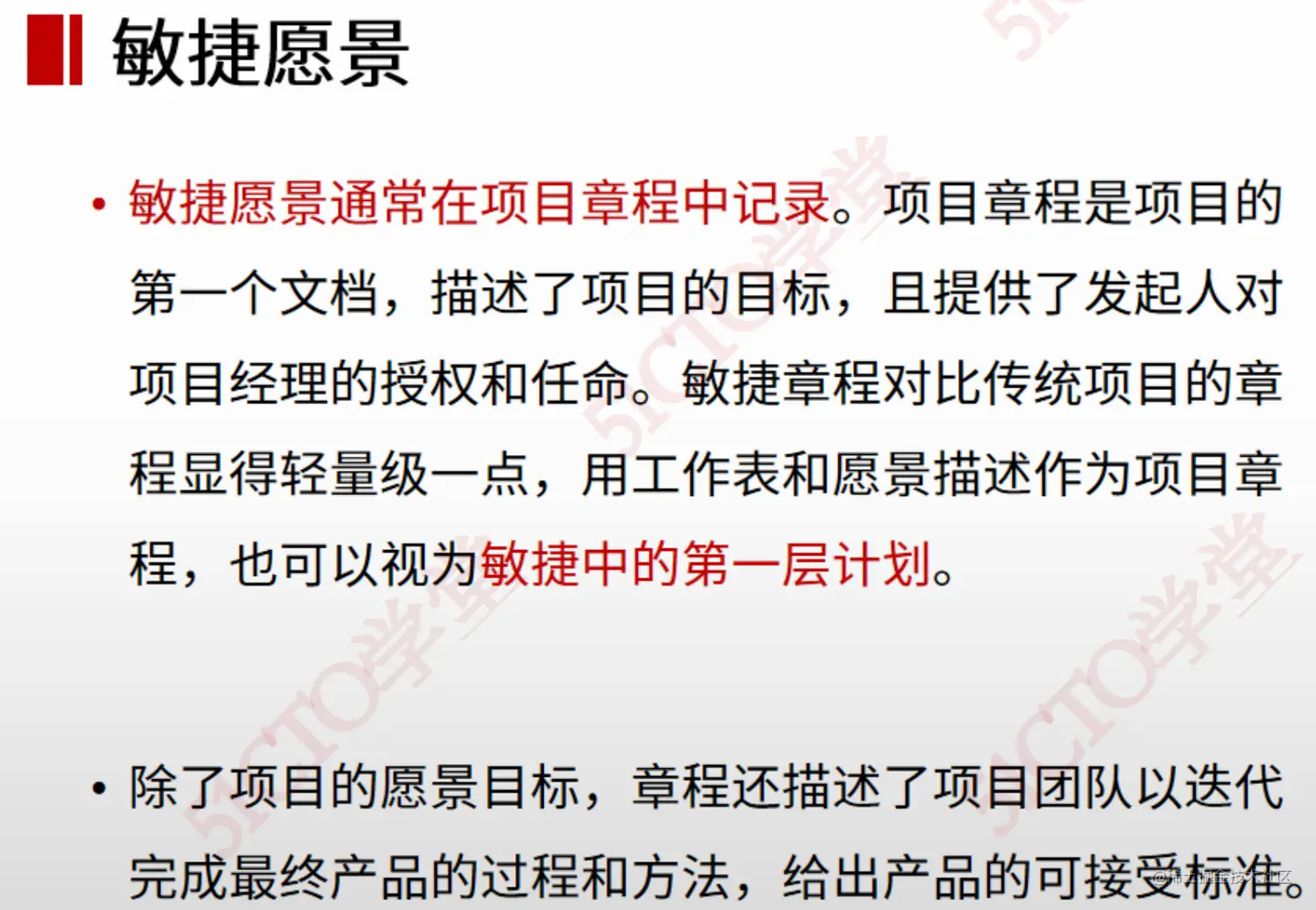

| 一:敏捷愿景 | 项目章程中记录,敏捷第一层计划 |
| 二:产品路线图 | 概述产品层级,近期项目发布版本,大致范围(关注目标非细节)负责人:PO 【周期:6个月更新一次】 |

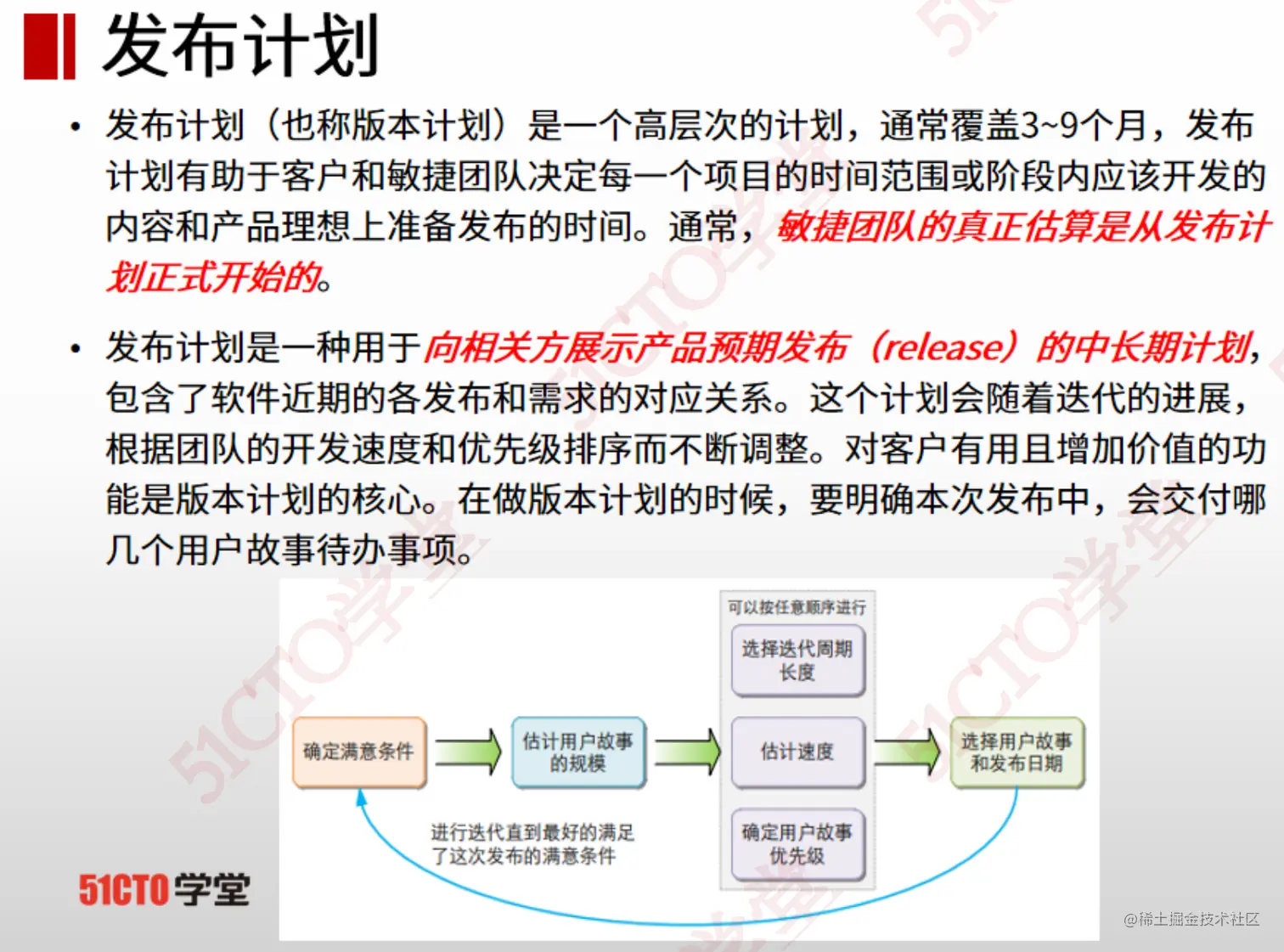

| 三:发布计划 | 展示产品预期发布的中长期计划,交待用户故事代办事项 负责人:PM 【周期:3-6个月】 |

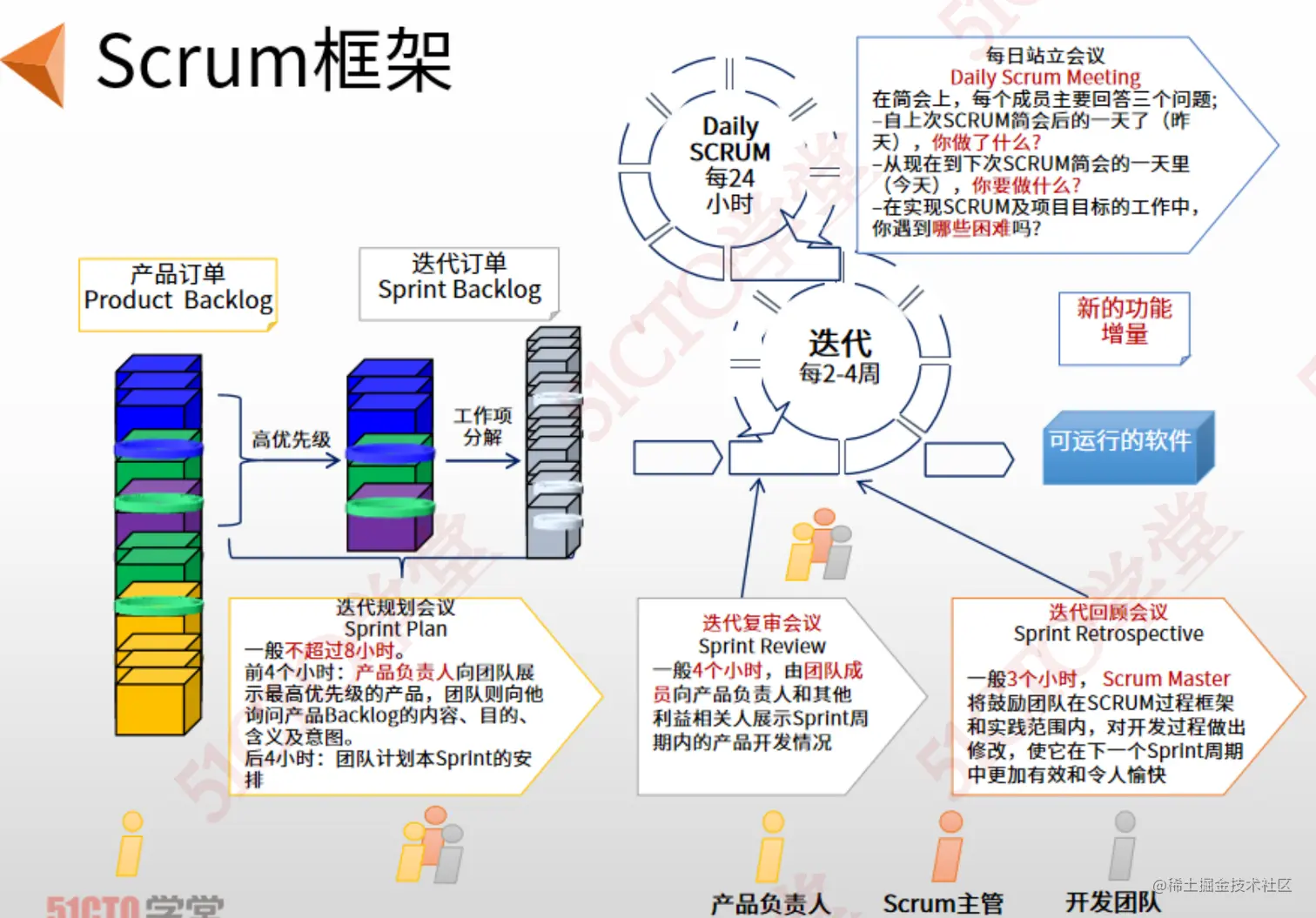

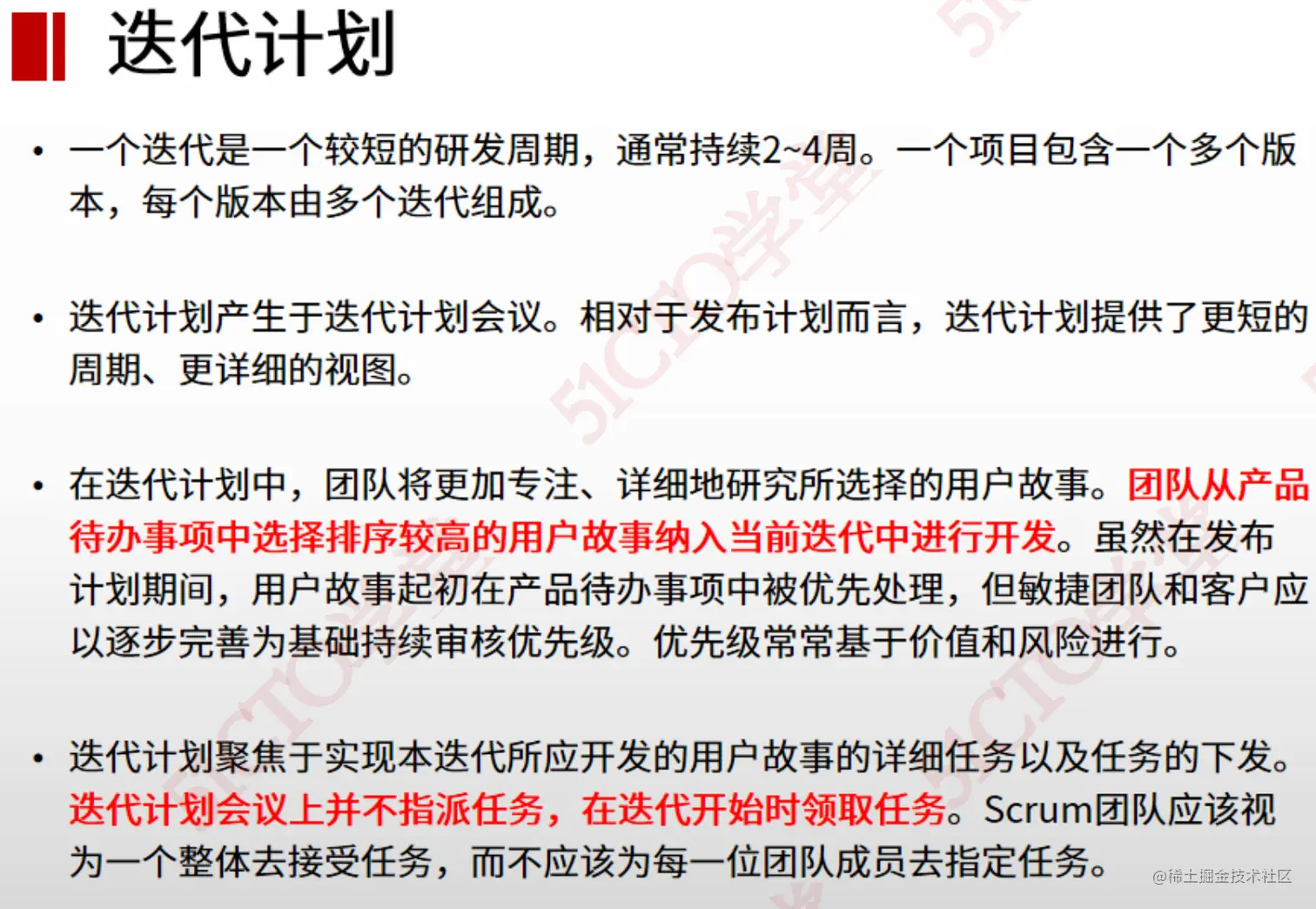

| 四:迭代计划 | 较短研发周期,一个项目包含多个版本,每个版本由多个迭代组成,迭代计划关注从产品代办事项列表中,选取高优先级用户故事,纳入当前迭代计划 【周期:2-4周】 |

| 五:每日站会 | 关注昨天做了啥?今天要做啥?遇到啥问题!【周期:每天进行】 |

计划扑克
理解:
- 估算技术/ 获取一致性结果
- 参与者同时出牌(防止从重),展示自己的牌面,通过多轮交流得到近乎一致的结果。类似德尔菲,只不过他不是匿名,但是也同时出牌也避免的从重。

- 如果多轮仍然无法达成一致,则 “取大为先” 取出较大的估算值作为结果
运用时间:
- 场景一:项目正式启动前,或是第一次迭代中
- 场景二:开发迭代中书写新用户故事后,确定故事点之前

亲和估算:
- 理解:
- 估算技术 / 适用于批量用户故事快速估,应用于大型产品代办事项
- 例如:用户故事难易程度分级,分别将s m l xl 写在会议墙上,参与者依次把自己的用户故事,贴在相应的尺码上

ps:每个Sprint(译:冲刺)

一:产品路线图/产品地图:
定义:产品发布,产品主要组件可视化概述
作用:提供相关方快速查看 主要发布点 及 该发布点计划功能 的沟通工具
拥有者:PO
属性:描述产品演变过程,项目层面粗颗粒度计划,关注目标非细节

二:故事地图:
定义:所有用户故事上墙,团队讨论,产出需求进行开发(这些用户故事属性划分,为骨干,行走的骨架,额外属性等)
作用:客户价值 优先级排布 的工具
属性:故事地图对比产品路线图是 更优选项

一:产品Backlog
理解:项目所有产品待办事项列表(需求池)
属性:PO可以编辑

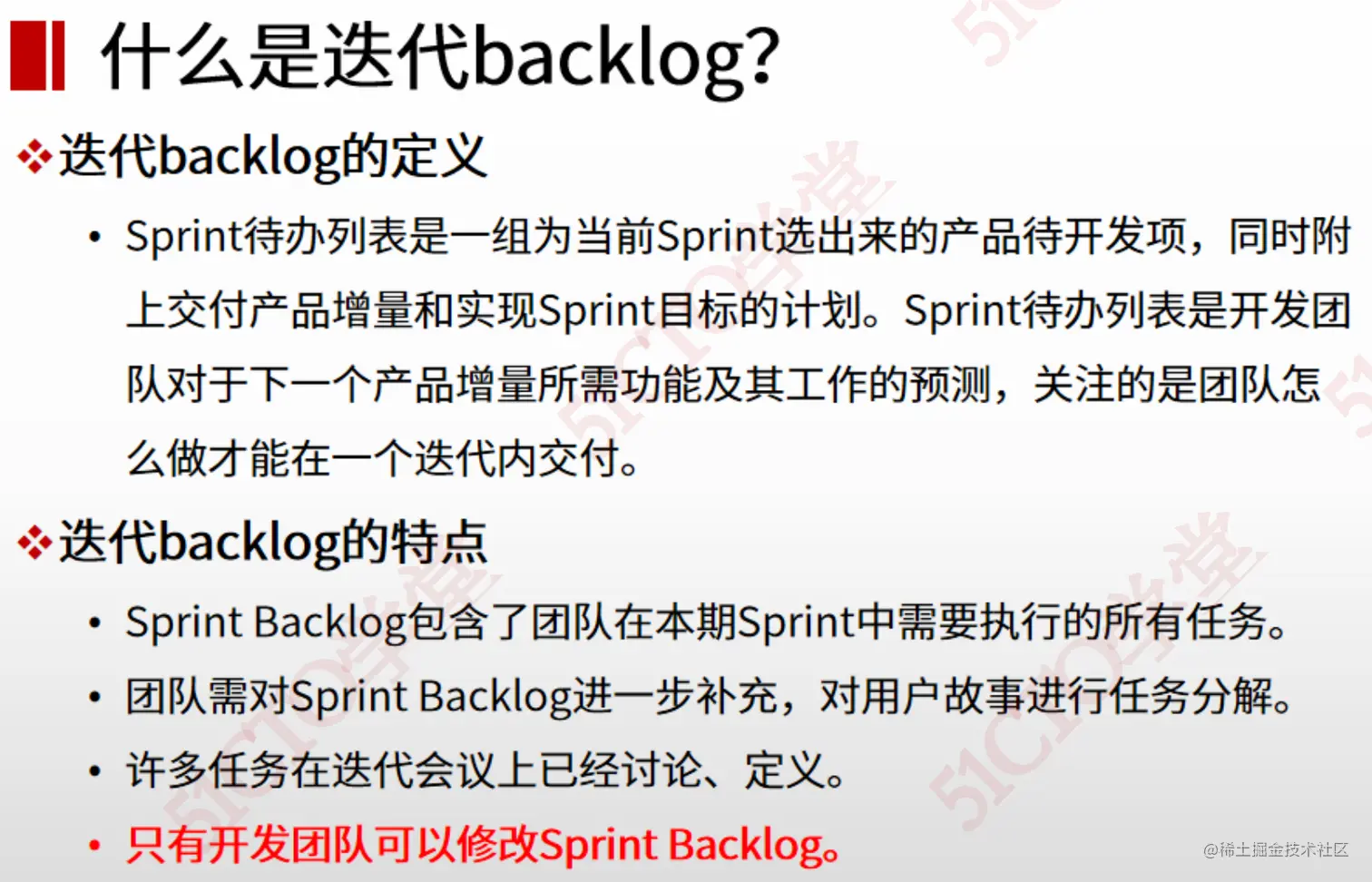

二:迭代Backlog
理解:本轮Sprint代办列表,
属性:团队可以编辑
在敏捷项目中,BA(Business Analyst)的职责主要是协助团队理解业务需求,并将其转化为可执行的任务。
