上篇讲了项目进度管理中的排列活动顺序过程的内容,接下来我们要做的是估算活动历时。
6.4 估算活动持续时间
概述
估算活动持续时间是根据资源估算的结果,估算完成单项活动所需工作时段数的过程。
- 作用:确定完成每个活动所需花费的时间量。
- 何时做:需要在整个项目期间开展。
- 谁来做:由项目团队中最熟悉具体活动的个人或小组,提供估算历时所需的各种输入。

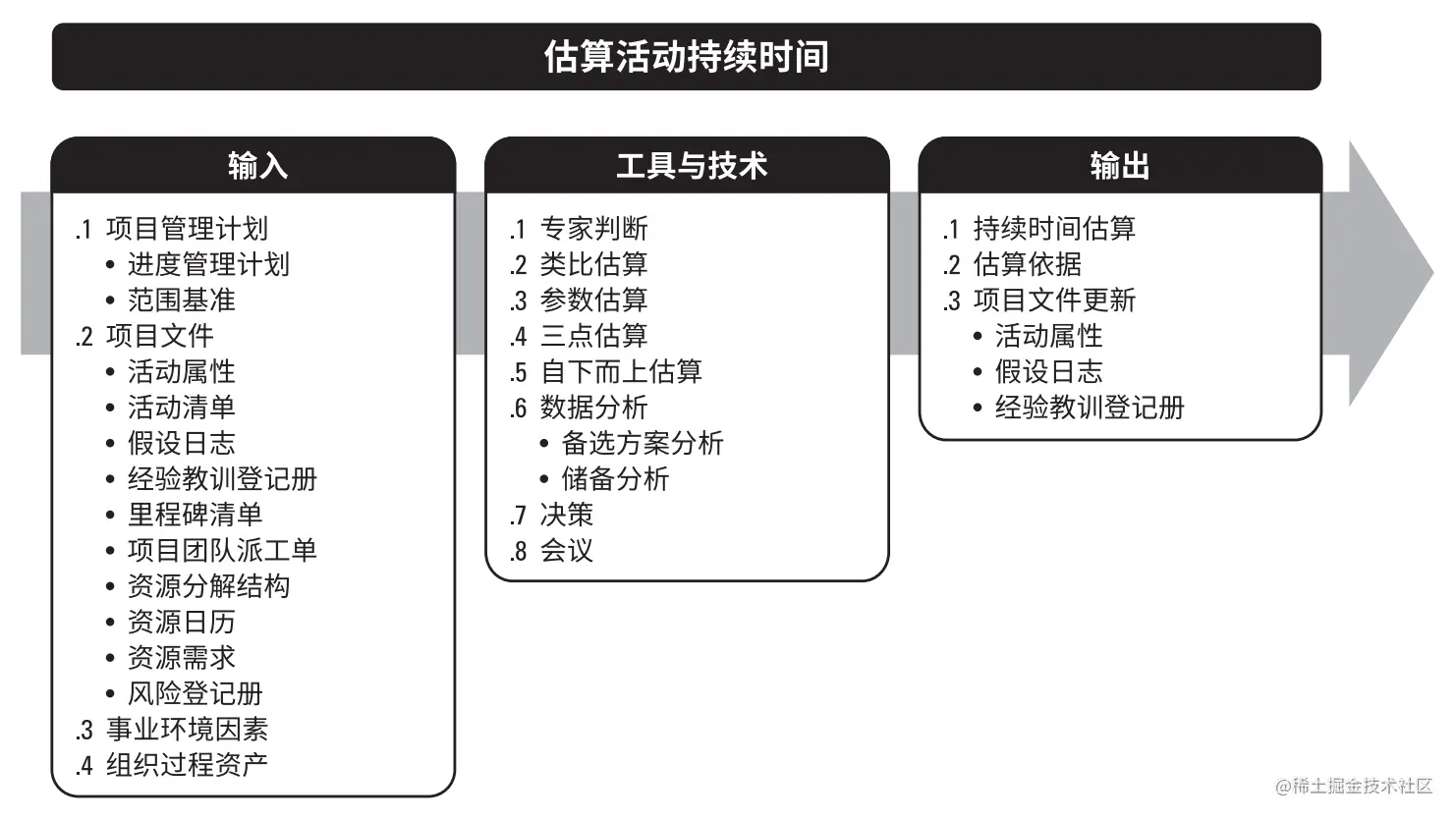

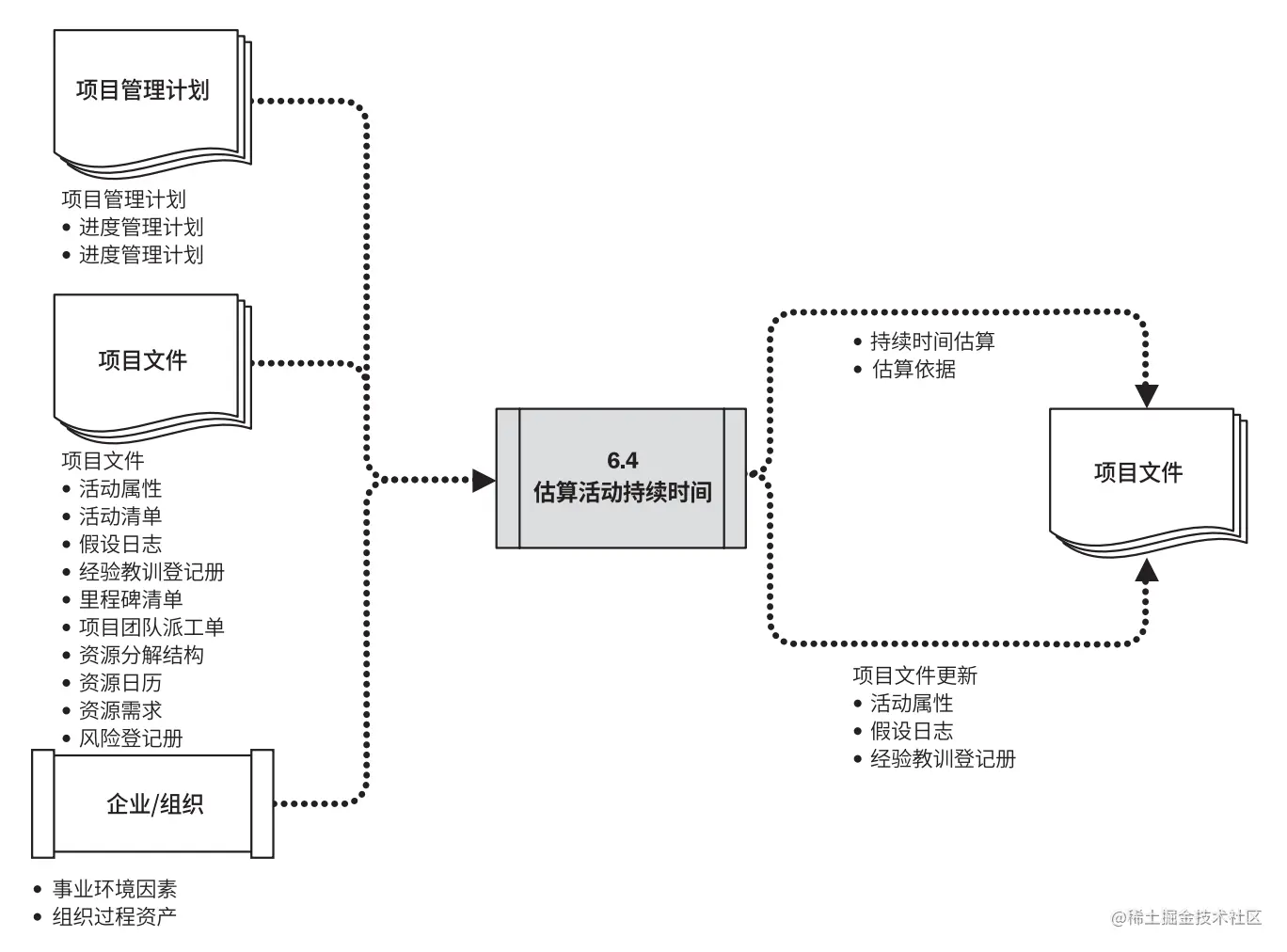

输入、工具与技术和输出
输入
- 项目管理计划
- 项目文件
- 事业环境因素
- 组织过程资产
工具与技术
1、专家判断
2、类比估算
类比估算是一种使用相似活动或项目的历史数据,来估算当前活动或项目的持续时间或成本的技术。内容包含:
- 属于专家判断的一种
- 自上而下估算
- 以过去类似项目的成本,来估算当前项目成本
- 综合历史数据与专家判断,要求项目在实质上类似,估算人员经验足。
- 利用历史数据之间的统计关系和其他变量,来估算诸如成本,预算和持续时间等活动参数。
- 准确度取决于模型成熟度和基础数据可考性。
4、三点估算
三点估算具有两种计算方法,三角分布和贝塔分布。原理如下:
- 通过考虑估算中的不确定性和风险,可以提高持续时间/成本估算的准确性。
- 使用三点估算有助于界定活动持续时间/成本的近似区间;
- 最可能时间(tM):估算的最可能的时间;
- 最乐观时间(tO):基于活动最好情况估算时间;
- 最悲观时间(tP):基于活动最坏情况估算时间;
- 历史数据不充分或使用判断数据时,使用三角分布,基于三点的假定分布估算出期望持续时间,并说明期望持续时间的不确定区间。
-
基于三角分布的计算方法的: 期望持续时间 tE = (tO + tM + tP)/ 3
-

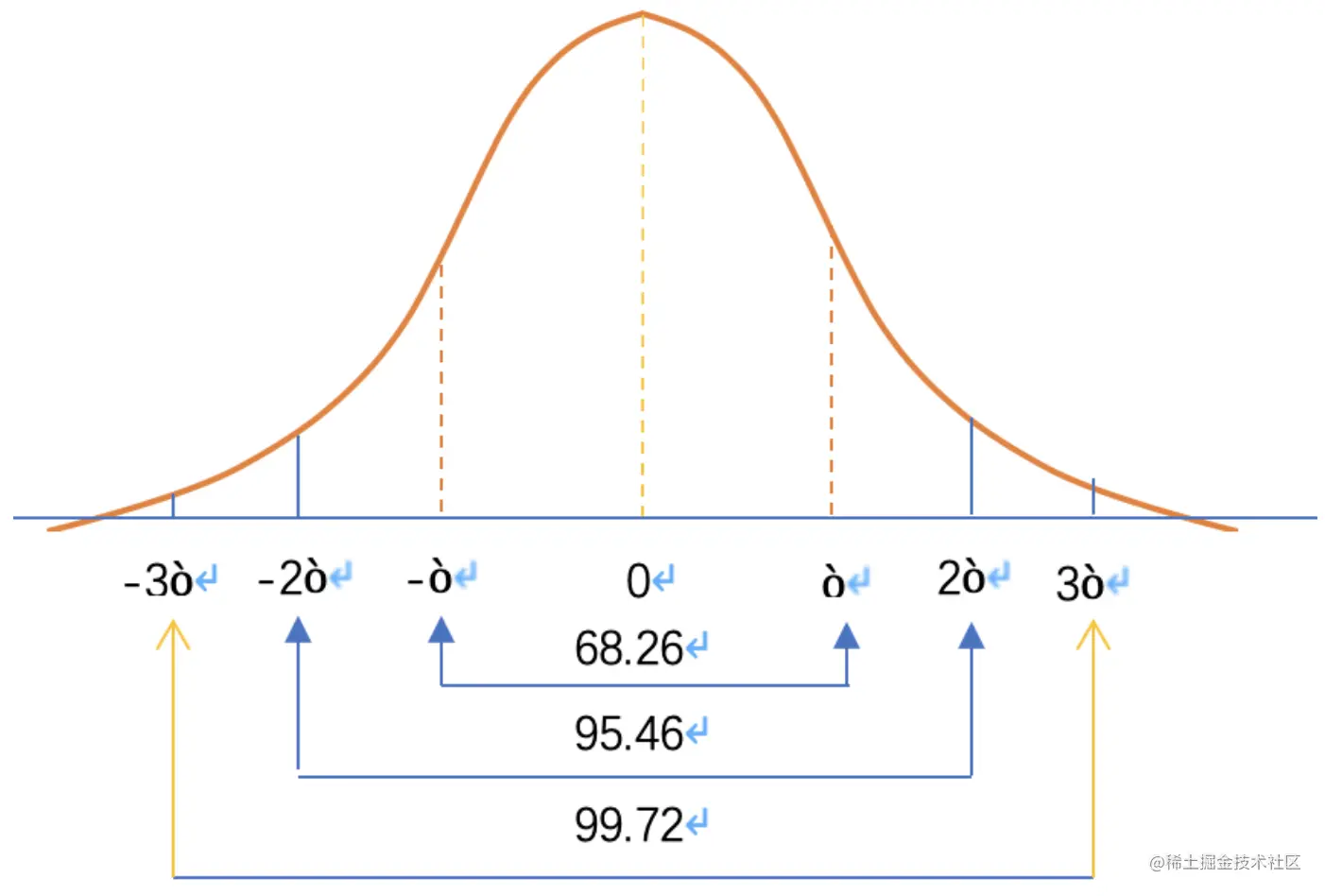

基于贝塔分布的计算方法: 持续时间期望值 tE = (tO + 4tM + tP)/ 6;标准差 E = (tP - tO)/ 6
5、自下而上估算
自下而上估算是一种估算项目持续时间或成本的方法。
- 从下到上逐层汇总WBS组成部分的估算而得到项目估算
- 如无法以合理的可信度对活动持续时间进行估算,则进一步细化,然后估算具体的持续时间,接着再汇总这些资源需求估算,得到每个活动的持续时间。
6、数据分析
- 备选方案分析。比较不同的资源能力或技能水平,进度压缩技术,不同工具,以及关于资源的创建,租赁和购买决策。这有助于团队权衡资源,成本和持续时间变量,以确定完成项目工作的最佳方式。
- 储备分析。应急储备,是包含在进度基准中的一段持续时间,用来应对已经接受的已识别风险,可取活动持续时间估算值的某一百分比或某一固定的时间段,亦可把应急储备从各个活动中剥离出来并汇总。
7、会议与决策
输出
1、持续时间估算。是对完成某些活动,阶段或项目所需的工作时段数的评估,其中并不包括任何滞后量,但可指出一定的变动区间。
2、估算依据。 持续时间估算所需的支持信息的数量和种类,因应用领域而异。不论其详细程度如何,支持性文件都应该清晰,完整的说明持续时间是如何得来的。
3、项目文件更新。
- 活动属性
- 假设日志
- 经验教训登记册
