在项目进度管理中,我们定义完活动,接着需要排列活动顺序的过程。
6.3 排列活动顺序
排列活动顺序是识别和记录项目活动之间的关系的过程。
- 作用:定义工作之间的
逻辑顺序,以便在既定的所有项目制约因素下获得最高的效率。 - 何时做:需要在整个项目期间开展。

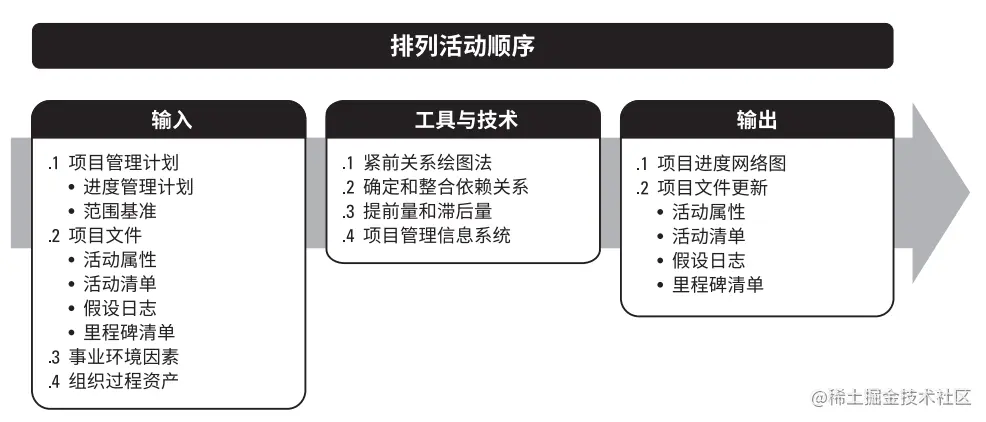

输入、工具与技术和输出
除了首尾两项,每项活动都至少有一项紧前活动和一项紧后活动,并且逻辑关系适当。通过设计逻辑关系来创建一个切实的项目进度计划,可能有必要在活动之间使用提前量或滞后量,使项目进度计划更为切实可行。
排列活动顺序过程旨在将项目活动列表转化为图表,作为发布进度基准的第一步。

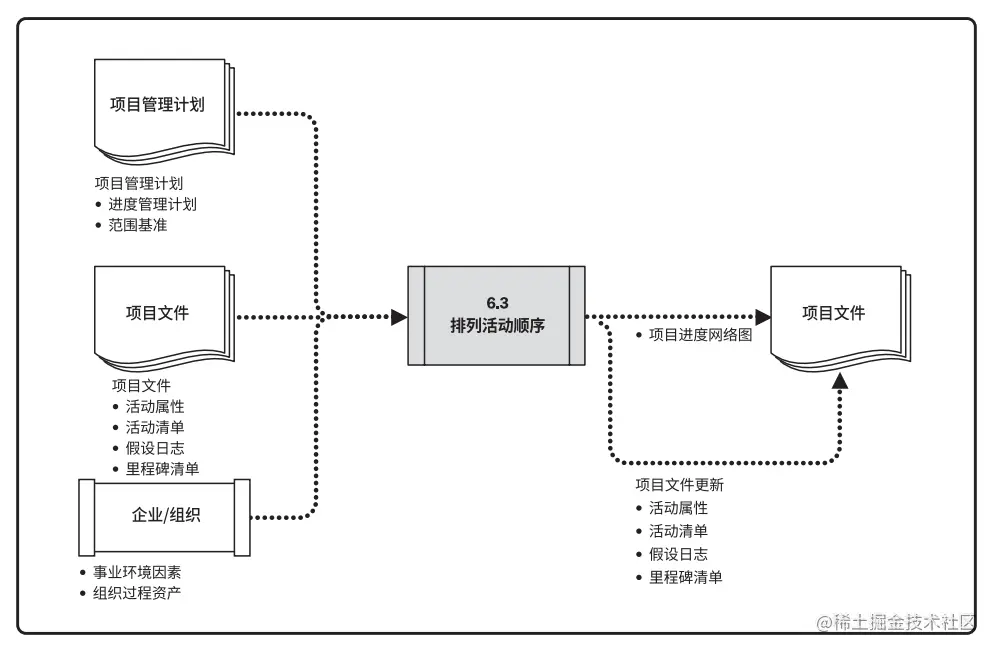

输入
1、项目管理计划
- 进度管理计划
- 范围基准
2、项目文件
- 活动属性
- 活动清单
- 假设日志
- 里程碑清单
3、事业环境因素
4、组织过程资产
工具与技术
1. 紧前关系绘图法

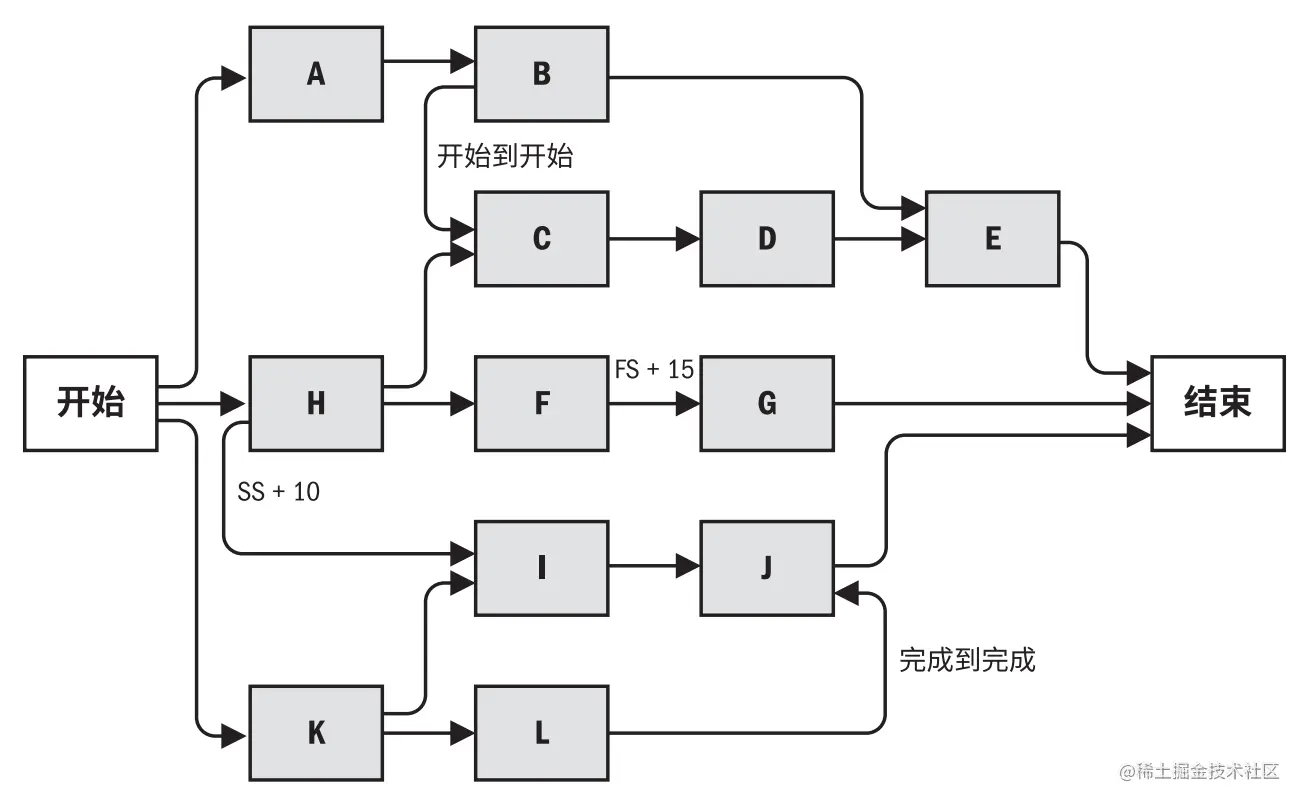

紧前关系绘图法(PDM)是创建进度模型的一种技术,用节点表示活动,用一种或多种逻辑关系连接活动,以显示活动的实施顺序。
PDM包括四种依赖关系或逻辑关系。紧前活动是在进度计划的逻辑路径中,排在非开始活动前面的活动。紧后活动是在进度计划的逻辑路径中,排在某个活动后面的活动。这些关系的定义如下,并如下图:

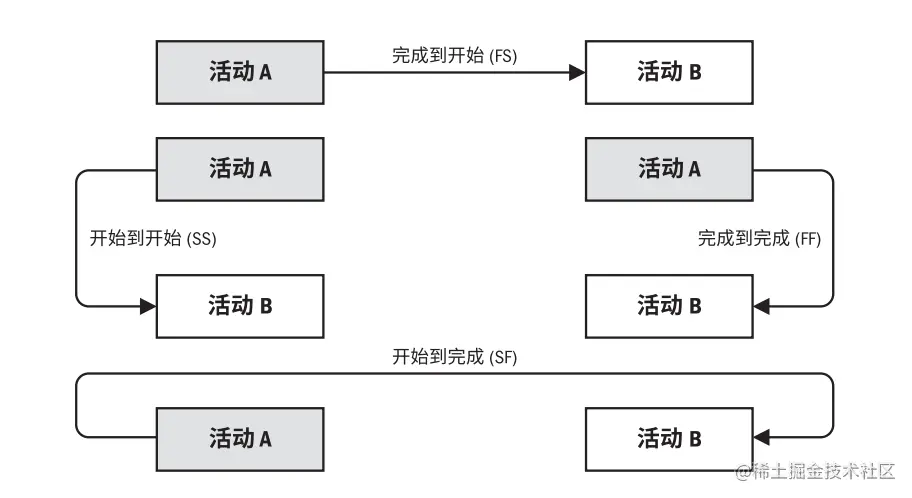

- 完成到开始(FS)。只有紧前活动完成,紧后活动才能开始的逻辑关系。
- 完成到完成(FF)。只有紧前活动完成,紧后活动才能完成的逻辑关系。
- 开始到开始(SS)。只有紧前活动开始,紧后活动才能开始的逻辑关系。
- 开始到完成(SF)。只有紧前活动开始,紧后活动才能完成的逻辑关系。
2. 确定和整合依赖关系
依赖关系可能是强制或选择的,内部或外部的。这四种依赖关系可以组合成强制性外部依赖关系、强制性内部依赖关系、选择性外部依赖关系或选择性内部依赖关系。
-
强制性依赖关系:是
法律或合同要求的或工作的内在性质决定的,与客观限制有关。 -
选择性依赖关系:又称首选逻辑关系、优先逻辑关系或者
软逻辑关系。选择性依赖关系不是强制性的,应基于具体应用领域的最佳实践,或项目的某些特殊性质对活动顺序的要求来创建。 -
外部依赖关系:
项目活动与非项目活动之间的关系,外部依赖关系不在团队控制范围内。 -
内部依赖关系:项目
活动与活动的关系,通常在项目团队控制范围内。
3. 提前量和滞后量
提前量是相对于紧前活动,紧后活动可以提前的时间量。在进度计划软件中,提前量往往表示为负滞后量。
滞后量是相对于紧前活动,紧后活动需要推迟的时间量。
输出
- 项目进度网络图
项目进度网络图是表示项目进度活动之间的逻辑关系的图形。
