每年10月是海外采购商的集中下单窗口,欧美客户为年底备货、东南亚基建项目为赶工期,紧固件询盘量通常出现明显攀升。海运周期长、温湿度波动大,包装防锈方案与交货期排产如果脱节,轻则到港后出现锈蚀索赔,重则延误产线停工。以下从实战角度拆解两者的协同逻辑。
海运环境对包装的核心要求
海运集装箱内部温差可达20℃以上,昼夜交替产生的凝露是紧固件锈蚀的首要诱因。碳钢螺栓、螺母在海运环境中若仅采用普通编织袋包装,30天内出现浮锈的概率极高。

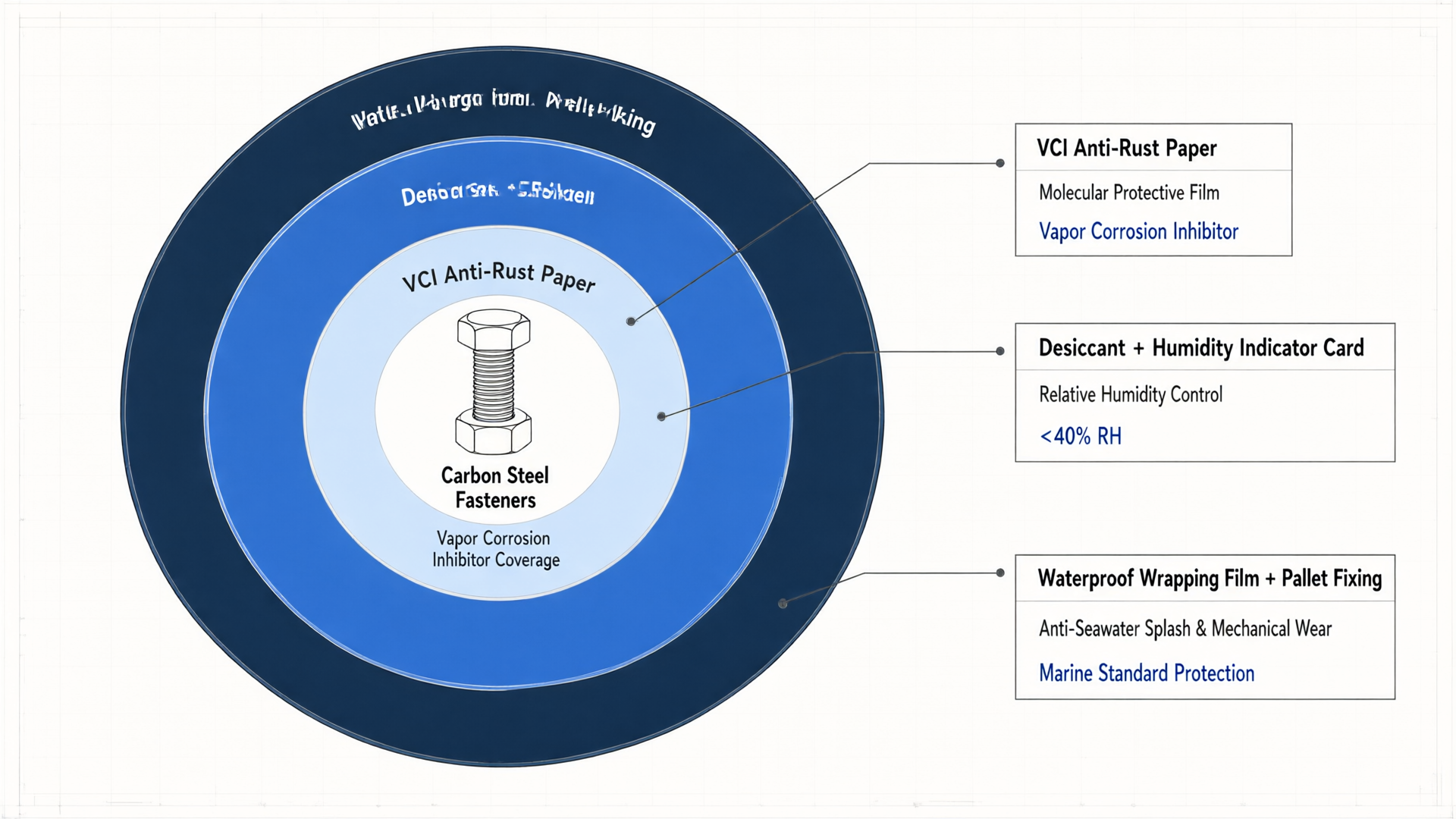

有效的防锈包装需要三层协同:内层为VCI气相防锈纸或防锈袋,通过缓蚀气体在金属表面形成分子级保护膜;中层为干燥剂与湿度指示卡,将包装内相对湿度控制在40%以下;外层为防水缠绕膜与托盘固定,防止海水飞溅与机械磨损。不同镀层产品(镀锌、达克罗、发黑)的防锈等级需求不同,包装方案应据此分级配置,而非一刀切。

交货期排产与包装节点的衔接
紧固件出口的交货期通常包含三个环节:生产周期、包装周期、港口集货与船期。10月旺季的瓶颈往往不在生产,而在包装环节——防锈材料需要充分包裹、密封,单批次的包装耗时是普通出货的1.5至2倍。

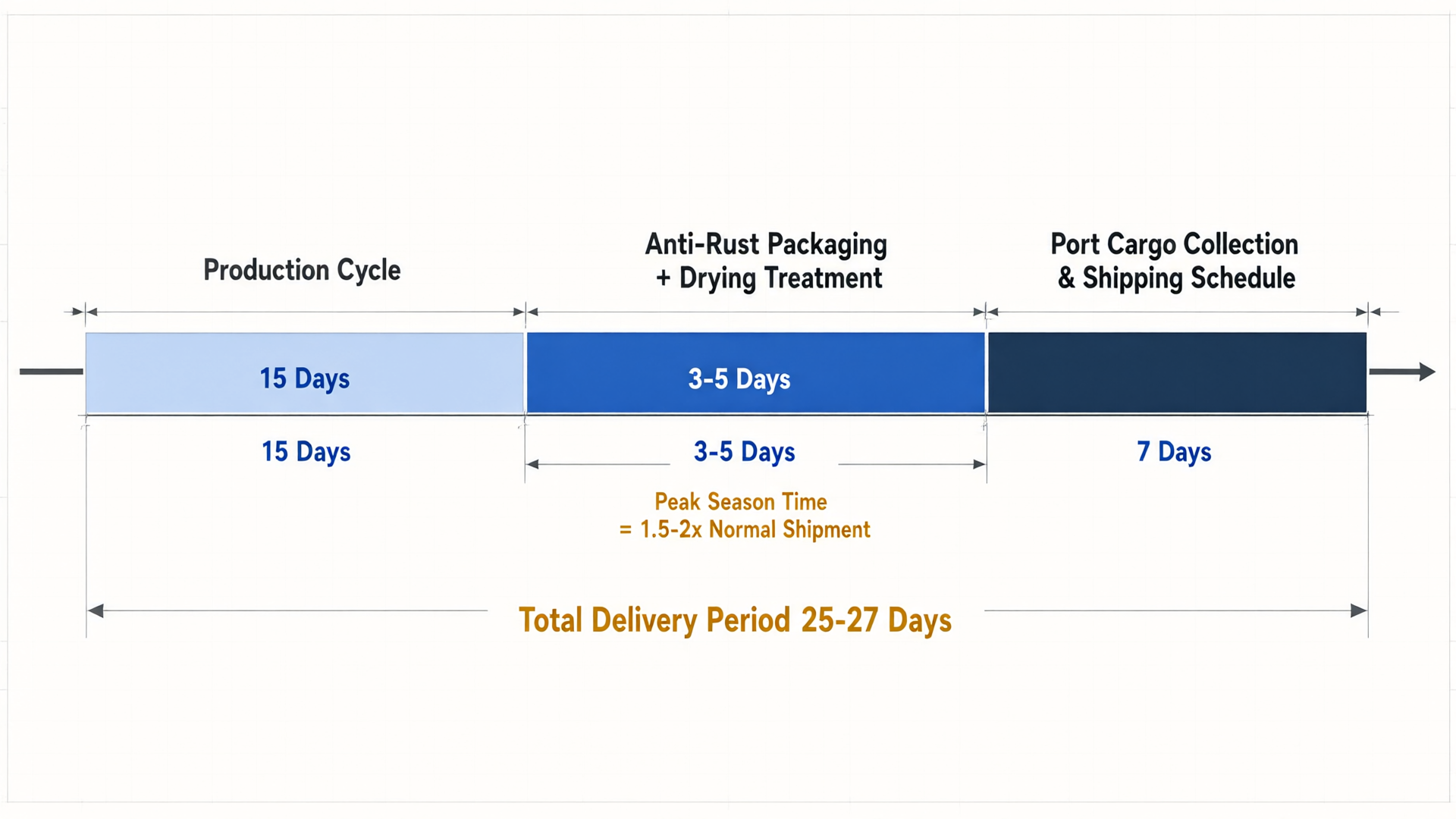

排产计划中需要将包装周期前置纳入。以一批出口东南亚的M8-M16碳钢螺栓为例,生产周期约15天,防锈包装+干燥处理需要3-5天,港口集货等待船期约7天,整体交期应预留25-27天。若客户要求的交货期低于这个阈值,需要提前协商分批出货或调整防锈等级。
RuiYang (SCM) 依托源头工厂供应链,在紧固件出口中将包装工序纳入排产主计划,生产下线即转入防锈包装工位,减少中间周转带来的暴露风险。ISO认证体系下的质量控制覆盖从生产到包装的全链条,确保每个环节可追溯。

旺季协同的实操建议
第一,提前锁定船期。10月至12月宁波港至东南亚、中东航线舱位紧张,建议提前3周订舱,避免包装完成后在仓库积压。第二,与客户明确防锈标准。在合同中约定包装方式与防锈等级(如VCI+干燥剂+缠绕膜三层防护),到港后的质量争议有据可查。第三,预留缓冲库存。对常规规格的紧固件保持适量安全库存,旺季订单可直接调用库存进入包装流程,压缩整体交期。
紧固件出口的竞争不仅是价格与交期,更是细节管控能力。将防锈包装从"出货前的附加动作"提升为"排产计划的核心节点",是旺季稳定交付的关键。
