力箭一号送超智算一号入轨:任务指令集仿真——三项观测,为什么最后只完成一项?

0 阅读6分钟

力箭一号送超智算一号入轨:任务指令集仿真——三项观测,为什么最后只完成一项?

摘要:本文通过MATLAB仿真,演示如何用任务指令集把「优先A区洪水应急、其次B区农田、最后C区城市」的观测要求转化为可执行的卫星任务安排。仿真发现:优先级最高的A区因观测窗口较晚,反而让B区最先开拍;当电量下限从30%提高到50%后,B、C两项常规观测因电量不足被排除,最终只保留A区应急观测。文章用具体数据说明观测窗口、设备占用、电量和通信窗口如何共同决定任务的取舍。

2026年9月20日,力箭一号遥十八运载火箭将超智算一号等9颗卫星送入预定轨道。超智算一号搭载可见光相机与AI计算机,探索在轨完成影像解析、目标识别,再把高价值结果传回地面,面向应急救灾、农业、城市遥感等场景。

不同业务的观测需求放到同一颗卫星上,任务安排就有了取舍:洪水应急希望尽早拿到结果,农田、城市观测各有可拍摄时段,几项任务还要共享相机、处理器、电池与下传通道。我在MATLAB中搭建了一组仿真,设置A区洪水应急、B区农田和C区城市三项观测,通过任务指令集连接大模型与离线仿真程序;结果中有个值得留意的地方,优先级最高的是A区,最先开拍的却是B区。

01|把观测要求转化为任务指令

我给模型的业务要求是:

优先A区洪水应急观测,其次B区农田,最后C区城市;三项任务均要完成拍摄、处理和结果下传,全部下传必须在第48分钟前结束,全程电池电量不得低于30%。

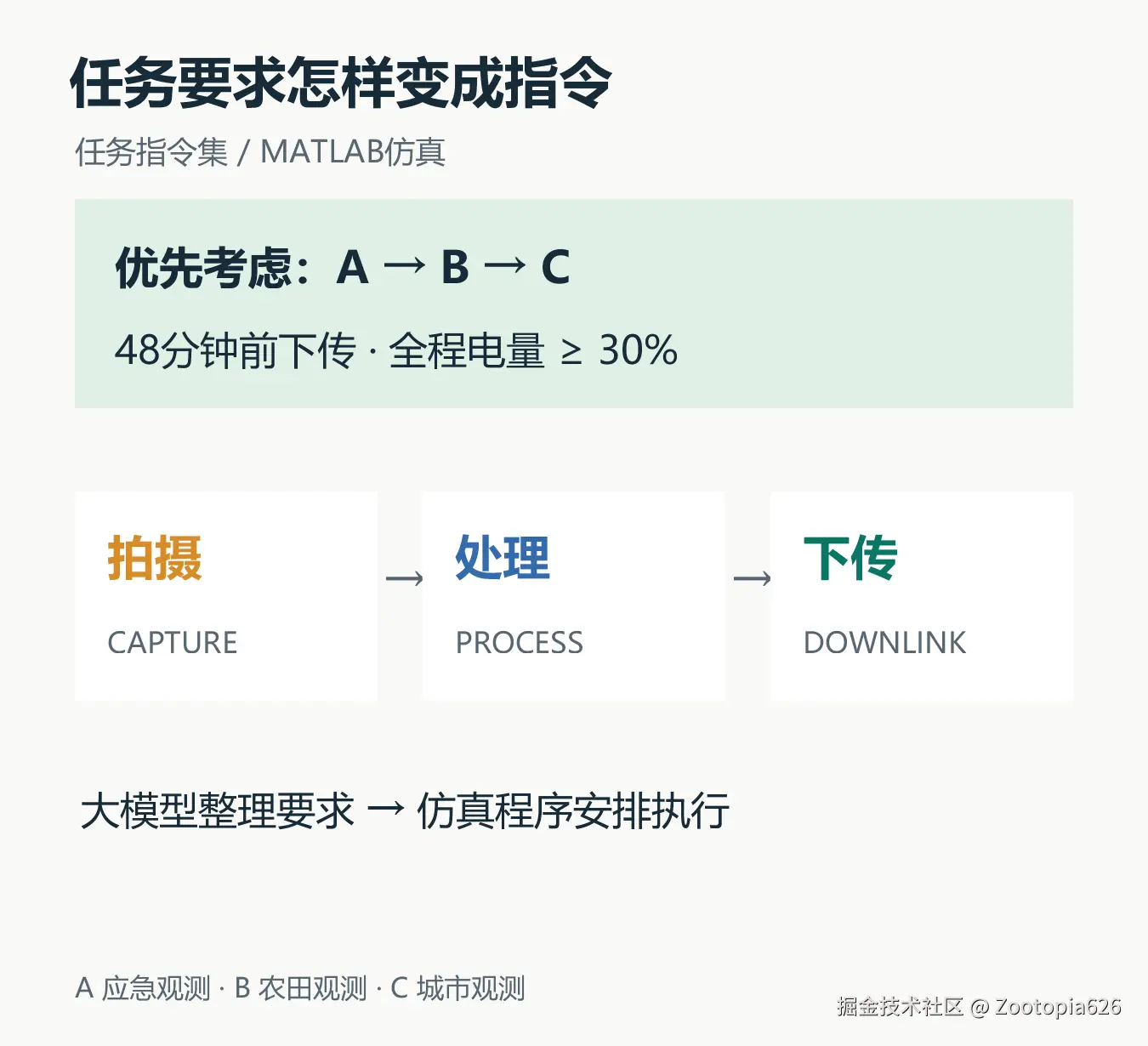

我约定了拍摄CAPTURE、处理PROCESS、下传DOWNLINK三类动作,由大模型将这段要求整理成JSON任务指令,保留观测对象、优先顺序和完成条件;仿真程序再安排每一步的起止时刻,检查设备占用、电量和缓存,判断各项任务能否执行。 在这里插入图片描述

本次使用对话中生成并保存的指令,在MATLAB中离线运行,观测窗口、设备耗时、日照供电和电池参数均由我设定,仿真时间覆盖第0至70分钟。程序按优先级为每个区域安排完整的拍摄、处理、下传过程,先保留A区所需的设备时间,再检查B、C能否加入;只有整个过程都满足条件,才接纳这项任务。

02|A区优先级最高,为什么B区却最先开拍?

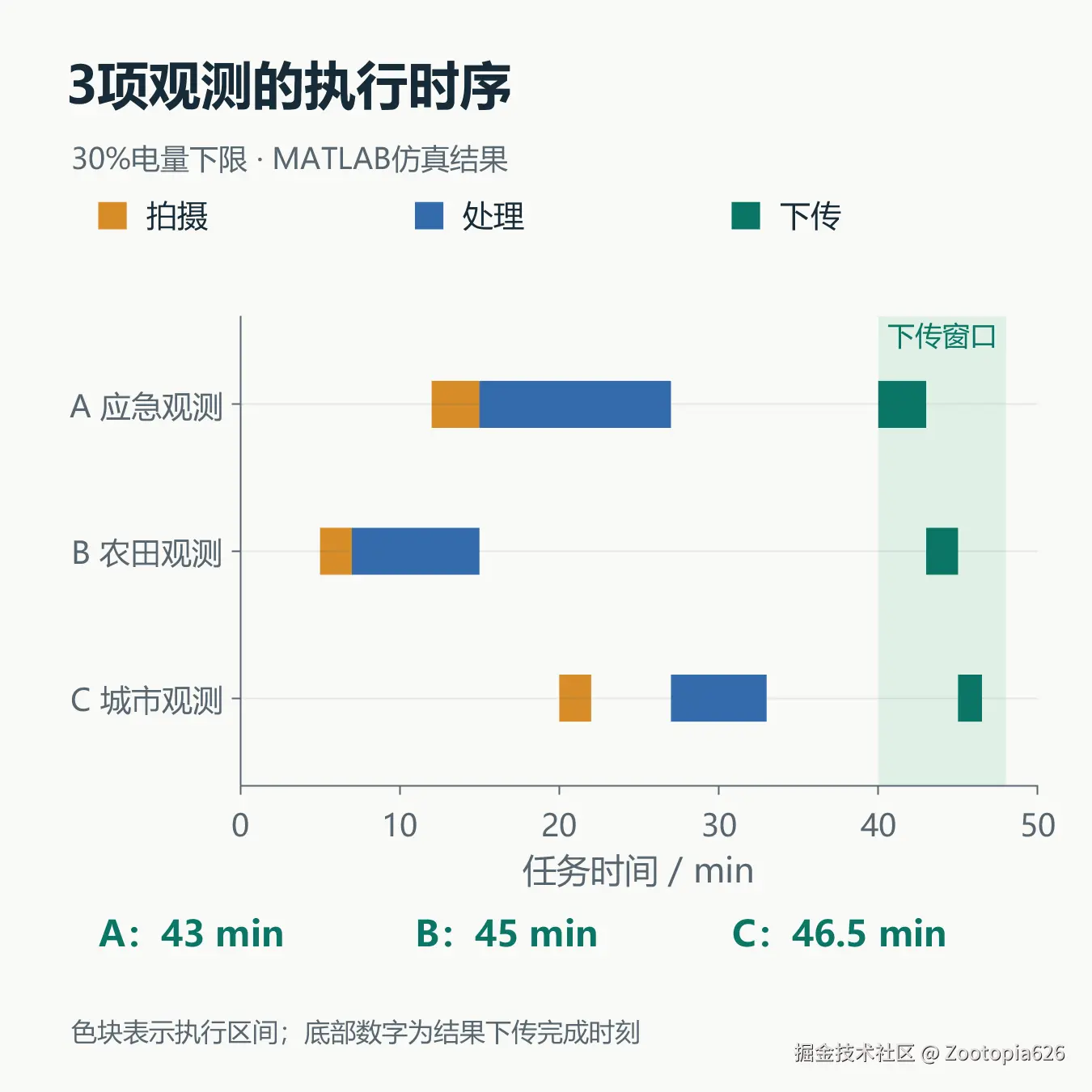

在这里插入图片描述

B区的观测窗口在第5分钟开启,拍摄用时2分钟,随后处理到第15分钟;A区最早要到第12分钟才进入观测窗口,拍摄也恰好在第15分钟结束。于是,第12至15分钟,相机正在拍摄A区,处理器仍在计算B区影像,两个设备并行工作;等A区拍摄完成,处理器随即转入应急任务,B区没有推迟A区的执行安排。

C区在第20至22分钟完成拍摄,此时处理器还在计算A区的数据,原始影像先存入缓存;直到第27分钟A区处理完成,才轮到C区,三项影像在第33分钟全部处理完毕。这段等待来自处理器被占用,与前面A、B使用不同设备的并行情况不同。

三份结果都准备好了,下传却要等到第40分钟。地面站可通信窗口设在第40至48分钟,结果按A、B、C的顺序发出,A区在第43分钟完成下传,最后一份C区结果在第46.5分钟传完,三项任务都赶上了期限。

这次能传完,与星上处理后的数据量有关。我把A区原始影像量设为240MB,处理后待下传的结果量设为12MB,数传速率为每分钟4MB,A区因此需要3分钟下传;8分钟的地面站窗口最多发送32MB数据,仅A区的原始影像就已超出容量,而三份处理结果合计26MB,占用6.5分钟,能在这一次过站中传回地面。

A区从处理完成到开始下传,仍等了13分钟。应急观测需要地面拿到结果,这段等待也影响响应时间,因此我把任务完成时刻定在下传结束;最高优先级能让A区先发送,却不能让通信窗口提前开启。

03|提高电量下限,最后只留下应急观测

接下来,我把任务要求中的电量下限从30%提高到50%,其余条件保持不变。大模型输出的指令依旧包含A、B、C三个区域,仿真程序最终只接纳A区,B、C未通过电量检查,没有进入执行时间表。

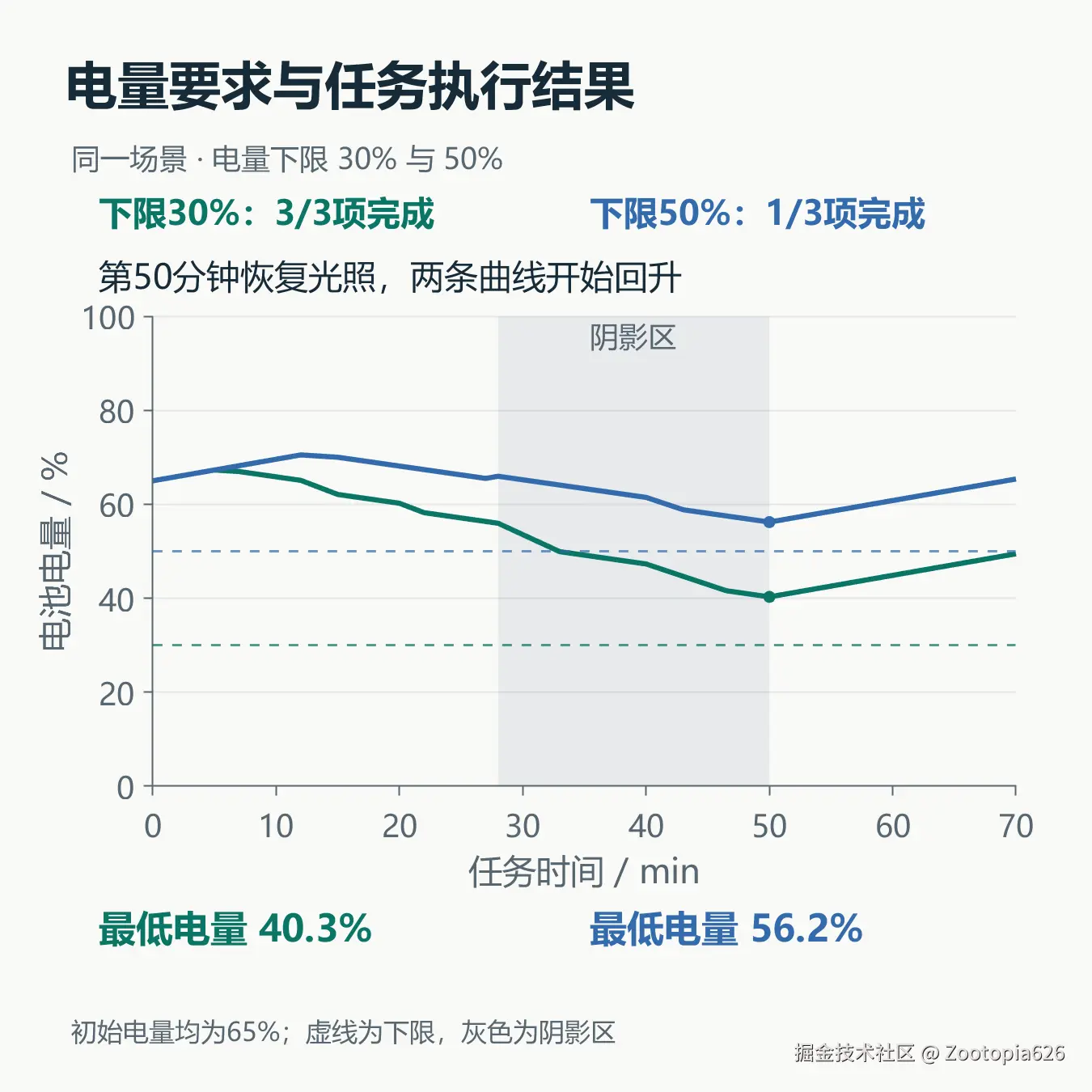

在这里插入图片描述

两套仿真均从65%的初始电量出发,三项全部执行的方案,全程最低电量约40.3%;只保留A区后,最低电量约56.2%,应急任务的执行时间也没有改变。每次加入新任务前,程序都会预测候选安排在整个仿真时段的电量变化,再决定是否接纳,所以这里的取舍在执行前就已完成。

单看56.2%这个结果,还能不能再安排B或C?我把电量下限暂时恢复为30%,分别验算A+B和A+C,得到的最低电量是47.3%和49.2%,都低于50%的要求;按这次优先顺序,保留A区以后,即便只增加一项常规观测,也无法满足提高后的电量下限。

图中第28至50分钟的灰色区域,对应卫星进入阴影、太阳能供电中断的时段。C区处理持续到第33分钟,其中5分钟处于阴影内,处理器100W的功耗叠加平台45W的基础功耗,电池消耗加快;第33分钟处理结束,曲线下降速度随之减缓,到下传阶段又因通信设备工作而增大。

在三项全部执行的方案中,第46.5分钟传完所有结果,平台仍持续耗电,最低电量出现在第50分钟,比下传结束晚了3.5分钟;此时卫星恢复光照,100W的太阳能供电超过45W的平台功耗,剩余功率用于给电池充电,电量曲线开始回升。

资料参考:中科宇航,2026年9月20日力箭一号遥十八发射公告及《中科宇航与超智算跨界合作,开启太空算力新探索》。

配图:任务指令示意及本算例MATLAB计算结果。

说明

本文基于公开内容和本人复现过程整理,仅用于学习交流。
