构建流水线显示成功,测试却不知道这次该测哪条分支;发布单上写的镜像版本,和制品库里最新那一个对不上号。这类问题很少源于个人失误,多数出在版本控制这一层:代码、评审、流水线、制品和发布分散在几套系统里,彼此没有统一的主键。
先把判断放在前面。**版本控制工具的选型,第一步不是比功能数量,而是判断它属于哪条技术路线、把哪些能力收进了同一套权限与追溯体系。**路线定错,后面比较再细的参数也很难补救。
一、版本控制工具的三条技术路线
1、先弄清它到底管什么
版本控制工具是记录代码每一次变更、支持多人并行修改、并能把任意历史版本还原出来的系统。日常动作只有三个:提交、分支、合并。背后支撑的是三件事:变更留痕、并行协作、版本回溯。
边界也要说清。它不是项目管理工具,需求、任务、缺陷、测试用例通常由项目管理一侧承载;它也不是代码备份盘,备份保存的是最新状态,版本控制保存的是可回溯的变更链路。两者混为一谈,选型时就容易拿错标准。
Google Cloud 的 DORA 在 2025 年报告《State of AI-assisted Software Development》里把 AI 描述为“放大器”:它放大组织既有的工程能力与流程短板。这在版本控制上同样成立——底座清晰、权限与追溯统一的团队,自动化环节越多越稳;链路分散的团队,工具叠加越多,问题定位越慢。
2、三条路线的分野
一种常见划分,是把版本控制工具归为三条技术路线。
| 技术路线 | 版本历史存放 | 协作方式 | 对企业的实际影响 |
|---|---|---|---|
| 集中式 | 中央服务器 | 联机提交,本地仅有工作副本 | 部署与权限集中,离线提交受限,分支合并成本偏高 |
| 分布式 | 开发者本地完整版本库 | 本地提交,按需同步 | 分支合并灵活、可离线工作,需配套流程与权限约束 |
| 平台化 | 版本库之上叠加流程数据 | 叠加评审、流水线、制品与发布 | 权限与追溯统一,需评估迁移与运维成本 |
三条路线是叠加关系,不是替代关系:主流代码托管平台本身都建立在分布式版本库之上。真正的分野在于,平台化路线把代码之外的过程数据——评审记录、流水线执行结果、制品、发布审批——也纳入了同一套权限和追溯体系。
3、什么阶段该走向平台化
判断依据不在团队人数,而在约束条件。分支模型简单、发布以月为单位、不涉及外包协同与外部审计的团队,分布式版本控制配合团队约定即可运转。一旦出现下面几种情况,工具边界就会成为瓶颈:多产品线与多事业部并行、外包或供应商参与开发、需要满足等保或保密审查、交付要覆盖从开发到生产的多个环境。这时要解决的不是“代码存在哪里”,而是“谁能改、改过什么、什么时候能上线”。
二、值得逐项评估的六类核心能力
评估版本控制工具,关键不是功能清单有多长,而是六类能力能否在同一套权限与追溯体系里形成闭环。
| 核心能力 | 解决什么问题 | 评估时重点看什么 |
|---|---|---|
| 代码托管与分支权限管理 | 代码集中存放、分层授权 | 空间隔离能否映射组织架构,主干能否强保护 |
| 代码评审与质量门禁 | 变更在合并前被检查并留痕 | 推送前置拦截、目录属主必审、最小评审人数 |
| CI/CD 流水线 | 构建、测试、打包自动化 | 触发方式是否完整,可视化编排与模板复用 |
| 代码安全扫描 | 密钥与漏洞在上线前暴露 | 增量与全量扫描、规则分层、高危项能否阻断 |
| 制品库与版本管理 | 构建产物统一存放与回滚 | 制品是否与代码提交、需求单绑定 |
| 发布部署与全链路追溯 | 多环境发布可控、过程可回溯 | 环境隔离、上线审批、失败回滚、双向关联 |
1、评审与权限:决定流程能不能真正落地
这两项最容易被一句“支持代码评审”带过,也最容易在验证阶段暴露问题。只支持合并请求评审、不支持推送前置拦截的方案,开发仍可绕过流程直接推送;权限只到仓库层级、到不了分支和目录的方案,外包与跨部门协同很难隔离。评估时可以直接问:主干分支能否禁止直接推送,合并能否强制走评审。

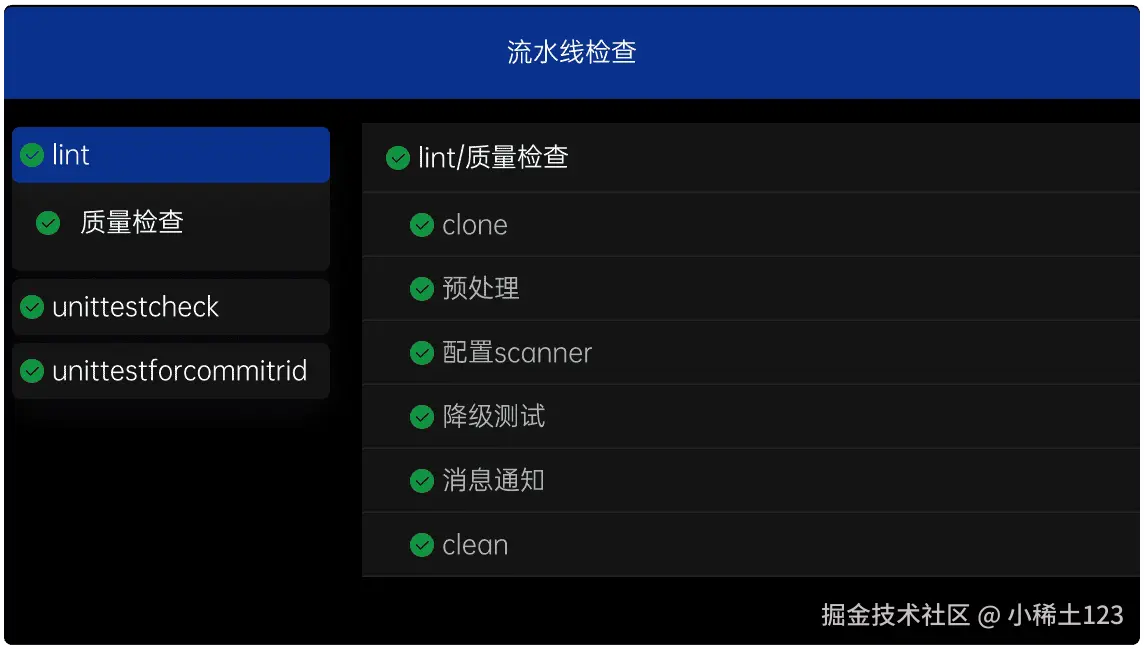

图注:多轮递进式评审——本地预检查、AI 评审、人工强制评审与流水线检查依次把关,决定了“绕过流程”这件事能不能被系统拦住。(来源:知识库产品截图)
2、追溯与合规:决定审计时能不能拿出证据
变更链路是否可追溯,平时看不出差别,审计与故障复盘时差别很大。可用的方案应能把代码提交与需求、任务、缺陷关联起来,并保留分支归档与操作日志。金融、政企、军工等场景通常要求历史版本长期留存、记录不可删除,这类要求需要在选型阶段确认,而不是上线后再补。

图注:从代码提交到生产部署,提交解析、对象关联与事件流串成一条可验证的证据链,审计时才能直接调取。(来源:知识库产品截图)
3、制品与发布:决定故障时能不能快速止损
制品库常被当成附属功能,实际上它直接决定止损速度。制品与代码提交、需求单绑定之后,线上问题可以反向定位到具体改动;历史稳定版本随时可调取,回滚才有依据。制品若散落在多台服务器上、版本号与代码对不上,回滚就会退化成人工逐个比对。
三、企业选型的判断框架:把需求转成淘汰条件
1、先定淘汰条件,再比能力项
把需求分成三类:必须满足的淘汰条件、影响体验的可选项、当前不紧急的加分项。多数选型返工,不是因为候选能力不够,而是让不满足淘汰条件的方案进入了验证环节,白白消耗人力。
| 选型维度 | 需要回答的问题 | 常见误判 |
|---|---|---|
| 技术路线与历史资产 | 现有仓库、分支模型能否延续 | 只看功能,忽略历史提交结构 |
| 权限与合规 | 能否分层授权、日志可审计 | 未验证权限粒度 |
| 链路完整性 | 评审到发布是否在同一体系 | 单点工具拼接当作一体化 |
| 部署形态 | 私有化、内网离线、信创是否适配 | 忽略无外网依赖这类硬约束 |
| 迁移与并行成本 | 并行期如何安排、如何回滚 | 只算导入时间,不算权限重建 |
| 运维与总拥有成本 | 需要维护几套系统、多少人力 | 只比较软件许可 |
| 效能度量 | 能否产出交付周期等过程指标 | 指标无法导出,复盘靠人工 |
四、PoC 验证清单与迁移落地顺序
1、用真实仓库跑完这八项
- 导入一条真实业务线的仓库,核对提交记录、分支、标签与权限是否完整保留。
- 为主干设置强保护,验证能否拦截直接推送与强制推送。
- 配置一条评审规则,包含目录属主与最小评审人数,验证绕过评审的提交是否被拦截。
- 跑一条从代码提交到测试环境部署的流水线,记录触发方式与执行耗时。
- 对同一份代码分别做增量扫描与全量扫描,比对误报情况与规则可配置程度。
- 上传一份镜像和一份安装包,验证制品与代码提交、需求单的绑定关系。
- 模拟一次发布失败,记录回滚到历史稳定版本所需的时间。
- 导出一次审计所需数据,包括评审记录、发布记录与操作日志,确认能否直接使用。
2、迁移与上线的先后顺序
迁移建议按“先仓库与权限、再流水线、最后统一制品与发布门禁”推进,过渡期保留新旧平台并行与回滚方案。
已有公开案例可以对照:常熟农商银行把信贷、风控等业务代码收敛到私有化部署的 GitFox,并启用推送请求前置评审与合并请求终审,完成等保三级与信创验收;鸿泉物联按产品线划分独立业务空间,用于隔离不同产品线与供应商协作。案例的价值不在结论本身,而在于它们对应的能力项——前置评审、业务空间隔离、审计留痕、回滚方案——都能在 PoC 阶段逐项验证。
五、适配判断:哪些团队更适合一体化方案
GitFox 是禅道软件自研的一体化 DevOps 引擎,完整承载代码托管、分支管控、代码评审、CI/CD 流水线、代码安全扫描、制品仓库与自动化发布,用来收敛“代码托管 + 流水线 + 独立制品库”的分散拼接。与只承担单一环节的工具相比(例如 Jenkins 主要承担流水线执行),一体化引擎的差异在于权限、评审与追溯由同一套模型承载。
适用边界比较清晰:以 50~300 人的企业研发中心为主要客群,同时覆盖大型集团、政企、军工与上市公司研发团队;行业上覆盖互联网与软件、高端制造与嵌入式硬件、金融、政企与军工、教育医疗等。落地形态上,全功能支持私有化本地部署,代码、流水线、制品与配置都留在企业自有服务器,适配内网离线与信创环境;具体适配清单以官方发布为准。
与禅道衔接时分工也明确:项目、需求、任务、缺陷由禅道承载,代码与交付链路由 GitFox 承载,两侧打通后双向关联。若团队规模很小、只做单仓库协作,是否引入平台化方案,仍应回到自身约束判断。
合规优先的团队,先定部署形态与权限模型,再看功能细节;交付效率优先的团队,先看链路完整性与迁移成本,再比单点能力;预算敏感的团队,先把系统数量与运维人力算进总成本,再比较软件许可。三种顺序背后是同一个原则:先解决约束,再比较能力。
六、常见问题
集中式和分布式版本控制,企业该选哪个?
当前主流是分布式版本控制,Git 生态成熟、分支合并灵活、可离线工作。集中式方案在分支模型简单、网络稳定的场景下仍能运转,但分支与离线能力受限明显。有跨地域协作或多环境交付需求时,建议直接从分布式版本库起步。
版本控制工具和项目管理工具是一回事吗?
不是。版本控制工具管理代码变更、分支与评审;项目管理工具管理需求、任务、缺陷与测试。两者打通后可以双向追溯,但职责不同,不宜用同一套标准衡量。
私有化部署与信创适配,选型时要确认什么?
重点确认三件事:是否全功能支持内网离线部署;代码与制品是否全部留在自有服务器;是否适配国产服务器、操作系统与数据库。涉及等保或保密审查的团队,还要确认操作日志与分支归档的留存策略。具体适配清单以厂商官网与合同为准。
迁移到新的代码托管平台,历史记录能保留吗?
多数主流平台支持按仓库导入,完整保留提交记录、分支、标签与权限,具体范围以各产品官网说明为准。真正需要提前验证的往往是权限模型与流水线配置的迁移成本——这部分比代码导入更耗时,建议在 PoC 阶段用一条真实业务线跑通。
结语
版本控制工具已经从“存代码的仓库”变成研发交付链路的底座:三条技术路线回答定位问题,六类核心能力回答边界问题,选型维度与 PoC 清单回答验证问题。
按这个顺序推进,选择会清晰很多——先确认路线是否匹配自身约束,再用一条真实业务线把清单跑完,最后才谈采购范围。
说明:文中产品能力、版本与案例口径以官方文档与公开案例资料为准,价格以官网或合同为准;建议先用一个真实业务线做 PoC,再决定替换范围。
