研发效能度量平台与 DevOps 集成:先解决这 3 件事,再谈落地

0 阅读1分钟

看板上曲线在涨,CTO 问「交付为什么慢」,团队却说不清需求到上线哪一段最长。常见原因不是缺报表,而是集成链路断了:流水线只上报「构建成功」,事件里却没有 commit SHA;度量层只能统计次数,算不出变更前置时间,更下钻不到具体仓库。

研发效能度量平台与 DevOps 工具的集成,本质要解决三件事(对应下文三类断点):工程链路各环节的事件能否完整送达、跨系统 ID 能否对齐、算出的指标能否回填流程并复验。先解决这 3 件事,再谈打通落地。集成打通之后,才谈得上用「度量—分析—改进—验证」闭环持续改进。本文聚焦数据怎么接、怎么验通,并给出一条可照做的端到端示例。


一、先看三类断点:采不到、关联不上、回写不出

与「有没有买度量平台」相比,更要先看 DevOps 工具链上的数据能否接上度量层。常见问题归为三类。

1. 采不到(采集层断):Webhook 未配、API 权限不足、事件字段缺失。例如只有 build 成败,没有触发分支、MR ID、耗时,度量平台只能做计数,做不了时长与成功率。

2. 关联不上(关联层断):代码在 GitLab、CI 在 Jenkins、需求在禅道,各系统各记各的;commit、MR、build、release 之间没有稳定关联键,Lead Time 只能靠 Excel VLOOKUP,口径各说各话。

3. 回写不出(反馈层断):指标停在大屏或 PDF,没有对应评审规则、发布门禁或测试策略变更,也没有下一周期用同一口径对比,集成只完成了「上报」,没完成「改进回路」。

另需注意:把度量绑个人 KPI,会诱发拆小 PR、走过场评审,集成越完整,失真越隐蔽。启动时宜书面约定:指标默认服务流程与资源调配;个人绩效与效能度量分表管理。


二、集成架构:采集—关联—度量—反馈

在现有工程链路之上,集成本质是一条单向数据通道加可选反馈回路,四个层次各管一段:

  • 采集层:覆盖代码托管与评审、CI/CD、制品库、发布部署、需求与缺陷管理;以 API、Webhook 等事件驱动方式取数,替代手工导出。
  • 关联层:用 commit SHA、MR/PR ID、pipeline run ID、artifact 版本、需求/Bug 单号等关联键,把一次变更从需求串到发布。
  • 度量层:在统一口径下计算指标,支持全局视图、多库对比、单库下钻与趋势追踪。指标宜从当前最痛的业务问题倒推 3~5 个,先跑通再扩展;每个指标上线前,团队应能回答「看完我们改哪条流程」。
  • 反馈层:把分析结果回填到流程,例如调整评审规则、发布门禁、测试策略,并在 2~4 周内用未改口径的同一指标对比前后。若评审耗时下降但变更失败率上升,说明改偏了,应回到指标定义重新对齐目标。

集成打通后,度量层以全局效能驾驶舱呈现研发健康度

DevOps 工具是数据来源与执行载体,度量平台是分析与改进层。建设路径常见两种:一体化 DevOps 内置度量(代码、CI、发布与度量同源,如 GitFox、GitLab、Azure DevOps、等)与多工具加独立分析层(不改现有托管与 CI,接入 LinearB、Jellyfish 等,依赖 API 完整度)。前者采集成本通常更低,后者适合工具链已定型、不愿整体替换的团队,但两者都须用同一指标并列 PoC,按实测结果而非品牌做判断。


三、关键集成点:五环节采集对照表

判断集成方案是否有效,关键看每个环节能否把带关联键的事件完整、可信地送到度量层。下表为常见集成点举例,事件名因工具而异,以各系统 API/Webhook 文档为准。

工具环节采集的核心数据典型关联键典型事件与集成方式示例字段值(供口径对齐参考)
代码托管与评审提交、分支、MR/PR、评审耗时、评审轮次commit SHA、MR/PR ID、repo IDpush;创建/合入 MR;评审通过/驳回;Webhook 推送commit=a3f9e2mr_id=!412repo_id=24
CI/CD 流水线构建时长、成功率、触发方式、阻塞率、测试结果pipeline run ID、commit SHA、MR ID构建开始/成功/失败;测试通过/阻断;执行记录 API 拉取run_id=8841commit=a3f9e2status=success
制品库制品类型、版本、标签、归档、下载artifact 版本/digest、commit SHA、build ID制品上传/拉取;版本标签绑定提交artifact=app:v2.3.0digest=sha256:7f…
发布部署部署频率、环境、发布结果、回滚release ID、artifact 版本、环境名发布成功/失败/回滚;多层审批日志release=r-992env=prodartifact=v2.3.0
需求与缺陷管理需求交付周期、缺陷密度、状态流转需求/Bug 单号、关联 commit/MR需求—代码双向关联;缺陷—提交映射(API 或原生集成)issue=QC-1021linked_commit=a3f9e2

集成实践上的三个要点:

  1. 事件驱动优先:能 Webhook/API 自动同步的,不走手工报表;注意失败重试、幂等与乱序(同一 MR 多次 push 只应有一条有效评审计时规则)。
  2. 统一身份与口径:SSO/LDAP 对齐账号;评审耗时、构建成功率等全团队同一公式,版本变更须留文档。
  3. 双向可追溯:从需求单能追到 MR 与构建,从 commit 能反查需求与缺陷。多工具拼接时,往往在中间层维护映射表(如 Jira issue key ↔ MR ID)。若采用 PM 与 DevOps 原生集成的组合(如禅道 + GitFox),可减少自建映射,但同样须 PoC 验证字段与权限,再与 GitLab + Jira 等组合横向对比,非排名。

统一口径后,多代码库效能数据可在同一视图中横向对比


四、指标口径:集成前先对齐两个 Lead Time

集成设计阶段就要分清两个口径,否则 CTO 问的「需求到上线多久」会对不上数:

  • 需求交付周期:从需求提出(或进入开发)到上线可用,偏需求—价值侧,依赖需求管理与发布数据串联。示例公式:上线可用时间 − 需求提出时间
  • 变更前置时间:从代码提交(或 MR 合入)到生产可用,偏工程变更侧,对标 DORA 体系的核心指标之一。示例公式:生产部署时间 − 首次提交时间

配套常用口径也建议先写清楚,例如:评审耗时 = MR 创建到合入的时长;构建成功率 = 成功构建次数 ÷ 总构建次数(同一时间段、同一分支口径)。

DORA 四项(部署频率、变更前置时间、变更失败率、恢复时间)适合以代码变更驱动发布的软件团队;硬件/嵌入式须重新定义「变更」与「发布」。选型指标时,可先定业务目标,再拆要回答的问题,最后选 3~5 个可量化、能对应流程改进动作的指标;代码行数、纯提交次数不宜作核心指标,易操纵且与价值弱相关。


五、最小可跑通示例:从需求单到发布串成一条链

纸上谈兵不如一条能复算的示例。以下为虚构数据,仅用于说明字段映射与复算口径,读者可在自己的目标环境用真实项目复现。

串联链路:

需求单 QC-1021 → commit a3f9e2 → MR !412 → 构建 #8841 → 制品 app:v2.3.0 → 发布 r-992(prod)

各环节的关联键如何写入,可对照第三节五环节表:需求侧写入 issue_key,工程侧写入 commit_shamr_idrun_idartifact_versionrelease_id,由 commit_sha 串起整条链。

一次复算演示(示例时间,非真实数据):

  • 需求提出 2026-08-01 10:00 → 上线可用 2026-08-20 18:00,需求交付周期 ≈ 19.3 天
  • 首次提交 2026-08-05 14:00 → 生产部署 2026-08-18 09:30,变更前置时间 ≈ 12.8 天
  • MR 创建 08-06 09:00 → MR 合入 08-08 15:00,评审耗时 ≈ 2.25 天

同一 commit 通过 commit_sha 就能从需求单反查到构建与发布,反之亦然。只要这条链能在目标环境自动串联并复算,采集、关联、口径三层就都验通了;之后扩展指标只是在这个底座上加字段,不必推倒重来。


六、集成实施四步与 PoC 自检评分表

与「把 Git 平台整体迁走」不同,度量集成宜小步验证数据链路。建议顺序:

1. 盘点事件源:列出代码、CI、制品、发布、需求与缺陷管理各系统的可订阅事件与必填字段,产出《断点清单》,标出哪些环节缺关联键、哪些只有聚合统计没有明细。

2. PoC 关联键:选 1 个非核心仓库加 1 条流水线,验证第五节示例中的链路能否串成一条,需求单能否关联到 commit/MR。周期 2~4 周,固定规则,避免口径天天改。

3. 统一口径:书面定义 3~5 个指标的公式(如评审耗时起止点),确认不用于个人绩效排名。

4. 单指标反馈试点:只选 1 个指标跑完「度量 → 分析 → 流程微调 → 同一口径复验」一整圈,再扩面。每条改进须对应一条可执行的流程或规则变更并明确责任人,避免停在「加强质量意识」。

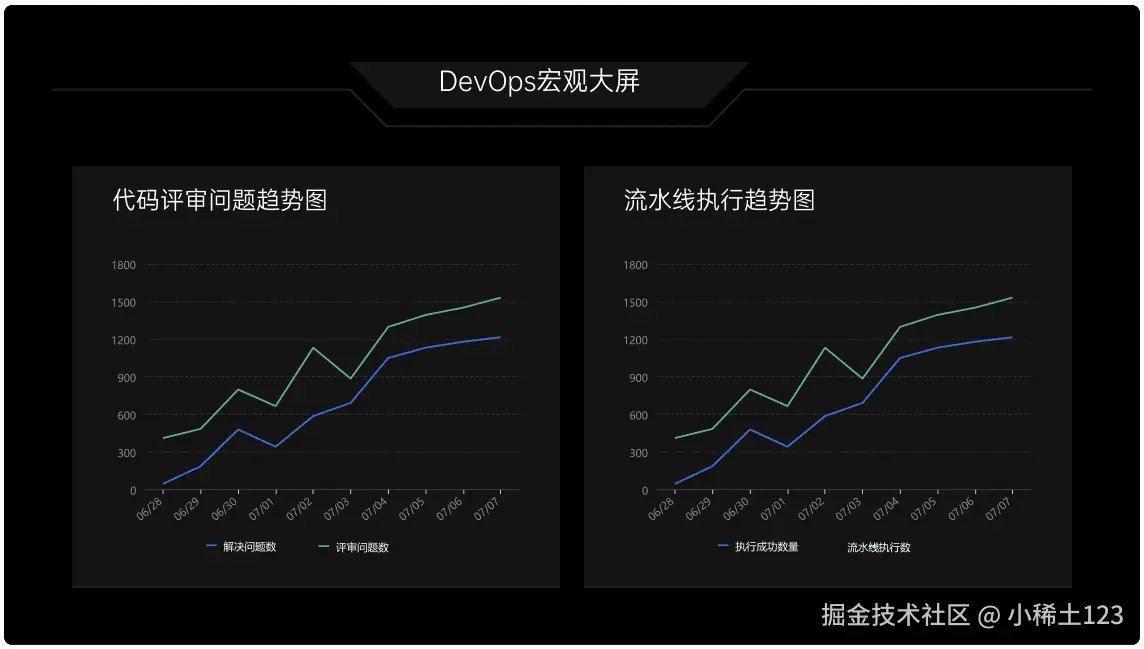

以周/月趋势追踪验证改进动作的实际效果

若同时进行代码托管或 DevOps 平台迁移,工程侧切换顺序宜为:先仓库与权限,再流水线,最后制品与发布门禁;迁移期保留旧平台只读访问并设定回滚标准。度量集成可先于或并行于迁移,但 PoC 必须在目标环境用真实项目数据。

PoC 自检评分表(每项 0~5 分,总分 25)

检查项评分说明得分
五类环节至少 3 类能自动推送或拉取事件(非手工 Excel)0=全手工;3=3 类自动;5=5 类全自动
随机抽 1 次发布,能从 release 反查到 commit SHA 与 MR/PR ID0=查不到;3=能查 1 层;5=整链可反查
评审耗时、构建成功率等 1~2 个口径有书面定义且可自动复算0=无定义;3=有定义需手工算;5=系统自动复算
组织/团队层指标异常能下钻到具体仓库或迭代0=只有整体值;3=可下钻一层;5=可下钻到底
已约定指标不绑个人 KPI,并指定 1 条可执行的流程反馈试点0=绑个人;3=有约定无试点;5=试点已跑通

判读:总分 ≥ 20 可进入单指标反馈试点;10~19 按最弱项补链路;低于 10 先不要上大屏,回到第三、五节把基础事件与关联键补全。

常见失败信号(对号入座):同一指标在不同团队公式不一致,周会各说各话;看板数据滞后一周以上,管理层看到的是历史;Webhook 经常丢事件且无人监控集成任务健康度;只能看提交次数,算不出需求交付周期或变更前置时间。出现任意一条,都建议先按第五节把一条链跑通。


七、结语与下一步

研发效能度量平台的价值,建立在 DevOps 工具链数据可信接入之上:采全事件、对齐关联键、统一口径,度量才不只是装饰大屏。

建议先按第六节评分表自查现有 Jenkins/GitLab/需求管理组合;再把一体化内置度量(如 GitLab Analytics、GitFox 工程侧与禅道需求侧原生集成等路线)与独立分析层并列,对同一指标试跑采集与下钻成本,以实测为准。集成验通后,选 1 个小团队、1 个核心痛点、1 个指标,跑通第一个「度量—分析—改进—验证」闭环,比一次铺开几十个指标更可持续。


常见问题(FAQ)

Q1:度量平台能通过 Webhook 对接现有 GitLab、Jenkins 吗?

通常可以。关键不在「能不能连」,而在事件是否带关联键、失败是否可监控、口径是否自动复算。用第六节评分表验收,而不是只看 Demo 大屏。

Q2:多工具并存时,ID 怎么对齐?

以 commit SHA 为工程侧锚点,MR/PR ID 关联评审,build ID 关联制品,需求单号通过 API 或原生集成写入 commit/MR 元数据。多系统拼接常需中间映射表;采用 PM 与 DevOps 原生集成的组合可减少一层同步,但须 PoC 验证字段与权限。

Q3:一体化内置度量与独立分析层,集成工作量差在哪?

内置度量(GitFox、GitLab、Azure DevOps 等)代码、CI、发布同源,采集与下钻成本通常更低,但需求在外部需求管理系统时仍要验集成;独立分析层(LinearB、Jellyfish 等)不改现有托管与 CI,依赖存量 API 完整度与映射质量。两者宜对同一指标并列试跑 2~4 周再定稿。

Q4:集成通了,指标还是不可信,常见原因是什么?

除 KPI 刷数外,常见有:事件缺字段、Webhook 丢包、评审起止点定义不一致、只采工程侧不采需求侧导致 Lead Time 算不全。应回到第三节核对关联键与口径文档,并用第五节示例复算一次对齐。

补充:小团队从哪开始?

可先跑最小集:代码托管 + CI 自带统计,先跑 1~2 个指标(如构建成功率、MR 评审耗时);跨库、跨工具口径对不齐时,再按第五、六节补 Webhook 或统一度量层,并用未改口径的同一指标对比前后验证改进效果。
