作者:泽哥|灏仟亿前端技术团队
把 AI 接入研发流程,难点不在于“能不能写代码”,而在于让每一步都有明确边界、可追溯证据和人工决策位置。本文记录一套当前正在使用的编码工作流:协作平台负责接收需求和反馈,Hermes 负责控制面,Codex runner 负责执行,人始终保留关键闸门。
它不会让 AI 绕过既有工程流程直接改代码,而是把需求进入、项目识别、来源索引、计划整理、人工确认、实现、QA、合并测试、完成确认与经验沉淀固定为一条可审计链路。尤其需要明确的是:实现完成后不会自动进入 QA;QA、合并测试和最终完成都必须由人显式触发。

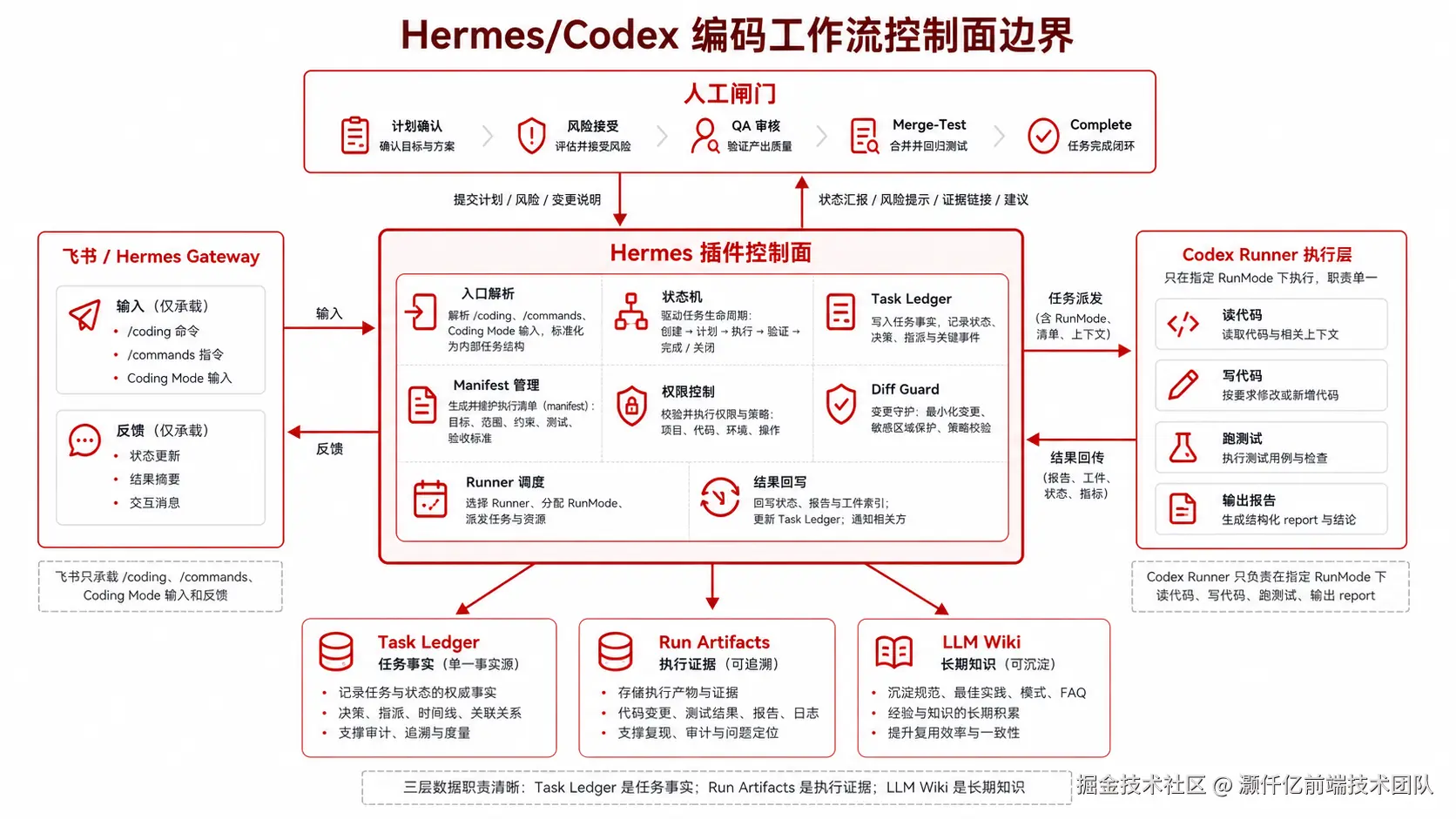

先说结论:控制面与执行面分离。
这套 workflow 的核心边界是:Hermes 负责控制面,Codex runner 负责执行,飞书等协作入口承载输入和状态反馈,人保留关键闸门。
各部分职责如下:
-
飞书 / Hermes Gateway:承载
/coding、/commands、Coding Mode 输入和用户反馈;不直接执行代码,也不直接决定发布。 -
Hermes 插件:解析入口、维护任务账本、运行状态机、生成执行产物、调度 runner、回写状态;不亲自完成业务实现,也不把非结构化 runner 输出视作成功。
-
Codex runner:在指定 RunMode 下读取代码、修改代码、运行测试并输出结构化报告;不拥有项目选择、任务状态、协作平台写回和发布决策。
-
人:确认计划、补充信息、接受风险,并触发 QA、合并测试和完成;不需要重复搬运上下文或执行证据。
-
Task Ledger:保存任务事实、状态、run、绑定关系、人工决策和合并记录;不承担长期知识沉淀。
-
Run Artifacts:保存每次执行的 prompt、manifest、日志、report、summary 和 diff;不充当任务状态库。
-
LLM Wiki:沉淀项目画像、草稿知识、run summary 和 QA 经验;不保存 token、真实运行根内容或实时状态。
1. 入口与命令
当前 Hermes 插件不会吞掉普通聊天。进入 coding workflow 的入口只有以下几类:
-
/coding <action>:人类显式命令入口。Hermes Gateway 归一化后,按 route metadata 分发。 -
/commands:Hermes Gateway 命令列表入口。 -
“进入 coding”:开启当前会话的 Coding Mode,之后的自然语言请求会进入 rewrite。
-
“退出 coding”:关闭当前会话的 Coding Mode。
-
原生工具:Hermes 主 agent 优先使用
coding_*工具;slash command 是面向人的 fallback surface。
命令控制器只会把 /coding action 归一为内部 route,例如创建任务、实施、QA 或合并测试,再由对应 executor 调用 host callback。

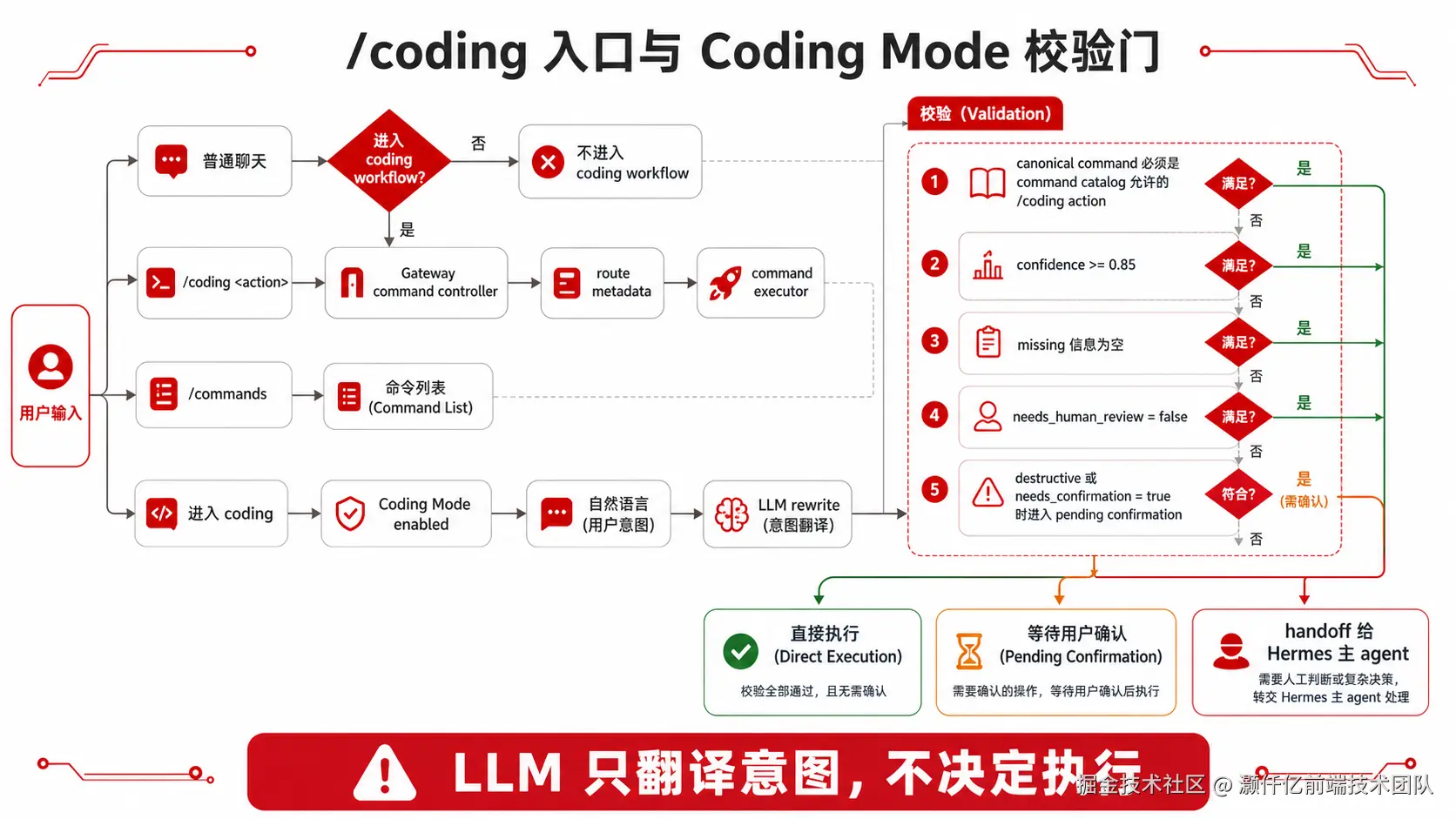

Coding Mode 也有明确约束:LLM rewrite 只能把自然语言翻译为候选的 /coding <action>;结果必须命中允许的 command catalog action。置信度低于 0.85、信息不足或 needs_human_review=true 时,Hermes 插件不会执行,而是转交 Hermes 主 agent。对于 destructive 或 needs_confirmation=true 的 rewrite,则先保存为 pending rewrite,等待用户确认。
当前任务、当前项目、最近任务、媒体和 command catalog 都会进入 rewrite context,但最终仍由 Hermes Gateway route 和状态机校验。
当前可用的 action
当前 command catalog 覆盖以下动作。
-
查看与诊断包括:
/coding help、/coding list、/coding status <task_id>、/coding doctor、/coding lark-preflight、/coding source-resolve <url>和/coding project-mcp-preflight。 -
项目上下文包括:
/coding project list、/coding project init <project_path_or_name>、/coding project use <project_name>、/coding project status和/coding project clear。 -
任务绑定包括:
/coding use <task_id>与/coding exit。 -
创建与规划包括:
/coding task <需求>、/coding run <task_id>、/coding analyze <task_id>、/coding breakdown <task_id>、/coding approve-breakdown <task_id>和/coding materialize <task_id>。 -
反馈与变更包括:
/coding continue <反馈>、/coding change <反馈>和/coding bugfix <反馈>。 -
执行动作包括:
/coding implement <task_id>与/coding qa <task_id>。合并测试和完成动作包括:/coding prepare-merge-test <task_id>、/coding merge-test <task_id>和/coding complete <task_id>。生命周期还包括/coding cancel <task_id>。
其中,QA 的语义是“人工选择进入 QA;实现完成后不会自动进入测试”。prepare-merge-test 只记录人工准备动作,不会启动新的 implementation 或 QA。
Hermes 主 agent 可调用的原生工具包括任务创建、状态查询、任务执行、来源解析、协作平台预检、项目 MCP 预检,以及项目工作项搜索、创建、接入、WBS 和状态转换、缺陷接入等能力。涉及项目写操作时,工具 schema 和 service 都要求显式确认字段,例如 confirm_write。
2. 来源与项目上下文

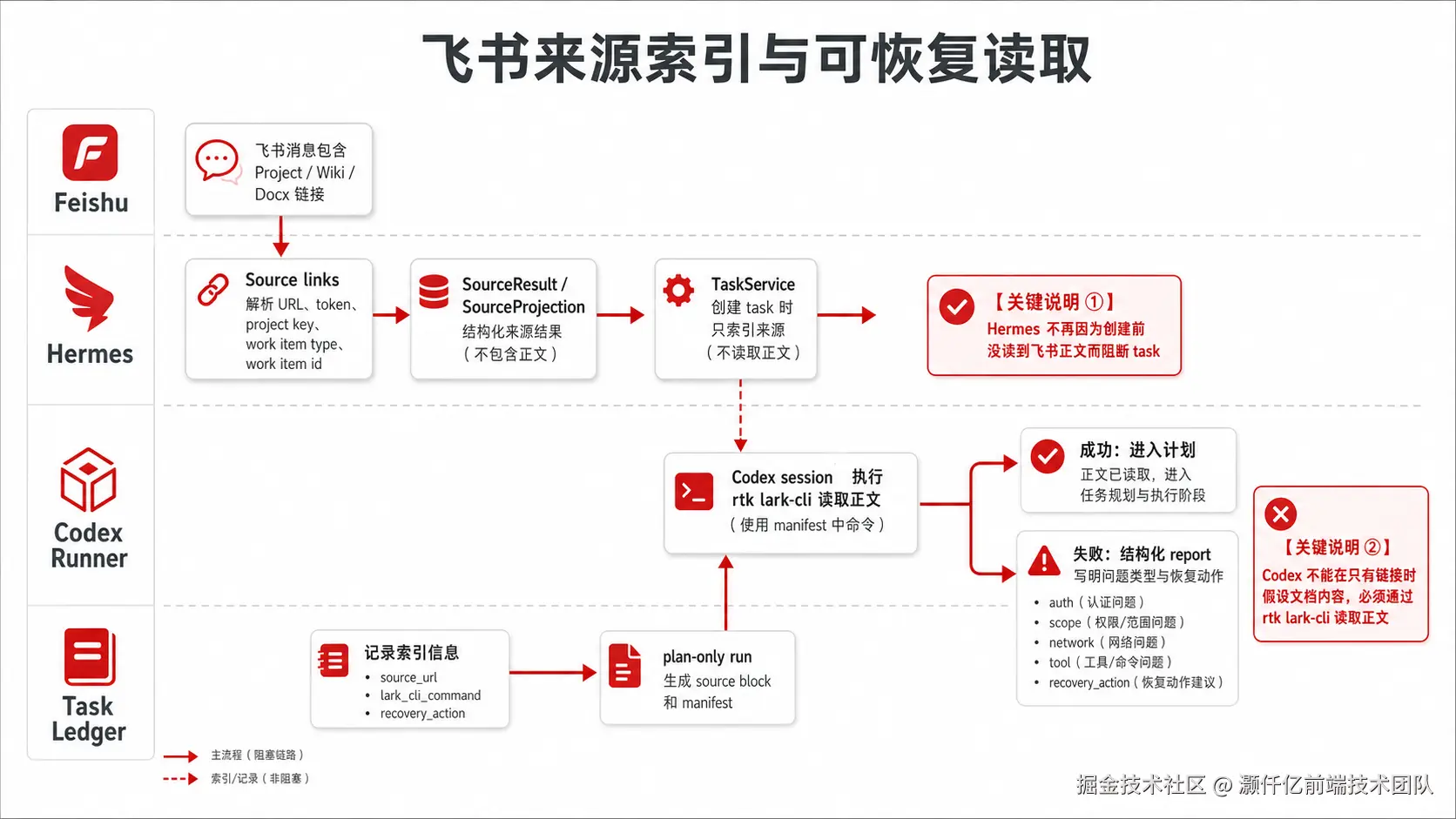

来源 workflow 的重点是“把来源变成可恢复上下文”,而不是要求 Hermes 在创建 task 前必须读到正文。当前支持飞书 Project、Wiki 与 Docx 链接。
当消息包含来源链接时,Hermes 会索引 URL、token、项目 key、工作项类型、工作项 ID、读取命令和恢复动作等字段,并产出稳定的 SourceResult。如果来源正文尚未注入,计划阶段会把恢复动作交给 Codex session,让它根据 run context 中的读取命令获取正文。
预检会检查本地协作平台 CLI 配置、默认应用标识是否匹配、认证状态、Docx/Wiki/Sheet 的读取 scope。若 --verify 已证明凭据可自动刷新,needs_refresh 只作为 warning,而不默认阻断。
这个边界很重要:Hermes 不能因为自己没有提前读到正文就创建失败;Codex 也不能在只有链接时假设文档内容。读取失败时,runner 必须在结构化 report 中说明是授权、scope、网络还是工具问题,并给出恢复方案。

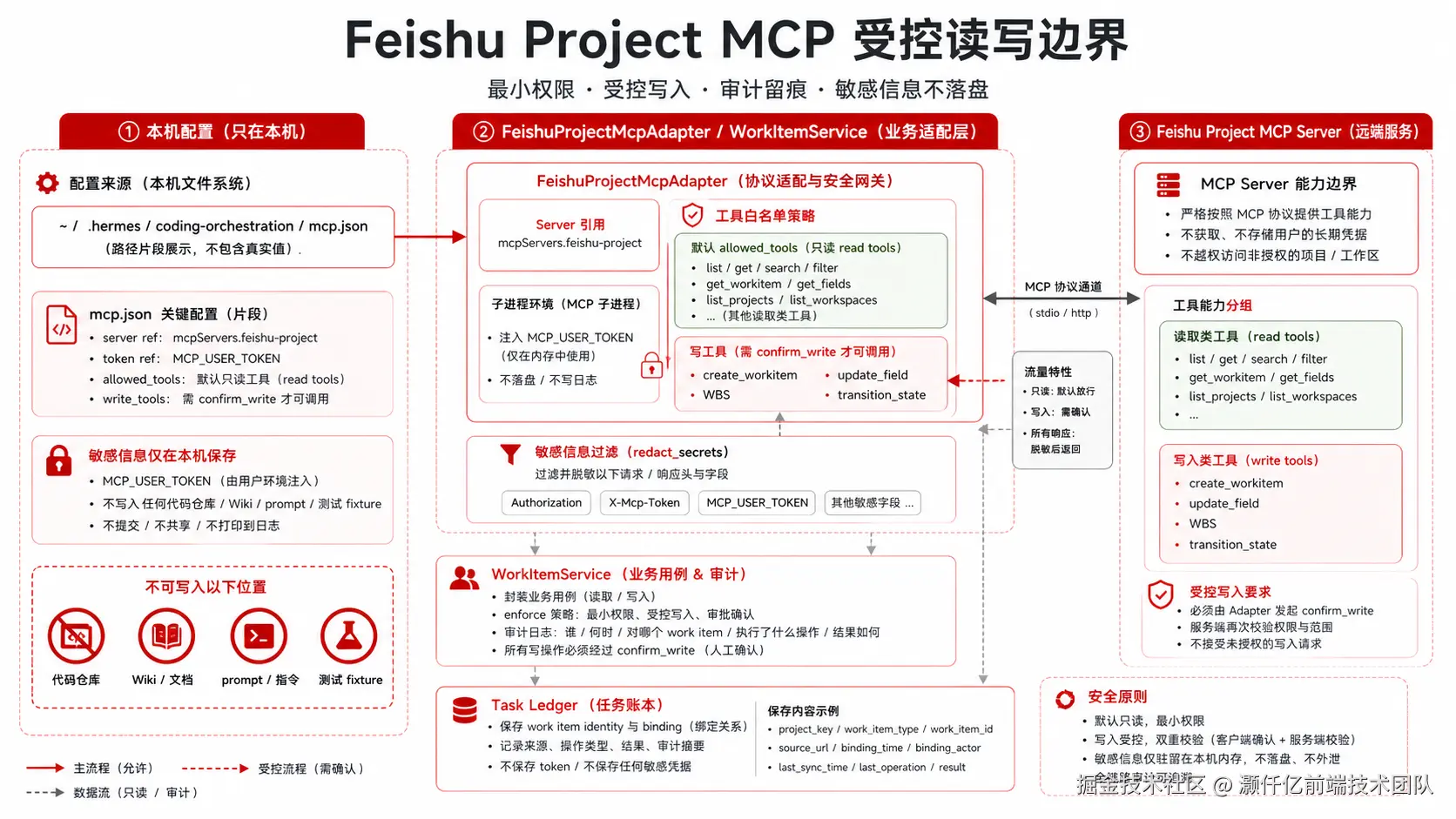

Feishu Project MCP:受控读写
项目 MCP 配置从本机运行配置读取。文档中只应引用配置位置和键名,不能写真实 token。
-
配置位置:
~/.hermes/coding-orchestration/mcp.json。 -
server ref:
mcpServers.feishu-project。 -
token ref:
mcpServers.feishu-project.env.MCP_USER_TOKEN。 -
默认 domain:
https://project.feishu.cn。 -
默认 transport:
stdio。 -
默认 command:
npx -y @lark-project/mcp。
项目 MCP adapter 默认只允许 read tools。写工具虽然存在,但必须通过 service 的确认参数控制;敏感字段如 Authorization、X-Mcp-Token 和 MCP_USER_TOKEN 形态的内容都会被遮蔽。
项目工作项与任务的绑定由工作项服务和身份对象维护。Project work item URL 会归一为稳定 key,其中包含 domain、space key、work item type 与 work item ID。intake sync 查到已有绑定时会复用既有 task,避免重复创建;bugfix intake 若能关联既有 story 或 root task,会继承 root branch,否则采用独立分支策略。WBS row 具有独立 identity,可绑定到子任务或交付拆解节点。
3. 主流程:从飞书需求到完成
当前 Hermes Gateway 的标准链路可以概括为:
-
接收飞书消息。
-
进入
pre_gateway_dispatch。 -
通过
/codingroute 或 Coding Mode rewrite 识别动作。 -
由 TaskService 创建 task、绑定 active task,并索引 source。
-
Hermes Gateway route 启动后台 plan-only。
-
RunService 与 RunManifestService 生成 run 契约。
-
RunnerRouter 选择 Codex runner。
-
Codex 输出
report.json、summary.md、diff.patch与日志。 -
Hermes 校验 report、diff guard 和状态机 transition。
-
Task Ledger、Run Artifacts 与 LLM Wiki 写入相应事实和摘要。
-
用户按需人工触发 implement、QA、合并测试与 complete。
关键状态不是一句“AI 完成了”,而是 TaskStatus 与 TaskPhase 的分层。
-
TaskStatus 描述业务任务下一步能做什么。例如
new、planned、running、blocked、ready_for_merge_test、merged_test和done。 -
TaskPhase 描述当前或最近阶段细节。例如
planning、plan_ready、implementing、qa_verifying、ready_to_merge_test与merged_test。 -
AgentRunStatus 描述单次 runner run 如何结束,例如
running、succeeded、blocked、failed、cancelled。 -
RunMode 描述本次 runner 被要求做什么,包括
decomposition、plan-only、implementation、qa和merge-test。
要特别区分:plan_ready 是 TaskPhase,而不是主 TaskStatus。plan-only 成功后,主状态是 planned,phase 才是 plan_ready。
4. 执行模型:RunMode、状态与策略

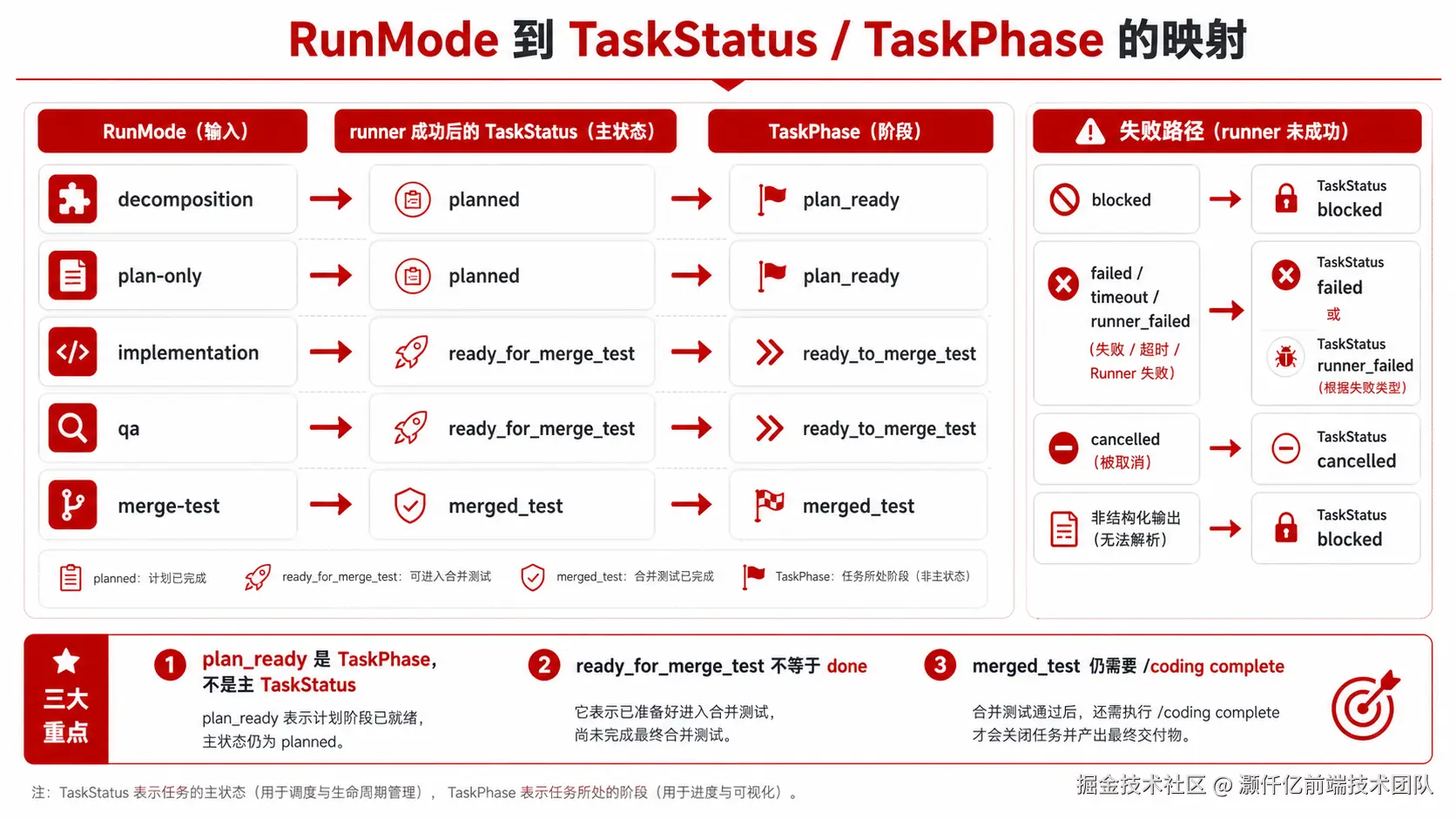

RunService.task_status_for_run_result() 的核心映射为:decomposition 和 plan-only 成功后,主状态进入 planned,phase 指向 plan_ready;implementation 与 qa 成功后,主状态进入 ready_for_merge_test,phase 指向 ready_to_merge_test;merge-test 成功后,主状态与 phase 都进入 merged_test。
失败或阻塞不会被硬转成功。非结构化输出会被投影为 blocked;timeout、runner failed、orphaned 等会投影到 failed 或 runner_failed 相关细节。取消的 task 不能继续启动 run,除非人工 restore;已有 active run 时,也不能重复启动下一次 run。
ready_for_merge_test 的中文展示是“等待手动执行 merge test”,merged_test 是“已合并 test,待人工完成”。两者之间仍有人工判断,不等同于 done。
Execution Policy:影响执行契约,不绕过状态机
Execution Policy 由执行策略模块归一化。Codex report 可给出 route、planning、context、implementation、verification、allow_browser_qa、require_human_confirmation、max_duration_seconds 等字段;缺失时使用标准变更策略。
当前实现会把 Execution Policy 写入 run context 和 manifest,用于在 prompt 中展示本轮动作与执行契约、根据 targeted verification 缩短 timeout、允许 inline planning 下的 implementation prompt 不依赖已确认计划产物,以及补充 run manifest 的权限、边界与审计说明。
它不是让 Hermes 跳过状态机的“自动驾驶规则”。implementation 仍要通过计划就绪与人工确认门禁,QA 仍需人工执行 /coding qa,合并测试也仍需人工执行 /coding merge-test。
5. 权限、workspace 与人工闸门
当前的 permission profile 按 RunMode 区分:decomposition 使用 decomposition_read_only;普通 plan-only 使用 plan_read_only;带未解析外部来源的 plan-only 使用 plan_source_read_elevated;implementation 使用 implementation_controlled_elevated;qa 使用 qa_controlled_elevated;merge-test 使用 merge_test_git_elevated。
plan-only 即使为了读取飞书、Swagger/OpenAPI 或私有 API 元数据而提权,也必须保持不写入项目文件。Hermes 的 diff guard 会审计计划阶段的写入。
implementation 会创建或复用 implementation workspace,并进入 gitops_preparing。QA 和 merge-test 必须使用已有 implementation workspace,缺失时直接阻断。QA 会准备 qa_checkpoint;merge-test 会准备 merge_test_checkpoint,目标分支是 test。
因此,runner 可以完成依赖安装、测试、浏览器 QA、git 元数据操作和 merge-to-test,但源码修改边界仍限制在 task workspace 内。

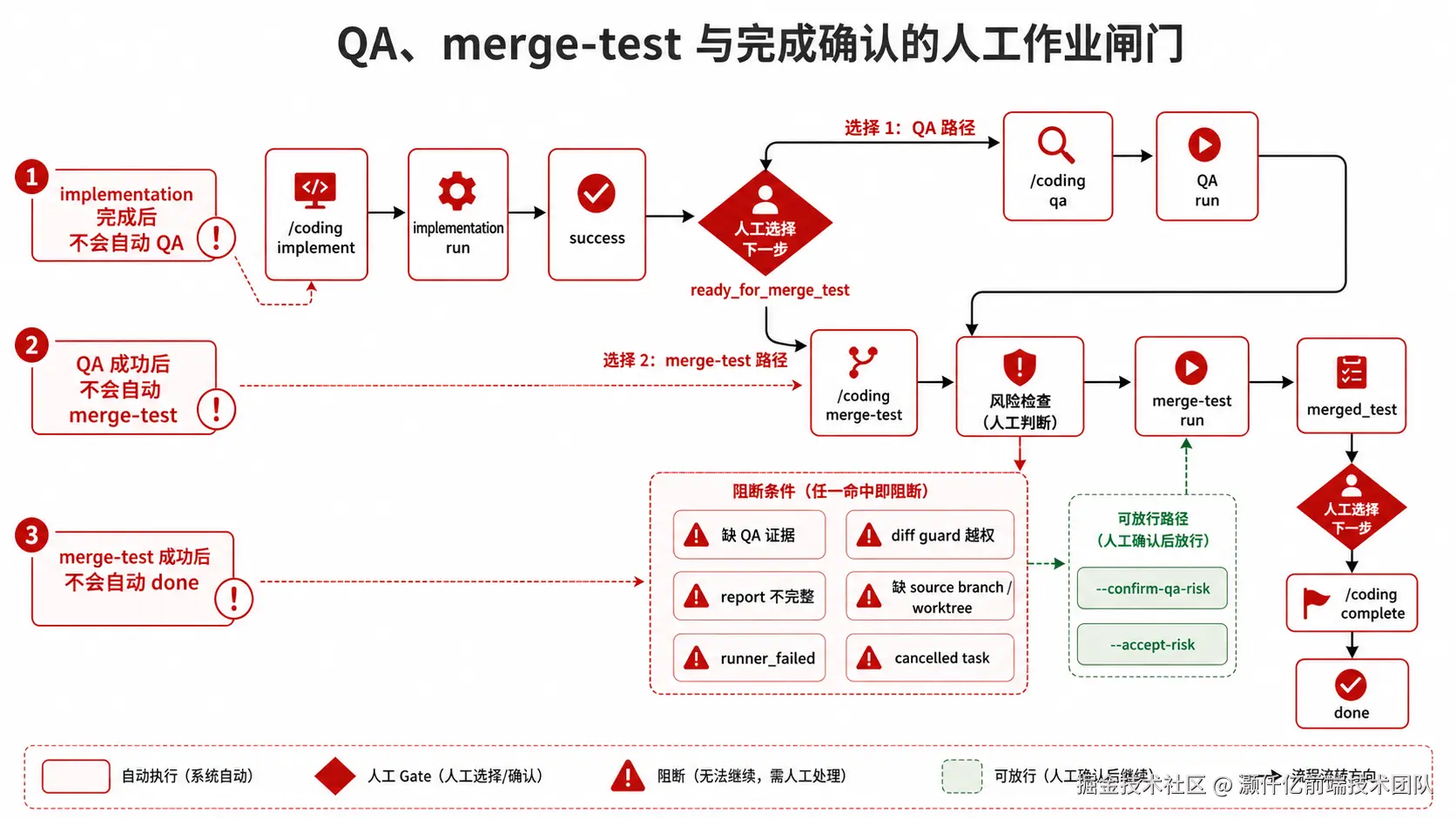

QA、合并测试与完成:人工作业闸门
workflow 的人工闸门是代码合同,而不是口头约定。
-
/coding implement <task_id>:计划就绪后启动 implementation;成功后进入ready_for_merge_test。 -
/coding qa <task_id>:由人触发 QA,复用 implementation workspace;成功后仍保持ready_for_merge_test。 -
/coding prepare-merge-test <task_id>:只记录人工准备动作。 -
/coding merge-test <task_id>:由人触发 merge-to-test;成功后进入merged_test。 -
/coding complete <task_id>:在 merge-test 后由人标记为done。
merge-test 对风险也有明确处理。它支持 --accept-risk 和 --confirm-qa-risk;blocked task 可进入风险评估,但缺 implementation run、缺 worktree、缺 source branch 或已取消仍属于硬阻断。缺 report、report 不完整、QA 缺失、浏览器受限、runner_failed、diff guard 越权等情况,都需要人工确认风险。人工放行后,风险细节仍应保留在 known gaps、verification limitations 与 merge record 中。
6. 长任务治理:拆解、回放与沉淀
需求拆解:父需求与执行任务分离
需求拆解链路包含:/coding analyze <task_id>、/coding breakdown <task_id>、/coding approve-breakdown <task_id>、/coding materialize <task_id> 与 /coding run <task_id> --next。
父级 requirement 保存原始诉求、交付拆解、验收口径、风险和整体进度;真正进入单项目、单仓库、单 workspace 实现链路的是 execution 子任务。拆解不等于直接创建代码任务:approve-breakdown 是人工确认,materialize 才将已确认的拆解物化为执行任务,run --next 只会选择依赖已满足的下一个 execution task。
Run Artifacts:每次执行都可以回放
当前 run 目录会围绕下列文件组织执行证据:
-
input-prompt.md:本轮给 runner 的入口 prompt。 -
run-instructions.md:RunMode 执行契约和报告要求。 -
execution-policy.json:执行策略。 -
run-manifest.json:task、run、workspace、权限、session、source、目标分支等事实。 -
report.schema.json:runner 结构化输出 schema。 -
report.json:runner 最终结构化报告。 -
summary.md:面向用户的可读摘要。 -
diff.patch:本轮变更证据。 -
stdout.log与stderr.log:原始执行日志。 -
run-log.md与events.compact.jsonl:Hermes 生成的精简操作记录。 -
wiki-context.md、context-index.json、confirmed-plan.md与implementation-context.md:按阶段生成的上下文 artifact。
PromptBuilder 不会把全部上下文塞进一条 prompt,而是把 Wiki refs、source block、confirmed plan、implementation context 和 run instructions 转成 artifact 引用,让 Codex session 按需读取。
Codex session 会在 manifest 与 task session 中记录 session_id、resume_session_id、attach_command 和 resume_command。后续的 plan retry、implementation、QA、bugfix 和 merge-test 可以优先续接同一 session。

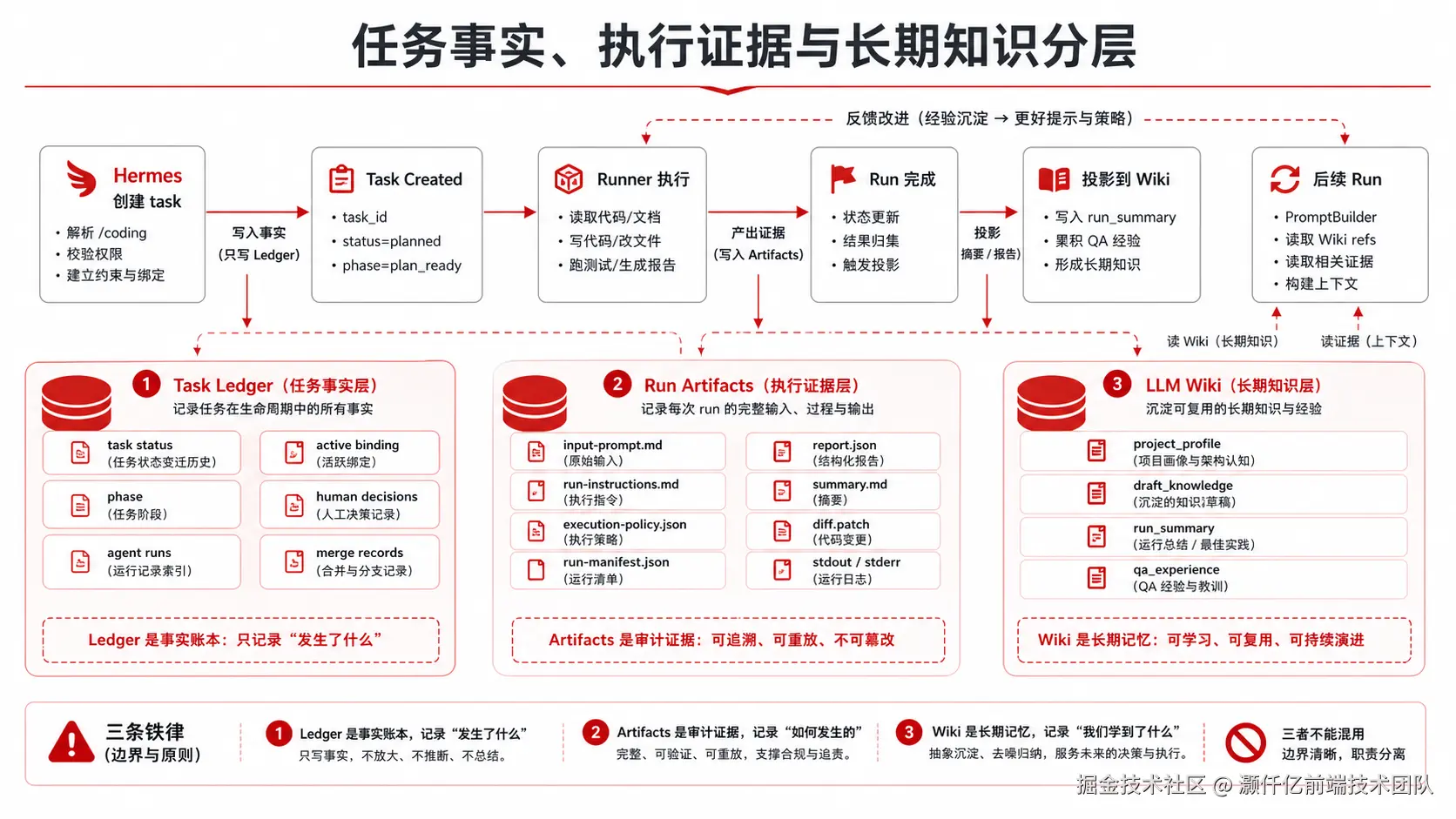

LLM Wiki:长期记忆,不是状态库
LLM Wiki 写入的是可复用知识:project_profile 写入实体层,draft_knowledge 写入来源层,run_summary 和 qa_experience 写入综合层。运行状态、run 记录与 active binding 仍保留在 Task Ledger。
创建 task 时会写入需求草稿,run 完成后会把 summary 与 report 投影为 run summary。读取时,PromptBuilder 只取相关 Wiki refs 与上下文 artifact,不会把整个 Wiki 或运行根内容复制进 prompt。
这样划分是为了避免出现多个事实源:Task Ledger 回答“当前任务状态是什么、下一步能做什么”;Run Artifacts 回答“这一轮 runner 做过什么、证据在哪里”;LLM Wiki 回答“下次还能复用什么经验”。

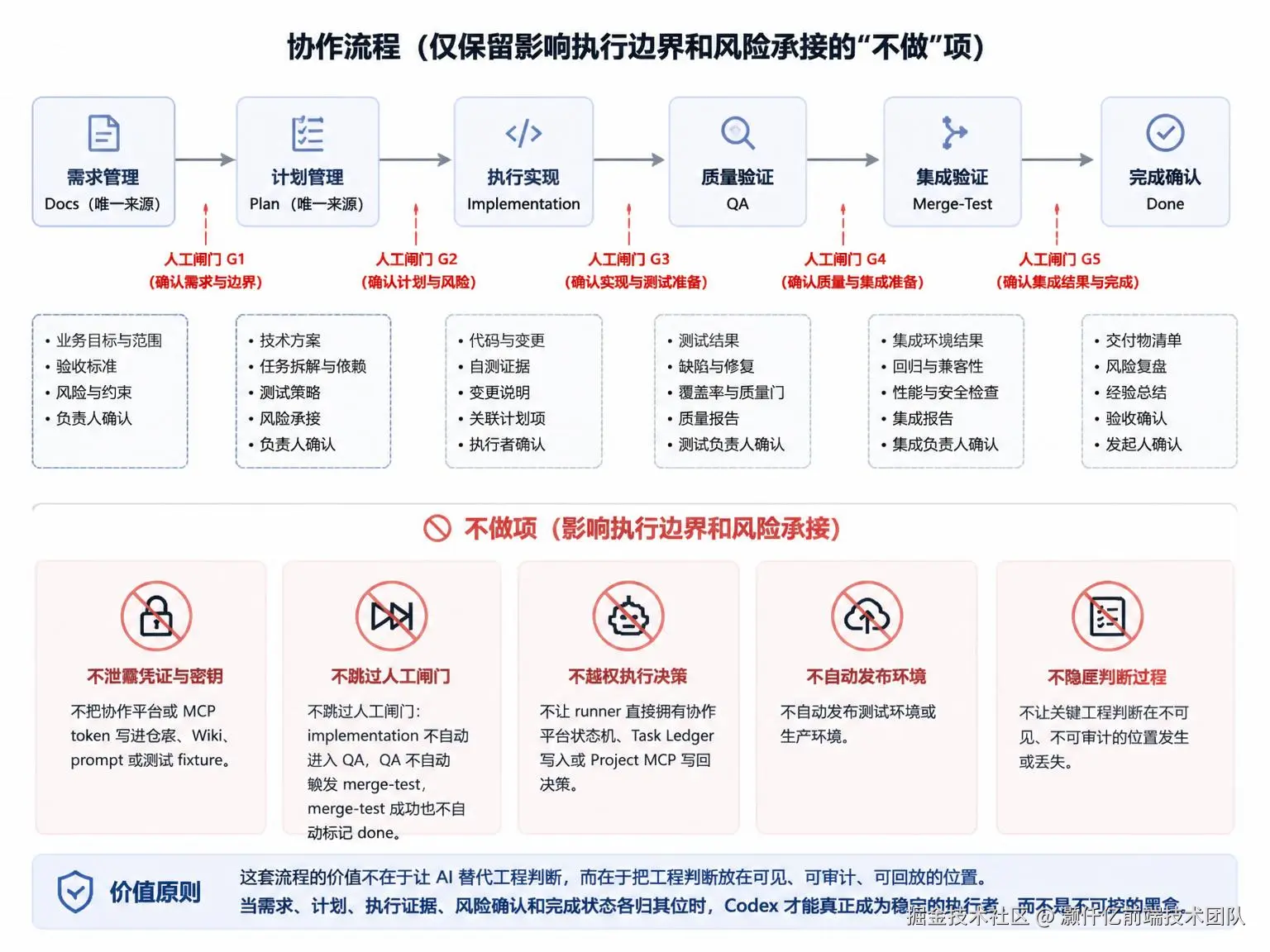

7. 边界:当前明确不做的事
这套 workflow 只保留会影响执行边界和风险承接的“不做”项:
-
不把协作平台或 MCP token 写进仓库、Wiki、prompt 或测试 fixture。
-
不跳过人工闸门:implementation 不自动进入 QA,QA 不自动触发 merge-test,merge-test 成功也不自动标记
done。 -
不让 runner 直接拥有协作平台状态机、Task Ledger 写入或 Project MCP 写回决策。
-
不自动发布测试环境或生产环境。
这套流程的价值不在于让 AI 替代工程判断,而在于把工程判断放在可见、可审计、可回放的位置。当需求、计划、执行证据、风险确认和完成状态各归其位时,Codex 才能真正成为稳定的执行者,而不是不可控的黑盒。
8. 团队落地后的收益
该 AI 编码工作流在团队落地后取得了不错的效果。经测算,前端开发平均提效 44.9% ,前端产能平均提升 84.6% 。未来,灏仟亿大前端技术团队将继续保持 AI 编码工作流的创新性及领先性!
