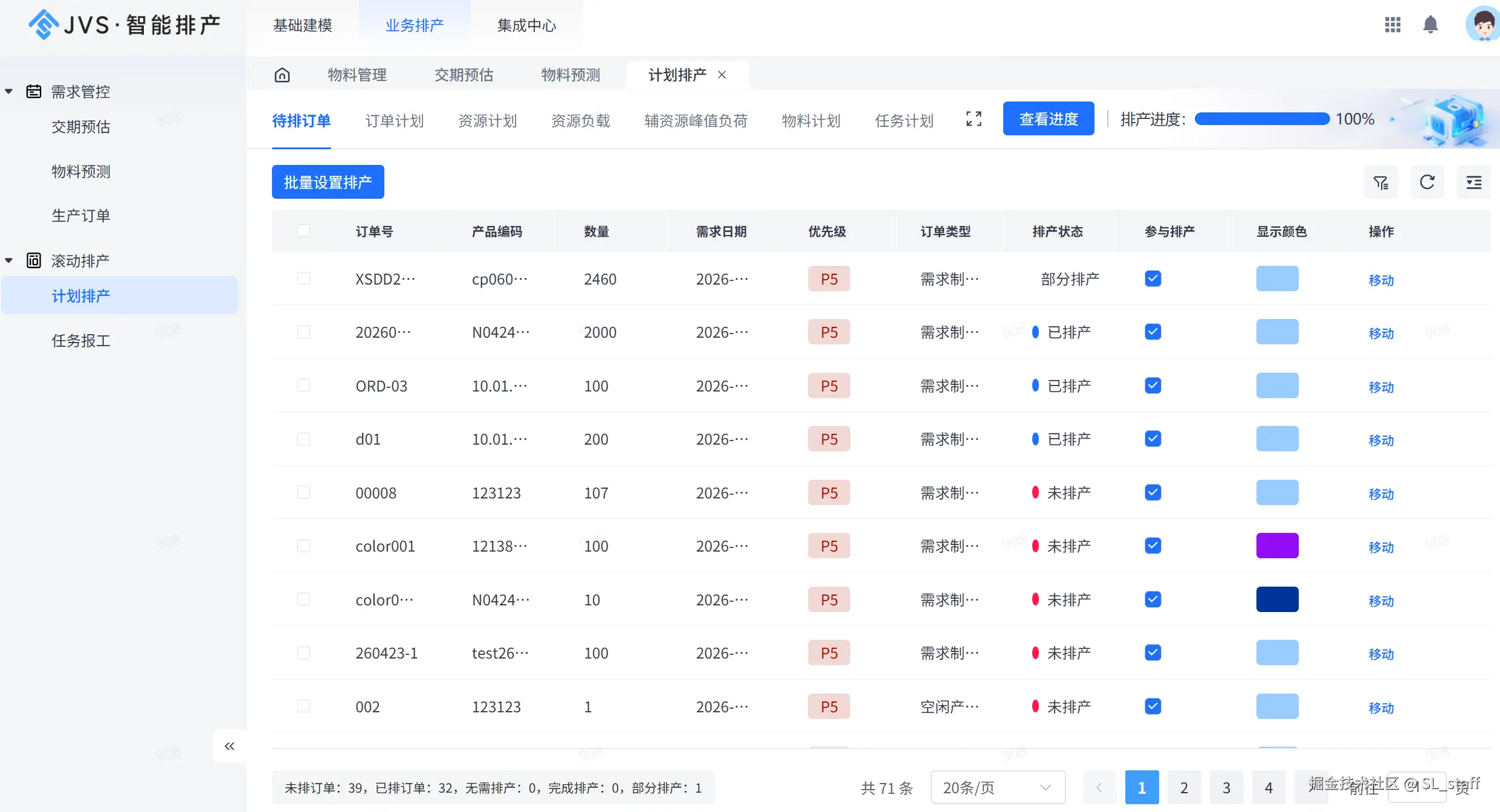

你是不是也遇到过——APS跑了一晚上还在转圈,或者排出来的计划居然让设备凌晨3点开工?别急着怪算法,大概率是下面这5个坑踩中了。
原因1:约束条件自己打起来了
现象:日志狂报 Constraint match 失败,求解器陷入死循环。
怎么办:
- 检查工艺路线里有没有“A工序必须在B之后,但B又依赖A”这种循环依赖。
- 避免把多个绝对互斥的硬约束堆在一起(比如两台设备同时要求独占)。
- 实在解不开,把某些硬约束降级为软约束,或者增加替代资源。
真实案例:某电子厂把同一台回流焊同时分配给两个订单,排产直接无解。改成「设备互斥」后秒出计划。
原因2:权重全凭感觉,交期被牺牲
现象:结果出得快,但订单延误惨不忍睹。
怎么调:进入「任务优化规则」,按这个初始权重试试:
优化规则:最小超期,推荐权重0.5,为什么:保交期是底线
优化规则:短任务优先,推荐权重0.2,为什么:小单快跑
优化规则:同品连续生产,推荐权重0.15,为什么:减少换型浪费
优化规则:均衡负载,推荐权重0.15,为什么:别让某台机器累死
案例:某厂把“均衡负载”权重开到0.5,结果最好的设备闲着,次好的累趴。降到0.1后正常了。
原因3:订单太多,搜索空间爆炸
现象:上千个订单、上万道工序,跑10分钟还没结果。
对策:
- 启用「分阶段排产」:近期的订单先排,远期的后排。
- 在 solverConfig.xml 里限制最大运行时间(比如60秒就停)。
- 改用「启发式构造 + 局部搜索」组合模式,别搞全空间搜索。
配置示例(XML格式):
<termination>
<secondsSpentLimit>60</secondsSpentLimit>
</termination>
原因4:资源日历忘了配
现象:设备半夜3点被安排任务,但人家根本不开工。
检查点:
- 去「资源管理」→「生产日历」看看,设备的可用时段配了吗?
- 节假日有没有标记休息?
- 三班倒的可以用「班次模版」一键复制。
原因5:物料无限供应?那是幻觉
现象:排产结果很美,但实际仓库里没料。
解决:
- 在物料主数据里填好「安全库存」和「补货提前期」。
- 排产配置里勾选「考虑物料约束」。
- 关键物料先用MRP模块跑出采购计划,再排产。
调试小工具
- 甘特图右键 → 「查看约束详情」,直接告诉你哪个任务被什么卡住。
- 实时日志:tail -f /var/log/jvs-aps/solver.log
- 模拟沙盒:用少量订单测试,看 score calculation speed 是否 >5000分/秒。
你们公司APS排产遇到过什么奇葩问题?评论区一起来吐槽
