JVS-APS全景解读:当智能排产遇上低代码,制造企业的数字化“新引擎”

90 阅读5分钟

引言:制造业排产的“三座大山”

制造业生产管理最常被吐槽的三个痛点:

  1. 紧急插单乱套:销售一个电话进来,计划员就要花半天时间重排所有工序,越改越乱
  2. 资源冲突频发:设备、模具、人员同时被多个订单争抢,排产表改了八版还是乱成一锅粥
  3. 交期承诺靠“拍脑袋” :计划无法落地,客户催货电话响不停

APS(高级计划与排程系统)正是解决这些问题的“智能大脑”。本文将全面解析一款开源、可私有化部署、且能与低代码平台无缝融合的智能排产系统——JVS-APS

一、什么是APS?为什么需要智能排产?

APS是连接ERP与MES的核心枢纽,负责在有限资源(设备、人力、物料)约束下,自动生成最优的生产计划与排程方案。

传统排产依赖ERP的粗能力计算或手工Excel表格,主要面临三大困境:

  • 资源冲突:设备、模具、人员同时被多个订单争抢,排产混乱
  • 物料缺料:不考虑库存与在途物料,生产到一半才发现缺料
  • 动态响应差:插单、设备故障时,手工调整耗时费力,交期承诺难以保障

二、JVS-APS全景解读

2.1 产品定位

JVS-APS聚焦于离散制造行业(如汽车、电子、机械、航空航天等)及流程制造行业(如化工、食品、医药等),通过AI驱动的智能算法,实现生产计划与排程的高效性、准确性、敏捷性,帮助企业提升设备利用率、降低库存成本、缩短交付周期。

2.2 技术架构

技术维度说明
后端框架Java Spring Cloud
前端框架Vue3
算法引擎optaplanner求解器,支持遗传算法、模拟退火、禁忌搜索
部署方式私有化部署,支持国产数据库适配
开源地址Gitee仓库可获取源码

2.3 三大核心模块

JVS-APS系统分为基础数据、生产工艺、生产计划三大核心模块:

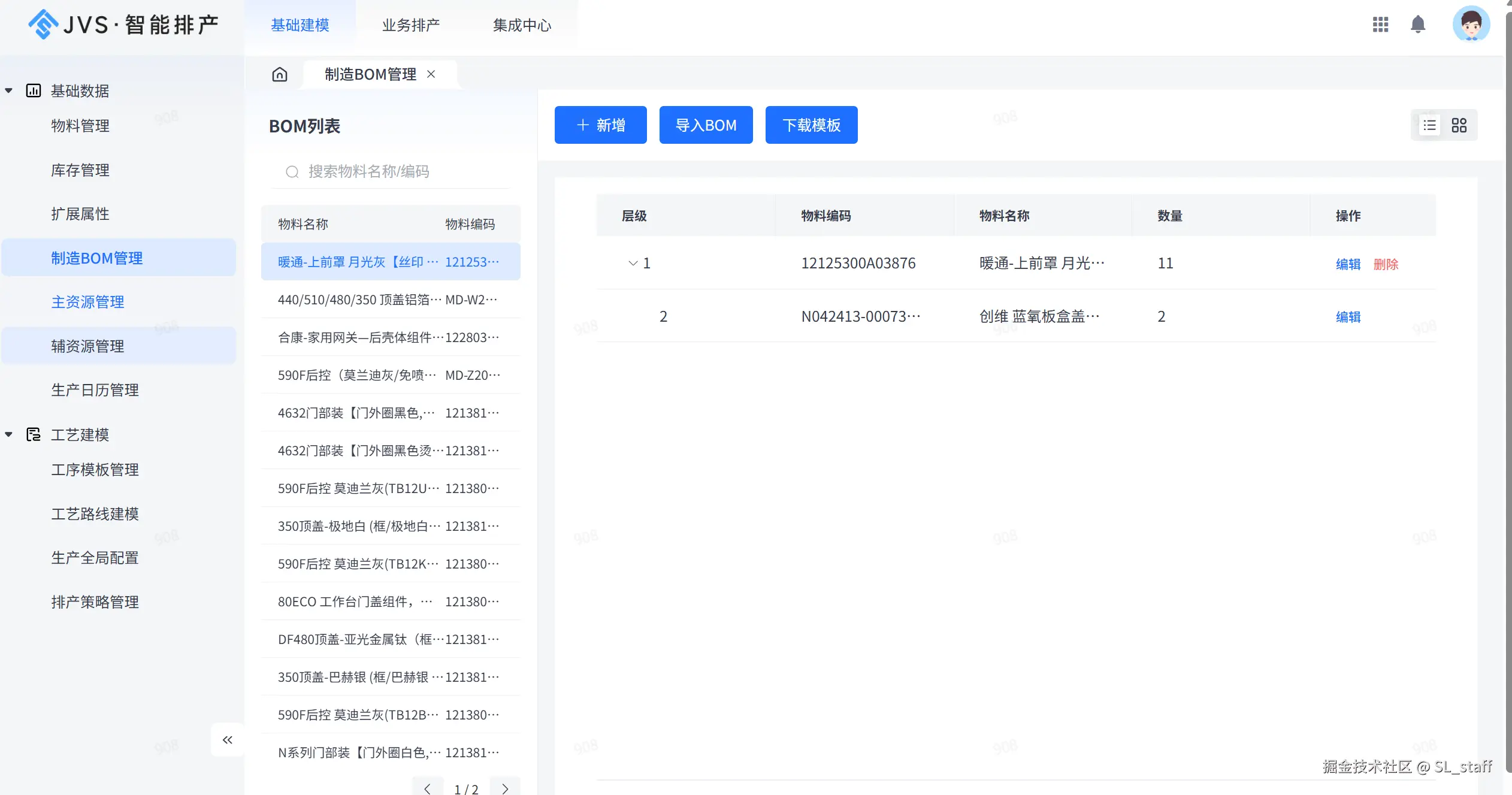

  • 基础数据:物料管理、资源管理、生产订单管理、来料计划、制造BOM管理
  • 生产工艺:工序模版、工艺路线、生产日历
  • 生产计划:排产策略配置、智能排产执行

2.4 核心功能亮点

功能模块核心能力
订单管理按交期、客户等级、库存状态自动排序;支持紧急插单模拟,即时评估对现有订单的影响
资源建模设备、模具、人员、工装夹具统一管理;自动检测资源冲突
工艺路径支持多工序、多版本工艺;可设置并行、串行、合流工序
智能排产算法基于约束理论+启发式算法;支持正向排产、反向排产、瓶颈排产

2.5 核心算法能力

算法能力说明
多目标优化可灵活配置交期、成本、设备利用率、换型时间等目标的权重,系统自动寻找综合最优解
硬约束+软约束硬约束(如工序顺序、设备独占)必须满足;软约束(如交期优先、同品连续)作为优化目标,权重可调
动态重排支持插单、设备故障、物料延期等场景下的自动重排,分钟级响应
交期预估对客户询单实时进行产能预排,精确反馈最早可交付日期

JVS-APS提供12+种任务优化规则,可独立配置权重:最小超期、最少任务超期、短任务优先、交期优先、同品连续生产、最小换型时长、均衡任务数量/总时长等。企业可根据生产特点自由组合,实现千人千面的排产策略。

2.6 低代码融合:与JVS生态的深度集成

JVS-APS与JVS低代码开发平台同根同源,共用一套技术底座和前端组件:

  • 配置化建模:工艺路线、BOM、资源、工作日历等核心模型均通过可视化界面配置,无需编写代码
  • 快速扩展:基于JVS低代码平台的表单引擎、流程引擎、报表引擎,可在APS基础上快速搭建MES、WMS等配套应用
  • 全链路闭环:与JVS物联网平台无缝联动,实现生产计划→执行监控→数据反馈的完整数字化闭环

2.7 集成能力

系统可以与ERP、MES等其他管理系统无缝集成,形成完整的生产管理链路;支持私有化部署,保障企业数据安全,提供全量源码,可二次开发。

三、适用场景

场景类型具体说明
离散制造汽车零部件、电子装配、机械加工、航空航天等多工序制造
流程制造化工、食品、医药等连续生产工艺
多品种小批量生产灵活应对产品种类变化和订单量波动,快速响应紧急订单
自主定制企业需要自主控制和定制排产系统的企业,系统代码结构清晰,便于技术团队理解和修改

四、JVS-APS的核心价值

价值维度量化效果
交期可控插单影响一目了然,不用再“拍脑袋”承诺交期
设备均衡瓶颈可视化,资源利用更合理
计划落地从“理想计划”变成“车间真能干的计划”
降本增效帮助中小企业降低50%生产成本、缩短70%交期周期

五、如何落地

JVS-APS的落地采用三步走策略:

  1. 建模型(约1周) :导入设备、工序、工时、BOM,定义瓶颈资源、班次、工作日历
  2. 试运行(约1周) :用历史订单回测,对比人工排产与APS排产结果
  3. 上线运行(持续) :每日自动排产,异常人工微调,滚动排产,闭环反馈

六、结语
