"上了APS系统,排产计划跑不起来?"这是不少制造企业共同的困惑。究其原因,往往不是系统不够先进,而是掉进了"数据陷阱"。
在制造业数字化转型的浪潮中,生产计划排程(APS)作为连接ERP与MES的"大脑",正从"经验驱动"走向"算法驱动"。然而,从行业实践来看,APS的实施成功率始终维持在较低水平,多数企业面临"上线即闲置""数据不准则计划失效"等困境。
为什么投入巨大采购的排产系统,最后却成了"摆设"?本文将深入剖析排产系统实施中的核心难点,并提供切实可行的避坑指南。
一、排产系统的核心实施难点
1.基础数据质量与完整性不足:数据是APS算法运算的核心输入
若基础数据存在偏差或缺失,将直接导致"垃圾进,垃圾出"。常见问题包括:
- 数据维度缺失:仅维护产品BOM、工艺路线等核心数据,忽略设备换型时间、工装夹具可用性、人员技能等级与排班、物料采购周期偏差率等"隐性约束数据"
- 数据精度不足:工艺标准工时为经验估算值(如实际加工需120分钟,系统记录为90分钟),设备产能未区分"理论产能"与"有效产能"(未扣除设备故障、维护时间)

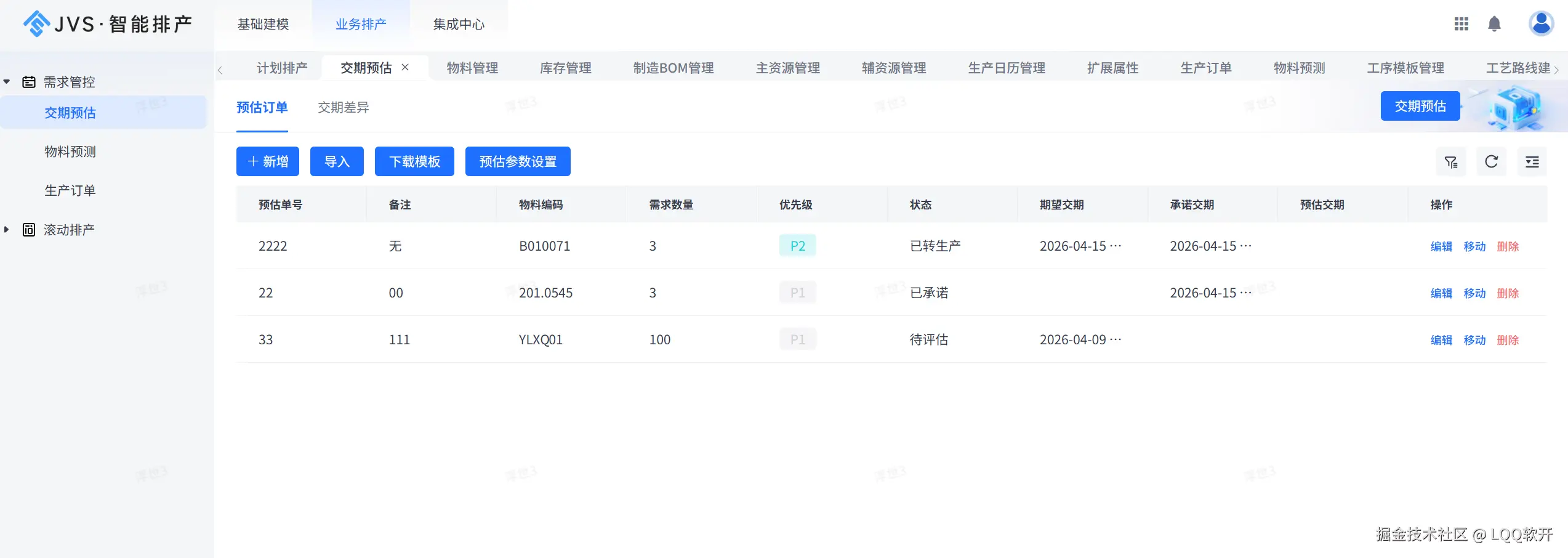

- 数据更新滞后:物料库存、在制品数量依赖人工录入,与实际生产进度差达24小时以上;供应商交货期变更未及时同步至系统,导致计划排程与物料到货脱节
某汽车零部件企业曾因未维护"不同批次原材料的热处理时间差异"数据,导致APS排程的热处理工序始终滞后实际生产4-6小时,最终被迫退回人工排程阶段。

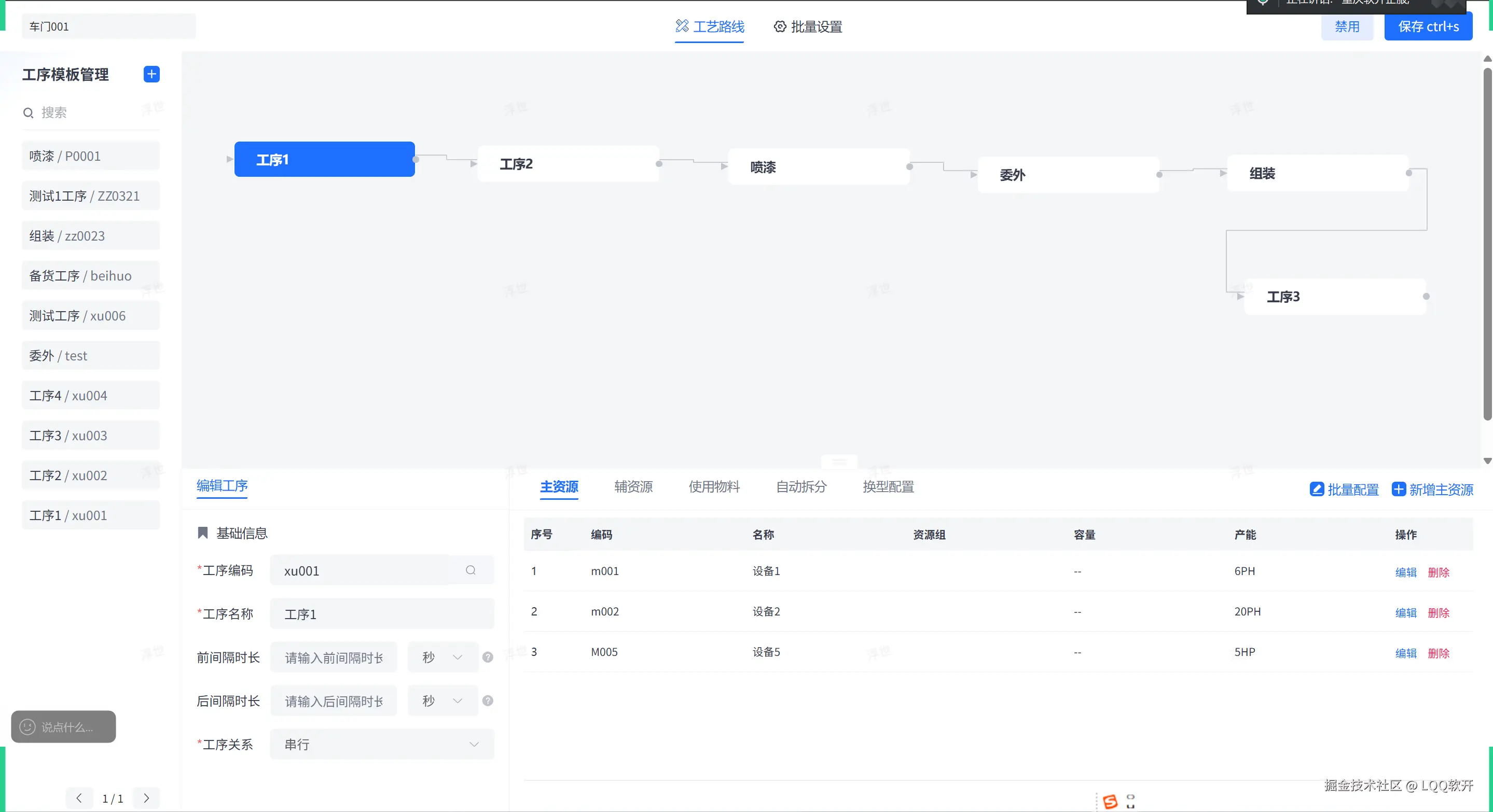

JVS-APS智能排产
2.生产流程标准化程度低:算法适配的"逻辑障碍"
APS依赖明确、稳定的生产规则支撑算法优化,而多数制造企业存在流程"碎片化""个性化"问题:
-
工艺路线不固定:同一产品因订单紧急程度、设备负荷差异采用不同加工路径,且未形成标准化的规则定义(如"当设备A负荷超过80%时自动切换至设备B")
-
生产约束模糊:对"先到先加工""紧急订单优先""最小换型成本"等排程优先级缺乏明确的量化排序,导致APS无法判断最优方案
-
异常处理无标准:设备故障、物料缺料等突发情况的应对流程依赖现场管理人员经验,未转化为APS可识别的"异常触发-调整规则"
JVS-APS智能排产

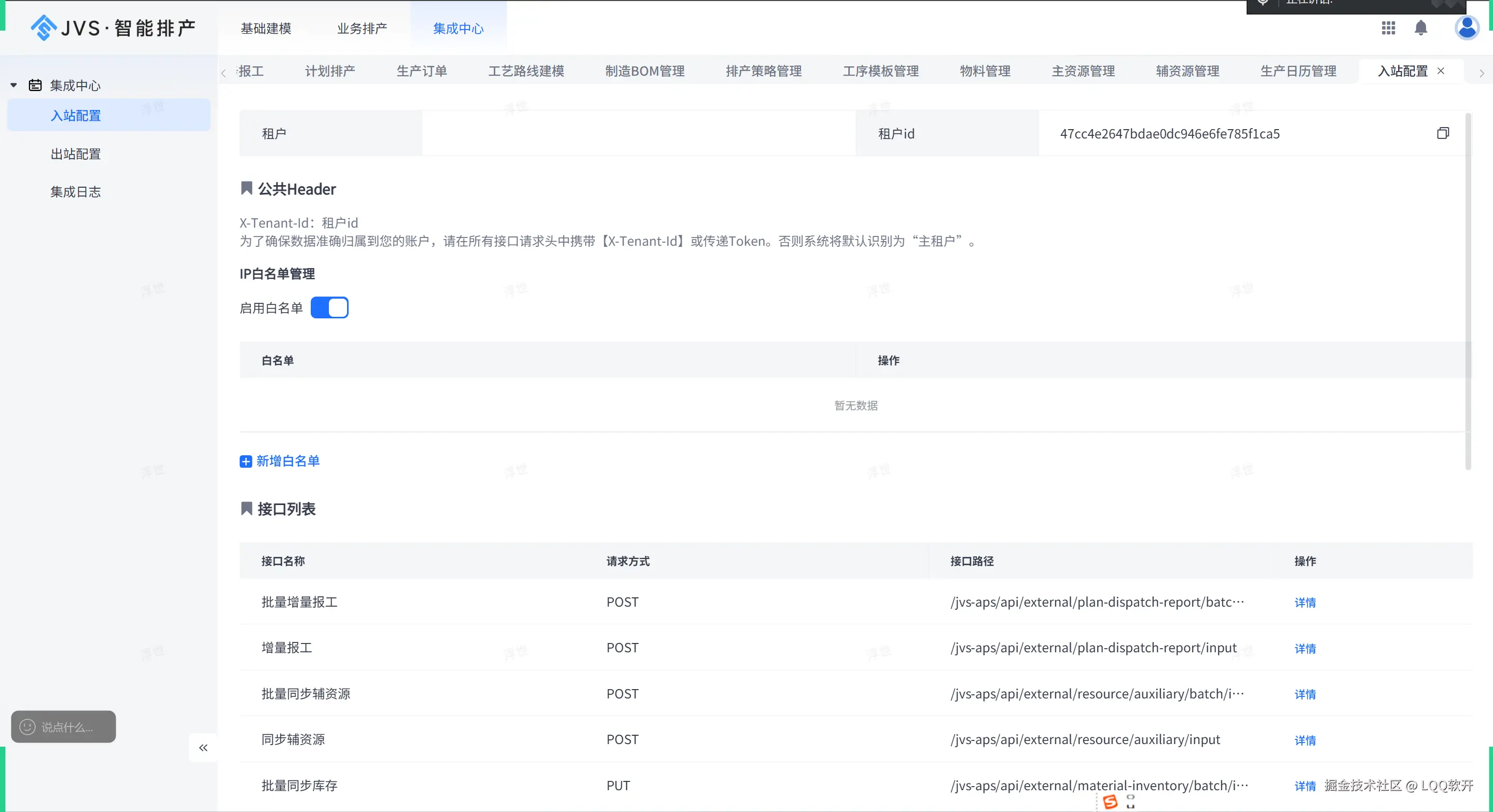

3.系统集成与数据流转不畅:跨部门协同的"信息壁垒"
APS并非独立系统,需与ERP、MES、WMS等实现数据实时互通,而集成难题往往成为实施瓶颈:
- 接口开发复杂:不同系统厂商的接口标准不统一(如ERP用SAP、MES用本土系统),需定制化开发接口,且存在数据格式转换、字段映射偏差等问题
- 数据流转延迟:ERP的销售订单、物料需求计划(MRP)更新周期为"日级",而APS需"小时级"甚至"分钟级"数据支撑动态调整,导致计划与实际需求脱节
- 跨部门数据权责不清:物料库存数据由仓储部门维护、设备状态由设备部门负责、工艺数据由技术部门管控,一旦数据出错,各部门推诿责任,影响问题快速定位
4.算法模型与企业需求不匹配:计划优化的"水土不服"
APS的核心价值在于通过算法模型实现计划优化,但多数企业存在"算法选型盲目""模型配置僵化"问题:
- 算法选型错位:离散制造(如机械加工)需侧重"设备负荷均衡""换型成本最小化"的排程算法,而流程制造(如化工、食品)需聚焦"物料连续性""工艺参数稳定性",若选错算法类型,优化效果将大幅折扣
- 模型参数固化:未根据企业生产波动(如旺季/淡季、新产品导入)动态调整算法参数(如排程周期、约束权重),导致APS在旺季时无法优先保障紧急订单,淡季时设备负荷率过低
- 优化目标单一:仅追求"设备利用率最大化",忽略"订单交付准时率""在制品库存周转率"等综合指标,最终出现"设备满负荷但订单延期"的矛盾
5.组织认知与人员能力不足:落地推广的"人为阻力"
APS的实施不仅是技术升级,更是生产管理模式的变革,若组织层面未形成共识,将面临显著的人为阻力:
- 管理层认知偏差:将APS视为"自动排程工具",认为上线后即可替代人工计划,忽视前期数据准备、流程优化的重要性,导致资源投入不足
- 一线员工抵触情绪:车间班组长习惯"经验排程",认为APS计划"不接地气"(如未考虑设备实际精度差异、人员熟练度),刻意规避系统指令,仍按原方式安排生产
- 专业人才缺失:缺乏同时掌握"生产管理逻辑"与"APS算法原理"的复合型人才,无法根据企业需求调整模型配置,也难以在系统出现问题时快速排查解决
二、常见的排产系统"数据陷阱"
1.标准工时不准:排产负荷计算的基础错误
某家具厂曾吃过"数据不精准"的亏:排程时按设备标称节拍(每小时生产20件)计算,结果实际因为模具老化,每小时只能生产15件,导致交期延误。
标准工时是排产计算的基础数据,但很多企业存在以下问题:
- 使用多年前的工时数据,未根据设备升级、人员技能提升进行更新
- 未考虑不同班次、不同操作人员的效率差异
- 未纳入设备预热、工装准备等辅助时间
结果就是:系统排出的"满负荷"计划,现场根本跑不动。
JVS-APS智能排产

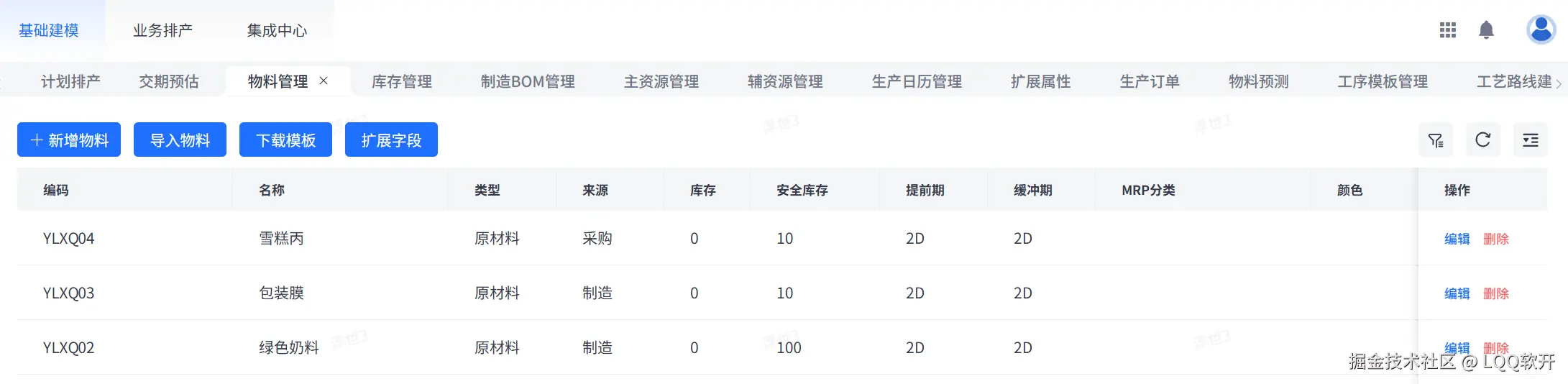

2.BOM不全/版本混乱:物料齐套判断失真
BOM(物料清单)是排产计算物料需求的基础,但现实中存在:
- 版本管理混乱:同一产品多个BOM版本同时存在,不知道用哪个
- 缺少替代料信息:主料缺料时,系统不知道可以用替代料
- 未设置损耗率:实际生产中的物料损耗未纳入计算,导致物料计划不足
结果是:系统认为"物料齐套",现场却发现缺料,计划被迫中断。
JVS-APS智能排产

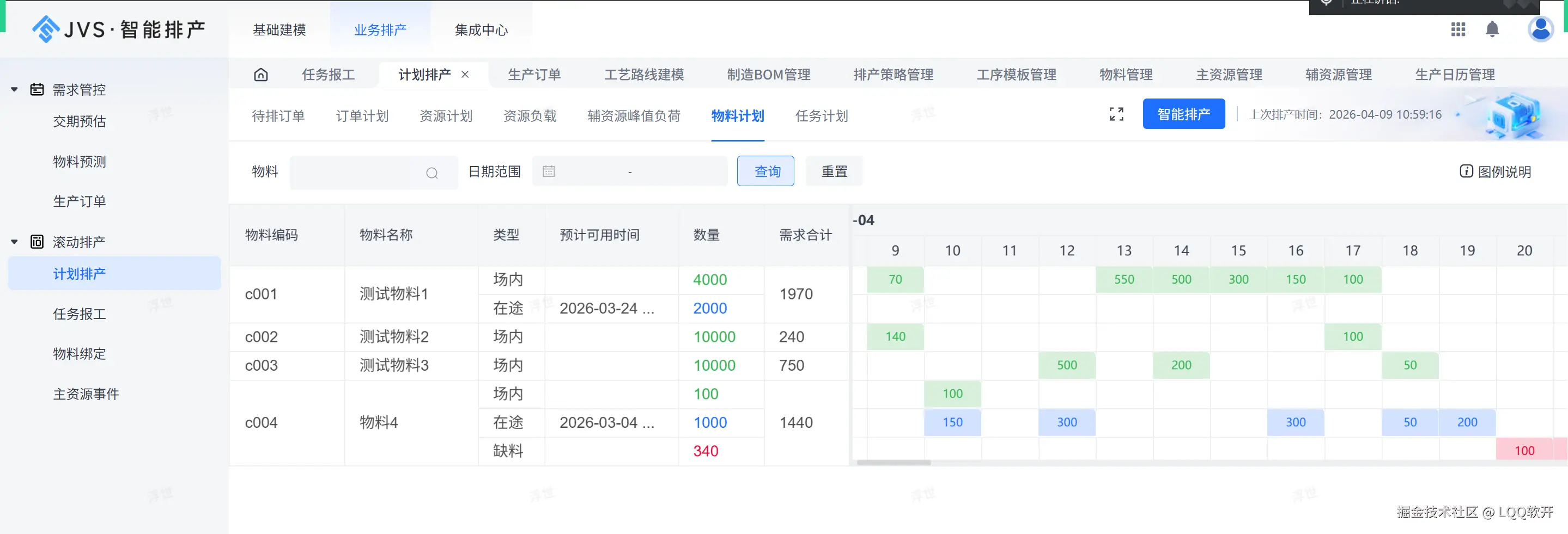

3.库存不实:系统认为有料,现场其实没有
库存数据的准确性直接影响排产可行性,常见问题包括:
- 虚拟库存与实物库存未同步:系统显示有库存,但实际已被占用
- 在制品(WIP)未纳入库存计算:半成品在车间流转,系统却当成"可用料"
- 仓库与车间数据不同步:仓库已经出库,车间系统还没更新
结果是:排产计划按"有料"执行,到领料时才发现没有,生产线被迫停工。
JVS-APS智能排产
4.设备日历不清:维护/停机没纳入,排了也白排

设备可用时间是排产的重要约束,但很多企业:
- 未录入设备维护计划:排产时按设备全天可用计算,实际要维护
- 设备故障未及时反馈:设备坏了,系统还按正常产能排产
- 设备状态更新滞后:设备修好了,系统还显示不可用
结果是:排产计划排得再好,设备要么不能用,要么白白闲置。
JVS-APS智能排产
三、排产系统实施的避坑指南
阶段一:数据治理与标准化(1-2个月)
目标:筑牢数据基础,确保"算得准"
- 建立数据治理机制
- 明确数据责任人:指定专人负责各类数据的维护与更新
- 制定数据标准:统一设备编码、物料编码、工艺路线命名规范
- 建立数据校验机制:定期核查数据准确性,发现问题及时纠正
- 完善核心数据
- 工时数据:通过现场测时、历史数据分析,建立准确的标准工时库,并定期更新
- BOM数据:清理多版本BOM,建立唯一数据源;补充替代料信息;设置合理损耗率
- 库存数据:打通WMS与APS接口,实现库存实时同步;将在制品纳入库存管理
- 设备数据:录入设备维护计划;建立设备状态实时反馈机制;区分理论产能与有效产能
- 优化流程规则
-

标准化工艺路线:同一产品尽量统一加工路径,减少不确定性
-
明确优先级规则:量化订单优先级标准(如客户等级、交期紧迫度、订单价值等)
-
建立异常处理流程:将常见的设备故障、物料缺料等异常处理流程标准化
JVS-APS智能排产
阶段二:系统配置与集成(2-3个月)
目标:打通数据链路,确保"连得通"
- 系统选型与适配
- 根据企业生产类型(离散/流程/混合)选择合适的APS系统
- 重点考察系统的算法能力、集成能力、可配置性
- 要求供应商提供同行业成功案例作为参考
- 接口开发与数据对接
- 制定数据接口规范:明确各系统间的数据格式、传输频率、字段映射关系
- 开发标准接口:实现ERP、MES、WMS与APS的数据实时互通
- 建立数据校验机制:对接入的数据进行逻辑校验,防止异常数据影响排产
- 模型参数调优
-
根据企业实际生产特点配置排产算法:离散制造侧重设备负荷均衡,流程制造侧重物料连续性
-
设置合理的优化目标权重:平衡交付准时率、设备利用率、库存成本等多重目标
-
建立参数动态调整机制:根据旺季/淡季、订单波动等情况灵活调整参数
JVS-APS智能排产
阶段三:试点运行与优化(1-2个月)

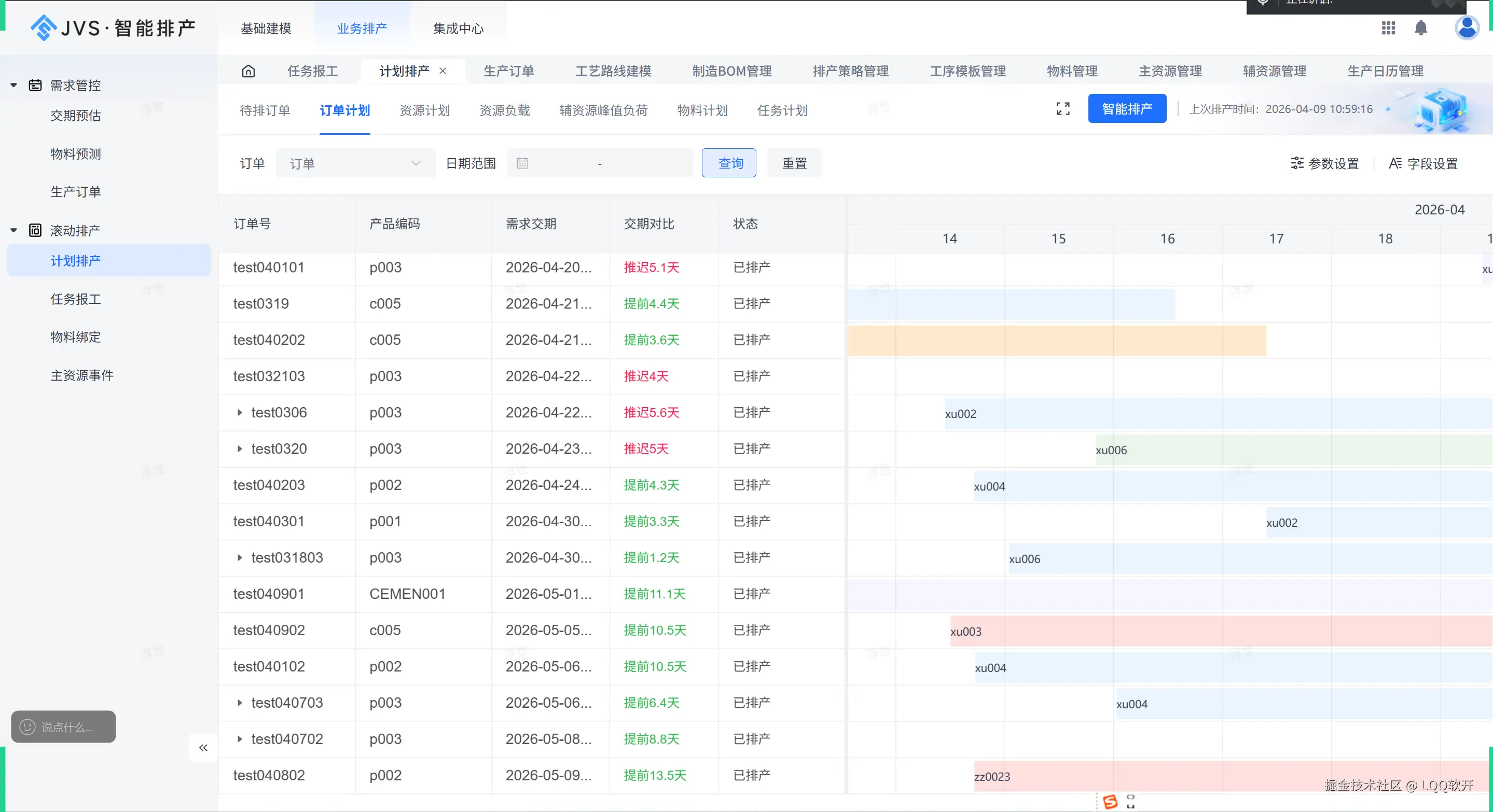

目标:验证系统效果,确保"用得好"
- 选择试点范围
- 从瓶颈工序或关键产品线开始试点,验证系统效果
- 避免全厂一次性上线,风险太大
- 新旧并行与对比
- 试点阶段,人工排产与APS排产并行运行
- 对比两种方式的排产效果,分析差异原因
- 逐步调整系统参数,提升排产准确性
- 人员培训与考核
- 对计划员进行系统操作培训,让他们理解排产逻辑
- 对车间班组长进行排产结果解读培训,让他们信任系统
- 建立考核机制,将排产计划执行率纳入绩效考核
阶段四:全面推广与持续改进(长期)
目标:固化使用习惯,确保"用得久"
- 逐步扩大应用范围
- 在试点成功的基础上,逐步推广到全厂
- 每推广一个模块,确保稳定后再推广下一个
- 建立持续改进机制
- 定期收集用户反馈,优化系统功能
- 根据业务变化调整排产策略和算法参数
- 跟踪KPI指标(订单交付率、设备利用率、库存周转率等),量化系统价值
- 组织保障与制度建设
- 制定《APS运行管理办法》,明确各部门职责
- 建立数据维护制度,确保数据持续准确
- 建立应急处理机制,应对突发情况
四、实施成功的三个关键要素
1.数据质量是生命线
APS系统输出的排产方案精度,直接依赖于输入数据的准确性与实时性。企业需建立数据标准化体系,明确设备产能、工序时间、物料参数等基础数据的采集标准与更新机制,安排专人负责数据维护,确保系统数据与生产现场实时同步。
2.流程适配是桥梁
需结合企业生产模式与业务流程,对APS系统进行个性化配置,而非简单套用标准模板。对于多品种小批量生产企业,需重点优化订单优先级排序规则与快速换产排程逻辑;对于连续生产企业,则需强化设备连续运行与物料稳定供应的排程约束。
3.人员协同是保障
需打破"计划部门与生产部门脱节"的壁垒,加强跨部门培训。计划人员需掌握系统算法逻辑与参数配置方法,确保排产方案贴合实际需求;生产人员需理解排产计划的优化逻辑,严格按计划执行并及时反馈现场问题。
五、结语
排产系统的实施并非简单的"买系统、装软件",而是一场涉及数据、流程、组织、技术的系统性变革。
很多企业APS项目失败,不是因为系统不好,而是因为掉进了"数据陷阱"——数据不准、不全、不及时;或者因为流程不适配、人员不配合,导致系统无法真正落地。
要成功实施排产系统,必须遵循"循序渐进、数据驱动、以人为本"的原则:
- 前期通过数据治理与流程标准化筑牢基础
- 中期通过系统集成与模型适配实现技术落地
- 后期通过持续迭代深化价值
唯有将排产系统视为"生产管理模式的变革工具",而非单纯的"软件系统",才能真正发挥其优化资源配置、提升生产效率的核心价值。
记住:排产系统不是"万能钥匙",但只要做好数据基础、流程适配、人员协同这三件事,它就能成为企业突破生产瓶颈、实现精益制造的核心利器。
在线Demo:https://aps.bctools.cn
