Jordium甘特图终于不只会画任务了:我们在 v1.9.0 给它加了「资源大脑」

0 阅读4分钟

做项目排期这么多年,我一直觉得: 大多数甘特图,看起来很专业,用起来却很“假”。

为什么这么说?


一、传统甘特图最大的问题:只对“任务”负责,不对“人”负责

我们都见过这种场景👇

  • 甘特图上: - 所有任务都按期推进,看起来一切正常
  • 现实中: - 某个核心成员同时被 3 个任务占用 - 每个负责人都觉得自己“只占用了一点点”

最后结果大家都懂: 任务没冲突,人先炸了。

问题不在排期,而在于: 👉 甘特图只回答了「什么时候做什么」,却没回答「谁在同一时间被用了多少」。


二、所以我在 v1.9.0 做了一件事:引入「资源视图」

在 Jordium GanttChart v1.9.0 中,我正式引入了一个新概念:

Resource View(资源视图)

一句话解释就是:

👉 从「以任务为中心」 👉 变成「以资源为中心」


🧠 一个很直观的变化

以前:

  • 一行 = 一个任务

现在(资源视图):

  • 一行 = 一个资源(人 / 设备 / 工位)
  • 同一时间段,可以看到多个任务同时占用这个资源

📌 不是逻辑切换,是认知切换。

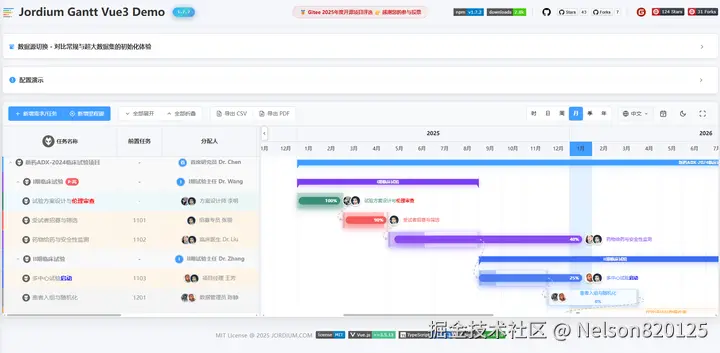

资源视图

任务视图


三、但光换视角还不够,我做的是「真实资源建模」

如果你做过真实项目,会马上意识到一个问题:

同一个任务,对不同资源的投入,本来就不一样。

所以 v1.9.0 里,Task 模型新增了一个关键字段:

resources: [
  { resourceId: 'devA', percent: 50 },
  { resourceId: 'devB', percent: 30 }
]

这意味着什么?

  • 一个任务可以同时占用多个资源
  • 每个资源的投入比例是明确、可计算的

📌 这是资源视图能“站得住脚”的根本


四、资源占比不是数字,而是直接“画出来”

为了避免“配置了但没人看”的情况,我做了两件事:

1. TaskBar 高度 = 资源投入比例

  • 100% → 满高度
  • 50% → 半高度
  • 20% → 明显变薄

你一眼就能看出来: 👉 谁在“全力干”,谁只是“挂名参与”

资源利用率展示


2. 占比文字 + Tooltip 双重提示

  • 条内直接显示百分比
  • Hover 可看到更详细信息

📌 不用点开详情,也能读懂资源状态。

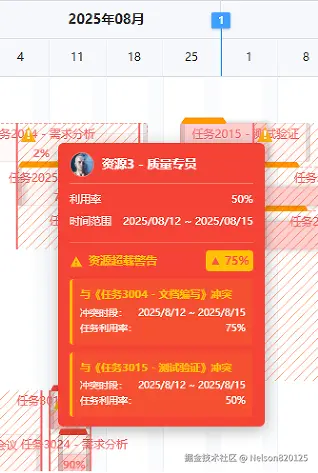

资源超载说明


五、真正解决问题的,是「资源超负荷检测」

这是我认为 v1.9.0 最有价值的能力。

场景很简单:

  • 同一个资源
  • 同一个时间窗口
  • Task A:80%
  • Task B:30%

👉 总占用 110%

传统甘特图: ❌ 看不出来任何问题

Jordium GanttChart v1.9.0: ✅ 自动识别 ✅ 视觉预警提示

📌 这是第一次,甘特图开始替你“发现问题”,而不是等你踩坑


六、资源视图不是“只读模式”

我一开始就明确了一点:

资源视图必须是“一等公民”,而不是展示用的附属视图。

所以在 v1.9.0 中:

  • 拖拽任务
  • 拉伸时间
  • 计时 / 调度交互

任务视图能做的,资源视图全都能做。


七、顺手把架构和性能也一起“治了”

这个版本不只是功能堆叠,还顺手做了几件“长期有价值”的事:

资源布局逻辑 composable 化

  • 资源排布不再塞在组件里
  • 后续扩展(技能、分组、策略)空间很大

渲染性能明显改善

  • 扩大 v-memo 覆盖范围
  • 恢复并优化滚动防抖
  • 多资源、多任务场景下明显顺滑

Theme 终于回归组件级

  • Theme 不再污染整个页面
  • 甘特图可以安心嵌进任何系统

八、这个版本,最适合谁?

如果你正在做:

  • 项目管理 / 排期系统
  • 人力资源负荷分析
  • 制造业调度 / APS
  • 数字孪生 / 可视化排程

v1.9.0 基本是“绕不开的一步”。


九、演示视频

【Jordium GanttChart v1.9.0】 www.bilibili.com/video/BV11q…


十、项目地址

Gitee项目地址

Github项目地址

Gitee在线演示


十一、写在最后

我一直觉得,真正有价值的甘特图,不是画得多漂亮,而是:

能不能早点告诉你: “这事,看起来没问题,但人已经被你用爆了。”

v1.9.0 只是第一步。 后面我会继续把它往「资源调度引擎」这个方向推进。
