将大规模shp白模贴图转3dtiles倾斜摄影,并可单体化拾取建筑

200 阅读3分钟

对于大规模城市场景,在cesium端流行的方法是,使用工具将GIS数据shp建筑白模或geojson白模直接转换成3dtiles格式。然后使用着色器代码对白模贴图,常见的就是渐变色贴图效果。

但是这种贴图效果不能很好的表达真实建筑纹理。这种网格mesh也不能很好表达建筑属性,比如屋顶属性。因为shp直接转换3dtiles并没有屋顶结构。现在面临的问题,客户要求

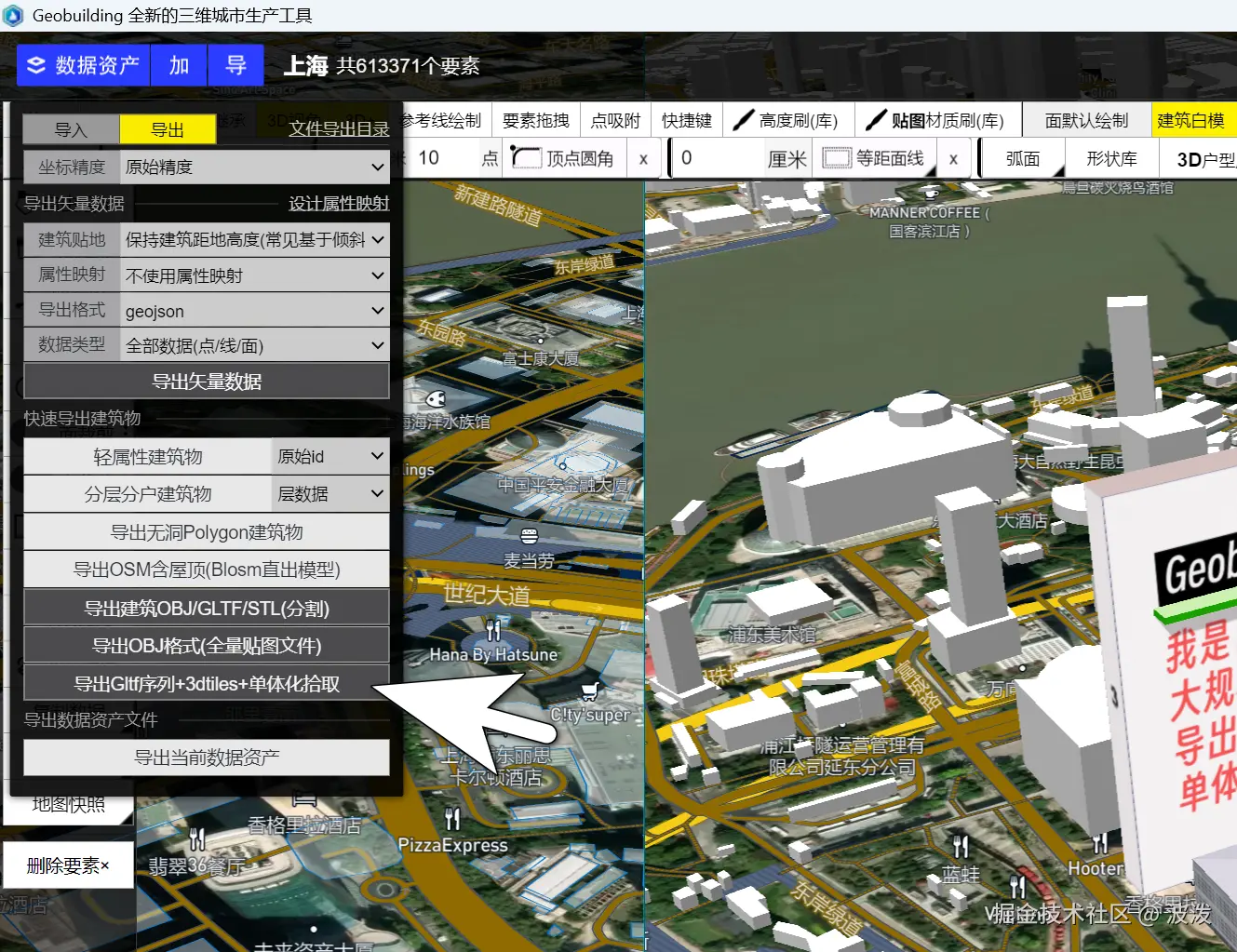

1、没有无人机倾斜摄影数据,直接基于白模贴图
2、能部分独立贴图,部分批量贴图,贴图要能反应建筑纹理。
3、实现L3级别的mesh结构,包含屋顶结构。
4、能导出3dtiles格式,和地理对齐
5、能在3dtiles中拾取任意楼栋

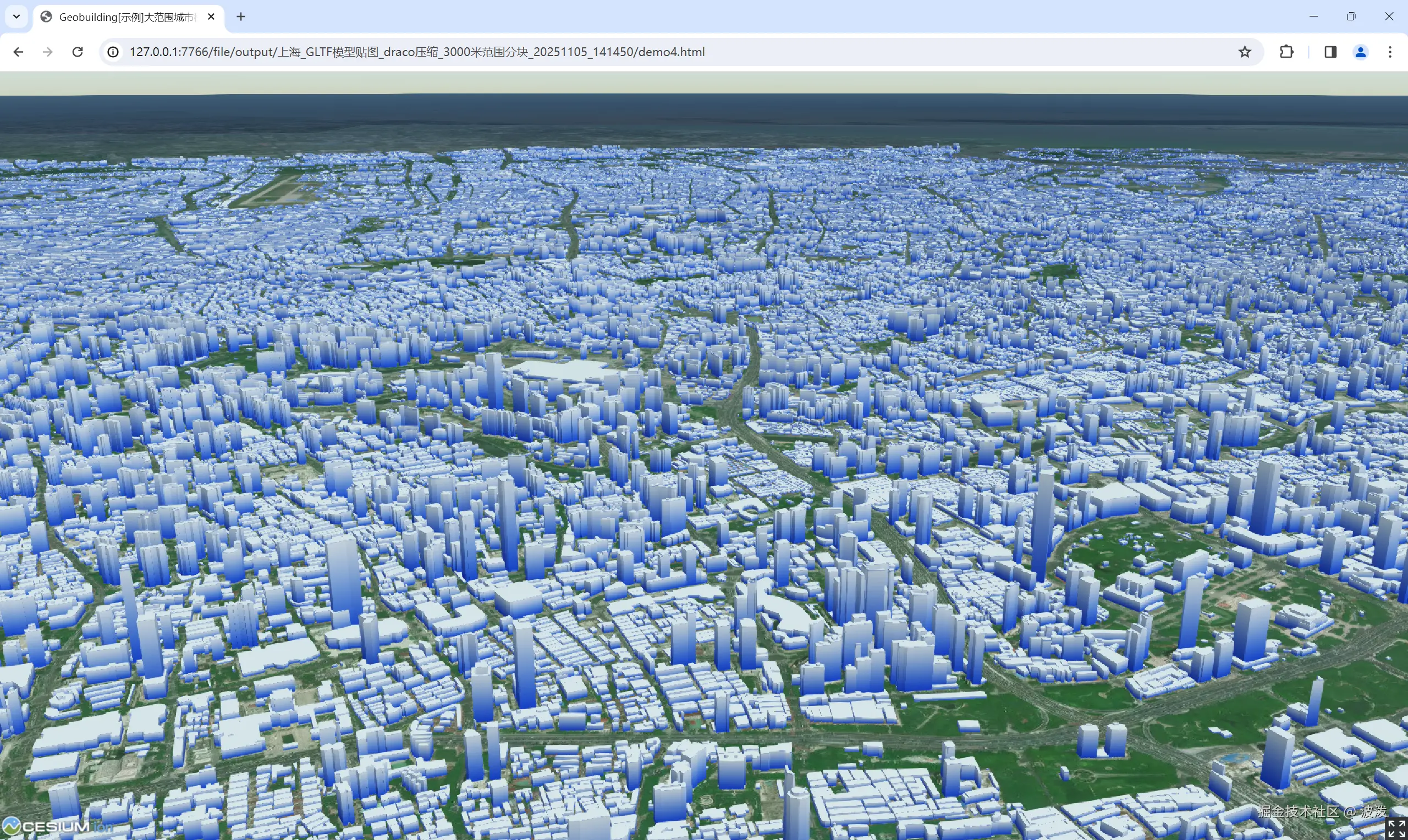

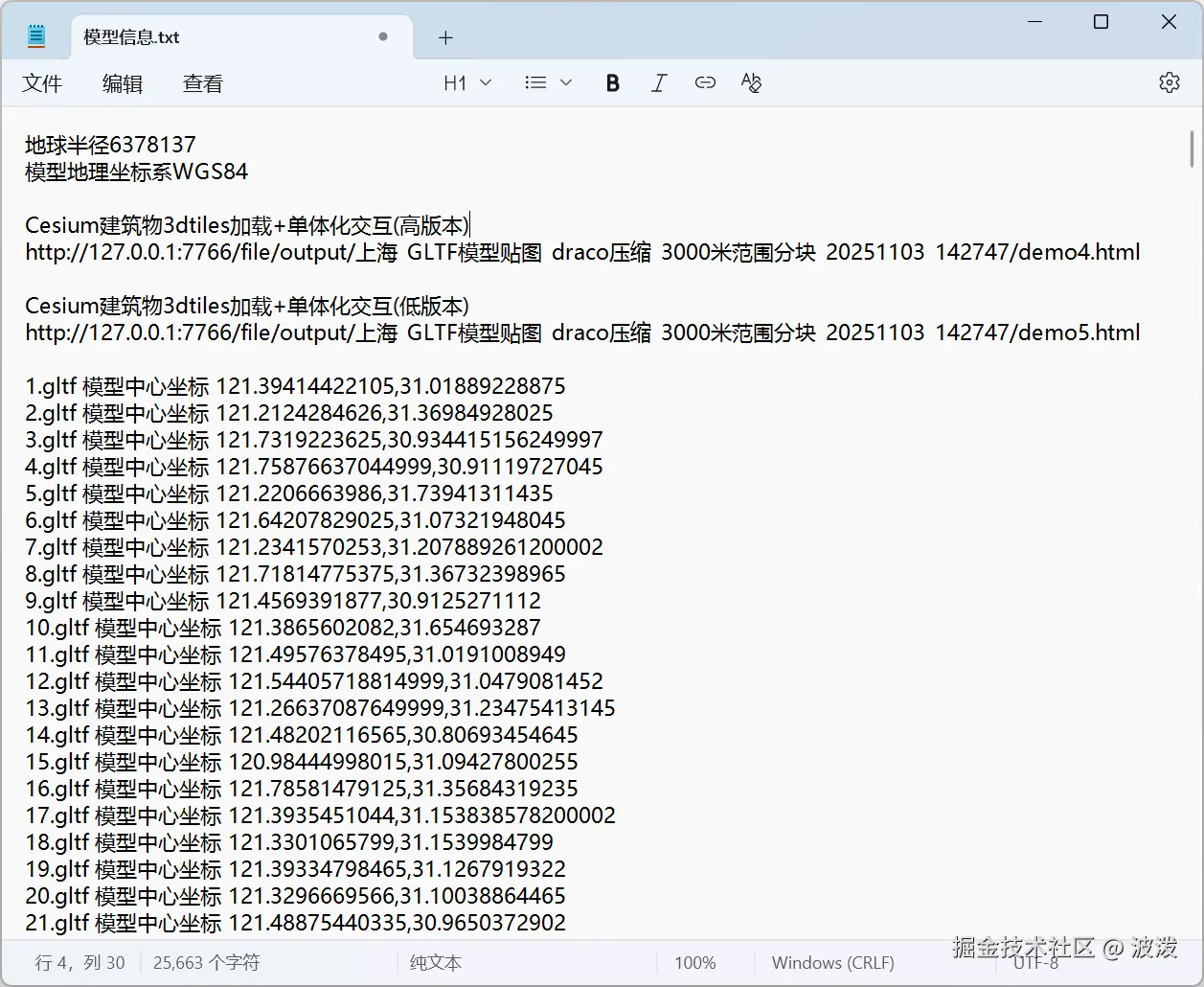

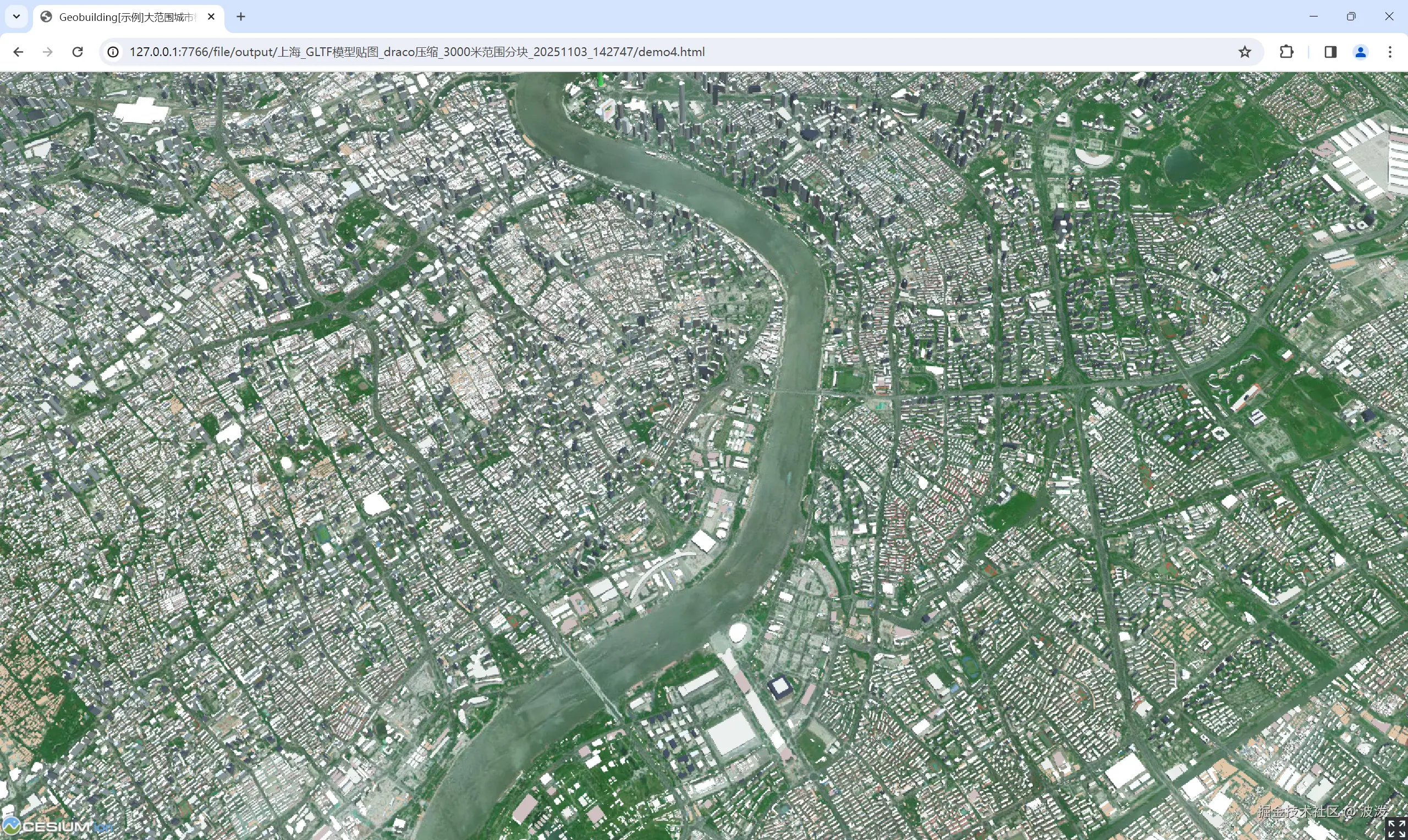

buffer被拉满了。我们来尝试解决。 下图是上海市60w+建筑数据

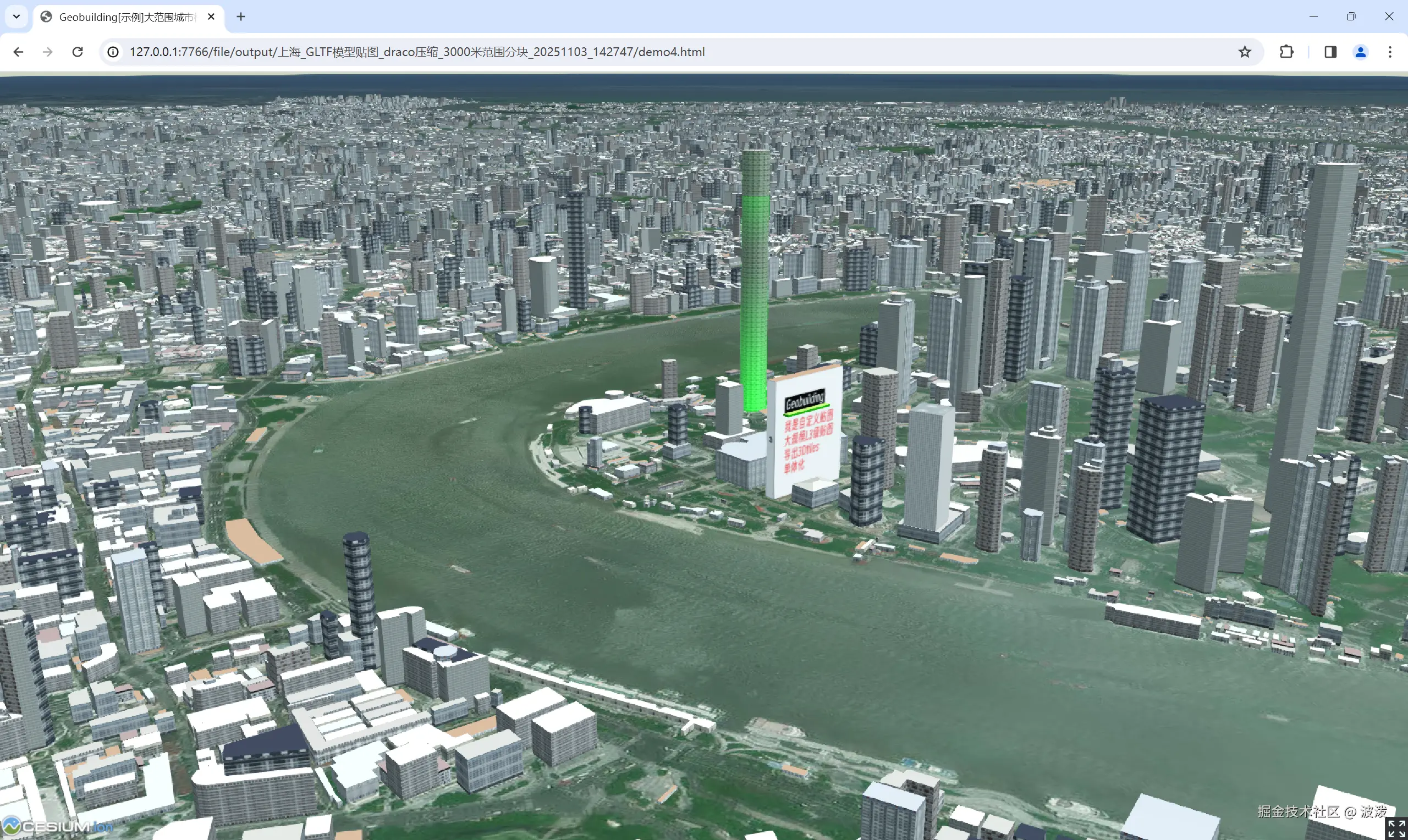

其中部分建筑使用了独立的材质贴图,和设置了屋顶结构。如图白色贴图建筑 和 旁边的低矮建筑。

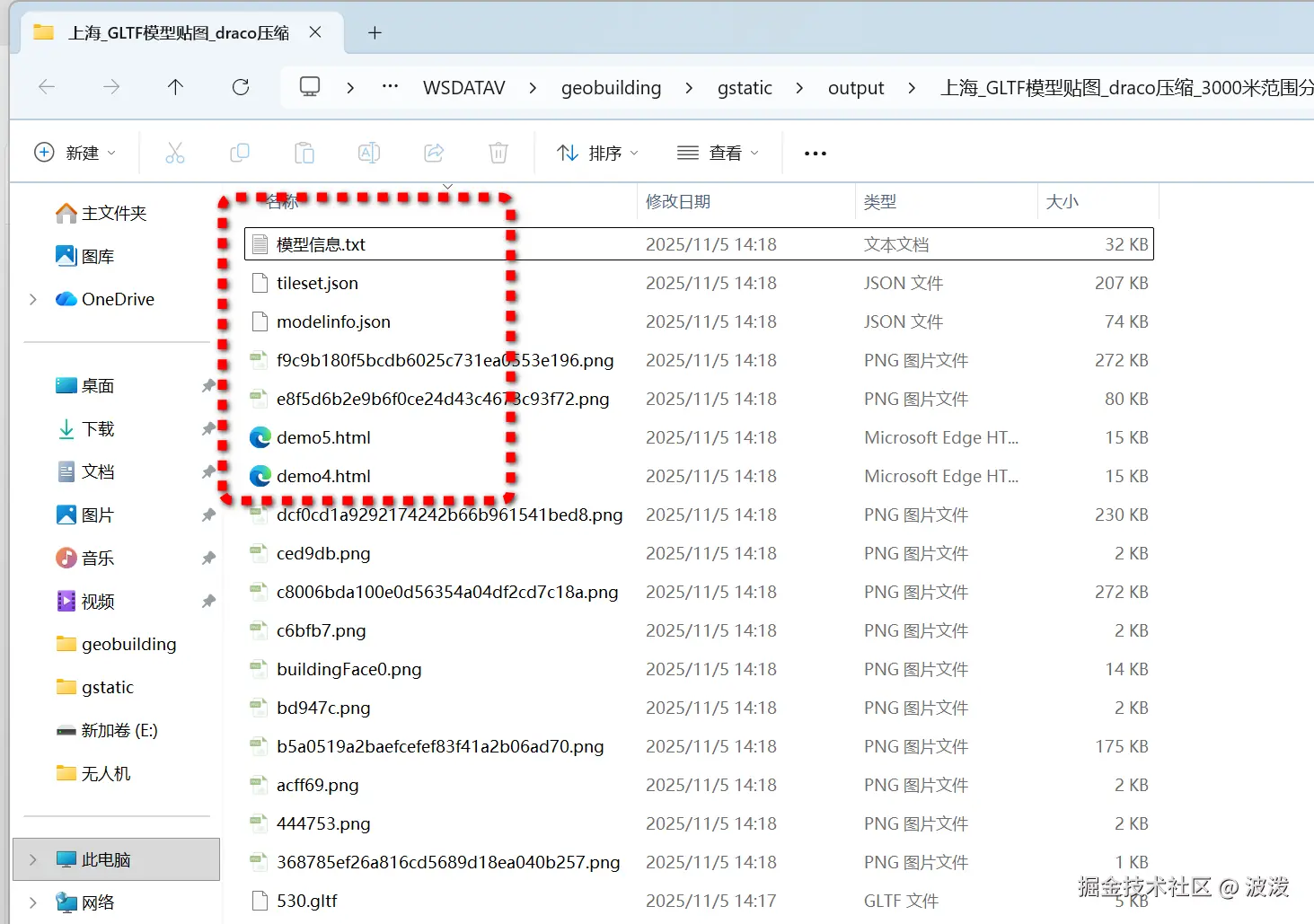

第一步 导出 gltf贴图模型序列文件,延续原有功能

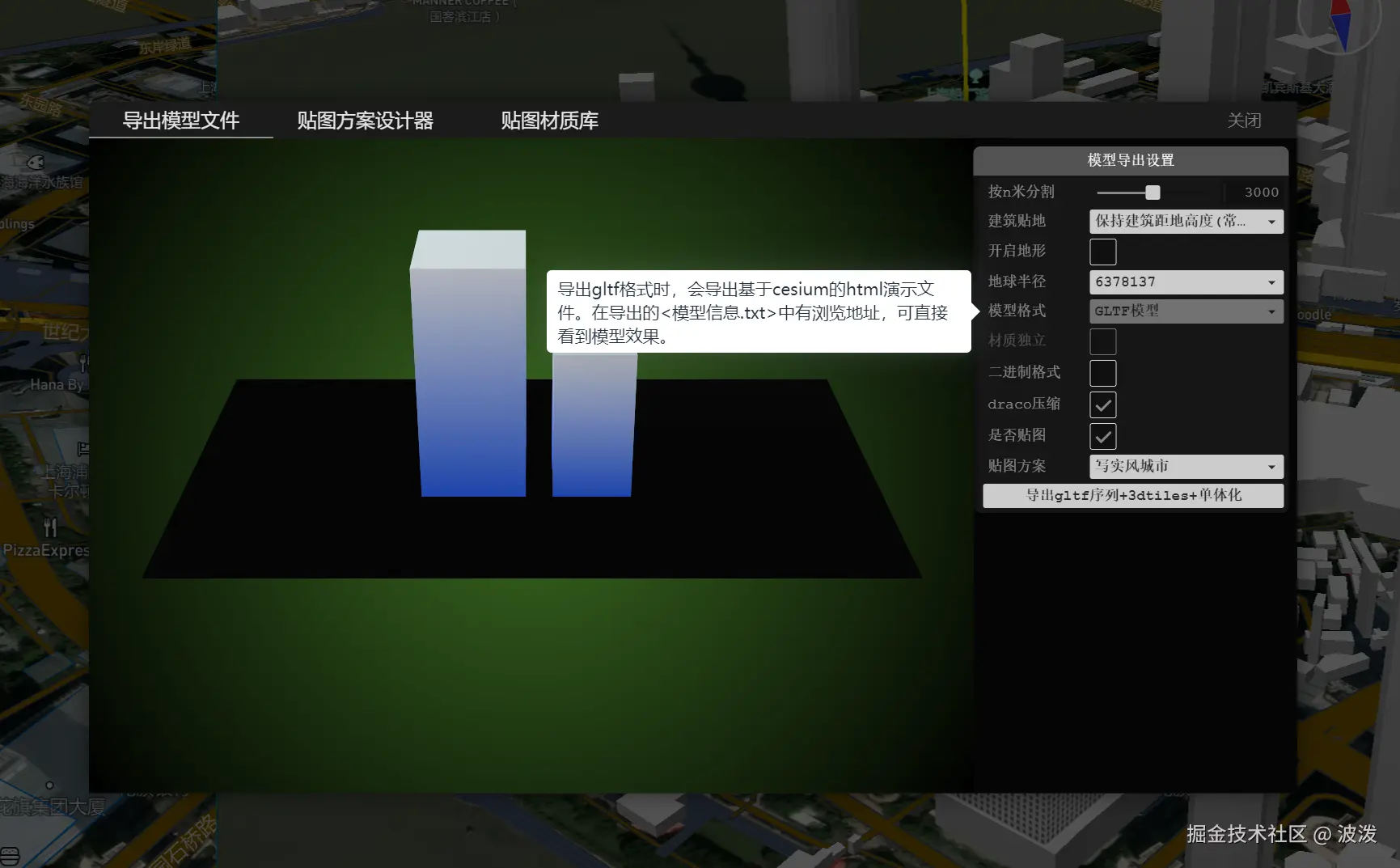

设置导出参数。选择白模批量贴图方案 《实景风城市》。设置draco压缩,模型切片会更小。

第二步,在导出后生成倾斜摄影的索引文件tileset.json文件. 3dtiles是cesium推出的数据标准,支持直接将gltf模型作为切片加载。

同时导出了基于cesium的3dtiles加载和单体化拾取建筑代码 。代码中详细注释了cesium点击事件,楼栋单体化高亮代码。

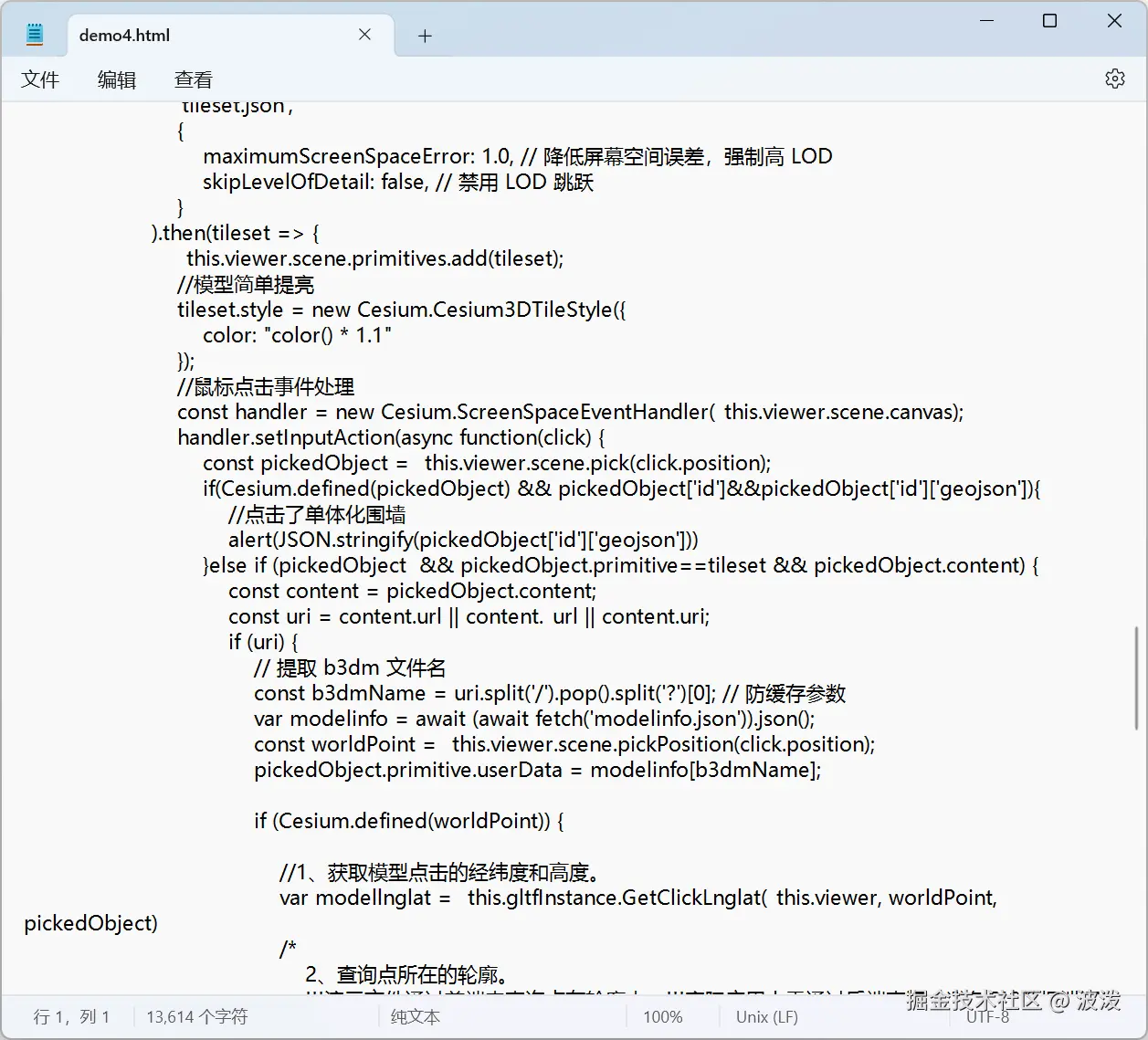

 Cesium.Cesium3DTileset.fromUrl(
                        'tileset.json',
                        {
                            maximumScreenSpaceError: 1.0, // 降低屏幕空间误差,强制高 LOD
                            skipLevelOfDetail: false, // 禁用 LOD 跳跃
                        }
                    ).then(tileset => {
                        _this.viewer.scene.primitives.add(tileset);
                        //模型简单提亮
                        tileset.style = new Cesium.Cesium3DTileStyle({
                            color: "color() * 1.1"
                        });
                        //鼠标点击事件处理
                        const handler = new Cesium.ScreenSpaceEventHandler(_this.viewer.scene.canvas);
                        handler.setInputAction(async function(click) {
                            const pickedObject = _this.viewer.scene.pick(click.position);
                            if(Cesium.defined(pickedObject) && pickedObject['id']&&pickedObject['id']['geojson']){
                                //点击了单体化围墙
                                alert(JSON.stringify(pickedObject['id']['geojson']))
                            }else if (pickedObject  && pickedObject.primitive==tileset && pickedObject.content) {
                                const content = pickedObject.content;
                                const uri = content.url || content._url || content.uri;
                                if (uri) {
                                    // 提取 b3dm 文件名
                                    const b3dmName = uri.split('/').pop().split('?')[0]; // 防缓存参数
                                    var modelinfo = await (await fetch('modelinfo.json')).json();
                                    const worldPoint = _this.viewer.scene.pickPosition(click.position);
                                    pickedObject.primitive.userData = modelinfo[b3dmName];

                                    if (Cesium.defined(worldPoint)) {

                                        //1、获取模型点击的经纬度和高度。
                                        var modellnglat = _this.gltfInstance.GetClickLnglat(_this.viewer, worldPoint, pickedObject)
                                        /*
                                            2、查询点所在的轮廓。
                                            !!!演示文件通过前端来查询点在轮廓内。!!!实际应用中需通过后端查询,避免GIS数据泄漏!
                                            内置属性解释
                                            https://i1.hdslb.com/bfs/article/55509bc62ca58bb6a8463819342258cd98081c25.png@1192w.avif
                                            如果一个建筑体包含多个gis轮廓数据。在Geobuilding软件内对建筑体的gis数据【选择框】-打组。打组后这些gis数据有相同的属性值groupid
                                            根据groupid可找到关联数据
                                         */
                                        let geojson = await (await fetch('geojson/' + pickedObject.primitive.userData.geojson)).text();
                                        let result = geojson.split("\n").map(function(r) {return JSON.parse(r);});
                                        var hitgeo,pointCircle = turf.circle(turf.point([modellnglat.lng, modellnglat.lat]), 1, {units: "meters"});
                                        for (let i = 0; i < result.length; i++) {
                                            //检查点是否在轮廓内。点扩大成圆判断相交,防止边缘点计算误差
                                            if (turf.booleanIntersects(pointCircle, result[i])){
                                                var demheight = result[i].properties.demheight;
                                                var clickheight = modellnglat.height - demheight;
                                                if(clickheight>= result[i].properties.pfh*result[i].properties.minfloor && clickheight<= result[i].properties.roofHeight+result[i].properties.pfh*result[i].properties.minfloor + (result[i].properties.wfh*result[i].properties.floor)){
                                                    hitgeo = result[i]
                                                    break;
                                                }
                                            }
                                        }
                                        if(!hitgeo) {
                                            console.log("没有找到轮廓")
                                            return;
                                        }

                                        //原始geojson数据
                                        //alert(JSON.stringify(hitgeo))

                                        //3、对hitgeo并进行偏移转换(相对于模型)。
                                        hitgeo = _this.gltfInstance.TransFeature(hitgeo, pickedObject);

                                        //4、将geojson转换成cesium世界坐标,添加单体化高亮围墙。
                                        var wallpos = turf.buffer(hitgeo, 1, {
                                            units: "meters"
                                        }).geometry.coordinates[0].map(function(z) {
                                            return Cesium.Cartesian3.fromDegrees(z[0], z[1], hitgeo.properties.gltfbheight)
                                        })

                                        if (wall) wall.remove();
                                        wall = new WallObject.FlowWall(_this.viewer,wallpos,{
                                                copyright:'geobuilding',
                                                wallHeight: hitgeo.properties.wfh*hitgeo.properties.floor,
                                                wallColor: Cesium.Color.fromCssColorString('rgba(0, 255, 26, 0.3)'),
                                                duration: 1000,
                                                materialType: 3,
                                            }
                                        );
                                        wall.flowWallEntity.geojson = hitgeo;
                                    }else {
                                        console.log('无法获取点击点的世界坐标');
                                    }
                                }
                            }
                        }, Cesium.ScreenSpaceEventType.LEFT_CLICK);
                    });

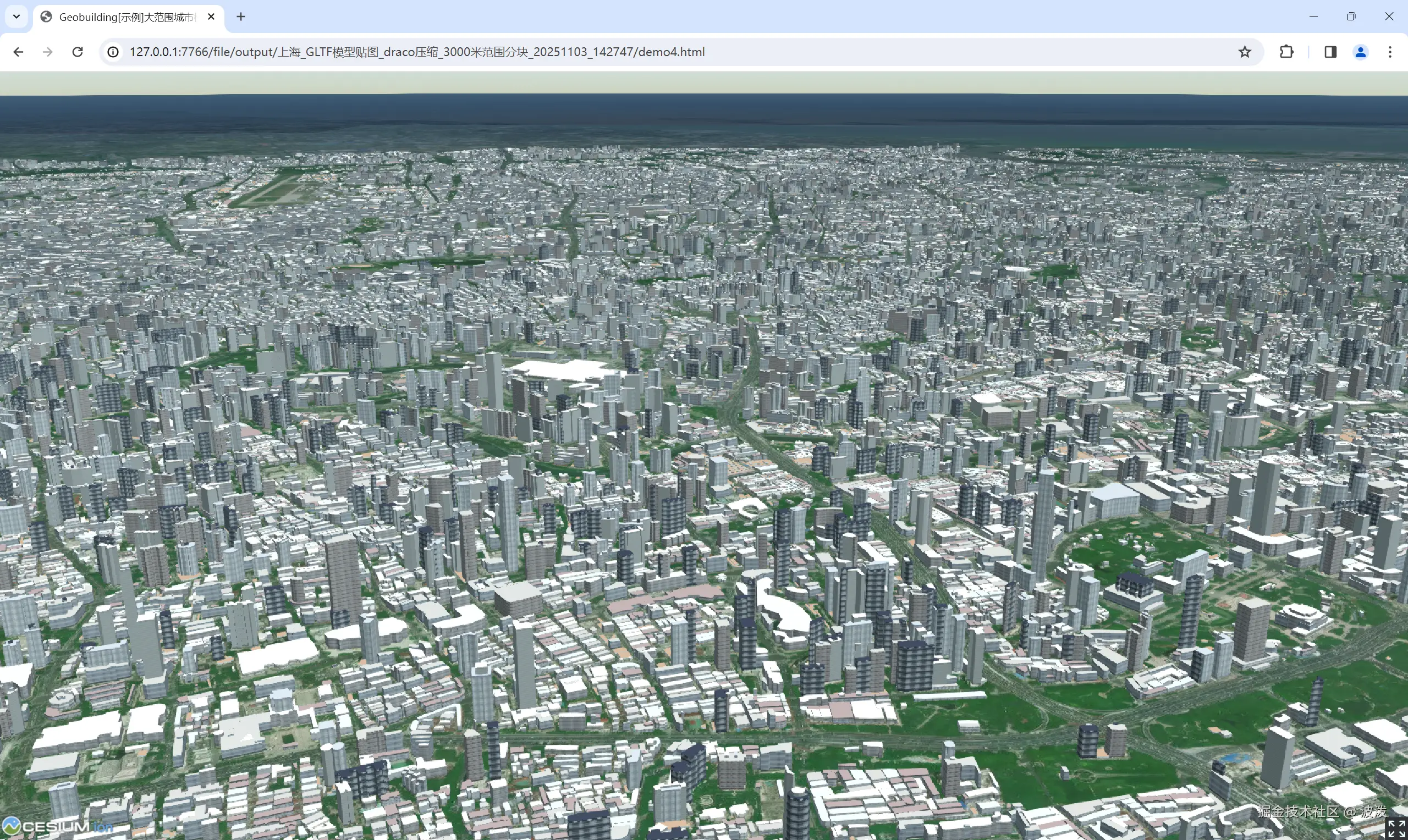

打开demo4查看效果是否符合预期。白模有了更丰富的贴图。

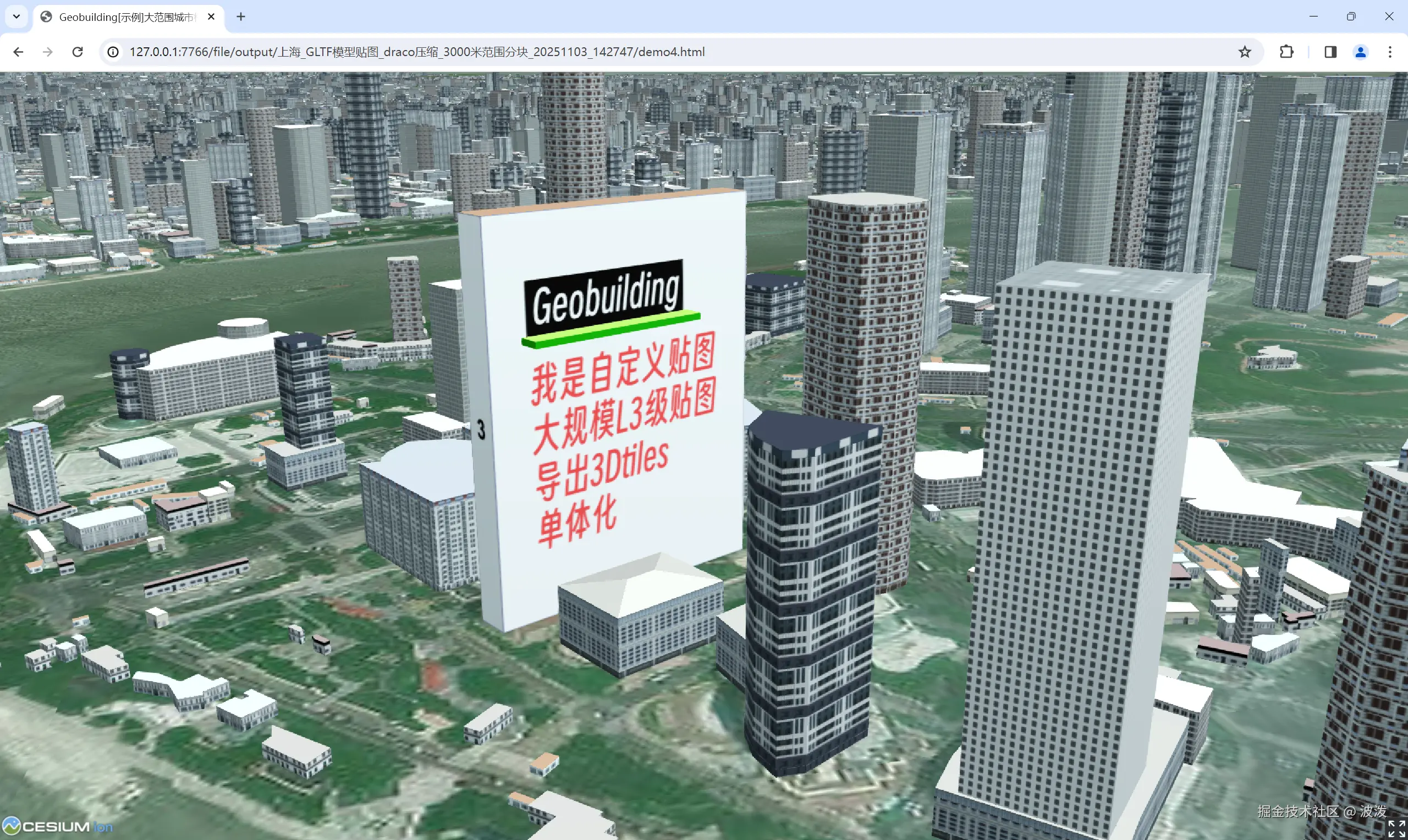

拉近查看自定义贴图部分。可以看到材质和屋顶都准确复现。贴图包含了底商+楼面+楼面顶端+屋顶。

当点击场景中的楼栋时,建筑高亮。

和地理引擎完美对齐

基于高性能mesh结构,经过测试加载60w+贴图建筑也能丝滑加载浏览,游刃有余。

现在我们成功实现了L3级别的数字城市效果,并且支持单体化操作,可应用于城市精细化治理,比如网格化,一标三实,以房找人等场景。
