揭秘星云智能进度管理之二~基础数据篇

0 阅读1分钟

揭秘星云智能进度管理这篇文章中,从整体角度系统地给大家展现了星云智能进度模块的全貌。接下来,深入到进度模块的内部,分别从基础数据、任务管理、填报管理和动画模拟等四个维度依次剖析星云进度模块,首先给大家讲述的是基础数据篇。

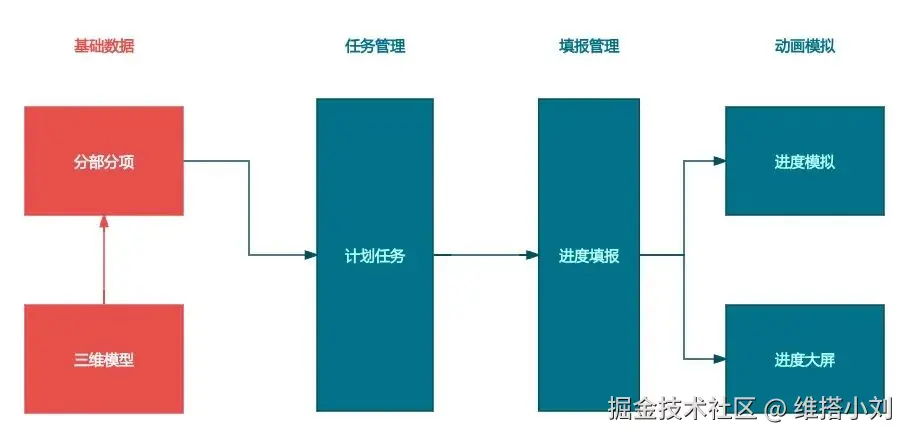

基础数据包含分部分项和三维模型,从业务上讲,它是从两个维度来将整个项目进行划分,一个是从工程项目管理维度将整个项目划分成若干个分部工程和分项工程;另一个是从三维模型维度将整个项目划分成若干个BIM构件。在星云的进度管理中,我们采用的是“任务->分部分项->BIM 构件”的关联模式,任务首先与分部分项建立关联,再通过分部分项与构件的映射关系,间接实现任务与构件的逻辑连接。这种分层关联的设计既保证了管理操作的合理性,又为后续基于BIM的进度动画模拟提供了完整的数据链路支持,实现了从管理维度到可视化维度的无缝衔接。

关于分部分项,我们提供了导入和从场景解析两种创建方式。在分部分项中,主要有节点名称(分部或者分项工程名称)、类型(该节点是分部工程还是分项工程)和编码(唯一标识节点的码)。

导入分部分项方式:

(1)基于Excel模板进行导入:提供了如下图所示的标准模板。用户只需按照格式来进行填写,填写完成之后,使用页面上的导入功能,即可完成对整个分部分项的创建。

(2)关联场景:将该分部分项与模型场景关联起来。在关联的时候可以指定“编码属性名称”,它能为下面的“一键关联构件”服务。

(3)关联构件:星云平台提供了两种方式来关联构件。

(3.1)手动关联:基于弹出场景框,选择分部分项要关联的构件。

(3.2)一键关联:在“关联场景”的时候,我们已经设置了场景中“编码属性名称”,点击一键关联之后,可以根据各个分部分项中的编码与构件中上述“编码属性名称”中所填写属性的值对应,即可实现分部分项与构件的关联。

从场景中解析分部分项方式:

我们还提供了从场景中解析,可以快速地实现分部分项的创建、场景的关联以及分部分项与构件的关联。

(1)建模内置分部分项属性:在建模的时候,将分部分项中相关层级直接设置到各个模型构件的属性中。如下所示:

(2)配置解析规则:即哪个属性对应哪种分部分项类型:

(3)执行解析:具体规则是从根据“第一层级”、“第二层级”属性的值对构件进行分组,先按照第一层级属性的值进行分组,再按照第二层级属性的值分组,就得到了一颗分部分项树,同时也将分部分项与构件自动关联好了。如下图所示:

在创建好了分部分项之后,就可以将分部分项应用到进度模块中,这样分部分项就是我们在进度模块中操作的对象,而无需对众多的构件进行操作,能大大简化用户操作的复杂度。

总结

本文主要是介绍了分部分项引入到进度模块中的背景,重点讲解了两种创建分部分项的方式,下节我们将围绕着进度计划任务进行详细介绍。

我是维搭小刘,咱们下次再见。
