除过项目管理计划和项目文件之外的一些文件所包含的信息

143 阅读7分钟

1.项目章程

项目章程记录了关于项目和项目预期交付的产品、服务或成果的高层级信息,主要包括:
项目目的
可测量的项目目标和相关的成功标准
高层级需求
高层级项目描述、边界定义以及主要可交付成果
整体项目风险
总体里程碑进度计划
预先批准的财务资源
关键干系人名单
项目审批要求(例如,评价项目成功的标准,由谁对项目成功下结论,由谁签署项目结束);
项目退出标准(例如,在何种条件下才能关闭或取消项目或阶段);
委派的项目经理及其职责和职权
发起人或其他批准项目章程的人员的姓名和职权等。
项目章程确保干系人在总体上就主要可交付成果、里程碑以及每个项目参与者的角色和职责达成共识。

2.可交付成果

可交付成果是在某一过程、阶段或项目完成时,必须产出的任何独特并可核实的产品、成果或服务能力。它通常是为实现项目目标而完成的有形的组成部分,并可包括项目管理计划的组成部分。

3.工作绩效数据

工作绩效数据在执行项目工作的过程中,从每个正在执行的活动中收集到的原始观察结果和测量值

4.变更请求

变更请求关于修改文件、可交付成果或基准的正式提议

变更请求可能包括:
纠正措施:为使项目工作绩效重新与项目管理计划一致,进行的有目的的活动。
预防措施:为确保项目工作的未来绩效符合项目管理计划,进行的有目的的活动。
缺陷补救:为了修正不一致产品或产品组件进行的有目的的活动。
更新:对正式受控的项目文件或计划等进行的变更,以反映修改或增加的意见或内容。

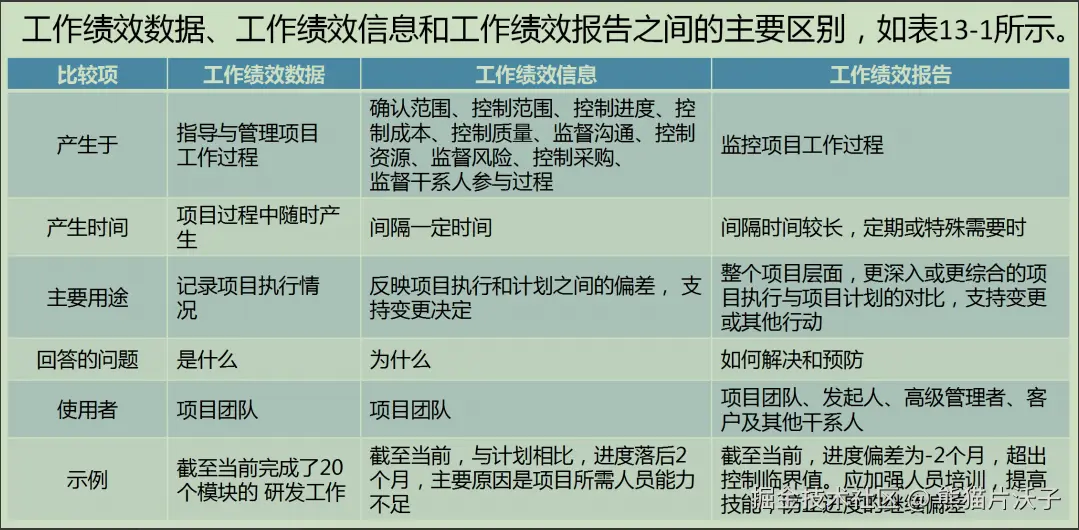

5.工作绩效报告

工作绩效报告的内容一般包括状态报告和进展报告工作绩效报告可以包含挣值图表和信息、趋势线和预测、储备燃尽图、缺陷直方图、合同绩效信息和风险情况概述。工作绩效报告可以表示为引起关注、制定决策和采取行动的仪表盘、大型可见图表、任务板、燃烧图等形式。



6.项目最终报告

用项目最终报告总结项目绩效,其中可包含:
项目或阶段的概述
② 范围目标、范围的评估标准,证明达到完工标准的证据
③ 质量目标、项目和产品质量的评估标准、相关核实信息和实际里程碑交付日期以及偏差原因
成本目标,包括可接受的成本区间、实际成本,产生任何偏差的原因等;
⑤ 最终产品、服务或成果的确认信息的总结
进度计划目标包括成果是否实现项目预期效益:如果在项目结束时未能实现效益,则指出效益实现程度并预计未来实现情况;
⑦ 关于最终产品、服务或成果如何满足业务需求的概述。如果项目结束时未能满足业务需求,则指出需求满足程度并预计业务需求何时能得到满足;
⑧ 关于项目过程中发生的风险或问题及其解决情况的概述等。

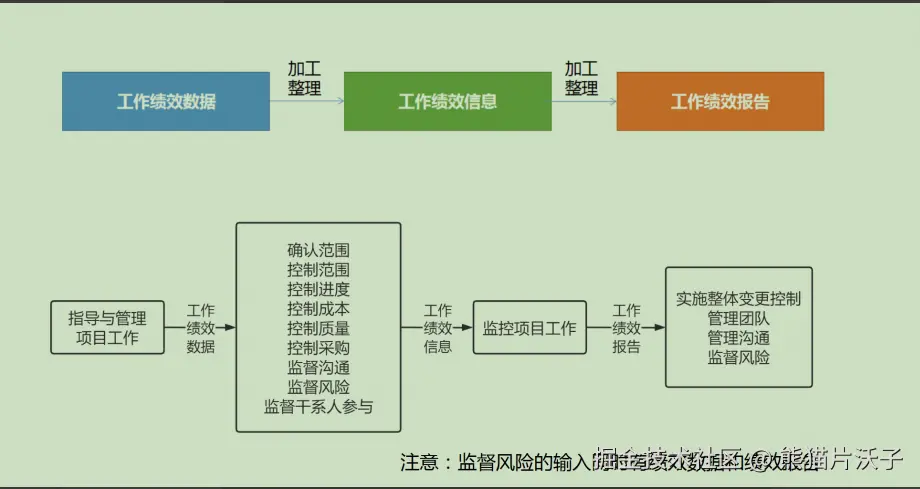

7.工作绩效信息

工作绩效信息包括与进度基准相比较的项目工作执行情况

8.项目资金需求

根据成本基准,确定总资金需求和阶段性(如季度或年度) 资金需求。成本基准中包括预计支出及预计债务。项目资金通常以增量的方式投入,并且可能是非均衡的,呈现出阶梯状。如果有管理储备,则总资金需求等于成本基准加管理储备。在资金需求文件中,也可说明资金来源。

9.质量控制测量结果

控制质量的测量结果是对质量控制活动的结果的书面记录,应以质量管理计划所确定的格式加以记录

10.核实的可交付成果

控制质量过程的一个目的就是确定可交付成果的正确性。开展控制质量过程的结果是核实的可交付成果,后者又是确认范围过程的一项输入,以便正式验收。如果存在任何与可交付成果有关的变更请求或改进事项,可能会执行变更、开展检查并重新核实。

11.团队绩效评价

随着项目团队建设工作的开展,项目管理团队应该对项目团队的有效性进行正式或非正式的评价。有效的团队建设策略和活动可以提高团队绩效,从而提高实现项目目标的可能性。

评价团队有效性的指标可包括:
①个人技能的改进,从而使成员更有效地完成工作任务。
②团队能力的改进,从而使团队成员更好地开展工作。
③团队成员离职率的降低。
④团队凝聚力的加强,从而使团队成员公开分享信息和经验,并互相帮助来提高项目绩效。

12.合同支付类型

总价合同适用于工作类型可预知、需求能清晰定义且不太可能变更的情况
成本补偿合同适用于工作不断演进、很可能变更或未明确定义的情况
激励和奖励费用可用于协调买方和卖方的目标

13.招标文件

招标文件用于向潜在卖方征求建议书。如果主要依据价格来选择卖方(如购买商业或标准产品时),通常就使用标书、投标或报价等术语;如果其他考虑因素(如技术能力或技术方法)至关重要,则通常使用建议书之类的术语。具体使用的采购术语也可能因行业或采购地点而异。

根据所需的货物或服务,招标文件可以是信息邀请书、报价邀请书、建议邀请书,或其他适当的采购文件。

使用不同文件的条件如下:
信息邀请书(RFI):如果需要卖方提供关于拟采购货物和服务的更多信息,就使用信息邀请书。随后一般还会使用报价邀请书或建议邀请书。
报价邀请书(RFQ):如果需要供应商提供关于将如何满足需求和(或)将需要多少成本的更多信息,就使用报价邀请书。
建议邀请书(RFP):如果项目中出现问题且解决办法难以确定,就使用建议邀请书。

14.采购关闭

买方通常通过其授权的采购管理员,向卖方发出合同已经完成的正式书面通知。关于正式关闭采购的要求,通常已在合同条款和条件中规定,包括在采购管理计划中。

一般而言,这些要求包括:
已按时按质按技术要求交付全部可交付成果;
没有未决索赔或发票,全部最终款项已付清。
项目管理团队应该在关闭采购之前批准所有的可交付成果。

15.采购文档

采购文档包括:招标文件、采购工作说明书、独立成本估算、供方选择标准
