Windows环境 源码编译 FFmpeg

1,048 阅读1分钟

记录一下windows环境纯代码编译ffmeg的过程!

一、安装MSYS2

1.下载安装

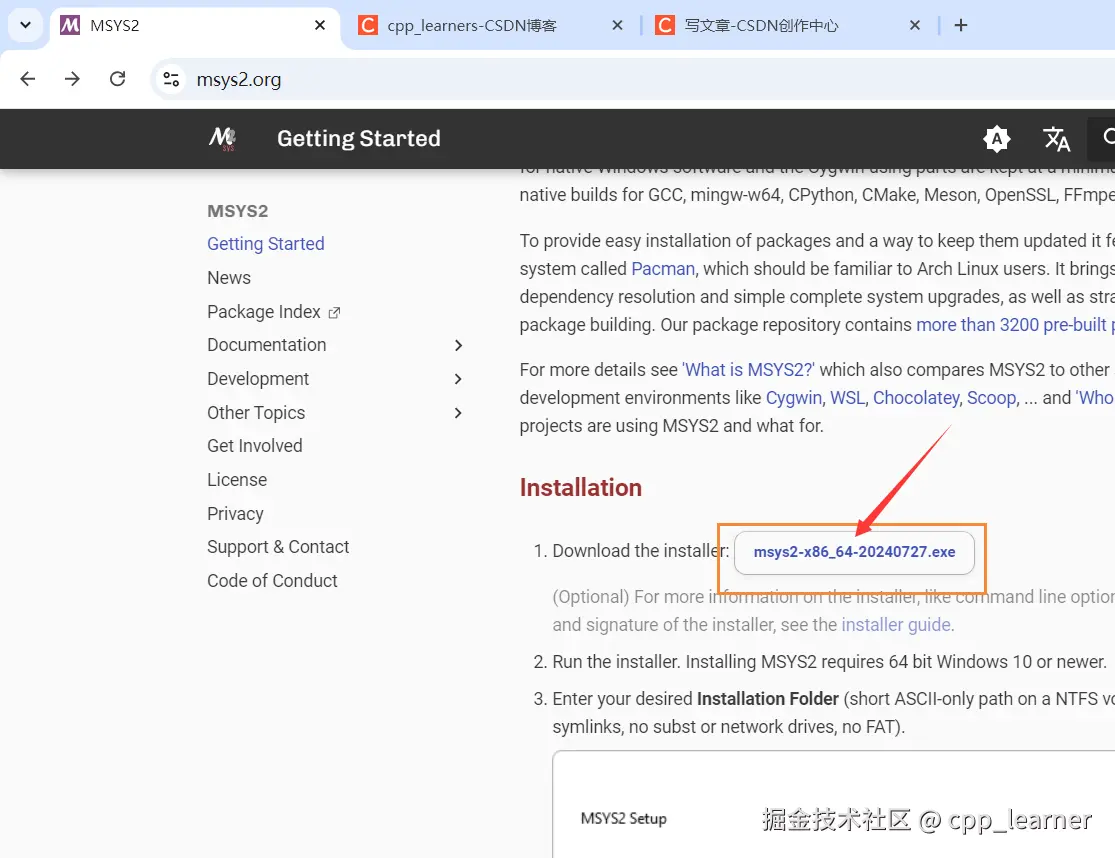

www.msys2.org/


注意

使用国外浏览器下载速度可能会很慢,例如谷歌浏览器,微软浏览器等;

推荐使用国内浏览器下载,例如搜狗浏览器等,速度会稍微快一些!!!

下载完成后直接双击安装即可!!

2.配置

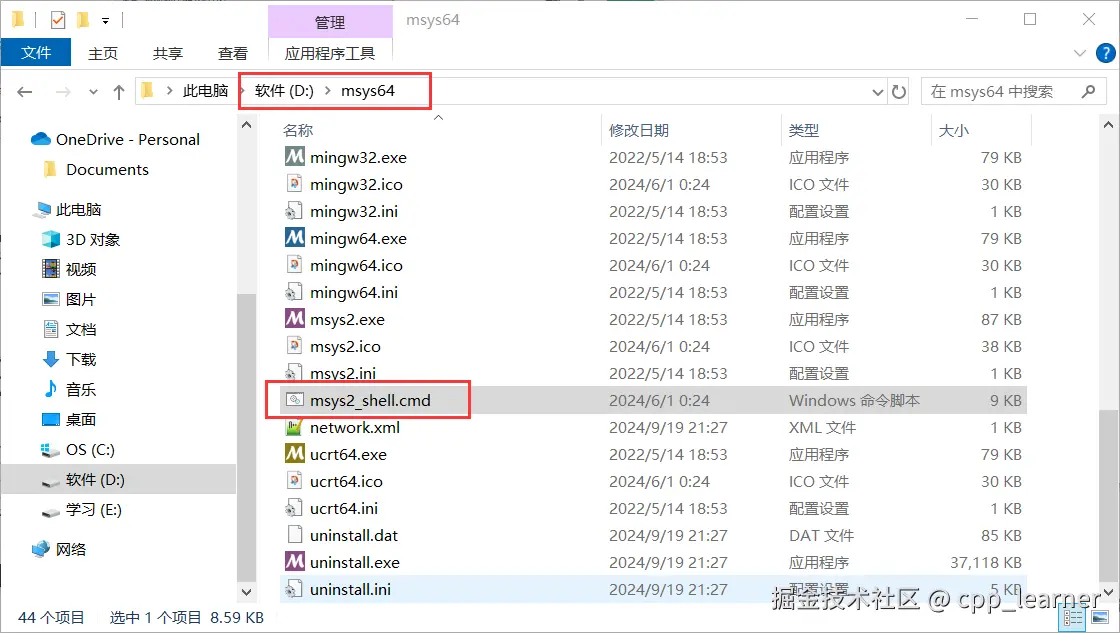

进入自己的安装路径,打开 msys2_shell.cmd 文件

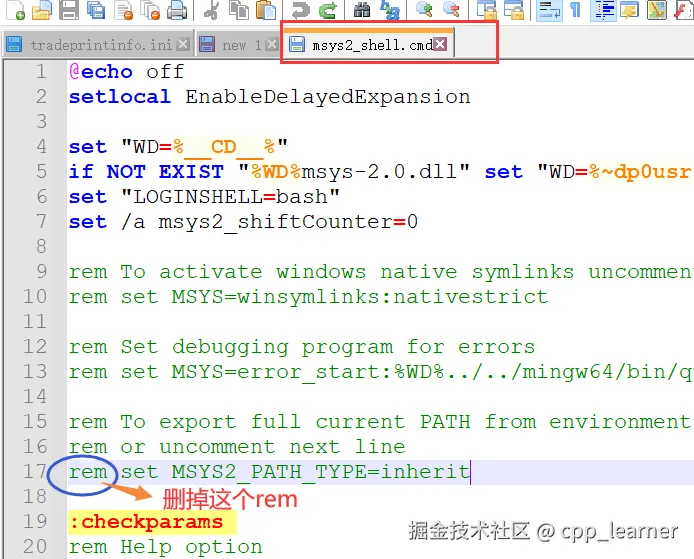

打开文件后,搜索 MSYS2_PATH_TYPE ,找到如下图这一行内容,删掉前面的rem即可。


3.修改源

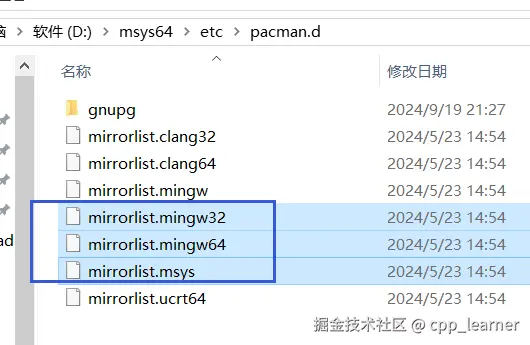

进入路径 etc\pacman.d,打开如下三个文件


①.在mirrorlist.mingw32文件的最上方加入如下源

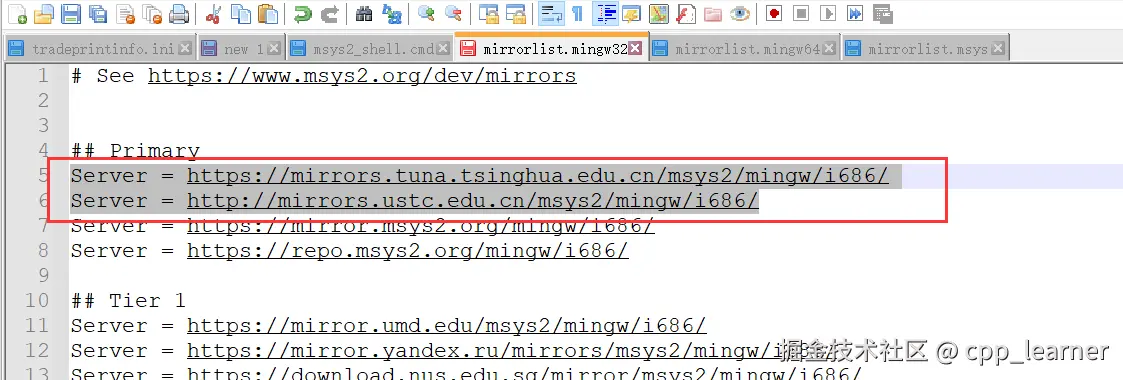

Server = https://mirrors.tuna.tsinghua.edu.cn/msys2/mingw/i686/
Server = http://mirrors.ustc.edu.cn/msys2/mingw/i686/

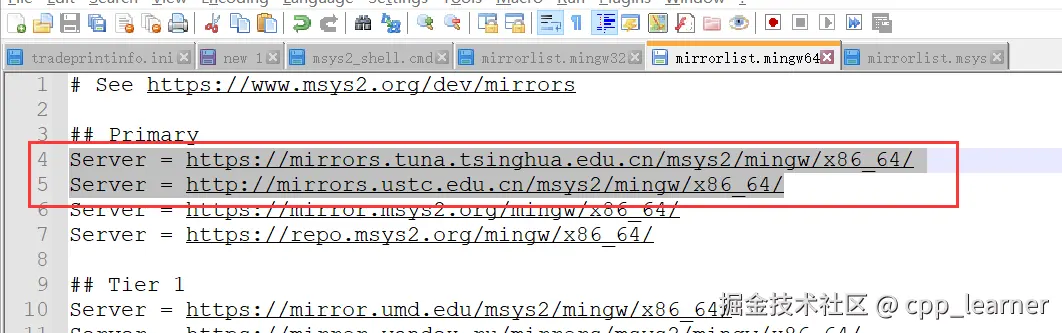

②.在mirrorlist.mingw64文件的最上方加入如下源

Server = https://mirrors.tuna.tsinghua.edu.cn/msys2/mingw/x86_64/
Server = http://mirrors.ustc.edu.cn/msys2/mingw/x86_64/

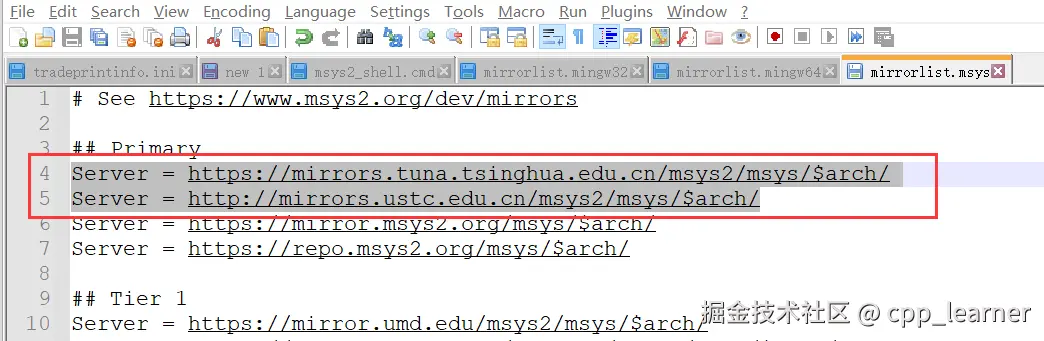

③.在mirrorlist.msys文件的最上方加入如下源

Server = https://mirrors.tuna.tsinghua.edu.cn/msys2/msys/$arch/
Server = http://mirrors.ustc.edu.cn/msys2/msys/$arch/


4.测试与更新

打开命令提示符窗口,进入msys2自己的安装路径


#如果想要打开64为窗口
msys2_shell.cmd -mingw64

#如果想要打开32为窗口
msys2_shell.cmd -mingw32

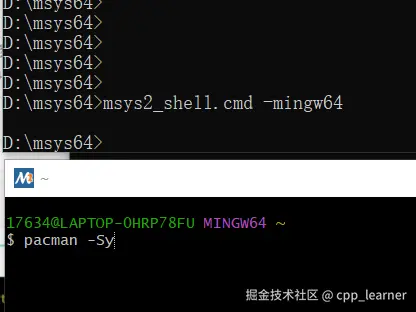

 因为本教程使用的是64位,所以在输入命令 msys2_shell.cmd -mingw64 打开的窗口中,输入如下命令进行更新:

pacman -Sy


二、安装其他必要工具

 1.安装MinGW-w64

更新完毕后,继续输入命令:

pacman -S mingw-w64-x86_64-toolchain

安装MinGW-w64编译工具。

默认安装全部即可,输入命令后按下回车,会出现安装选项,再次按下回车即可,然后输入Y进行安装,最后等待安装完成即可。


 2.安装git

安装完成后,继续输入命令:

pacman -S git

 3.安装make等工具

依次执行如下命令进行安装:

pacman -S make
pacman -S automake
pacman -S autoconf
pacman -S perl
pacman -S libtool
pacman -S mingw-w64-i686-cmake
pacman -S pkg-config
pacman -S mingw-w64-x86_64-SDL2

4.编译前的其他准备工作

①.重命名link.exe

继续在msys窗口输入命令进入路径 D:\msys64\usr\bin (相应找到自己的安装路径)

cd D:
cd /usr/bin/
mv link.exe link.bak

如果窗口已被关闭可以通过如下命令重新打开:

# cmd 进入命题提示符窗口输入如下命令进入msys2窗口

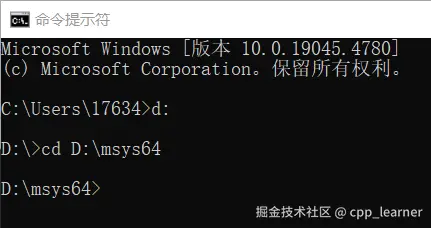

D:
cd D:\msys64
msys2_shell.cmd -mingw64

②.下载和安装YASM

pacman -S nasm
pacman -S yasm

③.安装Visual Studio

自行网上下载安装,我这里是安装了vs2017的;

注意,安装时,需要选择安装msvc64位的编译器!!!

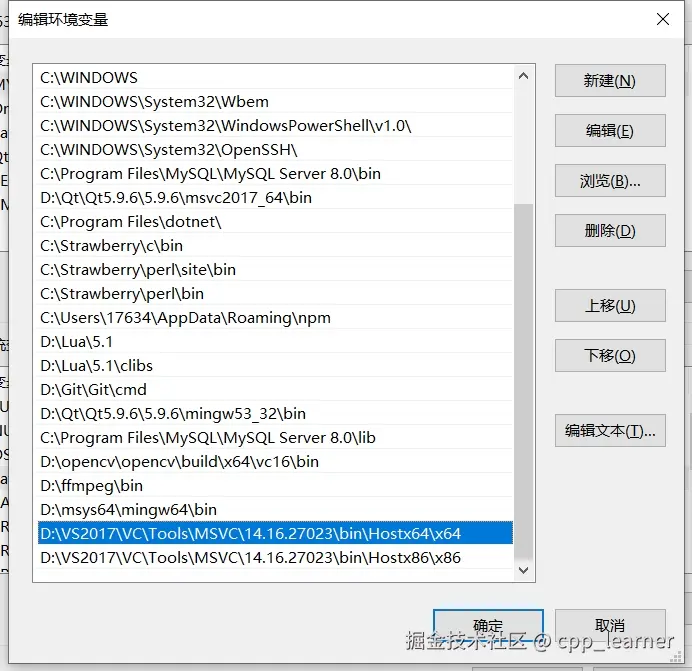

安装成功后,添加环境变量


④.检查

重启电脑!!!

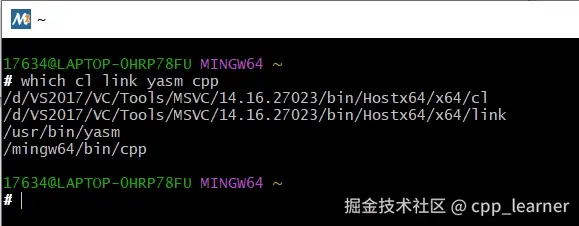

可以输入命令 which cl link yasm cpp 检查 cl link yasm cpp 编译工具是否正常;


注意,如果有出现 which: no cpp in ... 那么就说明没有找到cpp,cpp没有装好,

which: no cl in ... 那么就说明vs环境变量没有配置好导致的。(配置好后需要电脑重启才会生效)

5.下载和编译x264

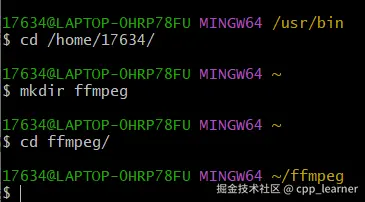

进入自己的home路径,新建ffmpeg文件夹


然后输入命令下载x264。可能需要你输入账号密码,自己去GitHub注册即可。

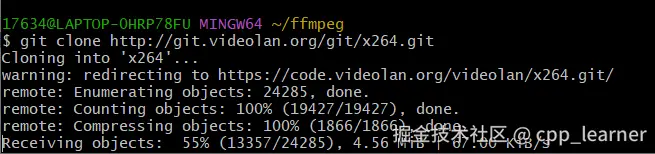

git clone http://git.videolan.org/git/x264.git

cd x264


然后进入下载好的x264文件夹执行如下命令进行编译:(注意替换自己的路径)

# 如需生成dll库,需要加上  --enable-shared
./configure --prefix=/home/17634/ffmpeg/bulid/libx264 --host=x86_64-w64-mingw32 --enable-static --extra-ldflags=-Wl,--output-def=libx264.def

make

make install

注意:
执行完如上命令后是没有生成libx264.lib的,需要手动生成;

首先执行完 configure 命令后,会生成 libx264.def 文件,将其拷贝到  /home/17634/ffmpeg/bulid/libx264/lib (修改自己的路径)

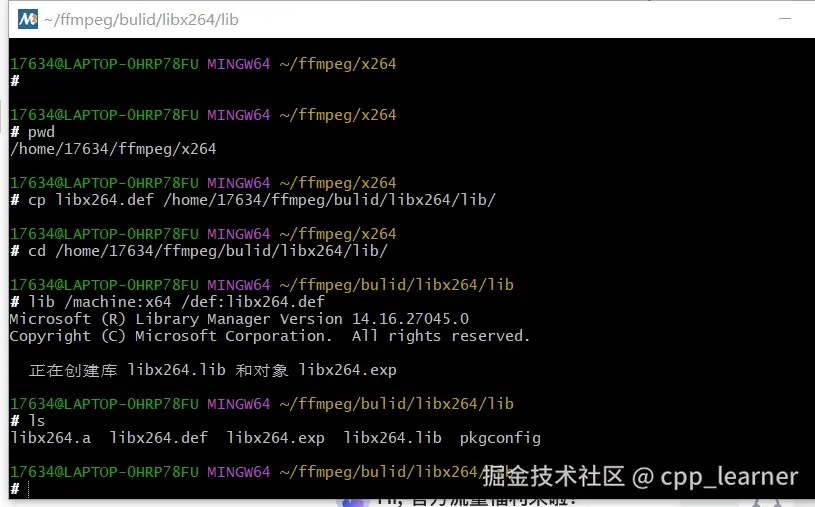

然后进入该路径,执行命令 lib /machine:X64 /def:libx264.def 即可,如下:

cp libx264.def /home/17634/ffmpeg/build/libx264/lib/
cd /home/17634/ffmpeg/build/libx264/lib/

# 生成64位lib使用
lib /machine:x64 /def:libx264.def

# 生成32位lib使用
#lib /machine:i386 /def:libx264.def


6.下载和编译fdk-aac

在ffmpeg文件下,输入命令下载fdk-aac

git clone --depth 1 https://gitee.com/mirrors/fdk-aac.git

cd fdk-aac
./autogen.sh
./configure --prefix=/home/17634/ffmpeg/build/libfdk-aac --enable-static --enable-shared
make -j4
make install

# 有问题的话,可以 make clean 后继续

7.下载和编译mp3

在ffmpeg文件下,输入命令下载md3

git clone --depth 1 https://gitee.com/hqiu/lame.git

cd lame
./configure --prefix=/home/17634/ffmpeg/build/libmp3lame --disable-shared --disable-frontend --enable-static
make -j4
make install

# 有问题的话,可以 make clean 后继续

8.下载和编译libvpx

在ffmpeg文件下,输入命令下载libvpx

git clone --depth 1 https://github.com/webmproject/libvpx.git

cd libvpx
./configure --prefix=/home/17634/ffmpeg/build/libvpx --disable-examples --disable-unit-tests --enable-vp9-highbitdepth --as=yasm
make -j4
make install

# 有问题的话,可以 make clean 后继续

三、下载和编译ffmpeg

1.下载

git clone git://source.ffmpeg.org/ffmpeg.git
# 或者
git clone https://gitee.com/mirrors/ffmpeg.git

# 查看版本
git branch -a
# 选择4.2版本
git checkout remotes/origin/release/4.2

注意,可以根据自己需要切换版本, 这里切换为4.2的版本

2.编译

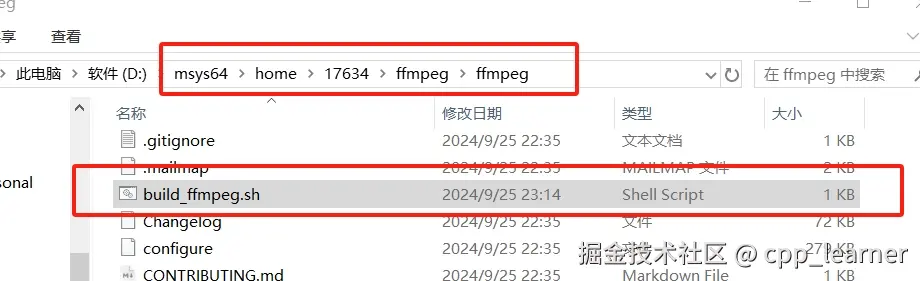

手动进入ffmpeg文件夹,新建文件 build_ffmpeg.sh,然后拷贝如下命令到文件中(注意替换自己的路径)

./configure \
    --prefix=/home/17634/ffmpeg/build/ffmpeg-4.2 \
    --arch=x86_64 \
    --enable-shared \
    --enable-gpl \
    --enable-libfdk-aac \
    --enable-nonfree \
    --enable-libvpx \
    --enable-libx264 \
    --enable-libmp3lame \
    --extra-cflags="-I/home/17634/ffmpeg/build/libfdk-aac/include" \
    --extra-ldflags="-L/home/17634/ffmpeg/build/libfdk-aac/lib" \
    --extra-cflags="-I/home/17634/ffmpeg/build/libvpx/include" \
    --extra-ldflags="-L/home/17634/ffmpeg/build/libvpx/lib" \
    --extra-cflags="-I/home/17634/ffmpeg/build/libx264/include" \
    --extra-ldflags="-L/home/17634/ffmpeg/build/libx264/lib" \
    --extra-cflags="-I/home/17634/ffmpeg/build/libmp3lame/include" \
    --extra-ldflags="-L/home/17634/ffmpeg/build/libmp3lame/lib"


然后进入路径后执行脚本编译即可

cd /home/17634/ffmpeg/ffmpeg/
sh build_ffmpeg.sh
make -j4
make install

注意:

如果在执行脚本中出现如下报错


①.有可能是 pkg-config 没有成功被安装,在上面找到安装命令重新安装一遍;

②.需要给他设置环境变量,通过如下命令(替换自己的路径);

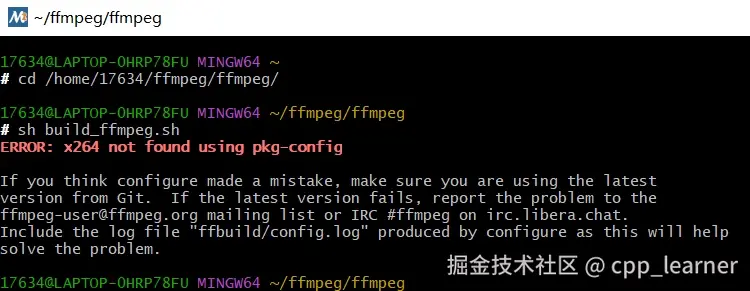

export PKG_CONFIG_PATH=/home/17634/ffmpeg/build/libx264/lib/pkgconfig:$PKG_CONFIG_PATH

(或者说还遇到别的什么问题,可根据错误提示自行百度解决!)

3.测试

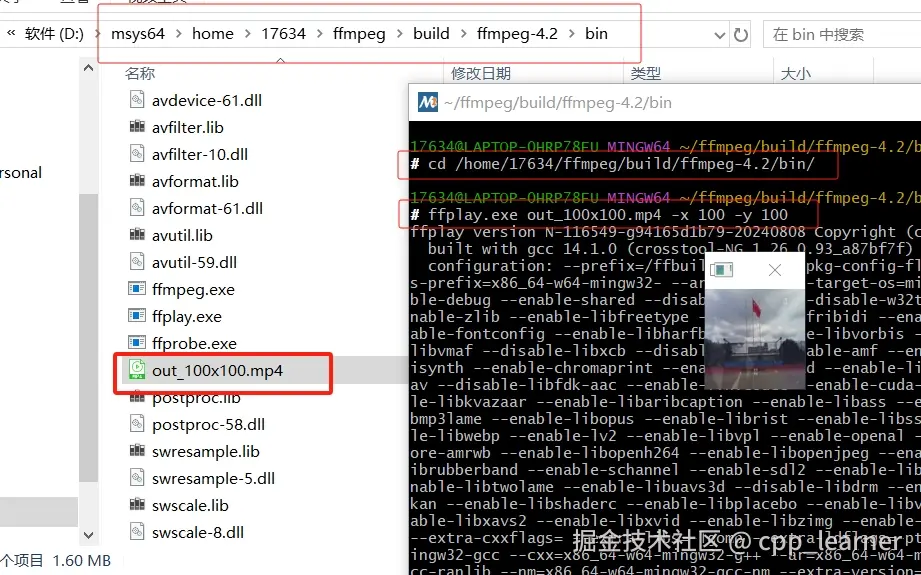

手动进入路径 cd /home/17634/ffmpeg/build/ffmpeg-4.2/bin/

手动拷贝一个视频到此路径中,然后使用 ffplay.exe 进行播放测试即可


4.添加其他必要的dll库

双击 ffmpeg.exe 或者 ffplay.exe 或者 ffprobe.exe ,会出现异常报错提醒

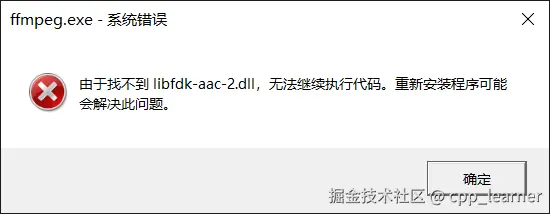

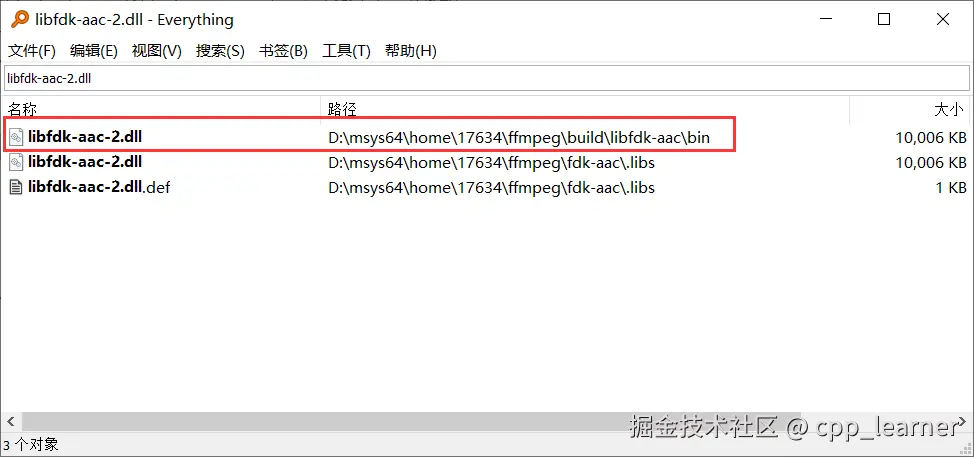

然后下载一个 Everything 应用程序,全局搜索缺少的库 libfdk-aac-2.dll


拷贝我们自己编译的,将其拷贝到build/ffmpeg-4.2/bin/ 路径下;

然后点击确定,如果还有报错,则根据报错提示,继续查找相应的dll库,继续拷贝到build/ffmpeg-4.2/bin/ 路径下,直到双击 ffmpeg.exe 或者 ffplay.exe 或者 ffprobe.exe 任一程序不再有报错为止。

注意: 一般选择我们自行编译的库和msys64\mingw64\bin路径的库!

四、QT使用msvc64位编译器测试

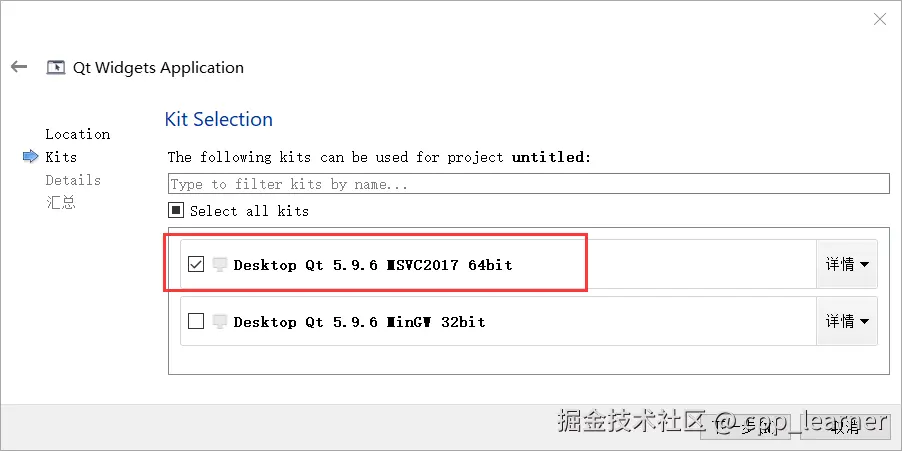

新建QT项目时,选择MSVC64bit编译器

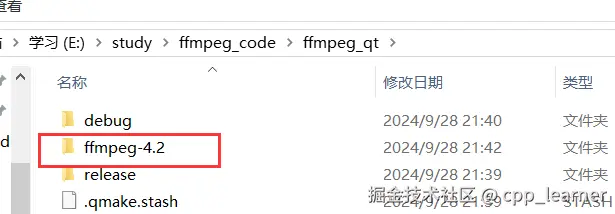

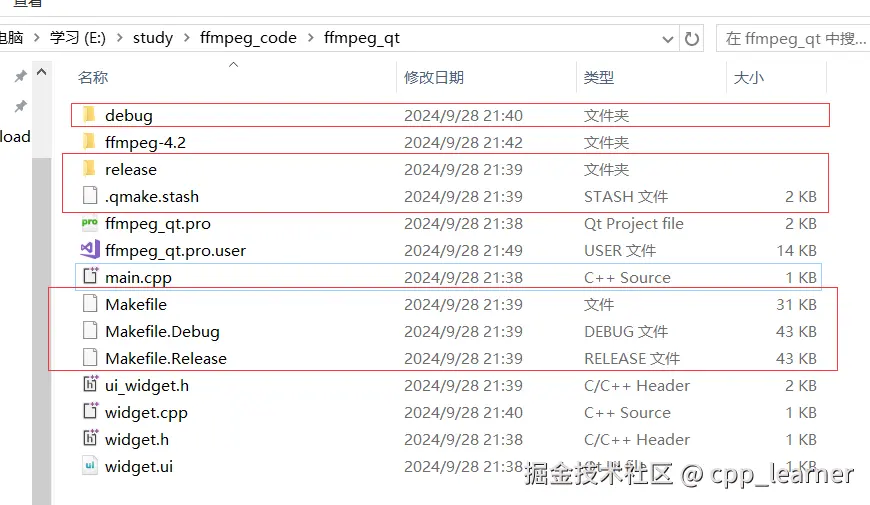

然后把自己编译的整个ffmpeg文件夹拷贝到QT工程路径下


然后双击打开.pro文件,添加头文件路径和路径

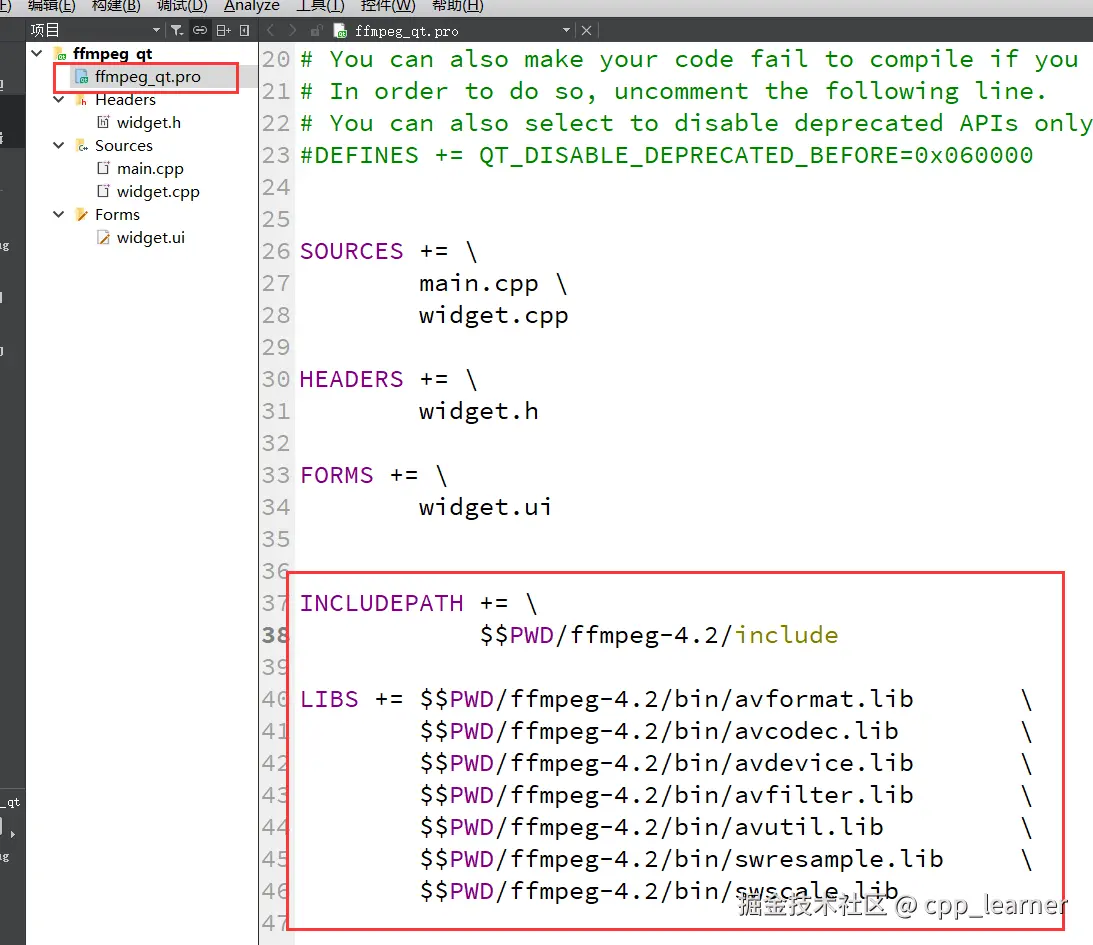

INCLUDEPATH += \
            $$PWD/ffmpeg-4.2/include

LIBS += $$PWD/ffmpeg-4.2/bin/avformat.lib       \
        $$PWD/ffmpeg-4.2/bin/avcodec.lib        \
        $$PWD/ffmpeg-4.2/bin/avdevice.lib       \
        $$PWD/ffmpeg-4.2/bin/avfilter.lib       \
        $$PWD/ffmpeg-4.2/bin/avutil.lib         \
        $$PWD/ffmpeg-4.2/bin/swresample.lib     \
        $$PWD/ffmpeg-4.2/bin/swscale.lib


最后在main.cpp添加头文件和测试代码验证即可

extern "C" {
#include "libavutil/avutil.h"
}

// 打印版本信息
qDebug() << "Hello FFmpeg :" << av_version_info();

注意: 如果不使用 extern "C" { } 包裹头文件,会报错的,因为ffmepg是使用C语言编写的,所以需要指明是C语言头文件。

新建纯C++项目也是需要extern "C" { } 包裹;但是纯C语言项目不需要!

如果无法运行,那么需要将ffmpeg/bin路径的所有dll库拷贝到debug文件夹下,或debug文件夹的上一层路径即可。

如果有报错头文件找不到,将图片中框住的文件删除掉,再次编译可能就不会报错了!


完!
