PERT 图的最早时间和最晚时间

400 阅读1分钟

PERT图(计划审评技术)表示项目各个子任务之间的逻辑关系和依赖关系,由多个节点和箭头连接组成,每个节点由三部分组成,分别是任务号、最早工作时间、最晚工作时间。

由图片可以看出,每个节点分为三部分,左边是工作号,右上角是最先最先开始时间,右下角是最晚开始时间;箭头上的数字是工作所需时间。

一般填pert图,先填所有节点的右上角,上一个节点的值+消耗时间,即能得出第二个值,由此可得:

注:工作4有两个箭头指向,这种情况需要填最大值。

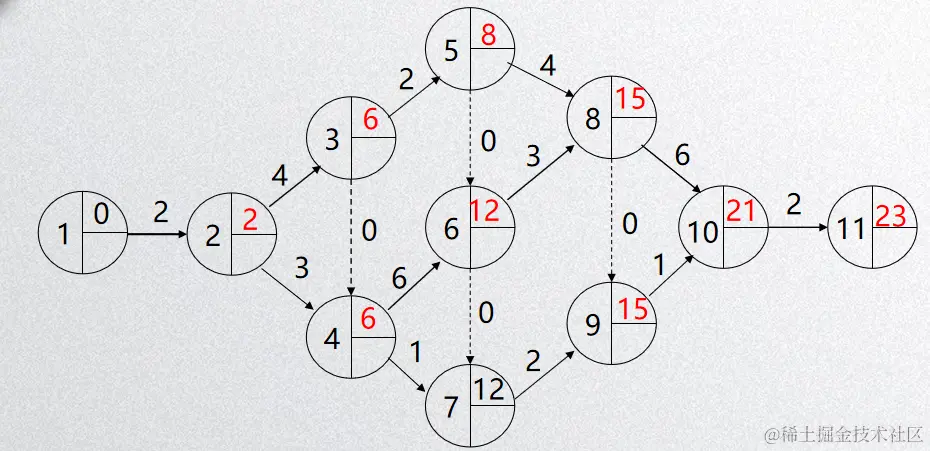

右下角的值,则需要从最后一个点开始。最后一个是23,最晚的时间,然后依次减去前面箭头的数。

注:工作8有两个箭头指出去的,所以只需要填上最小值即可。

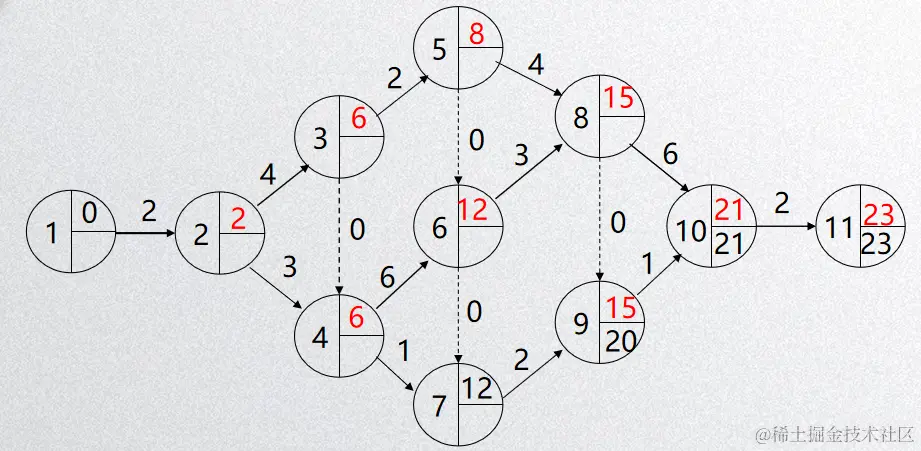

这样就填好了。
