三点估算模型(Triangular Estimation Model)是一种项目估算方法,它通过对任务的最短时间、最长时间和最可能完成时间进行估计来得出任务的期望完成时间。是一种通过概率估算得到期望完工时间的模型。
模型介绍
在项目完工时间估算中,有三个概念: 最短时间、期望时间和悲观时间。最短时间是指任务能够完成的最快时间,悲观时间是指任务能够完成的最慢时间,而期望时间是最可能完成时间,是指根据过去的经验或知识得出的最合理的完成时间。
-
三角估算模型(Triangular Estimation Model):
期望完成时间 = (最短时间 + 悲观时间 + 最可能完成时间) / 3
-
贝塔估算模型(Beta Estimation Model):
期望完成时间 = (最短时间 + 4*最可能完成时间 + 悲观时间) / 6
其中,4和6是经验常数,可以根据具体情况进行调整。
在实际应用中,需要根据项目的具体情况对最短时间、悲观时间和最长时间进行合理的估计。悲观时间(Pessimistic Time)也是一个需要考虑的因素。悲观时间可以是一个固定的值,也可以是根据历史数据或专家判断得出的一个时间范围。

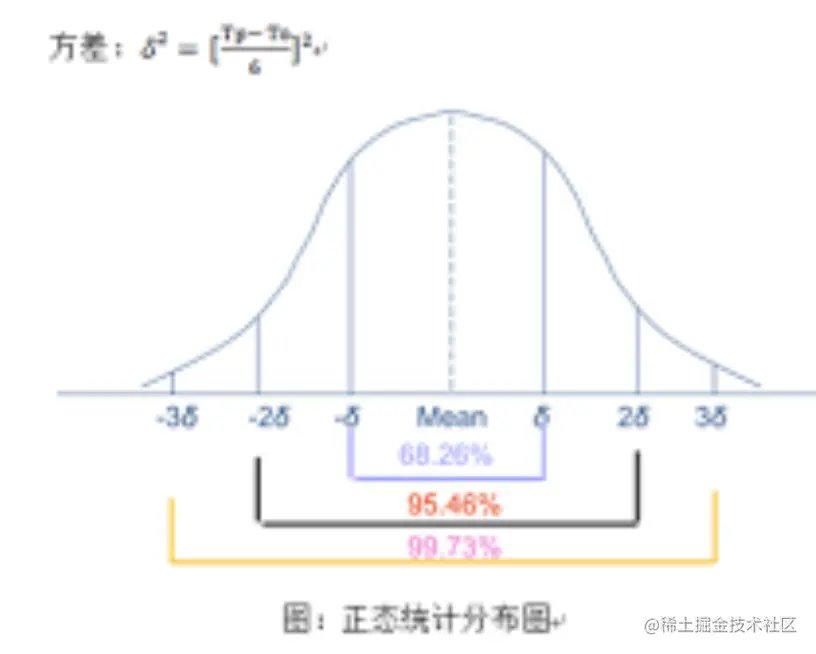

正泰分布图
上面的两种模型,都是单一的,也就是50%的概率线性估算
在正态分布图中,68.26%的结果数据位于均值的 ±1 西格玛内,95.46%的结果数据位于均值的 ±2 西格玛内,99.73%的结果数据位于均值的 ±3 西格玛内。
总结
三点估算技术是一种简单易行、实用性强的估算技术。在使用三点估算技术时,需要注意为了提高三点估算技术的精度和效率,建议在实际应用中进行合理的调整和改进,同时加强相关人员的培训和学习。
