一次数据迁移分享

980 阅读5分钟

数据迁移的初衷

新老数据系统的换代,因为满足业务的需要,我们通常都会对老系统进行重构,为什么要进行重构呢?这个问题肯定是因为老系统不太符合现在业务需求的场景了,说白了就是太low了,为了使公司业务进行可持续性发展,当然要投入人力来进行老项目的重构;一般来说,我们在开发新的业务系统的时候,老的业务系统肯定是在运行的过程中的,当我们新系统到了开发交付上线的时候,其实在一段时间里面我们的系统是并行在使用的,这仅仅是开始。

当我们的新系统运行趋于一个相对稳定的趋势,这时候我们就要考虑如何将老系统的数据同步到新系统上来,逐渐的淘汰老系统,当然这里需要一个过程,我们需要合理的控制每次迁移的节点,尽量做到不去丢失流量数据,也就是系统带来的企业收益。

迁移目标

上游业务系统先进性数据迁移,也就是订单系统、批次、供应商等...系统先进行数据迁移,到我负责的结算系统,会更加上游的订单数据生成结算单据, 老的结算系统数据也需要将拉老数据拉进新系统的db当中0,经过数据迁移演练,如果有问题及时对数据进行回滚,最终完成数据迁移淘汰下线老系统,需要保证数据的准确性。

迁移方案

目前两种方案:1.停机迁移,2.平滑迁移

停机迁移

服务在非业务时间凌晨进行停机,将老系统进行停机,然后运行迁移脚本,将所有老数据迁移至临时迁移表,然后新系统跑脚本将数据跑到新数据库。


平滑迁移

双写方案,不停机的迁移模式,新老系统都进行数据迁移工作的开发。

  1. 老系统接入新系统的DB,不在往老库里新增数据,根据新系统的表结构将数据插入到新的表里。

  2. 新系统去读老系统DB,将旧的业务数据,根据新系统的业务规则重心生成新的数据,就是无论怎样都要保持新系统跑出来的数据永远是最新的;如果新老数据差距过大,可以通过工具进行数据迁移,当然工具还是比较多的,datax、canal都是db层面的数据迁移工具,业务层面可以集成Spring batch

数据迁移大体框架

结合我们公司的业务场景,我们还是采用停机迁移的方案,首先是因为没有太多人力去两头进行迁移开发,其次是我们的业务在凌晨是不会去跑的,不用去考虑停机带来的业务损失。

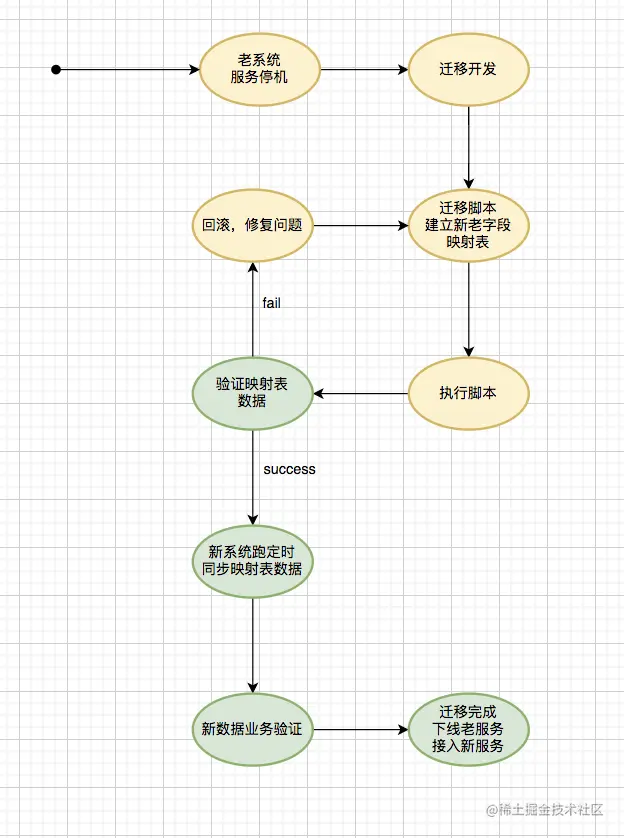

  • 首先是整体的一个迁移大体框架。


  • 其次在每个业务库里,建立mapping映射表,主要生成逻辑,我们这边的是根据老的业务单号通过跑批,一次性将新的业务单号生成并记录在mapping表里,因为我们生产环境的数据量不大通过跑脚本其实还好,如果太大就需要DBA介入。





  • 映射表生成后,接下来就是对新生成的业务编码,表里涉及的字段进行在新系统兼容读mapping表,将其他字段通过新系统跑出来,完全匹配新系统的业务逻辑。
  • 迁移数据进行删除,来保证迁移数据业务环境运行异常,进行迁移重试。

迁移具体步骤

步骤具体实施
字段映射老系统的编码需要根据新系统编码的业务规则,重新生成,并且一一对应起来
非主健业务字段部分字段需要进行逻辑计算生成、字段差异需要特殊处理
新系统代码修改生成逻辑加入读映射表方法、批量生成新的单据,并且加入新数据标识字段
数据库份数据库copy根据迁移日期,将数据库加上日期后缀
验证演练新生成的数据进行业务验证,出错进行回滚
上线准备预发环境不同业务分批迁移、分批验证
停机公告发出迁移停机公告
进行迁移数据备份、开始迁移、生产验证、新业务代码恢复
后续观察观察老数据在新系统上的运行情况

迁移结果

历时小半年的时间,终于完成了新老系统的数据迁移,老系统只可读,不做任何增删改操作,新系统依然进行正常业务运行。

总结

数据迁移需要注意以下几点:

  1. 首先做好数据备份,做好回退操作,在迁移的过程中肯定避免不了踩坑。
  2. 涉及到字段需要计算逻辑赋值,在并发的情况下,需要考虑准备性,关键数据生成需要加锁来老保证数据的一致性。
  3. 数据迁移节点制定,需要有序的进行,排好优先级。
  4. 如果时间人力充足最好将迁移,实现工具化,可以进行复用。

最后,经过这次的数据迁移经历,还是学习到很多地方,更多的迁移方案制定、项目沟通、问题解决,也算是一次不错的工作经历。
