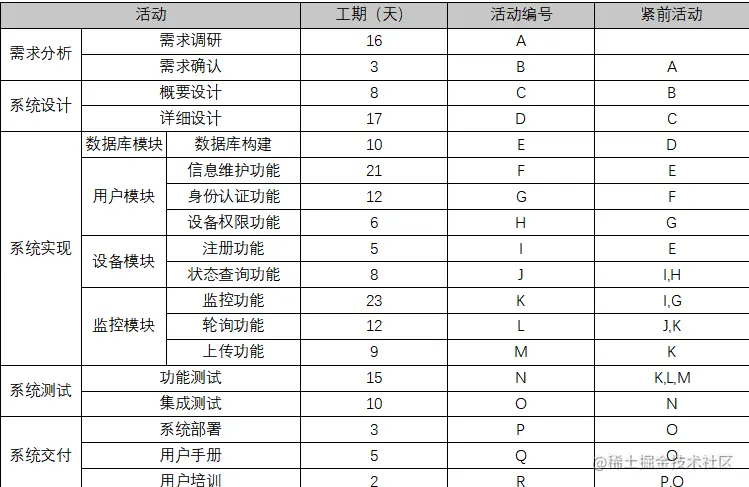

[单选] 某视频监控系统,项目活动如下表所示,则该项目中(1)活动不需要在监控模块上传功能(M)活动前必须完成。项目总工期是(2)天。由于负责设备权限功能(H)研发的小王临时出差,导致该功能工期延长了9天,则项目总工期延期(3)天。
1.
- A:信息维护功能(F)
- B:设备权限功能(H)
- C:身份认证功能(G)
- D:监控功能(K)
- A:148
- B:150
- C:154
- D:160
- A:0
- B:3
- C:5
- D:9
4、 [单选] A公司承接一报告厅音频系统改造项目,根据过去三次同类项目经验,现场改造需要的成本与现场布点数、服务器数量两个因素有关,具体如表所示。利用线性回归分析建立参数法估算模型(Z=aX+bY+c),依据该模型估算得出本次现场改造的成本为( )万元。
- A:380
- B:420
- C:450
- D:480
5、 [单选] ()属于成本基准。 ①管理储备 ② 应急储备 ③ 材料成本 ④服务费
- A:①③④
- B:①②③
- C:①②④
- D:②③④

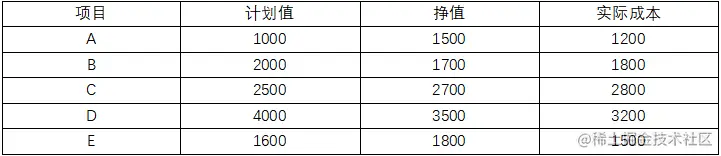

6、 [单选] 某公司项目的绩效数据如下表所示,能提前完成且不超支的项目有()个。
- A:1
- B:2
- C:3
- D:4
7、 [单选] 关于规划质量管理的描述,不正确的是()。
- A:质量测量中公差是实际测量值与预期值的差
- B:质量管理计划可以是非正式的
- C:干系人的登记册有助于识别对质量重视或有影响的那些干系人
- D:质量核对单用来核实所要求的一系列步骤是否已得到执行
参考答案:B C A C D B A
第一题:B

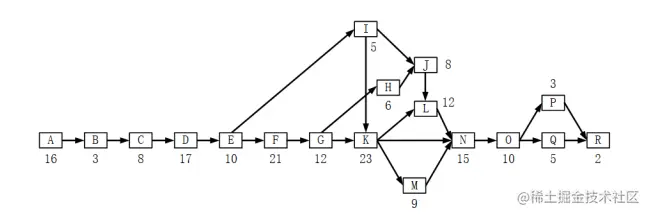

解析:根据题意,单代号图如下所示: 信息维护功能(F) 是身份认证功能(G)的紧前活动,身份认证功能(G)又是监控功能(K)的紧前活动,监控功能(K)又是监控模块上传功能(M)活动的紧前活动,因此,监控模块上传功能(M)活动完成前,选项A、C、D都必须完成,而B可以和M是并行的,因此可以不提前完成。
第二题:C
解析:
根据图可以得知关键路径是A-B-C-D-E-F-G-K-L-N-O-Q-R,总工期为154天。
第三题:A
解析:因为 H 的总时差是9,H 工期延误9天不影响关键路径。
第四题:C
解析:利用线性回归分析建立参数法估算模型Z=aX+bY+c,代入数值得到以下三个等式: 300=30a+2b+c ①; 280=50a+b+c ②; 590=100a+3b+c ③; ①②③联立得到a=3,b=80,c=50,代入参数估算模型得Z=aX+bY+c=3X+80Y+50=380+802+50=450,故选C。
第五题:D
解析:成本基准是经过批准的、按时间段分配的项目预算,不包括任何管理储备,只有通过正式的变更控制程序才能变更,用作与实际结果进行比较的依据。成本基准是不同进度活动经批准的预算的总和。 项目预算和成本基准的各个组成部分。先汇总各项目活动的成本估算及其应急储备,得到相关工作包的成本。然后汇总各工作包的成本估算及其应急储备,得到控制账户的成本。再汇总各控制账户的成本,得到成本基准。由于成本基准中的成本估算与进度活动直接关联,因此就可按时间段分配成本基准,得到一条S曲线。 最后,在成本基准之上增加管理储备,得到项目预算。当出现有必要动用管理储备的变更时,则应该在获得变更控制过程的批准之后,把适量的管理储备移入成本基准中。

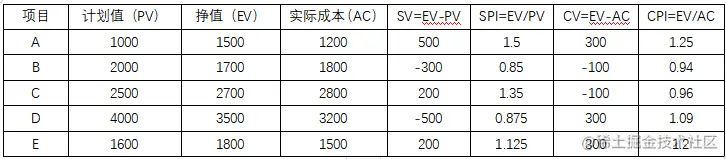

第六题:B
解析:
能提前完成且不超支,则SV>0或者SPI>1,CV>0或者CPI>1,如下表所示: 因此,符合条件的有项目A、E,故选B。
第七题:A
解析:规划质量管理的输入包括: (1)项目管理计划; (2)干系人登记册; (3)风险登记册; (4)需求文件; (5)事业环境因素; (6)组织过程资产。 其中,干系人登记册有助于识别对质量重视或有影响的那些干系人。 质量管理计划是项目管理计划的组成部分,描述如何实施组织的质量政策,以及项目管理团队准备如何达到项目的质量要求。 质量管理计划可以是正式,也可以是非正式的,可以是非常详细的,也可以是高度概括的。其风格与详细程度取决于项目的具体需要。应该在项目早期就对质量管理计划进行评审,以确保决策是基于准确信息的,这样做的好处是,更加关注项目的价值定位,降低因返工而造成的成本超支和进度延误。 核对单是一种结构化工具,通常具体列出各项内容,用来核实所要求的一系列步骤是否已得到执行。基于项目需求和实践,核对单可简可繁。许多组织都有标准化的核对单,用来规范地执行经常性任务。在某些应用领域,核对单也可从专业协会或商业性服务机构获取。质量核对单应该涵盖在范围基准中定义的验收标准。 质量测量指标专用于描述项目或产品属性,以及控制质量过程将如何对属性进行测量。通过测量,得到实际数值。测量指标的可允许变动范围称为公差,故A错误。
