超大团队如何scrum及XP

296 阅读8分钟

Background

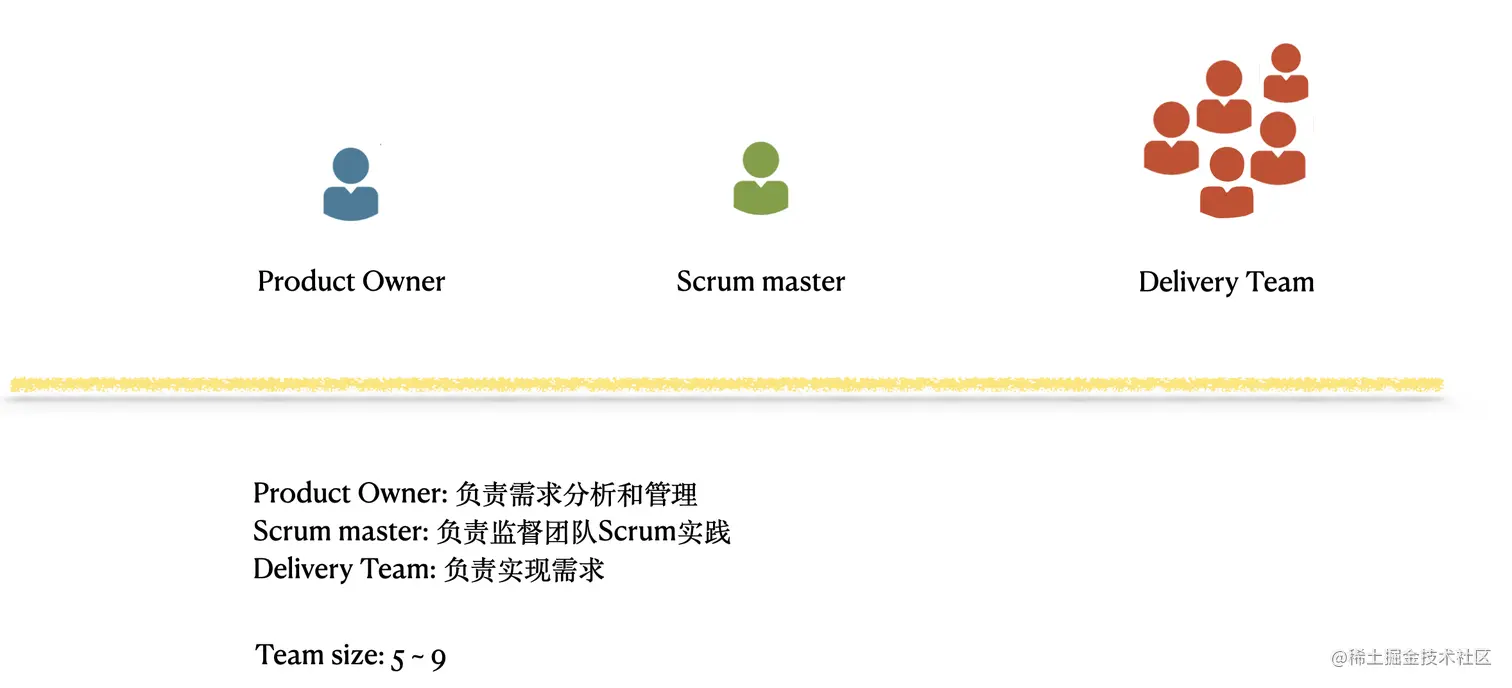

        Scrum和Extreme作为敏捷方法论的普遍实践之一,为许多敏捷团队提供指导,但是当团队人数超过10人时,随着人数的增多,scrum会变得越来越低效并难以实施。在我们的团队达到30人时,我们就体会到了诸多不适,比如每日站会时间超过30分钟;有同学直接用“这张卡片正在开发中”来做每日更新;代码审查会议过长;团队凝聚力不强,出现小团队的行为等。我认为在scrum下,这种现象的出现是必然的,因为scrum是为小规模团队提供敏捷指导的,它所规定的人员配比如下图所示,我们看到团队尺寸必须在5-9人之间。Kniberg也曾指出当团队成员超过10人时,尝试考虑把其中两个人踢出去吧[1]。

        当超大团队出现的时候,还是要想一想出现的原因是什么,是不是前期对产品的划分出现了问题,导致所有的产品功能没有解耦;是不是交付1.0.0版本之前出现大量bug和蹦石而出的新需求,需要更多人救火;是不是因为签订新合同后盲目激增了交付团队人数。如果无论是什么原因,都避免不了目前超大团队形成的情况,那么就积极应对吧,说不定会探索出更美妙的scrum plus版。

Exploration

        解决问题的思路也很直白,可以分为两种,第一种是划分成多团队,使各个小团队可以自行执行scrum事件;第二种是维持大团队,同时修改scrum事件的规则使之适应目前的团队尺寸。

假设在这个团队总共30人,其中2名产品负责人(product owner/BA),2名测试人员(QA),2名产品设计(UX),1名敏捷经理(scrum master/PM),和2名技术决策者(Tech Lead),其余21人为开发人员。

首先我们先来探索划分为多团队的模式。

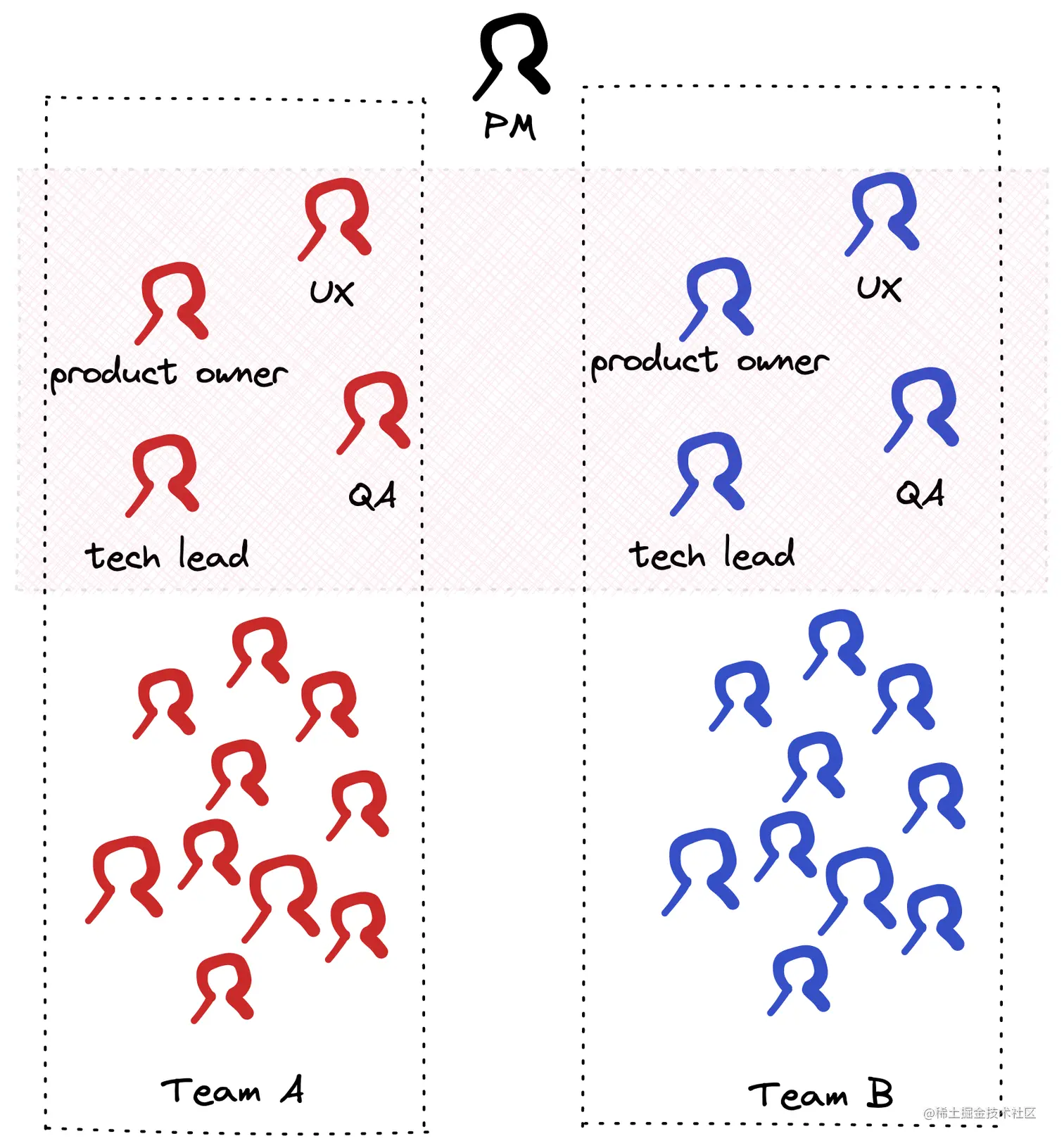

我们假定多团队还是公用一个产品backlog(如果不是的话,那么大概率可以直接按照backlog来划分成完全独立的团队),那么团队的构成可以如下图所示:

        每个团队都是全功能团队。但是纵向的会有交流沟通和协作。比如3个团队共享2个UX,那么这2个UX先生就要在设计上追求统一语言,时刻保持同步,使3个team能交付出风格统一的功能。同时,设计也能向他所在的team同步信息,比如team B已经开发过这个组件,可以直接跟他们协商来获取这个组件的信息。

在这种模式下的scrum和XP活动的改变:

  • 站会:每个team分别组织站会,之后派出一个代表来参加大站会,大站会的参会人还有PM,客户,和其他除去两个team之外的成员。这样能保证大部分团队成员节约站会时间,同时每个小组每天会有1名成员掌握所有团队的进度信息。

  • Sprint Planning会议:产品负责人会对迭代目标做出介绍,并阐述想要交付的价值,然后对sprint backlog中的卡做描述。没错,开sprint planning会议的时候,需要提前把sprint backlog准备好。这就会增加一个sprint preparation会议来做这件事情,等下会介绍具体做什么。
    参会人为团队所有成员,以保证迭代目标和价值在大团队内是统一的,并且成员会熟悉下个迭代的主要功能有哪些,不至于造成业务上下文丢失。

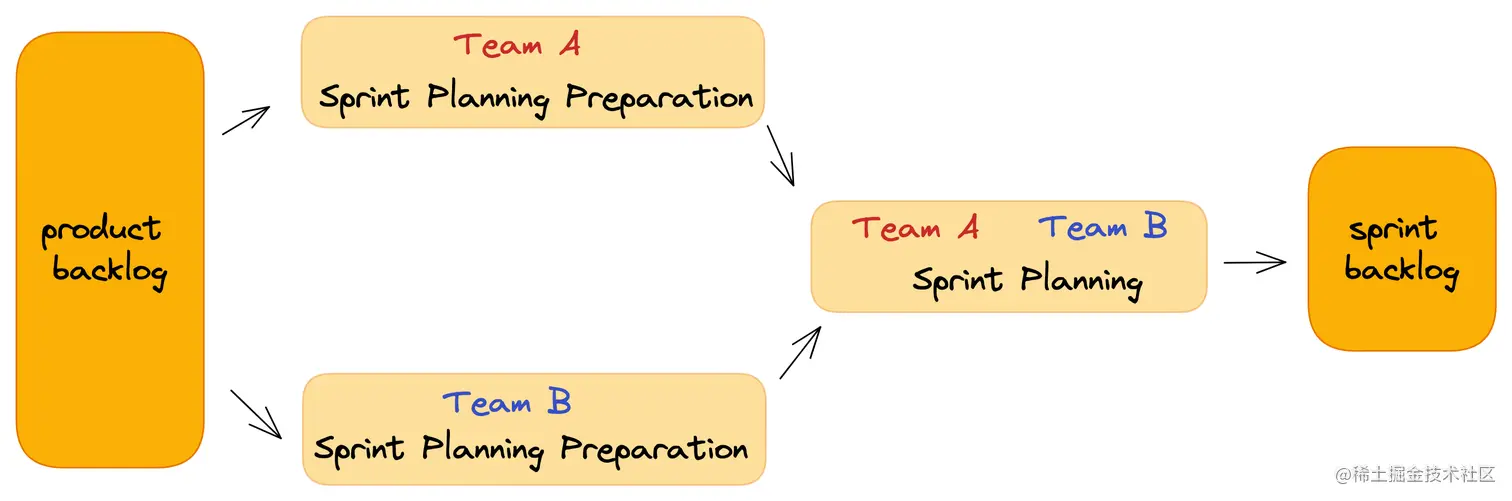

  • Sprint Planning Preparation会议:每个team单独进行,由产品负责人把backlog中属于本team的故事卡做介绍,并由本team的开发成员进行估点,最后把估完点的故事卡放入下个迭代的sprint backlog中,完成下个迭代的准备工作。改动后的sprint backlog的形成如下图所示:

  • Retrospective会议:每个迭代发生一次,所有团队成员共同参加。这种多团队的划分模式也是属于team决策的一部分,团队成员也会对这个决策发生反馈,所有团队共同提供反馈,也可以借此会议跟其他team的成员交流。

  • Code Review会议: 每个team单独进行,每天发生一次。同时每个team有1个人参加另一个team参加,这样保证如果在技术上两个team有交叉,那么可以由这个人指出。

  • Refactor会议:团队所有开发成员,每个迭代发生一次。团队的技术决策是整个team一致的,是不受业务影响的,所以每个开发成员都要对正在发生的技术变革有感知,要在这个会议上提出想法,承担行动。

这种模式有很明显的团队边界,虽然可以周期性轮换少数团队成员去其他团队,但是整个大团队的凝聚力会下降。另外,团队中的开发成员有技术栈偏向,会出现Team A紧缺前端开发,然而Team B前端资源空闲的状态,这时不容易再去调配两个team的资源,因为开发team各自比较独立,会有业务上下文不足和团队融合上的顾虑。

为了消除小团队间资源供需不平衡的状态, 探索出了维持大团队的模式。

        在上图中,业务团队的结构保持不变,每组业务人员都负责一部分业务功能,并与另外一组保持紧密沟通。但是在开发人员上,没有team的划分,而是根据业务功能进行短暂的划分。在每个迭代中的故事卡,都有自己归属的功能。功能块有大有小,可以按照故事卡总点数和资源需求情况给功能块分配开发人员。

        功能块所需要的时间应该控制在一个迭代之内,如果预计工作量会超过一个迭代的话,就需要把功能块做进一步的拆分,或者把不同功能块拆分到两个迭代中。

        在上图中,功能块中的人员颜色是有区别的,是想表达成员在完成一个功能块之后,可以参与到其他未完成的功能块中,也可以参与到新的功能块中,即开发人员是流动的,不会一直只与同一个人,或同几个人在同一个功能块中。

在这种模式下的scrum和XP活动的改变:

  • 站会:每个功能块派出一个人来同步这个功能块中每张卡的进度。这时,站会更偏向于根据功能块更新进度,而不是根据功能卡更新进度,会节约大量站会时间,并且不会让听的人太快切换业务上下文。

  • Sprint Planning Preparation会议:由产品负责人按功能块组织这个会议,如果多个功能块的业务上有交叉,可以组合在一起开。这样开发人员只对自己当前的功能块熟悉,在估点会议上节约了很多时间,但是在sprint planning会议中要集中注意听这个迭代所有的故事卡,并分析自己要开发的功能是否跟其他功能有依赖。

  • Sprint Planning会议:同上个模式一样,在planning会议上需要由产品负责人把所有功能块的卡讲述一遍,然后团队共同决定把哪些卡放入sprint backlog中。

  • Code Review会议: 分技术栈组织,例如不同功能块的所有后端开发。这个会议可以弥补开发人员在其他功能块上业务缺失严重的问题,同时可以保证后端开发在代码认知,代码风格,代码结构上的一致。

这种模式可以很好的解决多模式下开发资源供需不同的问题。同时,也能避免scrum会议超时。团队凝聚力也会因为人员的流动性而削弱团队边界感。

Conclusion

        在团队超大的时候,我们依然在寻求更严谨的scrum形式,探索scrum的活动可以产生的变形,多团队和维持大团队分功能块开发这两种模式都是我们执行过的。在初期按照小团队的scrum形式来执行所有的scrum活动时,团队中有很多的抱怨声音,也感到大家在超长的会议上筋疲力尽,这两种模式是我们探索出让大多数人可以更舒服的模式。虽然这两种模式都缺乏时间的考验,和更多的实验,但他们确实在项目扩张上帮助到了我们,也希望给大家以参考。

Reference

[1] 硝烟中的Scrum和XP - Henrik Kniberg
