项目成本管理之控制成本

249 阅读3分钟

携手创作,共同成长!这是我参与「掘金日新计划 · 8 月更文挑战」的第23天,点击查看活动详情

大家好,我是尚影嫣🌷,一名Java后端程序媛&项目管理员,热爱技术和项目管理。如果您喜欢我的文章,欢迎点赞➕关注❤️,让我们一起成为更好的我们~


上篇我们了解到了项目成本中的规划成本管理,估算成本,制定预算的过程,最后也是最关键的过程是控制成本。我们一起来看一下~

控制成本

  • 定义:控制成本是监督项目状态,以更新项目成本、管理成本基准变更的过程。
  • 作用:发现实际发生成本与计划成本的差异,以便采取纠正措施,降低风险。
  • 何时做:根据需要在整个项目期间定期开展

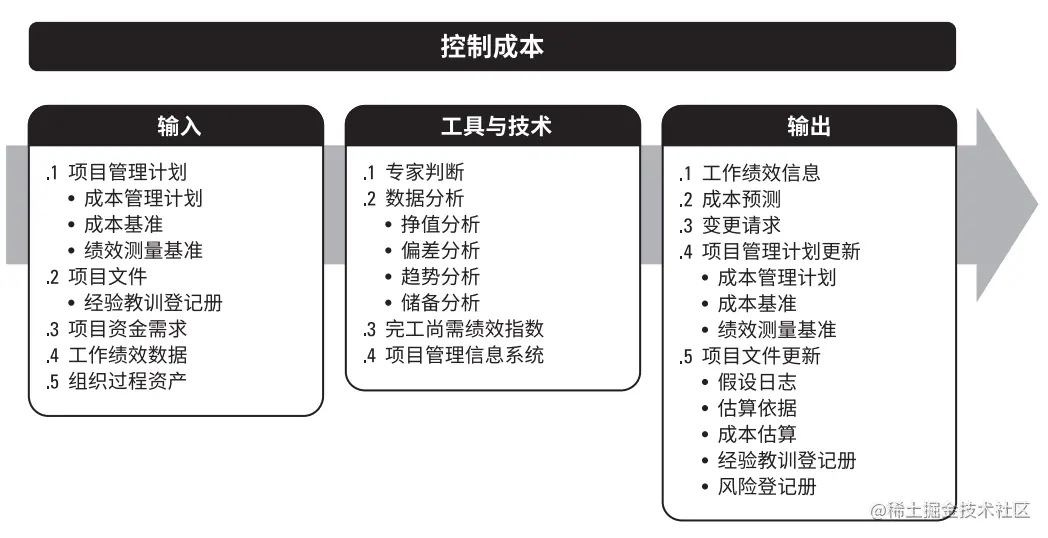

输入、工具技术、输出

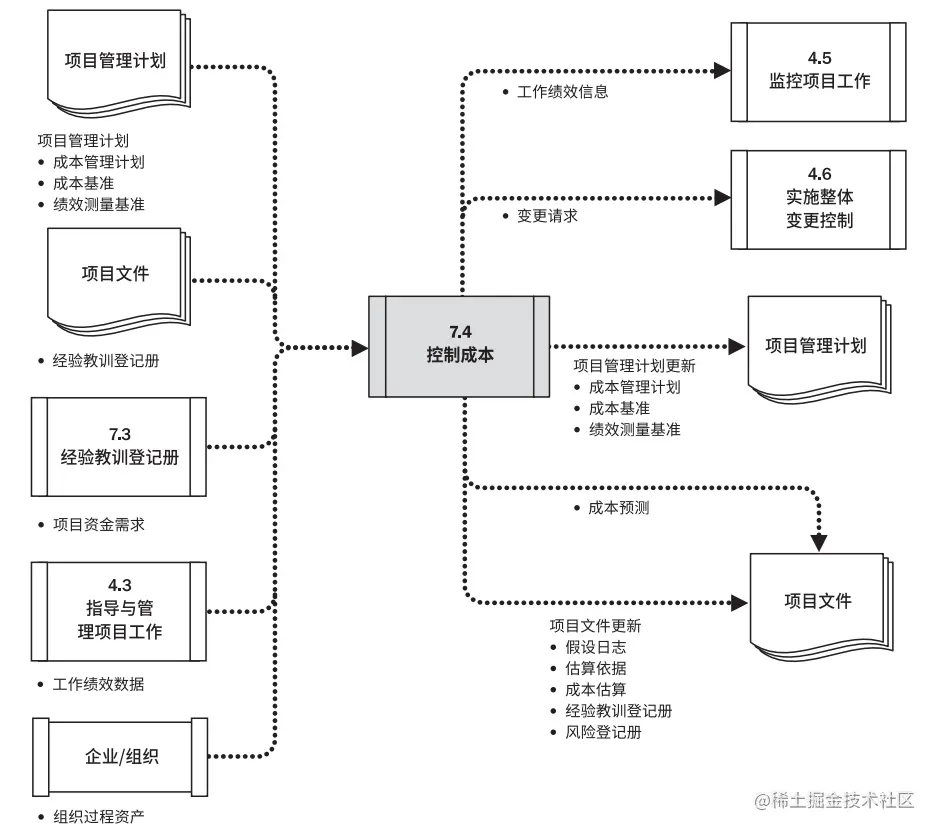

ITTO概述图


数据流向图


工具技术:挣值分析

先让我们来看看以下挣值相关术语的基本定义:

  • 成本基准:当前应该完成的工作量以及当前完成这个工作量应花的钱,先有工作量,后有工作量对应的实际成本
  • 挣值EV:Earned Value(实际完成的工作量)
  • 实际成本AC:Actual Cost(实际所完成工作量的实际成本)
  • 计划值PV:Planed Value(计划完成的工作量)
  • 成本偏差CV:Cost Variance(成本是节约还是超支)
  • 进度偏差SV:Schedule Value(进度是否超前或滞后)
  • 完工偏差VAC:Variance At Completion(新老预算之差)
  • 完工预算BAC:Budget At Completion(项目的完工总预算)
  • 完工估算EAC:Estimate At Completion(完成所有工作所需的预期总成本)
  • 完工尚需估算ETC:Estimate To Completion(完工还需多少钱)
  • 成本绩效指数CPI:Cost Performance Index(测量预算资源的成本效率指标)
  • 进度绩效指数SPI:Schedule Performance Index(测量进度效率的一种指标)
  • 完工尚需绩效指数TCPI:To Completion Performance Index(完成剩余工作所需成本与可用预算之比)

计算公式:

  • PV=计划单价*计划工作量
  • EV=计划单价*实际工作量
  • AC=实际单价*实际工作量
  • BAC=计划单价*计划总工作量

BAC-EV= 计划单价*(计划总工-实际工)=计划单价*剩余工=剩余工作所需要的钱

完工时,且工作范围不变的情况下

  • PV=计划单价*计划总工=BAC
  • EV=计划单价*实际总工=BAC
  • PV=EV=BAC,SV=0,SPI=1;

偏差指数及绩效分析

  • 进度偏差SV = EV-PV(实际工作-计划工作), SV为正数说明总进度超前。

  • 进度绩效指数SPI = EV/PV, SPI代表的是进度超前的百分比系数。

  • 成本偏差CV = EV-AC, EV大于0说明干的活比花的钱多,说明成本节约。

  • 成本绩效指数CPI = EV/AC, CPI代表的是成本节约的百分比系统。

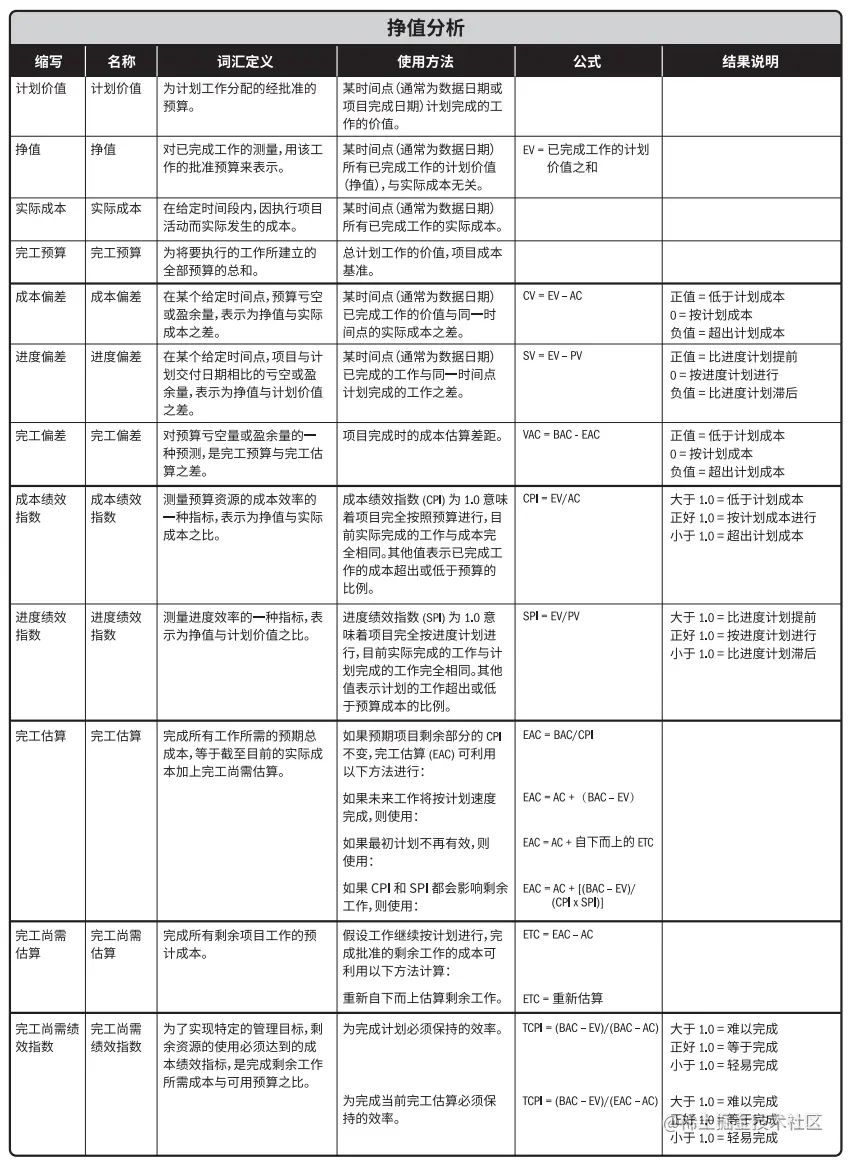

挣值计算汇总表
