今天我们来聊聊项目范围管理。从范围管理的概述、范围管理的发展趋势、范围管理的规划等方面来了解项目范围管理。
范围管理的概念
在开始一个项目之前,我们应该先画一个圆圈⭕️,圈里面是我们必须要完成的工作,圈外是我们无需关注的关注。管好这个圈的边界,就是范围管理的含义。
项目范围管理是确保团队 “做” 且 ”只做“ 项目范围内的全部工作,既不能少做,也不能多做。

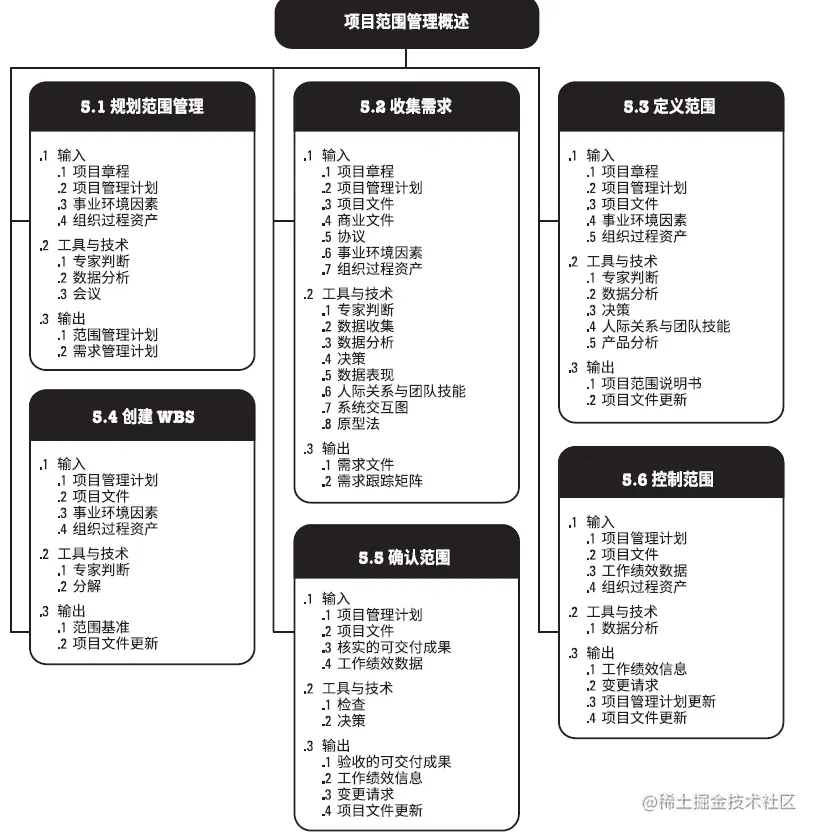

项目范围管理的ITTO:
范围包括 产品范围 和 项目范围。
- 产品范围:某项产品、服务或成果所具备的特性和功能。
- 项目范围:为了交付产品、服务或成果必须完成的工作。在交付产品的项目中,项目范围包括产品范围。

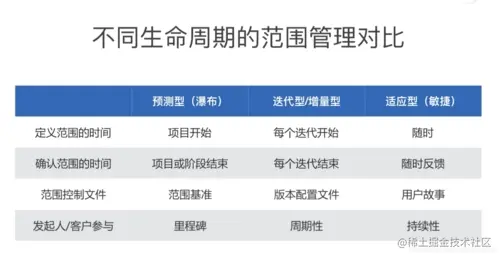

不同项目生命周期中的范围管理:
- 预测型(瀑布):初期就明确了范围。用
范围基准来将工作控制在范围内。范围基准由项目范围说明书、工作分解结构(WBS)和相应WBS字典构成;通过变更流程修改基准。 - 适应型(敏捷):范围最为灵活。早期无法确认范围,多次迭代开发可交付成果,相关方持续参与,可随时提出反馈。 (敏捷开发通过未完成项(backlog) 来记录需求;迭代通过未完成项的优先级确认范围。每次迭代需要重新收集需求和定义范围,确保需求为当前相关方的需求。)
具体范围和需求记录在范围基准和需求文件中
如果范围没有管理好,项目进度就会延期,浪费项目团队额外的时间和资源,并且无法被认可。
范围管理的发展趋势
项目范围来自需求,对需求的持续管理和专业分析至关重要,在市场飞速变化的今天,精益的思想愈来愈重要。
精益软件开发的原则:
- 优化全局;
- 以客户为中心;
- 赋能工作者;
- 减少浪费;
- 增强学习;
- 加速流动;
- 质量内建;
- 持续改善。
不能为客户创造价值的工作都是浪费。确认好范围,坚持只做项目范围内的工作。
规划范围管理
规划范围管理是指创建范围管理计划,书面描述如何定义、确认和控制项目范围的过程。
规划范围管理的输出有需求管理计划和范围管理计划。
需求管理计划:
- 规划、跟踪和报告需求
- 配置管理活动
- 确定需求优先级排序
- 确定产品测量指标
- 跟踪矩阵的跟踪结构
范围管理计划:
- 制定详细的范围说明书
- 创建
WBS和WBS词典 - 创建
责任分配矩阵 - 正式验收可交付成果
- 处理对项目范围的变更
项目范围来源于需求,需求管理计划的目的是记录跟踪和管理需求。需求管理计划是定义续期识别、记录、跟踪、报告、变更、排优先级等计划的规则和方法。
