一、系统测试-项目管理
1、需求文档
根据需求文档做一个项目用户使用手册,准备好测试设备
2、测试计划
WBS(工作分解结构)计划:时间安排
策略、计划:设备、资源(包括人力)、测试重点、冒烟测试(简单)、风险分析
ps:第一个要交付的文档
3、测试用例的编写
由测试人员进行编写,最终测试用例进行评审
4、搭建测试环境
5、测试执行
跑完全部测试用例,备注通过(PASS)、不通过(Failed)
6、回归测试
针对重要功能点,以及第一轮用例测试出现bug的地方进行回归
7、bug单
bug单包括bug编号、严重性、优先级、预期结果、实际结果,频率
8、生成测试报告
测试报告中包括时间、组织、版本、bug、数据
二、互联网测试-项目管理
1、需求阶段
1、需求的描述是否清晰,需求作出修改需要用不同颜色的字体标注
2、所有数值、配置、边界需要备注在需求中
3、每周需求list(粗粒度:技术方案的可行性讨论)
4、技术方案细节评估
1、开发确定技术方案细节,测试参与了解技术方案,不可行需求点与产品确认
2、确定人力和排期
3、人力工时细节细化,大于开发正常时间需向上一级确认排期时间是否合理
2、交互阶段和视觉阶段
UI出来之前,后端可以介入,前端只做基础部分
UI出来之后,前后端开发完成进入联调
3、开发阶段
1、排期、上线、提测时间均需要同步
2、前后端独立自测完成,部署测试环境
3、UI未到需求不应该启动(新功能、第三方功能、外部接入可以提前规划开发)
4、严重阻断提测的问题,at相关责任人和上一级人员,要求开发复盘并同步结果
5、提测之前需要给出相关环境(灰度、配置、接口、数据库、redis、风控、人群)
4、测试阶段
1、提测之后,评估提测质量,提测质量不过关打回开发,并且要求给出原因
2、测试流程:测试功能点用例编写、测试验收、测试环境UI走查、产品验收;预发测试,发布上线
5、测试角色——项目管理
1、测试在需求评审、UI交互、开发流程均起到管理作用,针对交互UI、开发、测试延期均需要作出反馈,并且落实原因
2、测试针对中途的变更的需求,需要跟进,相关排期可以进行变更

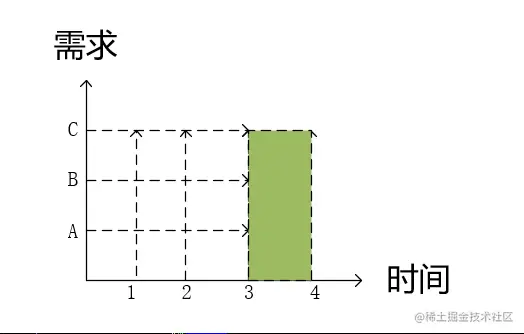

6、需求测试介入效率图:如果需求A、B、C每个需求均耗时一天,
1、如果同步进行测试,那么三个需求在第三天开始的时间点同步上线,到第四天,三个需求在线上均只跑出一天的数据
最终结果:X=1天*3需求=3s
2、如果A需求优先进行测试,A在第一天可进入线上环境进行跑数据验证;B需求在第二天进入测试,一天之后,第二天可进入线上环境进行数据验证,同理
最终结果:X=A需求*3天+B需求*2天+C需求*1天=6s
