vue项目使用Echarts制作项目工期甘特图

1,892 阅读7分钟

1,前言

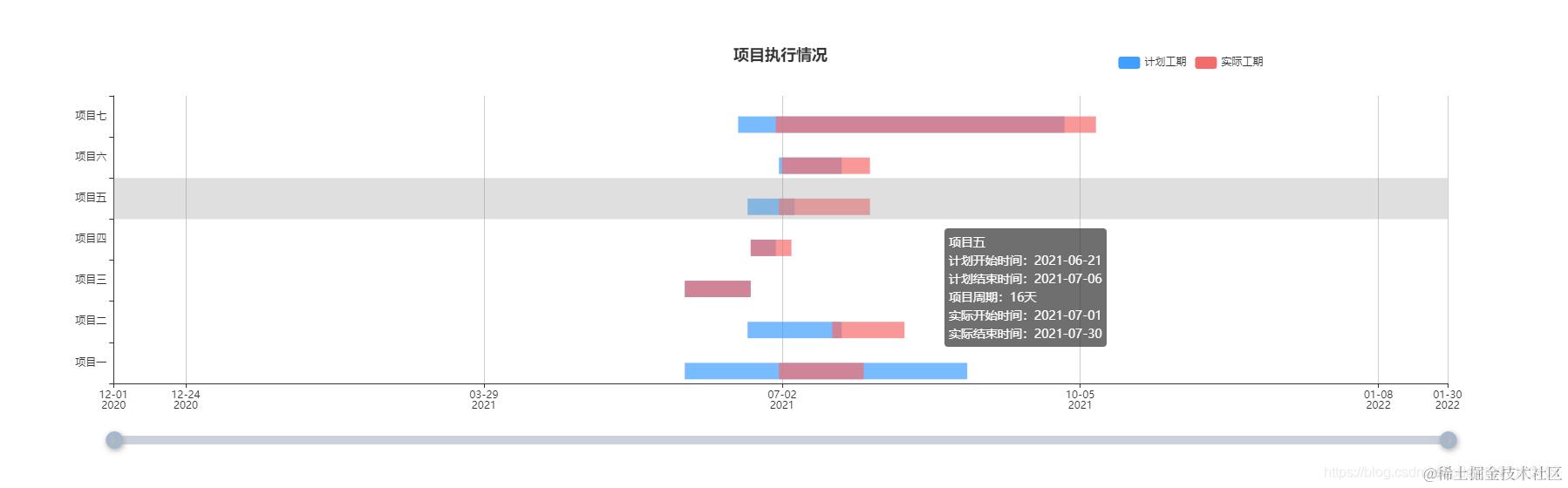

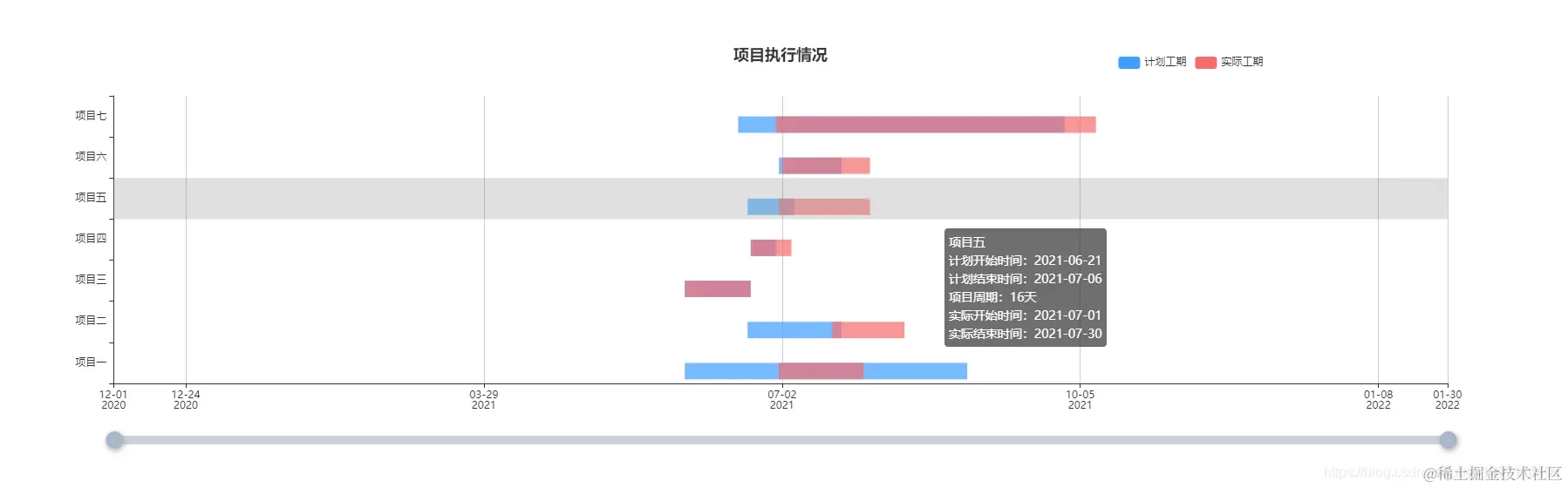

项目迭代过程中,碰上一个需求,要求用甘特图的方式显示项目的工期进度,开完会我赶紧搜索一下甘特图是啥东东,大概了解之后,做出了如下样式

Echarts版本4.5.0

vue版本2.x 甘特图

2,布局和数据部分


HTML部分

<template>
	<div id="index">
		<div id="chart" />
	</div>
</template>

CSS部分

<style lang="less" scoped>
#chart{
	width: 100%;
	height: 500px;
  	margin: 50px auto;
}
</style>

data部分

data() {
	return {
		chart: null, // chart实例
	    chartData: [], // chart数据源
	    startTime: '', // X轴起始时间
	    endTime: '', // X轴终末时间
	    yData: [], // Y轴项目类目
	    dayTime: 3600 * 24 * 1000, // 一天的毫秒,因为01.01日-01.01日,也算一天
	    initData: { // 可以认为是axios请求过来的数据res.data
	        startTime: '2020-12-01', // X轴起始时间
	        endTime: '2022-01-30', // X轴终末时间
	        value: [
	          {
	            itemName: '项目一', // 项目名
	            value: [
	              0, // 索引
	              '2021-06-01', // 项目开始时间
	              '2021-08-30', // 项目结束时间
	              '2021-07-01', // 项目实际开始时间
	              '2021-07-28' // 项目实际结束时间
	            ]
	          },
	          {
	            itemName: '项目二',
	            value: [
	              1,
	              '2021-06-21',
	              '2021-07-21',
	              '2021-07-18',
	              '2021-08-10'
	            ]
	          },
	          {
	            itemName: '项目三',
	            value: [
	              2,
	              '2021-06-01',
	              '2021-06-22',
	              '2021-06-01',
	              '2021-06-22'
	            ]
	          },
	          {
	            itemName: '项目四',
	            value: [
	              3,
	              '2021-06-22',
	              '2021-06-30',
	              '2021-06-22',
	              '2021-07-05'
	            ]
	          },
	          {
	            itemName: '项目五',
	            value: [
	              4,
	              '2021-06-21',
	              '2021-07-06',
	              '2021-07-01',
	              '2021-07-30'
	            ]
	          },
	          {
	            itemName: '项目六',
	            value: [
	              5,
	              '2021-07-01',
	              '2021-07-21',
	              '2021-07-02',
	              '2021-07-30'
	            ]
	          },
	          {
	            itemName: '项目七',
	            value: [
	              6,
	              '2021-06-18',
	              '2021-09-30',
	              '2021-06-30',
	              '2021-10-10'
	            ]
	          }
	        ]
	      }
		}
	}

3,制作甘特图


由于是demo,所以用的自己的数据,首先给需要用到的变量赋值

getData() {
    this.chartData = this.initData.value // chart的数据
    const arr = []
    this.chartData.forEach(item => {
      arr.push(item.itemName)
    })
    this.yData = arr // Y轴的类目标题
    this.startTime = this.initData.startTime // X轴开始值
    this.endTime = this.initData.endTime // X轴结束值
    this.setData()
}

赋值之后,根据值,定义初始参数配置

setData() {
   const _this = this
   const param = {
     title: {
       text: '项目执行情况',
       left: 'center'
     },
     tooltip: {
       // 自定义提示信息
       // params为当前点击图形元素的数据信息的对象
       formatter(params) {
         // 计划开始时间
         let planStartDate = params[0].value[1]
         // 计划结束时间
         let planEndDate = params[0].value[2]
         // 实际开始时间
         let practiceStartDate = params[0].value[3]
         // 实际结束时间
         let practiceEndDate = params[0].value[4]
         // 项目周期(毫秒值):计划结束日期 - 计划开始日期
         // eslint-disable-next-line
         let projectCycle_millisecond = +Echarts.number.parseDate(params[0].value[2]) - +Echarts.number.parseDate(params[0].value[1])
         // 项目周期(天数)
         let projectCycle_days = projectCycle_millisecond / _this.dayTime + 1
         return params[0].name + '<br/>'
           + '计划开始时间:' + planStartDate + '<br/>'
           + '计划结束时间:' + planEndDate + '<br/>'
           + '项目周期:' + projectCycle_days + '天<br/>'
           + '实际开始时间:' + practiceStartDate + '<br/>'
           + '实际结束时间:' + practiceEndDate
       }
     },
     dataZoom: [
       {
         // 区域缩放组件的类型为滑块,默认作用在x轴上
         type: 'slider',
         // 区域缩放组件的过滤模式,weakFilter:在进行区域缩放时,允许图形的一部分在坐标系上(可见),另一部分在坐标系外(隐藏)
         filterMode: 'weakFilter',
         showDataShadow: false,
         top: 450,
         height: 10,
         // 区域缩放组件边框颜色
         borderColor: 'transparent',
         // 区域缩放组件边框背景
         backgroundColor: '#e2e2e2',
         // 区域缩放组件上的手柄的样式
         // eslint-disable-next-line
         handleIcon: 'M10.7,11.9H9.3c-4.9,0.3-8.8,4.4-8.8,9.4c0,5,3.9,9.1,8.8,9.4h1.3c4.9-0.3,8.8-4.4,8.8-9.4C19.5,16.3,15.6,12.2,10.7,11.9z M13.3,24.4H6.7v-1.2h6.6z M13.3,22H6.7v-1.2h6.6z M13.3,19.6H6.7v-1.2h6.6z',
         // 手柄大小
         handleSize: 20,
         // 为手柄设置阴影效果
         handleStyle: {
           shadowBlur: 6,
           shadowOffsetX: 1,
           shadowOffsetY: 2,
           shadowColor: '#aaa'
         },
         labelFormatter: ''
       },
       {
         // 区域缩放组件的类型为内置在坐标系中,默认作用在x轴的坐标系中
         type: 'inside',
         // 区域缩放组件的过滤模式,weakFilter:在进行区域缩放时,允许图形的一部分在坐标系上(可见),另一部分在坐标系外(隐藏)
         filterMode: 'weakFilter'
       }
     ],
     // 图表底板
     grid: {
       height: 330,
       tooltip: {
         trigger: 'axis',
         axisPointer: {
           type: 'shadow'
         }
       }
     },
     xAxis: {
       // x轴类型为时间轴
       type: 'time',
       // 最小值
       min: _this.startTime,
       // 最大值
       max: _this.endTime,
       axisLabel: {
         // 强制显示所有标签
         interval: 0
       }
     },
     yAxis: {
       data: _this.yData
     },
     legend: {
       selectedMode: false,
       left: '70%',
       top: 10,
       data: ['计划工期', '实际工期']
     },
     series: [
       {
         type: 'custom',
         // 使用自定义的图形元素
         renderItem: _this.renderItem,
         name: '计划工期',
         itemStyle: {
           opacity: 0.7,
           color: '#409EFF'
         },
         encode: {
           // 将维度1和维度2的数据映射到x轴
           x: [1, 2],
           // 将维度0的数据映射到y轴
           y: 0
         },
         data: _this.chartData
       },
       // 没有给它设置data,只是为了通过这个系列,显示图例(legend)而已
       {
         type: 'custom',
         name: '实际工期',
         itemStyle: {
           color: '#F56C6C'
         }
       }
     ]
   }
   this.init(param)
 }

上述参数配置中,还需定义一下自定义的图形绘制方法

// params为data中的数据项的信息对象 api是可调用的方法集合,可以对data中的数据项进行操作
renderItem(params, api) {
      // 取出data中数据项的第一个维度的值
      let categoryIndex = api.value(0)
      // ===============计划工期进度条
      // 计划开始日期(在屏幕上的像素值)
      // 将数据项中的数值对应的坐标系上的点,转换为屏幕上的像素值
      // 坐标系上的点:是数据项映射到坐标系的x轴和y轴后,对应的位置
      // 屏幕上的像素值:是坐标系上的点,在屏幕上的位置
      let planStartDate = api.coord([api.value(1), categoryIndex])
      // 计划结束日期(在屏幕上的像素值)
      let planEndDate = api.coord([api.value(2), categoryIndex])
      // 由于data.value中维度1和维度2的数据会被映射到x轴,而x轴的type为time,即时间轴,
      // 所以api.value(1)和api.value(2)获取到的值是将日期转换后的毫秒值
      // 设置图形的高度
      // 获得Y轴上数值范围为1的一段所对应的像素长度;这是官方文档的注释,对于api.size()方法,目前我还不是很理解;先做个标记??? 以后再说
      let height = api.size([0, 1])[1] * 0.4
      let width = planEndDate[0] - planStartDate[0]
      if (width <= 10) {
        width = 3
      }
      // 使用graphic图形元素组件,绘制矩形
      // clipRectByRect方法,在绘制矩形时,如果矩形大小超出了当前坐标系的包围盒,则裁剪这个矩形
      let rectShape1 = Echarts.graphic.clipRectByRect({
        // 矩形的位置
        x: planStartDate[0],
        y: planStartDate[1],
        // 矩形的宽高
        width,
        height
      },
      {
        // 当前坐标系的包围盒
        x: params.coordSys.x,
        y: params.coordSys.y,
        width: params.coordSys.width,
        height: params.coordSys.height
      })
      // ===============实际工期进度条
      let rectShape2 = null
      // 判断实际开始日期和结束日期是否为空
      if (api.value(3) !== '' && api.value(4) !== '') {
        // 实际开始日期(在屏幕上的像素值)
        let practiceStartDate = api.coord([api.value(3), categoryIndex])
        let practiceEndDate = api.coord([api.value(4), categoryIndex])
        let widthNum = practiceEndDate[0] - practiceStartDate[0]
        if (widthNum <= 5) {
          widthNum = 3
        }
        // 使用graphic图形元素组件,绘制矩形
        // clipRectByRect方法,在绘制矩形时,如果矩形大小超出了当前坐标系的包围盒,则裁剪这个矩形
        rectShape2 = Echarts.graphic.clipRectByRect({
          // 矩形的位置
          x: practiceStartDate[0],
          y: practiceStartDate[1],
          // 矩形的宽高
          width: widthNum,
          height
        }, {
          // 当前坐标系的包围盒
          x: params.coordSys.x,
          y: params.coordSys.y,
          width: params.coordSys.width,
          height: params.coordSys.height
        })
      }
      let lineObj = {}
      // 如果项目还没开始,那么只渲染计划工期的进度条
      if (rectShape2 === null) {
        // 设置绘制的矩形的元素定义
        lineObj = rectShape1 && {
          type: 'group',
          children: [
            {
              // 类型为矩形
              type: 'rect',
              // 具体形状
              shape: rectShape1,
              // 样式
              style: api.style({
                fill: '#409EFF'
              })
            }
          ]
        }
      } else {
        // 渲染计划工期和实际工期
        // 设置绘制的矩形的元素定义
        lineObj = rectShape1 && rectShape2 && {
          type: 'group',
          children: [
            {
              // 类型为矩形
              type: 'rect',
              // 具体形状
              shape: rectShape1,
              // 样式
              style: api.style({
                fill: '#409EFF'
              })
            },
            {
              // 类型为矩形
              type: 'rect',
              // 具体形状
              shape: rectShape2,
              // 样式
              style: api.style({
                fill: '#F56C6C'
              })
            }
          ]
        }
      }
      return lineObj
    }

这些都ok,我们就可以初始化chart了

init(param) {
    this.chart = Echarts.init(document.getElementById('chart'))
 	this.chart.setOption(param)
 }

大功告成
