PMP 第七章 成本管理

215 阅读1分钟

类比估算 (启动阶段)

参照过去,估算当前。是一种专家判断,也是整体估算,也是自上而下的

参数估算(确定有参数输入的信息)

利用历史数据之间的统计关系和其他变量来估算。 关键词:统计关系、参数模型、基础数据\color{red}{关键词:统计关系、参数模型、基础数据}

自上而下估算

估算个体,逐层汇总

三点估算

关键词:考虑不确定与风险、提高估算准确性\color{red}{ 关键词:考虑不确定与风险、提高估算准确性}

粗量级估算

准确度在-25%至75%之间

沉没成本

已经发生的成本

项目预算

项目预算 = 管理储备 + 成本基准 = 应急储备 + 工作包成本估算 = 活动应急储备 + 活动成本估算

应急储备

针对已知风险使用,不会增加成本基准

估算成本

过程是对完成项目工作所需资源成本进行近似估算的过程

机会成本

机会成本指,选择一个项目,会放弃另外一个项目,这些被放弃的项目可能给你带来的最大收益。

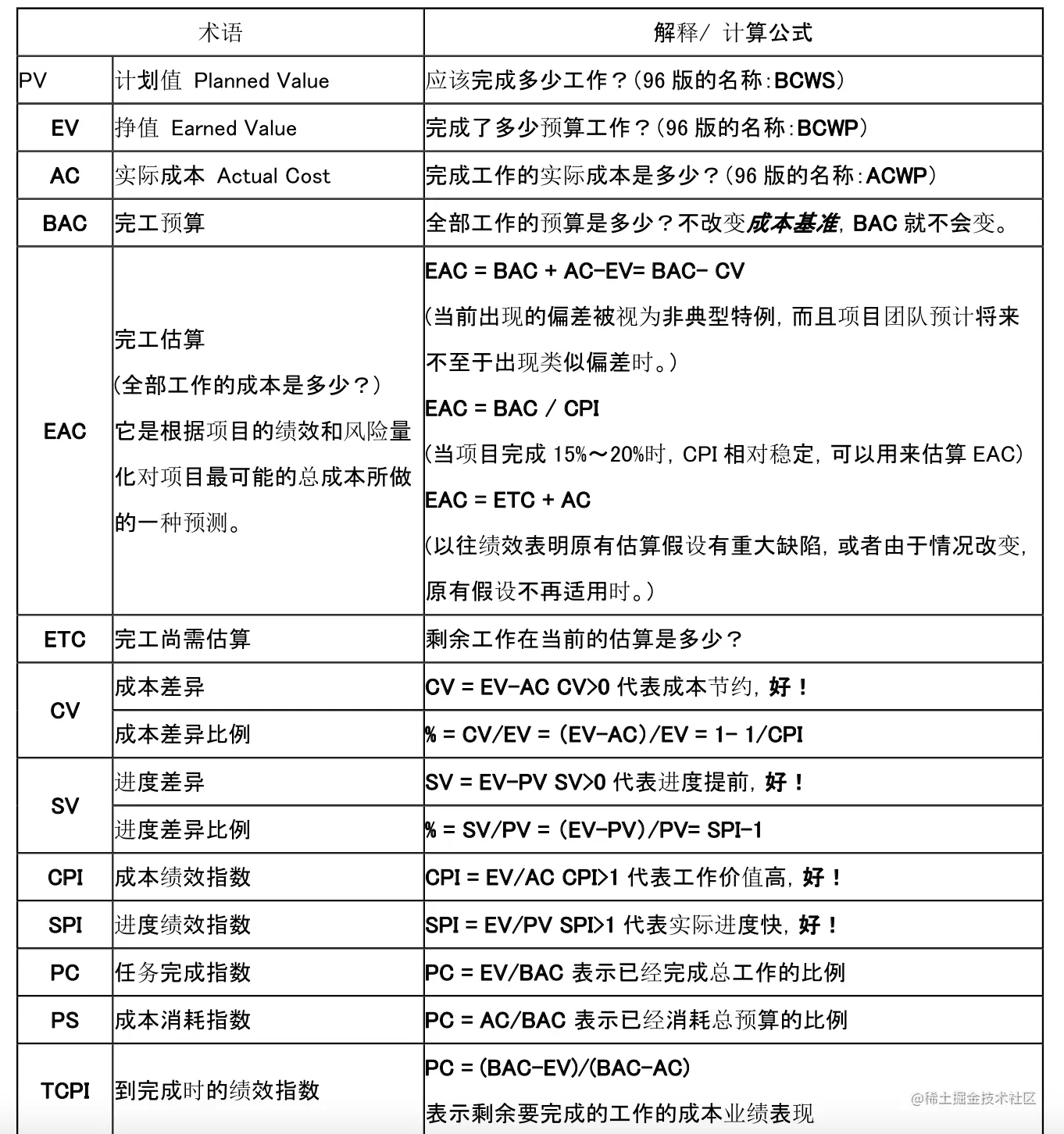

CPI

CPI=EV/AC,指每花一美元所带来的价值

直接成本

不能直接计入某项目,而需要在几个项目或该项目与运营之间进行分摊的成本。

总结缩写


CV(cost variance)、SV(schedule variance)
  • CV:成本偏差 SV:进度偏差

    • CV > 0,SV > 0 是好事
    • CV < 0,SV < 0 是坏事
    • CV = 0,SV = 0 计划中(正常)
  • EV:挣值

  • AV:实际成本

  • BAC:完工预算

  • CPI(成本绩效指数)SPI(进度绩效指数)

  • ETC(完工尚需估算),EAC(完工估算)

  • 完工尚需绩效指数TCPI

    • 如果未来必须按照原定预算ABC完成 TCPI=(BAC- EV)/(BAC- AC)
    • 如果未来按照新的EAC完成 TCPI=(BAC- EV)/(EAC- AC)
