VARCHART XGantt是一款功能强大的甘特图控件,其模块化的设计让您可以创建满足需要的应用程序。XGantt可用于.NET,ActiveX和ASP.NET应用程序,可以快速、简单地集成到您的应用程序中,帮助您识别性能瓶颈、避免延迟以及高效利用资源,使复杂数据变得更加容易理解。

本文主要通过利用VARCHART XGantt来处理文章提及的可能发生的情况,向大家展示VARCHART XGantt.NET的最佳实践,即通过表交互式交换任务。
项目情况
客户已经开发出一个图形规划板,用于使用VARCHART XGantt管理他的机器。任务在机器上按顺序运行,没有缓冲时间。在计划表的表格区域中,任务按开始日期排序,相应地按顺序列出。这在甘特区显示为“下降楼梯”。

项目需求
客户希望能够仅在表区域中通过拖放更改机器内的任务顺序。从技术上讲,这个问题必须通过制作一个已经在表格中移动的任务来实现。需要相应地改变任务的进程顺序,如下所示:

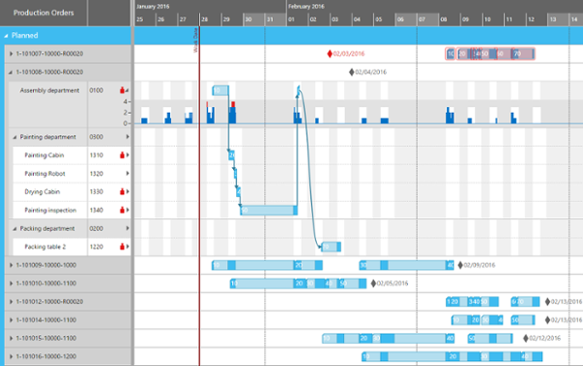

移动前

移动后

解决方案
在VARCHART XGantt中以交互方式移动节点会触发事件VcNodeModifying和VcNodeModifiedEx。
VcNodemodifying首先检查任务是否已被移动到另一个组,因为根据规范这是违规的。需要检查在移动任务之后其机器数据字段的内容是否已经改变。如果内容已更改,则ReturnStatus将设置为vcRetStatFalse,从而撤消移动。在这种情况下,事件VcNodeModifiedEx将不会出现。
private void vcGantt1_VcNodeModifying(object sender, VcNodeModifyingEventArgs e)
{
//Make sure that a task cannot be moved to another machine
string oldGroupName = e.OldNode.get_DataField(eMainData.Machine).ToString();
string newGroupName = e.Node.get_DataField(eMainData.Machine).ToString();
e.ReturnStatus = oldGroupName == newGroupName ?
VcReturnStatus.vcRetStatDefault : VcReturnStatus.vcRetStatFalse;
}如果允许移动,则必须重新安排任务,通过在VcNodeModifiedEx事件中完成的。然后再次运行该组的所有任务,并重新计算其开始和结束日期。从最早的开始日期开始,考虑相应的机器日历。在VcNodeCollection nodesInGroup中,节点按表中显示的顺序列出。
private void vcGantt1_VcNodeModifiedEx(object sender, VcNodeModifiedExEventArgs e)
{
DateTime minStartDate = DateTime.MaxValue;
DateTime startDate;
DateTime endDate;
VcCalendar cal =
vcGantt1.CalendarCollection.CalendarByName(e.Node.get_DataField(eMainData.Machine).ToString());
VcNodeCollection nodesInGroup = e.Node.SuperGroup.NodeCollection;
//Mark the moved node as "moved"
e.Node.set_DataField(eMainData._Moved, "1");
e.Node.Update();
//Search for the earliest start date of the nodes in the group
foreach (VcNode node in nodesInGroup)
{
startDate = Convert.ToDateTime(node.get_DataField(eMainData.Start));
minStartDate = (startDate < minStartDate ? startDate : minStartDate);
}
startDate = minStartDate;
//Reposition the tasks on the machine so that they follow each other
//without gaps or overlaps.
vcGantt1.SuspendUpdate(true);
foreach (VcNode node in nodesInGroup)
{
endDate = cal.AddDuration(startDate, Convert.ToInt32(node.get_DataField(eMainData.Duration)));
node.set_DataField(eMainData.Start, startDate);
node.set_DataField(eMainData.End, endDate);
node.Update();
startDate = (cal.IsWorktime(endDate) ? endDate : cal.GetStartOfNextWorktime(endDate));
}
vcGantt1.SuspendUpdate(false);
}重新计算日期后,任务将再次显示为降序楼梯:

查看转载原文请点击这里。
